第一施工段(1-17#楼):整体情况
总包单位:
1、庭院挡墙抹灰完成100%;
2、室内抹灰收尾完成100%,垃圾清收完成100%;
景观单位:
道路铺装完成80%。燃气开挖100%,
后庭院栏杆完成100%
外檐单位:四、五号地库文化石、小青砖收尾完成。
室外挡墙单位:五、四号道路混凝土浇筑完成完成。挡墙、雨污水、给水全部完成。挡墙抹灰完成100%。五号道路路沿石完成60%。
门窗单位:4号地库固玻安装完成,5号地库固玻安装完成
建筑栏杆单位:5号地库楼梯栏杆安装完成,4号地库安装完成6个栋号。
水电单位:1、二次配管完成;2、室内给排水安装完成;庭院给排水安装完成。3、5号地库集水坑排水管安装完成。4、四号地库集水坑排水管安装完成30%。
▲云栖苑1栋实拍
1栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,露台防水完成,厨卫防水完成100%,抹灰收尾完成,楼层清扫完成。二层、三层栏杆安装完成100%;屋面瓦施工完成100%;外墙保温砂浆完成百分之100%,抗裂砂浆完成100%;腻子完成98%,涂料完成98%,;文化石完成100%,小青砖完成100%,EPS线条完成100%。成品滴水线完成100%。镂空瓦完成100%。室外雨污水管网完成100%。室外给水管道完成100%;外墙排水管未安装,室内给排水、二配安装完成。

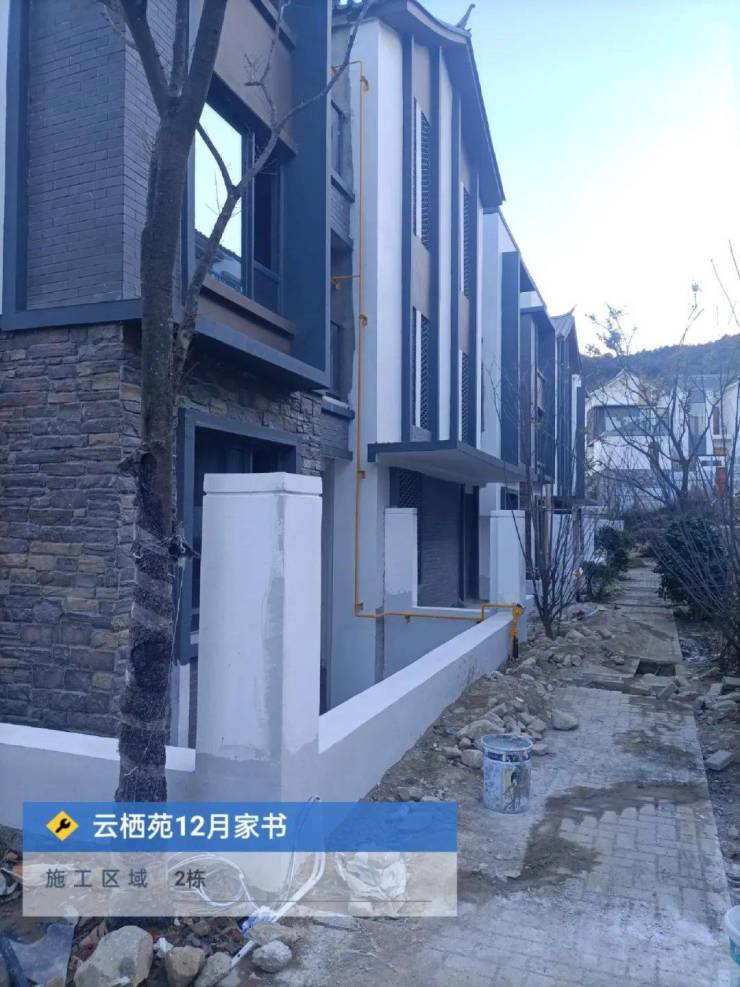

▲云栖苑2栋实拍
2栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,露台防水完成,厨卫防水完成100%,抹灰收尾完成100%。二层、三层栏杆安装完成100%;屋面瓦施工完成100%;外墙保温砂浆完成完成100%,抗裂砂浆完成100%;腻子完成98%,涂料完成98%,文化石完成100%,小青砖完成100%,EPS线条完成100%。成品滴水线完成100%。镂空瓦完成100%。室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。
▲云栖苑3栋实拍

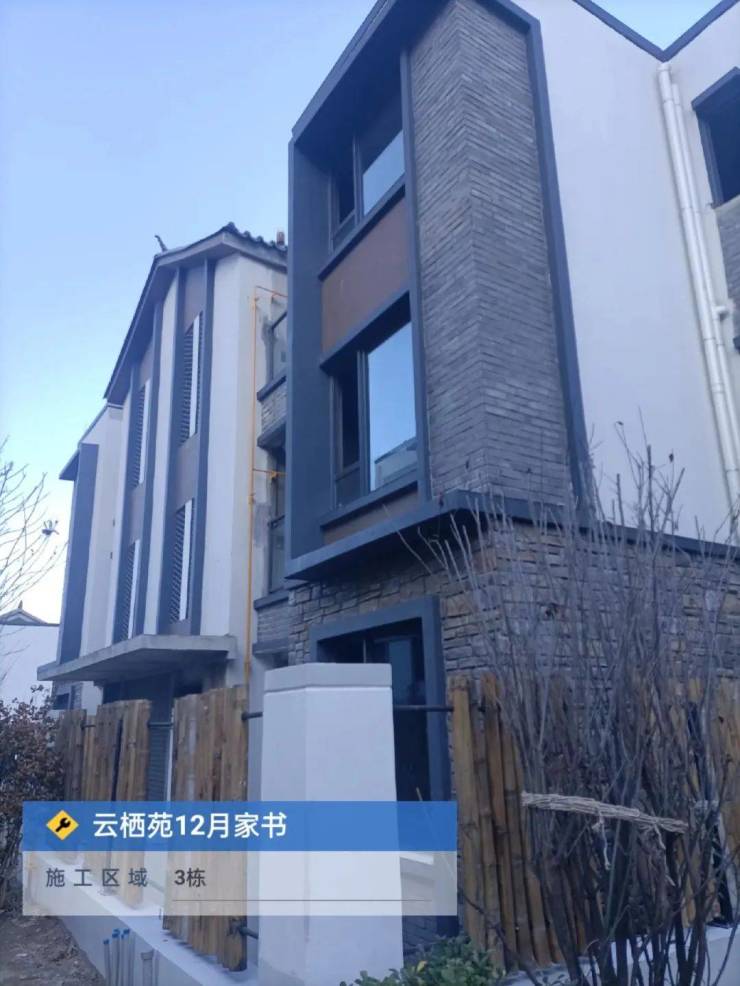

3栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,露台防水完成,厨卫防水完成100%,抹灰收尾完成,楼层清扫完成。门窗安装完成70%;二层、三层栏杆安装完成100%;外墙保温砂浆、完成100%,抗裂砂浆完成100%;腻子完成98%,涂料完成98%,;文化石完成100%,小青砖完成100%,EPS线条完成100%。成品滴水线完成100%;镂空瓦完成100%。室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。
▲云栖苑4栋实拍
4栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,露台防水完成,门窗收口完成,厨卫防水完成100%,抹灰收尾完成100%,楼层清扫完成100%。门窗安装完成70%;二层、三层栏杆安装完成100%;外墙保温砂浆百分之100%、抗裂砂浆完成100%;腻子完成98%,涂料完成98%,文化石完成100%,小青砖完成100%,EPS线条完成100%,成品滴水线完成100%;屋面瓦施工完成100%;镂空瓦完成100%。室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。
▲云栖苑5栋实拍
5栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,露台防水完成,厨卫防水完成100%,抹灰收尾完成,楼层清扫完成。门窗安装完成70%;二层、三层栏杆安装完成100%;外墙保温砂浆完成100%、抗裂砂浆完成100%;腻子完成98%,涂料完成98%,文化石完成100%,小青砖完成100%,EPS线条完成100%。成品滴水线完成100%;镂空瓦完成100%。室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。
▲云栖苑6栋实拍
6栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,露台防水完成,门窗收口完成,厨卫防水完成100%,抹灰收尾完成,楼层清扫完成。门窗安装完成70%;二层、三层栏杆安装完成100%;外墙保温砂浆完成100%、抗裂砂浆完成100%;腻子完成98%,涂料完成98%,文化石完成100%,小青砖完成100%,EPS线条完成100%;成品滴水线完成100%;镂空瓦完成100%。室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。
▲云栖苑7栋实拍
7栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,门窗收口完成,庭院防水完成,厨卫防水完成,抹灰收尾完成,楼层清扫完成。二层、三层栏杆安装完成100%;外墙保温砂浆完成100%,抗裂砂浆完成100%;腻子完成98%,涂料完成98%,;文化石完成100%,小青砖完成100%,EPS线条100%。成品滴水线100%。镂空瓦100%,室外雨污水管网完成100%。室外给水管道完成100%;庭院给排水未安装,室内给排水、二配安装完成。
▲云栖苑8栋实拍
8栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,露台防水完成,门窗收口完成,厨卫防水完成100%,抹灰收尾完成,楼层清扫完成。二层、三层门窗安装完成70%;外墙保温砂浆完成100%、抗裂砂浆完成100%;腻子粉完成98%,涂料完成98%;屋面瓦施工完成;文化石完成100%,小青砖完成100%,EPS线条完成100%。成品滴水线完成100%;镂空瓦完成100%。室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。

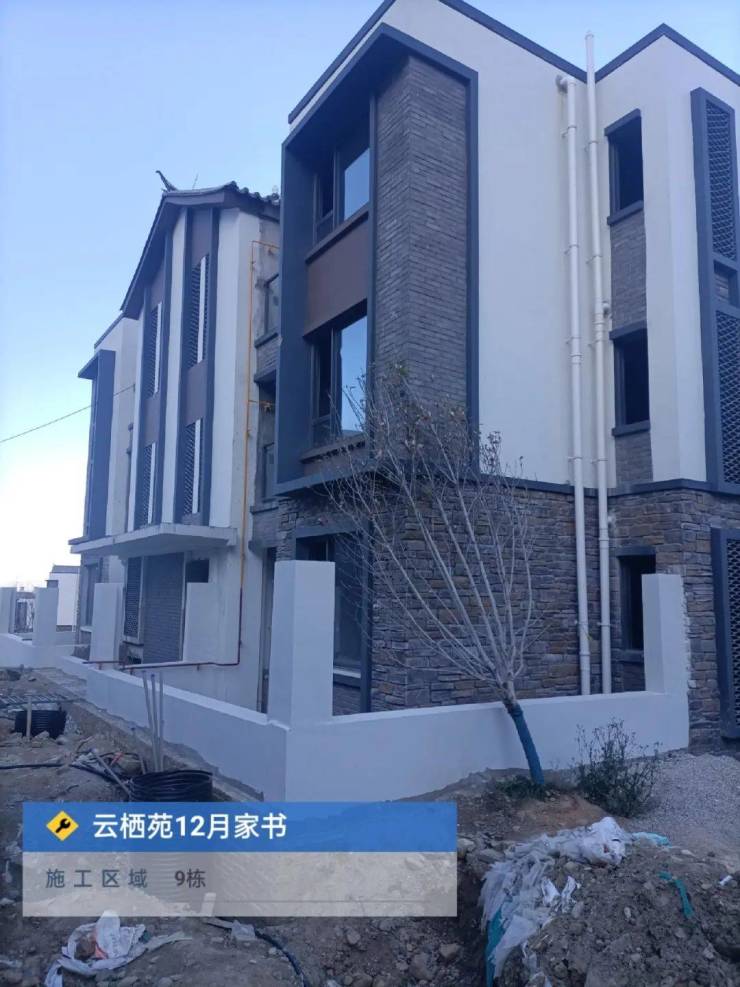

▲云栖苑9栋实拍
9栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,露台防水完成,门窗收口完成,厨卫防水完成,抹灰收尾完成,楼层清扫完成100%。外墙保温砂浆百分100%、抗裂砂浆完成100%;腻子粉完成98%,涂料完成98%;文化石完成100%,小青砖完成100%,EPS线条完成100%。成品滴水线完成100%;镂空瓦完成100%。室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。
▲云栖苑10栋实拍
10栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,露台防水完成,抹灰收尾完成,楼层清扫完成,厨卫防水完成100%。外墙保温砂浆百分100%、抗裂砂浆完成100%腻子粉完成98%,涂料完成98%;文化石完成100%,小青砖完成100%,EPS线条完成100%。成品滴水线完成100%;镂空瓦完成100%。室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。
▲云栖苑11栋实拍

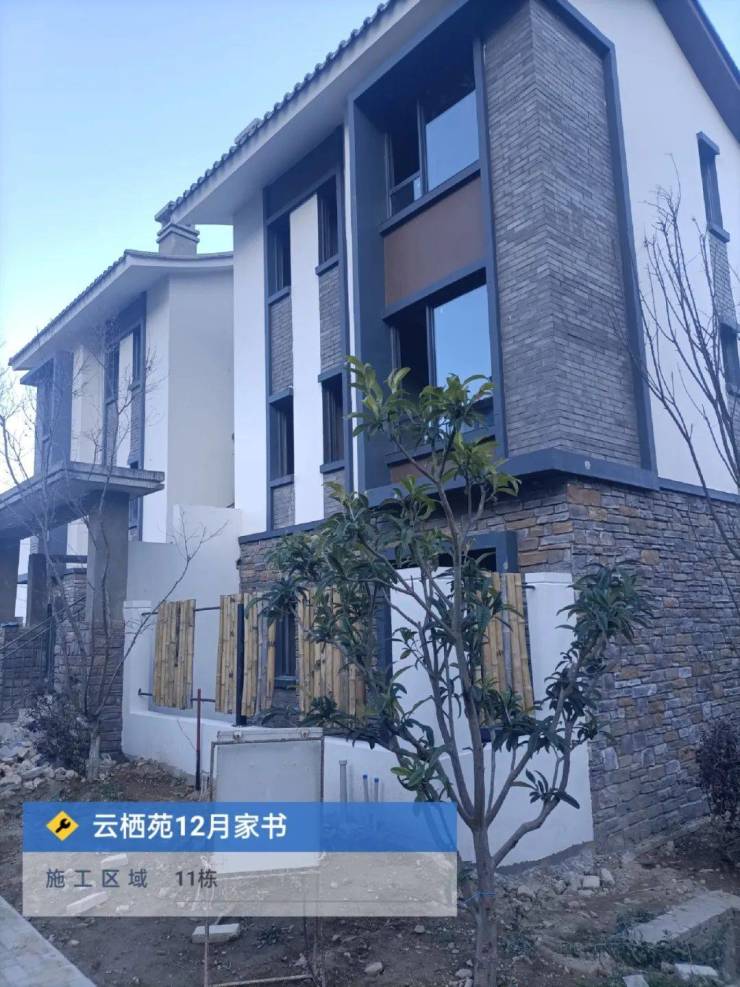

11栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,厨卫防水完成,露台防水完成,门窗收口完成,抹灰收尾完成,楼层清扫完成。二层、三层栏杆安装完成70%;屋面瓦施工完成;外墙保温砂浆百分100%、抗裂砂浆完成100%;腻子粉完成98%,涂料完成98%;文化石完成100%,小青砖完成100%,EPS线条完成100%。成品滴水线完成100%;镂空瓦完成100%。室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。
▲云栖苑12栋实拍
12栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,厨卫防水完成,露台防水完成,门窗收口完成,抹灰收尾完成,楼层清扫完成。二层、三层栏杆安装完成70%;屋面瓦施工完成;外墙保温砂浆百分100%、抗裂砂浆完成100%;腻子粉完成98%,涂料完成98%;文化石完成100%,小青砖完成100%,EPS线条完成100%。成品滴水线完成100%;镂空瓦完成100%。室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。
▲云栖苑13栋实拍

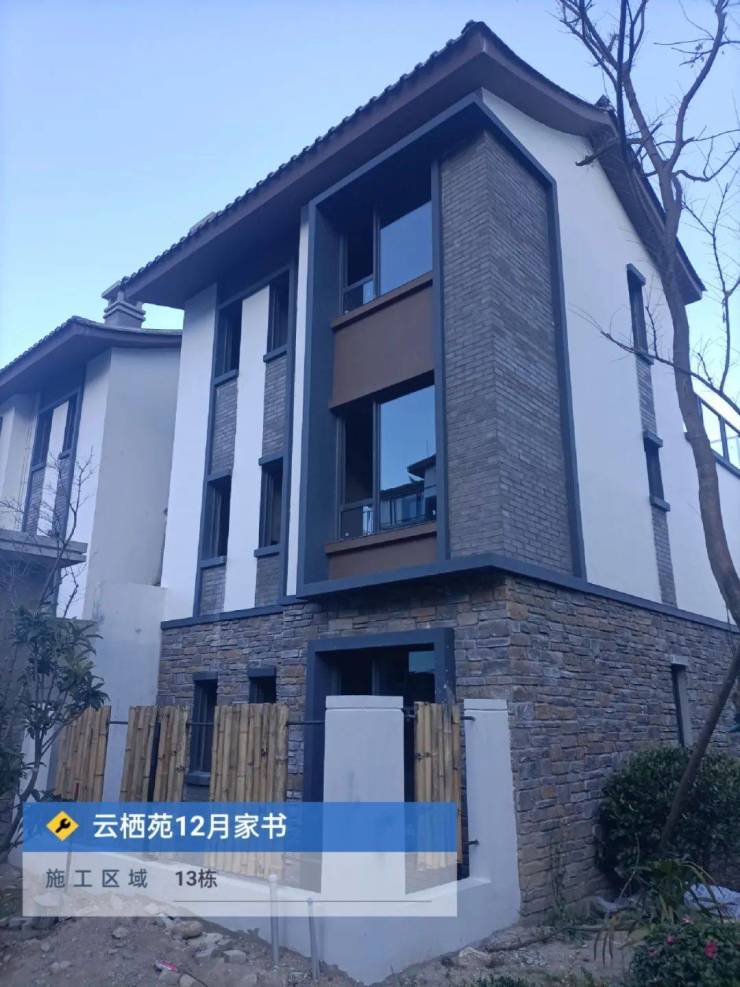

13栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,厨卫防水完成,露台防水完成,门窗收口完成,抹灰收尾完成,楼层清扫完成。二层、三层栏杆安装完成70%;屋面瓦施工完成;外墙保温砂浆百分100%、抗裂砂浆完成100%;腻子粉完成98%,涂料完成98%文化石完成100%,小青砖完成100%,EPS线条完成100%。成品滴水线完成100%;镂空瓦完成100%。室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。
▲云栖苑14栋实拍
14栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,厨卫防水完成,露台防水完成,门窗收口完成,抹灰收尾完成,楼层清扫完成。门窗安装完成70%;二层、三层栏杆安装完成70%;屋面瓦施工完成;外墙保温砂浆百分100%、抗裂砂浆完成100%;腻子粉完成98%,涂料完成98%;文化石完成100%,小青砖完成100%,EPS线条完成100%。成品滴水线完成100%;镂空瓦完成100%。室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。
▲云栖苑15栋实拍
15栋砌体完成,内墙抹灰完成,外墙抹灰完成,屋面防水完成,厨卫防水完成,门窗收口完成,抹灰收尾完成,楼层清扫完成,露台防水完成,庭院防水完成。外墙保温砂浆完成100%,抗裂砂浆完成100%;腻子粉完成98%,涂料完成98%;文化石完成100%,小青砖完成100%,EPS线条100%。成品滴水线100%。镂空瓦100%,室外雨污水管网完成100%。室外给水管道完成100%;庭院给排水管未安装,室内给排水、二配安装完成。
▲云栖苑16栋实拍
16栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,厨卫防水完成,露台防水完成,门窗收口完成,抹灰收尾完成,楼层清扫完成。门窗安装完成70%;二层、三层栏杆安装完成70%;屋面瓦施工完成;外墙保温砂浆百分100%、抗裂砂浆完成100%;腻子粉完成98%,涂料完成98%;文化石完成100%,小青砖完成100%,EPS线条完成100%。成品滴水线完成100%;镂空瓦完成100%。室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。
▲云栖苑17栋实拍
17栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,厨卫防水完成,露台防水完成,门窗收口完成,抹灰收尾完成,楼层清扫完成。二层、三层栏杆安装完成;外墙保温砂浆完成100%、抗裂砂浆完成100%,腻子粉完成98%;涂料完成98%;屋面瓦施工完成;文化石完成100%,小青砖完成100%,EPS线条完成100%。成品滴水线百分之100%。;屋面瓦施工完成;镂空瓦完成100%。室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。
第三施工段(18-27#楼)整体情况
总包单位:
1、庭院挡墙抹灰完成100%;
2、室外抹灰收尾完成95%;
3、庭院防水完成96%;
4、室内门窗收口完成100%;
景观单位: 立柱浇筑100%,种植土回填100% 硬化100% 苗木种植90% 铺装完成90% 涂料完成90%
外檐单位:19栋、21栋、23栋、25栋、27栋涂料收尾完成,文化石小青砖收尾完成。
室外管网挡墙单位:三号地库管网已完成,挡墙完成100%,挡墙抹灰完成100%。三号道路路沿石完成80%。
水电单位:室内给水安装完成;庭院给水安装完成75%.
门窗单位:剩下推拉门材料进场
▲云栖苑18栋实拍
18栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;门窗收口完成100%;窗安装完成100%;室内防水施工完成90%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成98%,涂料完成98%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。
▲云栖苑19栋实拍
19栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;门窗收口完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。

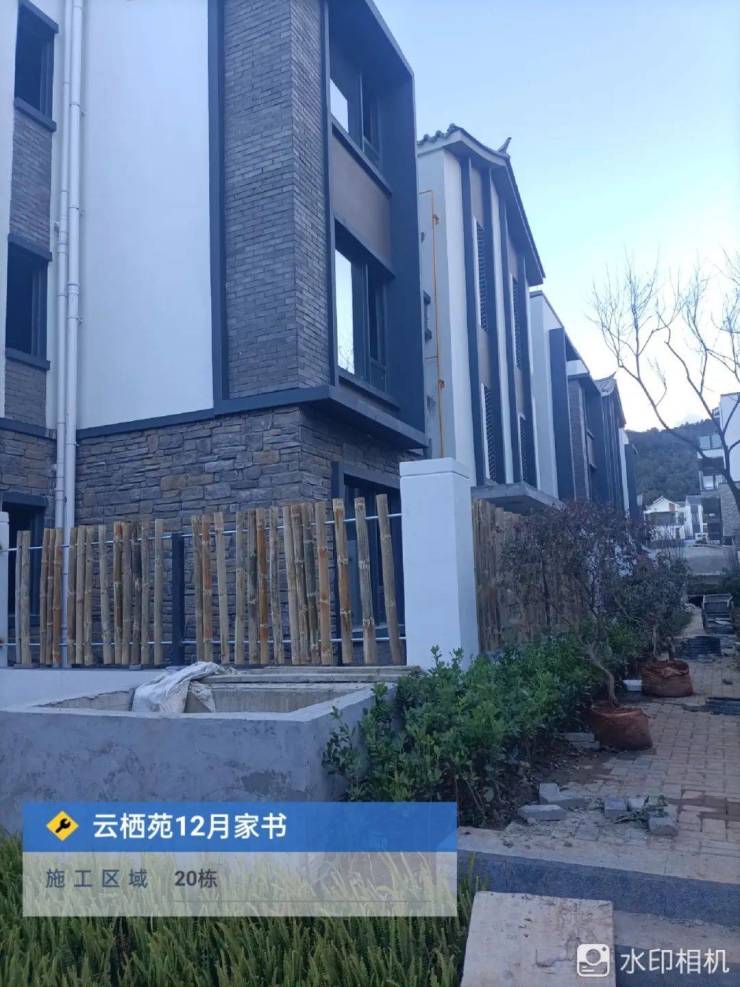

▲云栖苑20栋实拍
20栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;门窗收口完成100%;室内防水施工完成90%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成98%,涂料完成98%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。
▲云栖苑21栋实拍
21栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;门窗收口完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。
▲云栖苑22栋实拍

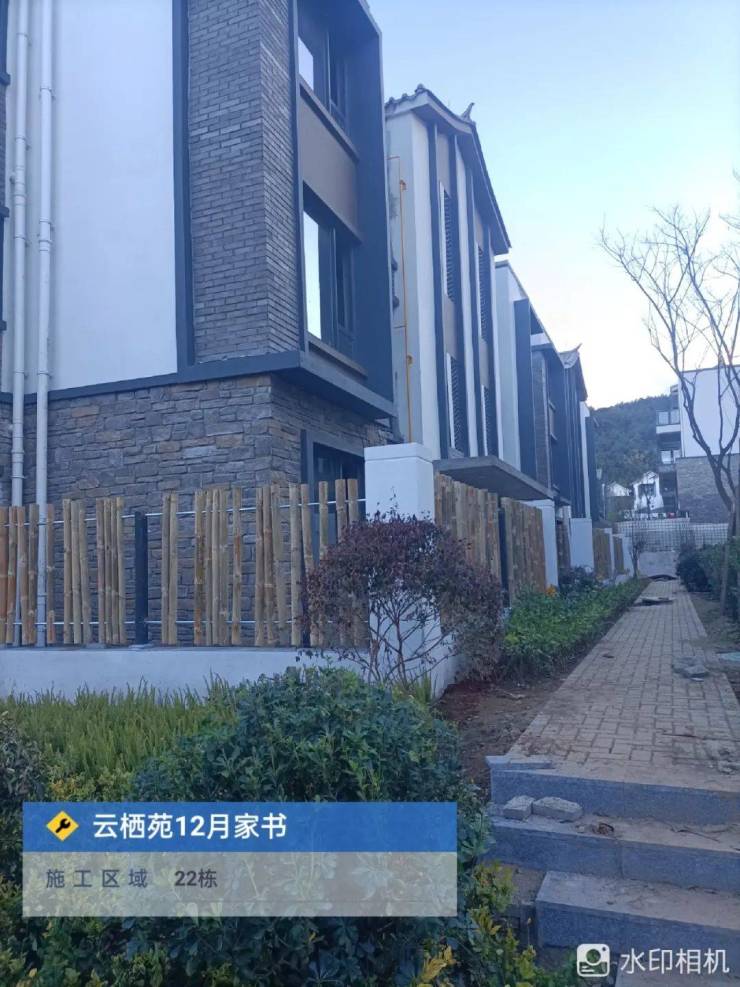

22栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;门窗收口完成100%;室内防水施工完成90%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成98%,涂料完成98%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。
▲云栖苑23栋实拍
23栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。
▲云栖苑24栋实拍
24栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;门窗收口完成100%;室内防水施工完成90%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成98%,涂料完成98%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。
▲云栖苑25栋实拍
25栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。
▲云栖苑26栋实拍
26栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成98%,涂料完成98%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。

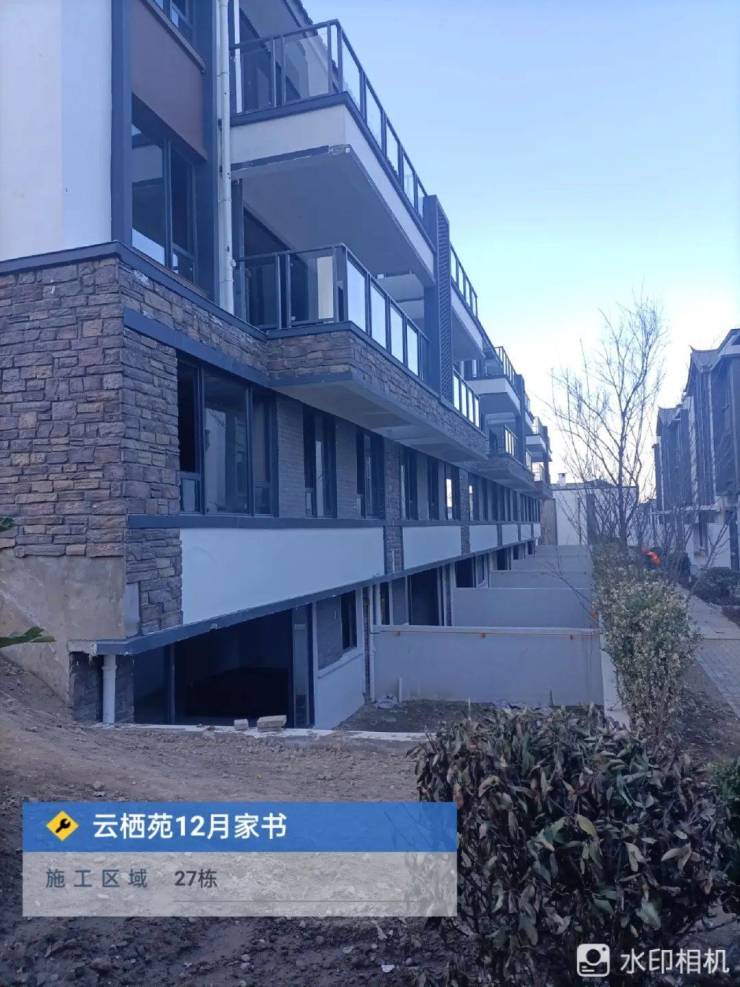

▲云栖苑27栋实拍
27栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成98%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。
第四施工段(28-40#楼)整体情况
总包单位:
1、地库顶板防水完成100%
3、抹灰收尾完成90%
景观单位:种植土回填50%
外檐单位:文化石、小青砖收尾完成40%。
室外管网单位单位:六号地库雨污水管网90%,给水完成20%
挡墙抹灰完成。
水电单位:室内给水管安装完成;庭院给排水安装完成75%;6#地库桥架安装完成。
门窗单位:下差推拉门材料进场,材料分类完成
▲云栖苑28栋实拍
28栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,露台防水完成,抹灰收尾完成,楼层清扫完成,厨卫防水完成。门窗安装完成100%;二层、三层栏杆安装完成100%;屋面瓦施工完成100%;外墙保温砂浆完成100%,抗裂砂浆完成100%;文化石完成85%,小青砖完成85%,EPS线条完成100%。腻子完成98%,涂料完成98%;成品滴水线完成100%。镂空瓦完成100%;庭院给排水管未安装,室内给排水、二配安装完成。后庭院管网完成。
▲云栖苑29栋实拍
29栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,抹灰收尾完成100%,楼层清扫完成,厨卫防水完成。门窗安装完成100%;二层、三层栏杆安装完成100%;屋面瓦施工完成100%;外墙保温砂浆完成100%,抗裂砂浆完成100%;文化石完成85%,小青砖完成85%,EPS线条完成100%。腻子完成98%,涂料完成98%;庭院给排水管未安装,室内给排水、二配安装完成。雨污水管网完成。
▲云栖苑30栋实拍

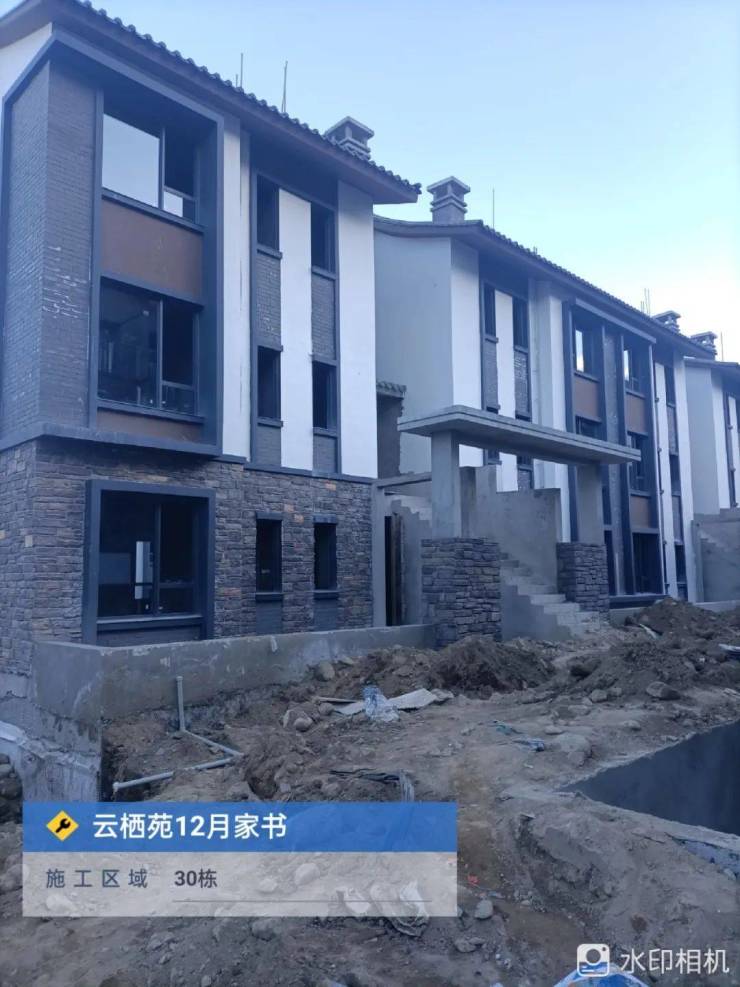

30栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,露台防水完成,抹灰收尾完成,楼层清扫完成100%,厨卫防水完成。门窗安装完成100%;二层、三层栏杆安装完成100%;屋面瓦施工完成100%;外墙保温砂浆完成100%,抗裂砂浆完成100%;文化石完成85%,小青砖完成85%,EPS线条完成100%。腻子完成98%,涂料完成98%;室内给排水、二配安装完成。
▲云栖苑31栋实拍
31栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,露台防水完成,抹灰收尾完成100%,楼层清扫完成100%,厨卫防水完成。门窗安装完成100%;二层、三层栏杆安装完成100%;屋面瓦施工完成100%;外墙保温砂浆完成100%,抗裂砂浆完成100%;文化石完成85%,小青砖完成85%,EPS线条完成100%。腻子完成98%,涂料完成98%;室内给排水、二配安装完成。

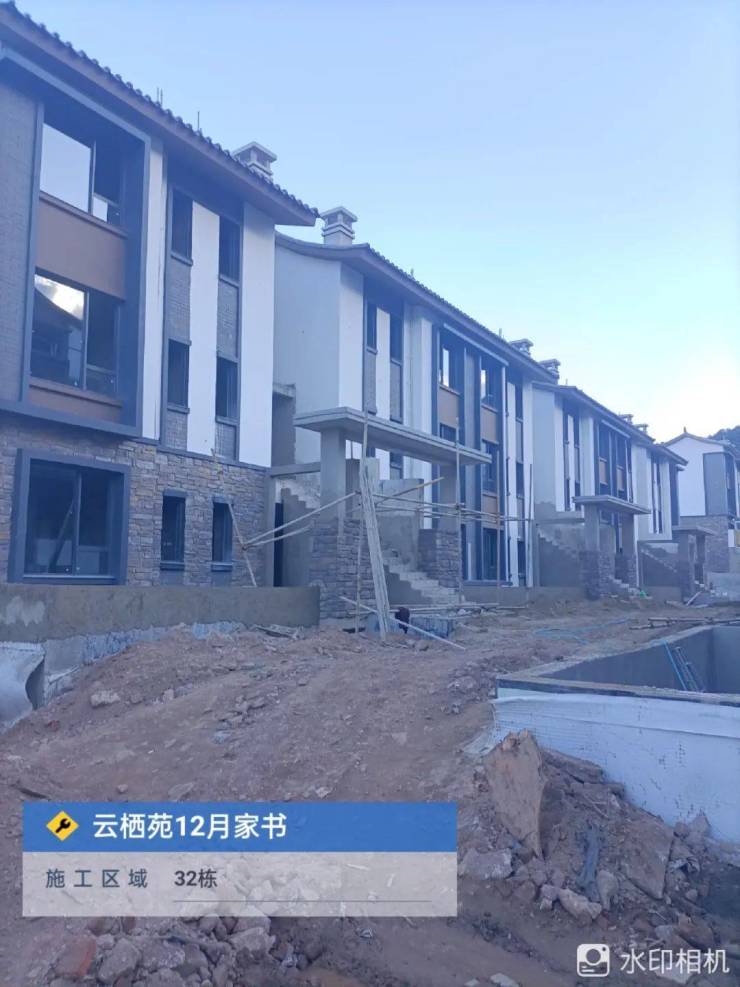

▲云栖苑32栋实拍
32栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,庭院防水完成,抹灰收尾完成。门窗安装完成100%;二层、三层栏杆安装完成100%;屋面瓦施工完成100%;外墙保温砂浆完成100%,抗裂砂浆完成100%;文化石完成85%,小青砖完成85%,EPS线条完成100%。腻子完成98%,涂料完成98%;室内给排水、二配安装完成。
▲云栖苑33栋实拍
33栋砌体完成,内墙抹灰完成100%,外墙抹灰完成,屋面防水完成,露台防水完成,抹灰收尾完成100%,庭院防水完成,楼层清扫完成。门窗安装完成50%;屋面瓦施工完成100%;外墙保温砂浆完成100%,抗裂砂浆完成100%文化石完成85%,小青砖完成85%,EPS线条完成100%。腻子完成98%,涂料完成98%;庭院给排水管未安装,室内给排水、二配安装完成。
▲云栖苑34栋实拍

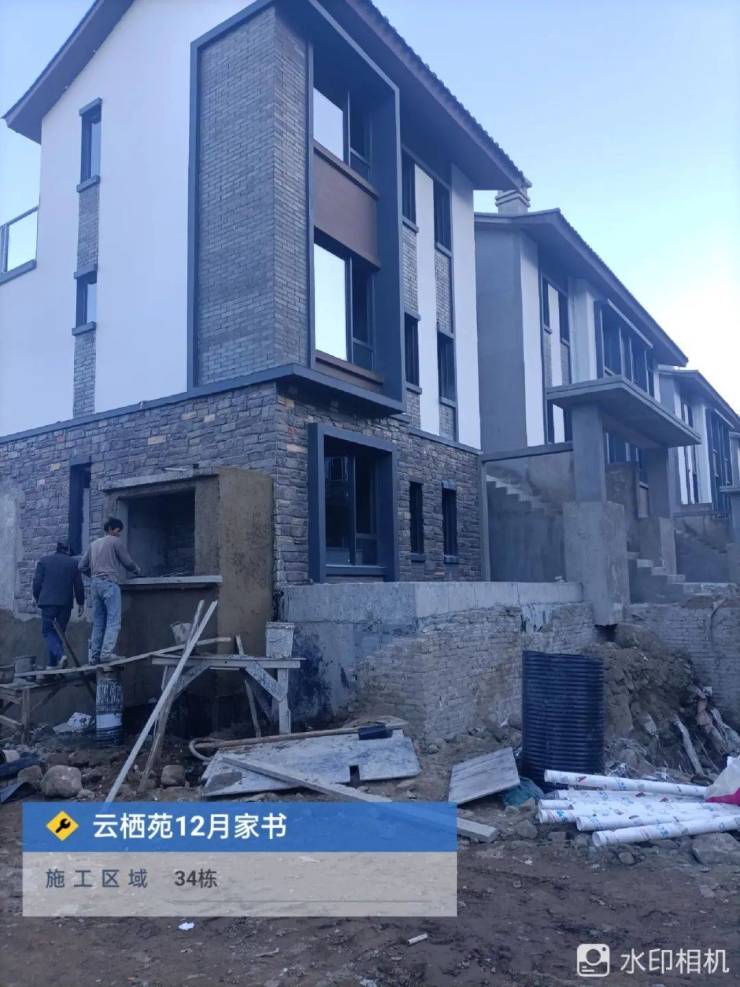

34栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,抹灰收尾完成90%,庭院防水完成。门窗安装完成70%;二层、三层栏杆安装完成100%;屋面瓦施工完100%;外墙保温砂浆完成50%,抗裂砂浆完成100%;文化石完成100%,小青砖完成100%,EPS线条完成100%。腻子完成98%,涂料完成98%;庭院给排水管未安装,室内给排水、二配安装完成。
▲云栖苑35栋实拍
35栋砌体完成,内墙抹灰完成100%,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,抹灰收尾完成100%,庭院防水完成,楼层清扫完成70%。门窗安装完成70%;屋面瓦施工完成100%;二层、三层栏杆安装完成100%;外墙保温砂浆完成100%,抗裂砂浆完成100%;文化石完成100%,小青砖完成100%,EPS线条完成100%。腻子完成98%,涂料完成98%;庭院给排水管未安装,室内给排水、二配安装完成。
▲云栖苑36栋实拍
36栋砌体完成,内墙抹灰完成。外墙抹灰完成,屋面防水完成,外架拆除完成,露台防水完成,抹灰收尾完成100%,庭院防水完成。屋面瓦施工完成100%;保温砂浆完成100%,抗裂砂浆完成100%腻子完成98%,文化石完成85%,小青砖完成85%。涂料完成98%庭院给排水管未安装,室内给排水、二配安装完成50%。
▲云栖苑37栋实拍

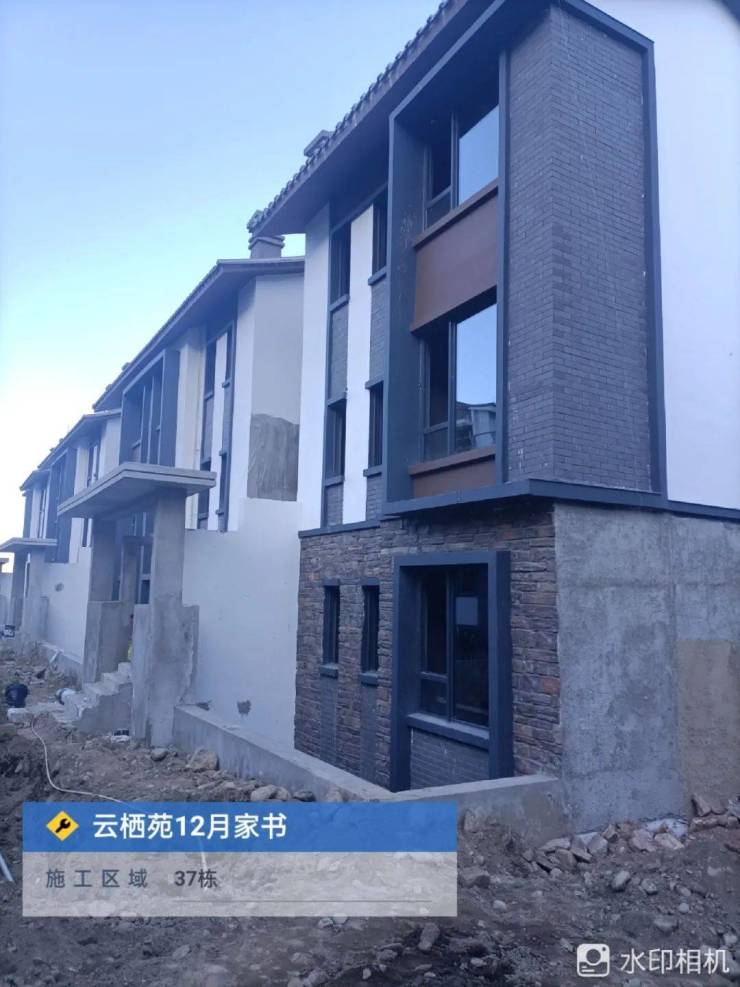

37栋砌体完成,内墙抹灰完成100%,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,抹灰收尾完成100%,庭院防水完成。门窗安装完成70%;二层、三层栏杆安装完成100%;屋面瓦施工完成100%;外墙保温砂浆完成100%,抗裂砂浆完成100%;腻子完成98%,涂料完成98%;文化石完成85%,小青砖完成85%,庭院给排水管未安装,室内给排水、二配安装完成。
▲云栖苑39栋实拍
39栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,厨卫防水完成100%,抹灰收尾完成100%,庭院防水完成,楼层清扫完成。门窗安装完成70%;二层、三层栏杆安装完成100%;屋面瓦施工完成100%;外墙保温砂浆完成100%,抗裂砂浆完成100%;腻子完成98%,涂料完成98%;文化石完成100%,小青砖完成100%,EPS线条完成100%。成品滴水线完成100%。镂空瓦完成100%。庭院给排水管未安装,室内给排水、二配安装完成。
▲云栖苑40栋实拍
40栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,抹灰收尾完成100%,庭院防水完成,厨卫防水完成,楼层清扫完成。门窗安装完成70%;二层、三层栏杆安装完成100%;屋面瓦施工完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%;腻子完成98%,涂料完成98%;文化石完成100%,小青砖完成100%,EPS线条完成100%。成品滴水线完成100%。镂空瓦完成100%;庭院给排水管未安装,室内给排水、二配安装完成。
第二施工段(41-62#楼)
总包单位:
1、庭院挡墙抹灰完成100%;
2、室外抹灰收尾完成100%;
3、门窗收口完成100%;
景观单位:
7号地库乔木栽种完成100%。1号地库乔木栽种完成100%。2号地库乔木栽种完成100%。
宅间通道硬化完成100%。
1号路人行道硬化100%,院墙栏杆完成50%。
2号地库种植土回填完成100%,
1号地库道路硬化完成100%。6、2号地库下沉庭院土方回填完成100%,道路硬化完成100%,乔木种植完成100%
外檐单位:一、七号地库收尾完成。二号地库收尾完成。
室外管网道路挡墙单位:挡墙完成100%,挡墙抹灰100%,1号消防道路路基硬化完成,路沿石安装完成100%,2号道路管网完成100%。化粪池安装完成。2号路路缘石完成。
水电单位:
1号地库桥架安装完成,室内给水管安装完成;庭院给排水安装完成;二次配管收尾完成30% 。
门窗单位:1号地库推拉门外框安装完成,固玻安装完成 ,2号 地库固玻分类完成,2号地库41栋,42栋,43栋推拉门安装完成
建筑栏杆单位:1号、7号车库范围楼梯栏杆材料到厂加工。
▲云栖苑41栋实拍

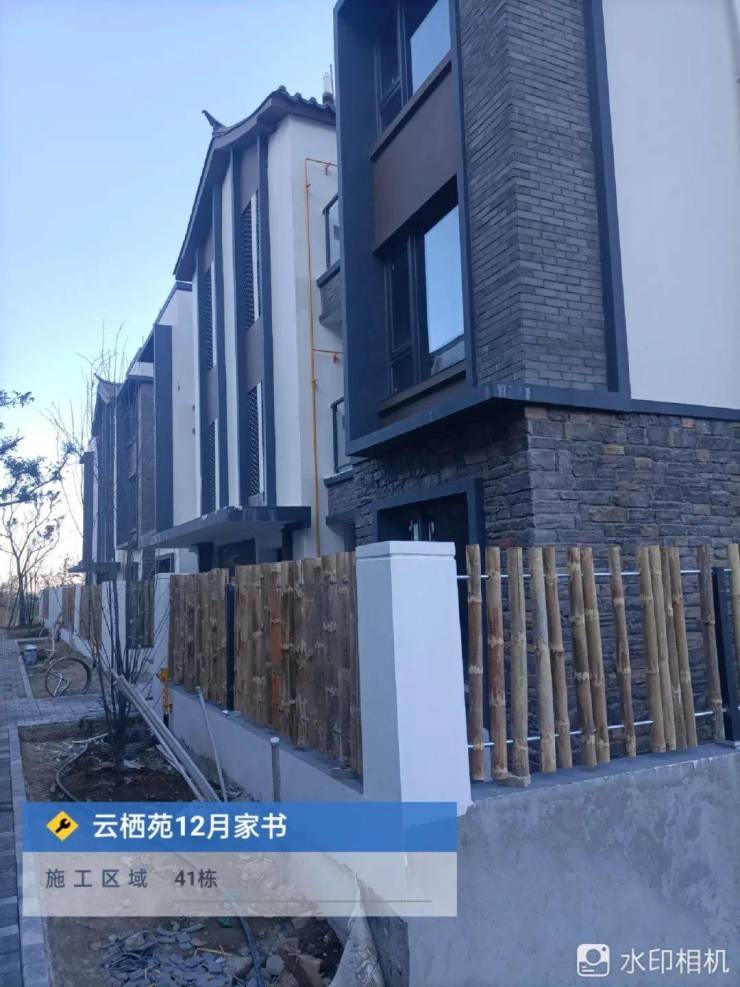

41栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;门窗收口完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。
▲云栖苑42栋实拍

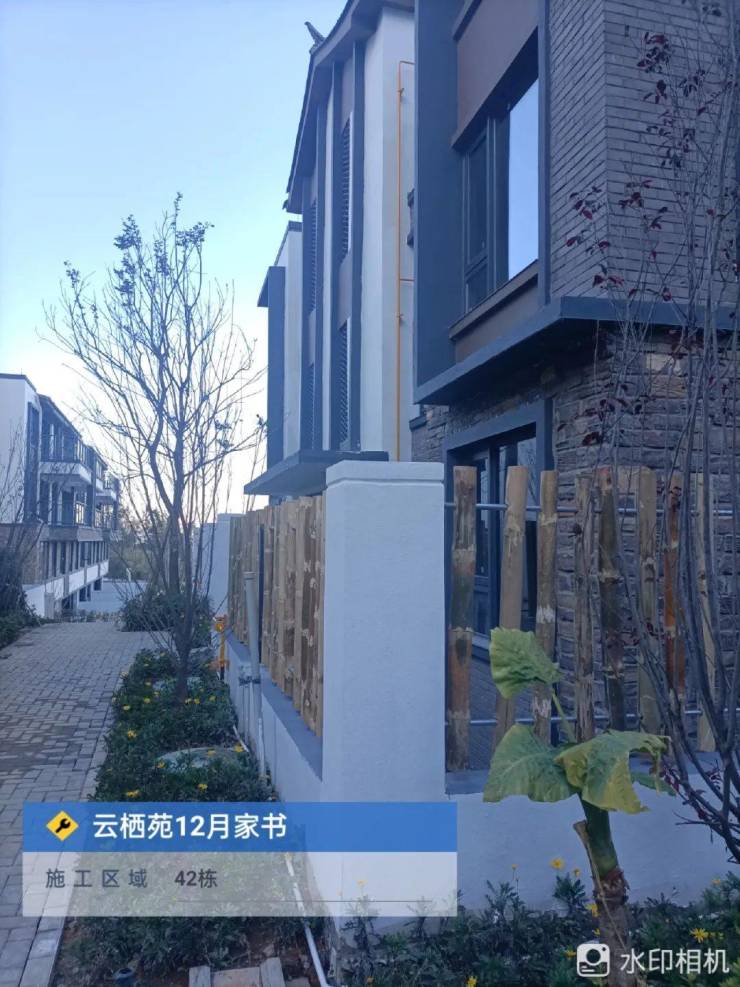

42栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;门窗收口完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。
▲云栖苑43栋实拍
43栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;门窗收口完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。
▲云栖苑44栋实拍
44栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;门窗收口完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。
▲云栖苑45栋实拍
45栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;门窗收口完成100%;窗安装完成100%;外墙保温砂浆完成100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;前庭院给排水管未安装,室内给排水、二配安装完成。
▲云栖苑46栋实拍
46栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;门窗收口完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;室内给排水、二配安装完成。
▲云栖苑20栋实拍

47栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;门窗收口完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;室内给排水、二配安装完成。

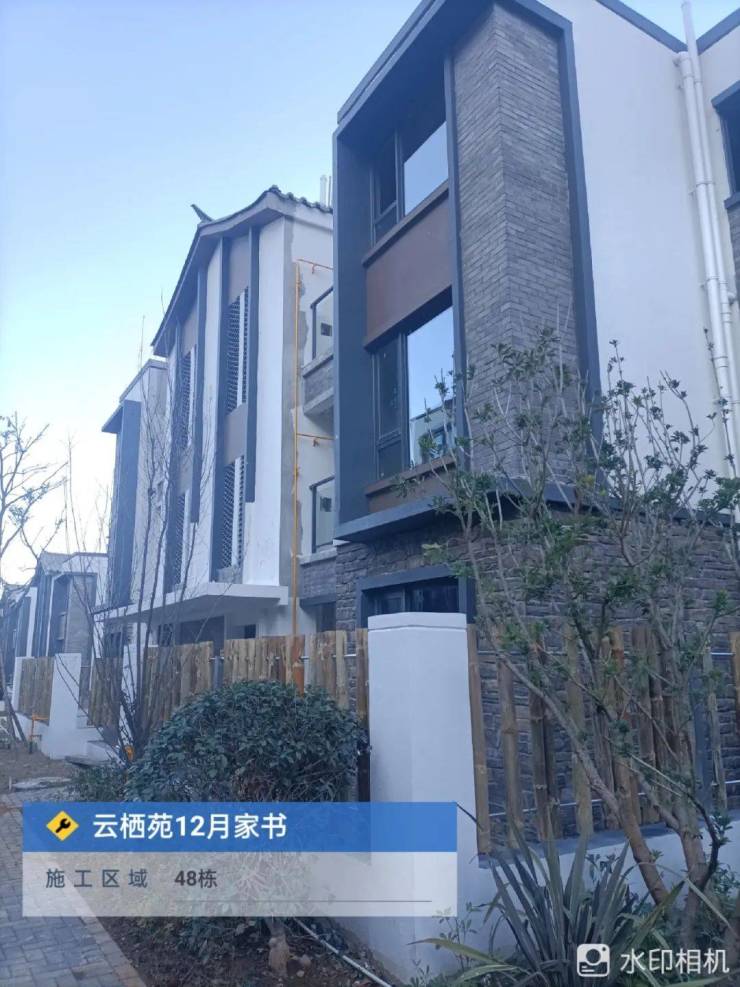

▲云栖苑48栋实拍
48栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;门窗收口完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。
▲云栖苑49栋实拍
49栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;门窗收口完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。
▲云栖苑50栋实拍
50栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;门窗收口完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;室内给排水、二配安装完成。
▲云栖苑51栋实拍

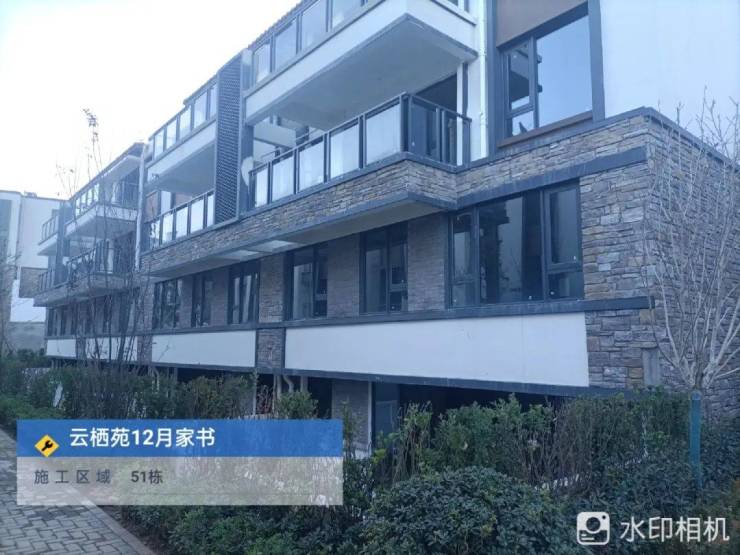

51栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;门窗收口完成100%;窗安装完成100%;内墙门窗收口完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。
▲云栖苑52栋实拍

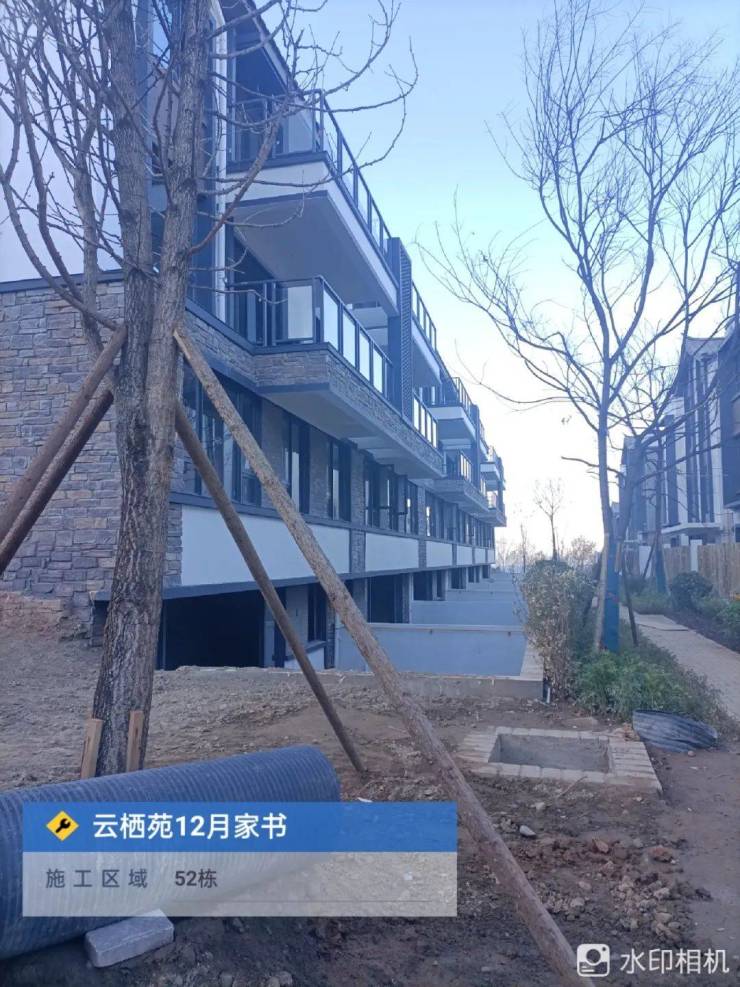

52栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。
7号地库53栋-56栋内墙抹灰完成,景观工程,室外雨污水管网全部安装完成,景观绿化给水排水官网全部完成,庭院及室外种植土方回填完成,室外路灯照明线管全部埋设完成,宅间道路硬化全部完成,院墙构造柱浇筑完成,绿化区域乔灌木栽种完成95%。7号地下室防水卷材施工完成100%,庭院抹灰完成100%;

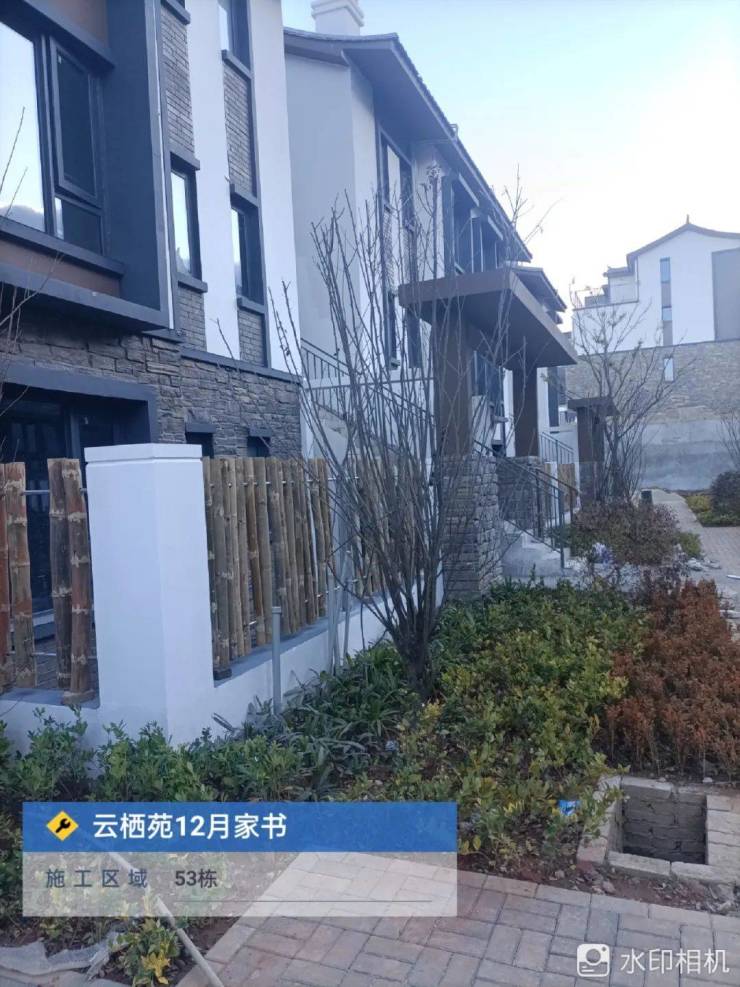

▲云栖苑53栋实拍
53栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;室外抹灰收尾完成100%;室内防水施工完成100%,室内门窗收口完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,EPS线条完成100%。成品滴水线完成100%。镂空瓦完成100%.室外雨污水管网完成100%。室外给水管道完成100%。庭院给排水管未安装,室内排水、二配安装完成。绿化区域乔灌木栽种完成100%。
▲云栖苑54栋实拍

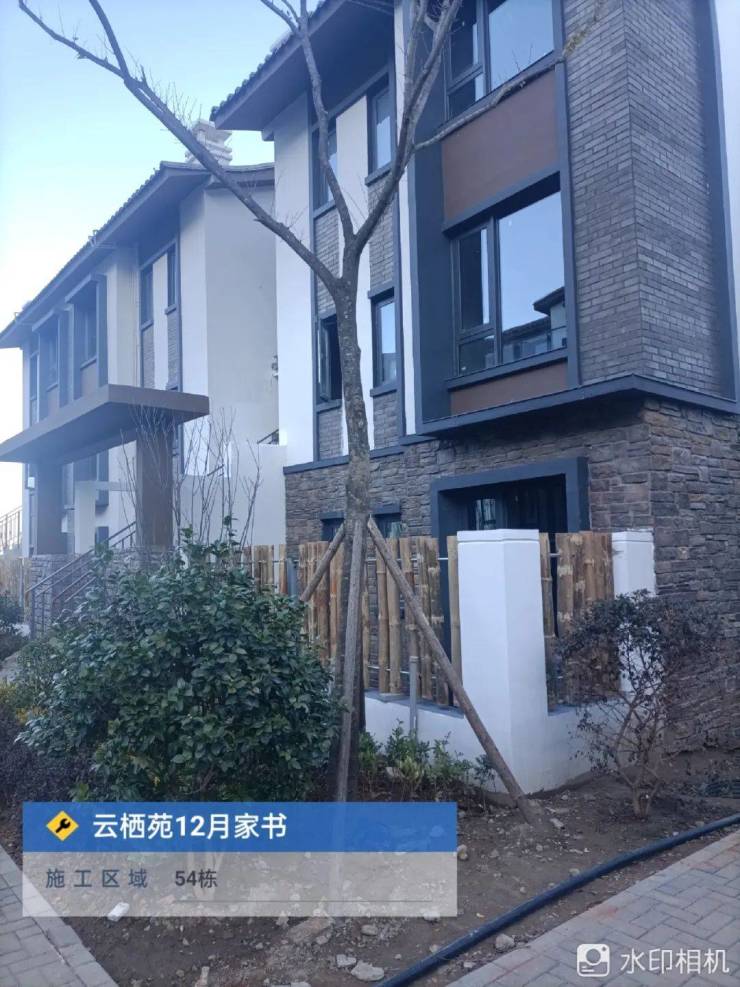

54栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;室外抹灰收尾完成100%;室内防水施工完成100%,室内门窗收口完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;庭院给排水管未安装,室内排水、二配安装完成。绿化区域乔灌木栽种完成100%。
▲云栖苑55栋实拍
55栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;室外抹灰收尾完成100%;室内防水施工完成100%,室内门窗收口完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;室内排水、二配安装完成。绿化区域乔灌木栽种完成100%。
▲云栖苑56栋实拍

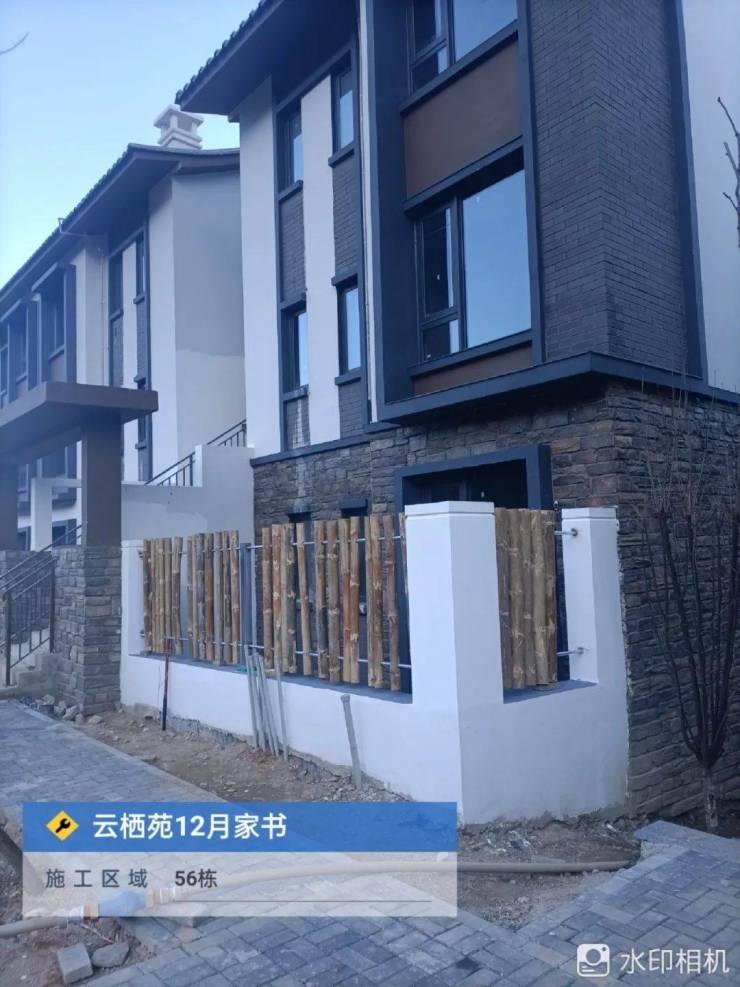

56栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;室外抹灰收尾完成100%;室内防水施工完成100%,室内门窗收口完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;室内排水、二配安装完成。绿化区域乔灌木栽种完成100%。
1#地库桥架安装完成40%。地库顶板防水施工完成100%,地下室抹灰完成100%;
▲云栖苑57栋实拍
57栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;室外抹灰收尾完成100%;室内门窗收口完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;庭院给排水管未安装,室内给水安装完成。
▲云栖苑58栋实拍

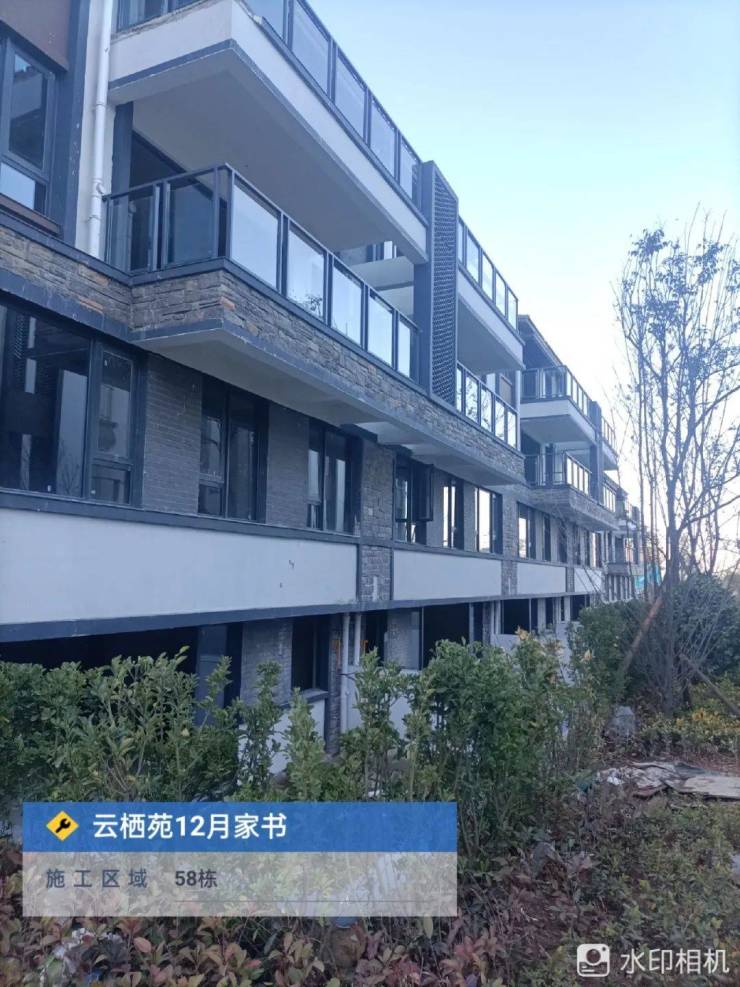

58栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;室外抹灰收尾完成100%;室内门窗收口完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;室内给水、二配安装完成。
▲云栖苑59栋实拍
59栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;室外抹灰收尾完成100%;室内门窗收口完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;室内给水、二配安装完成。
▲云栖苑60栋实拍
60栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;室外抹灰收尾完成100%;室内门窗收口完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;室内给水、二配安装完成。

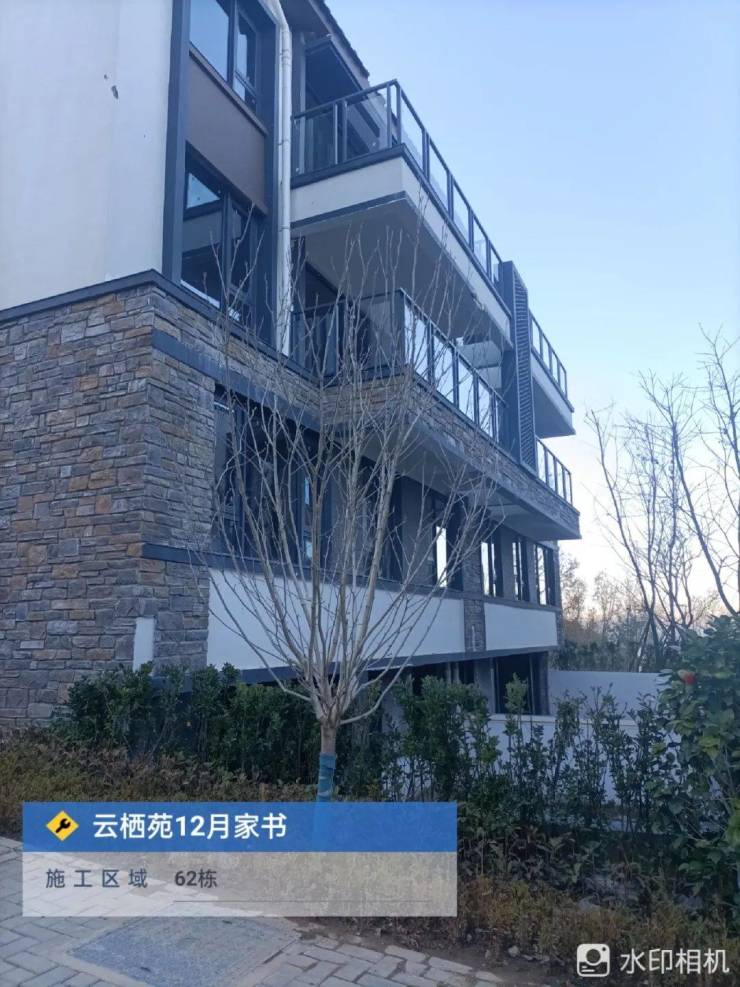

▲云栖苑62栋实拍
62栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;室外抹灰收尾完成100%;室内门窗收口完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;室内给水、二配安装完成。
