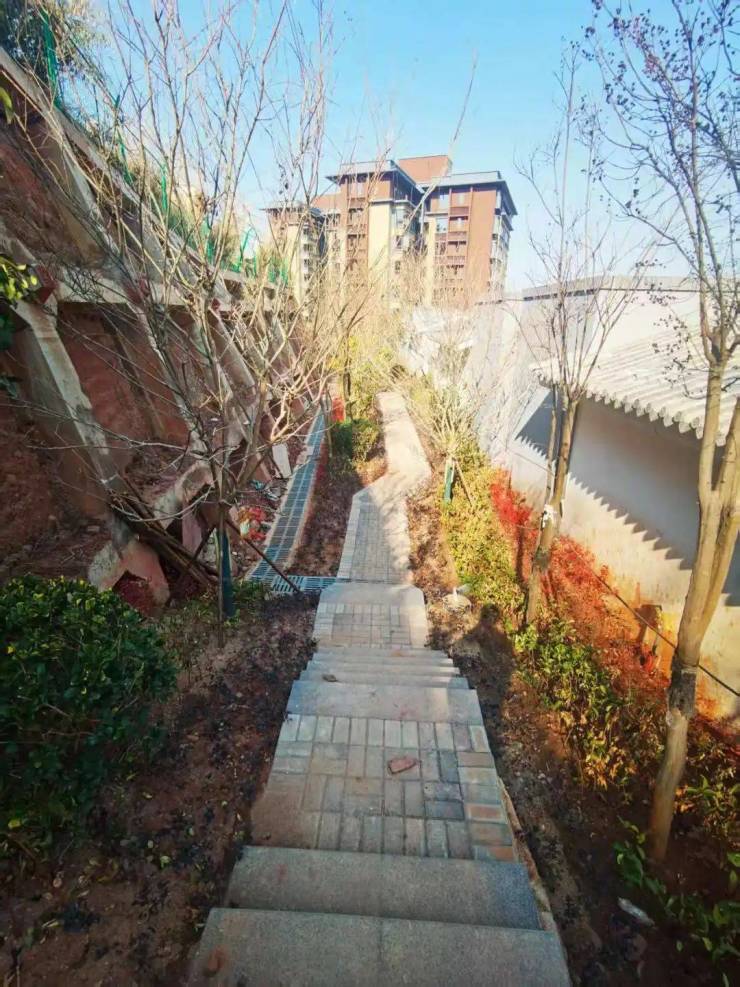

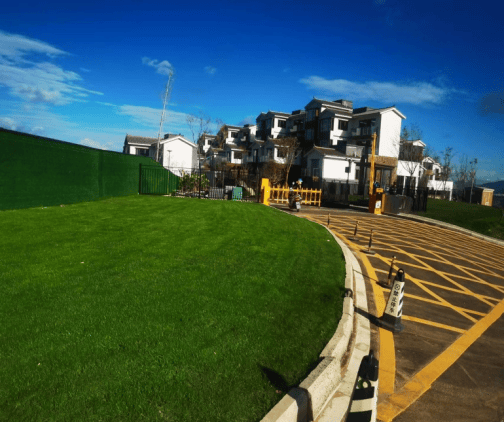

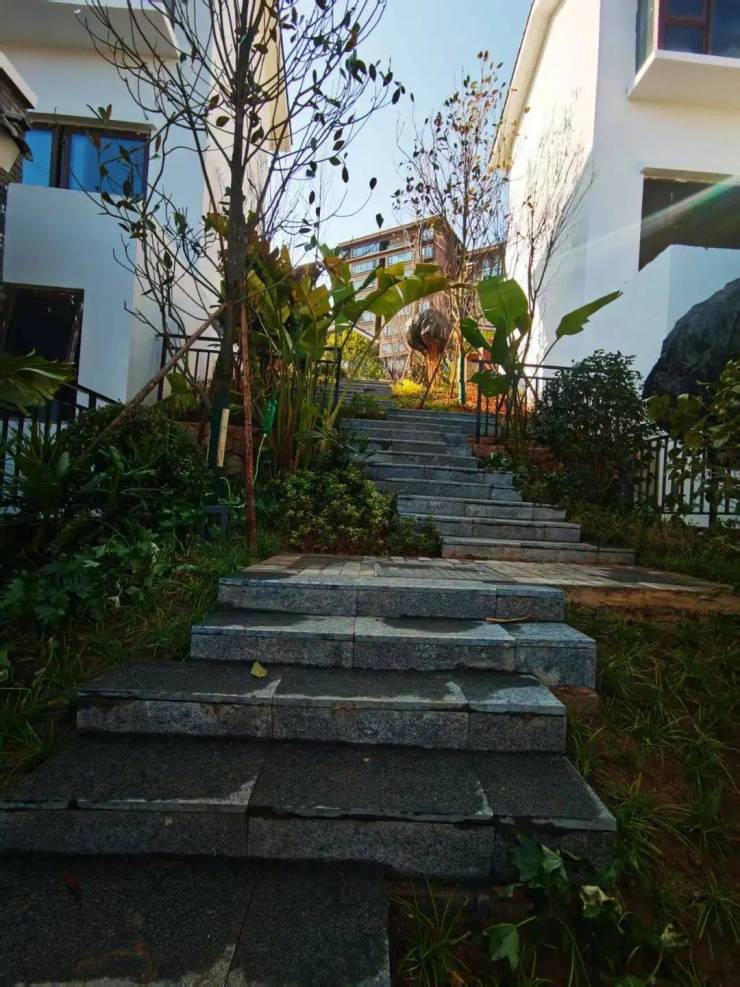

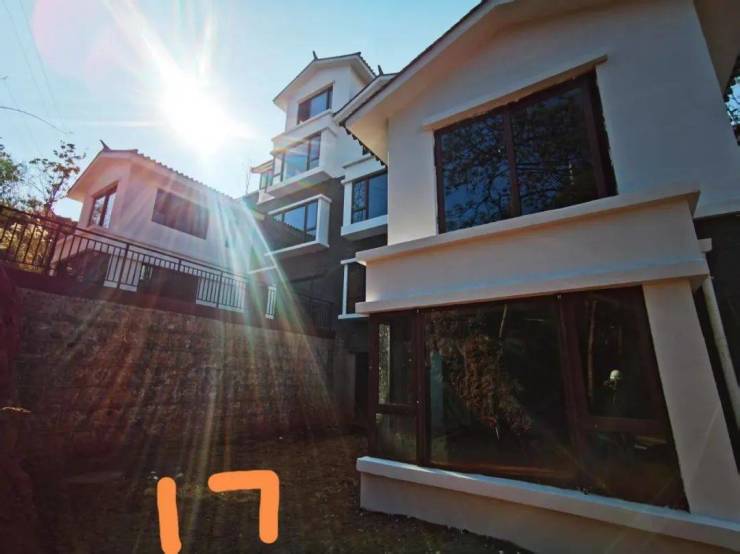

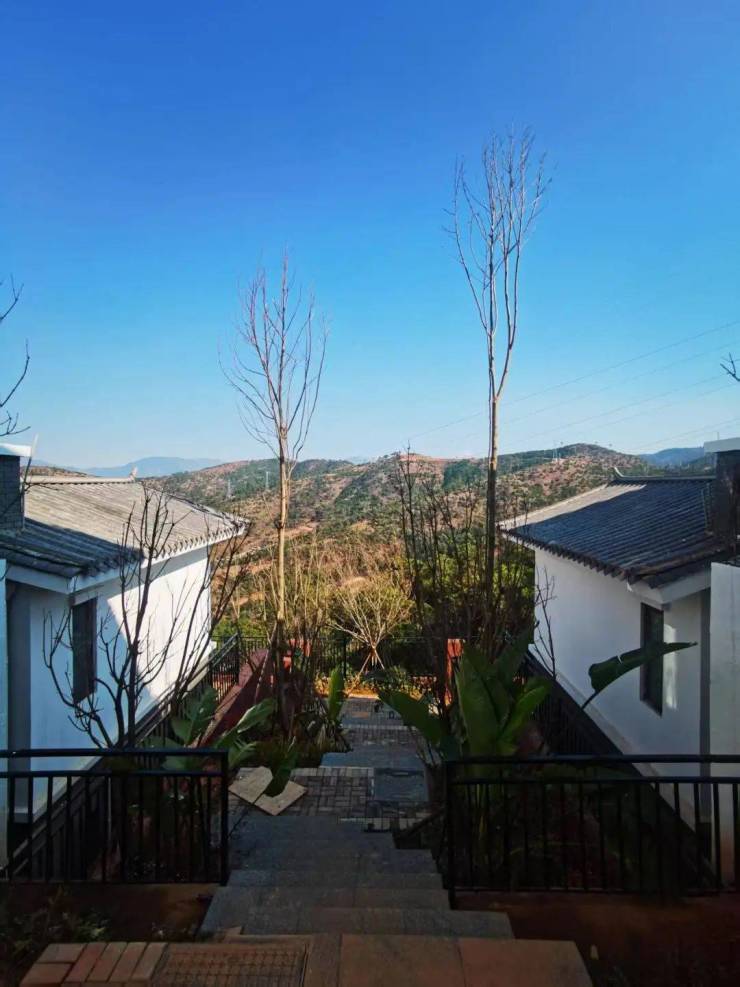

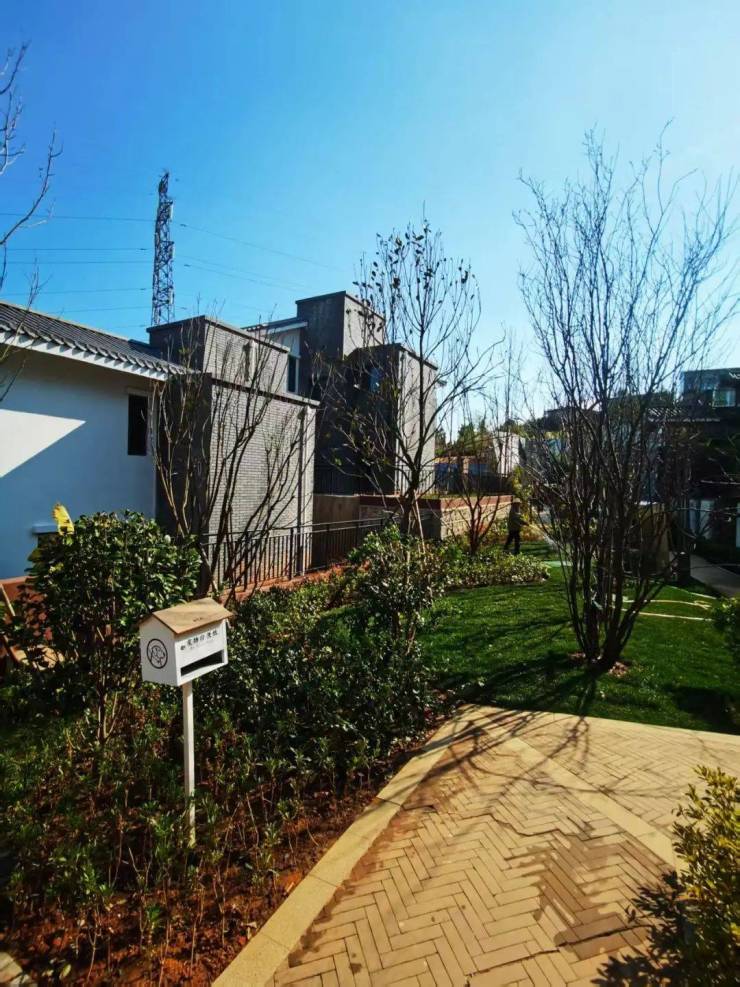

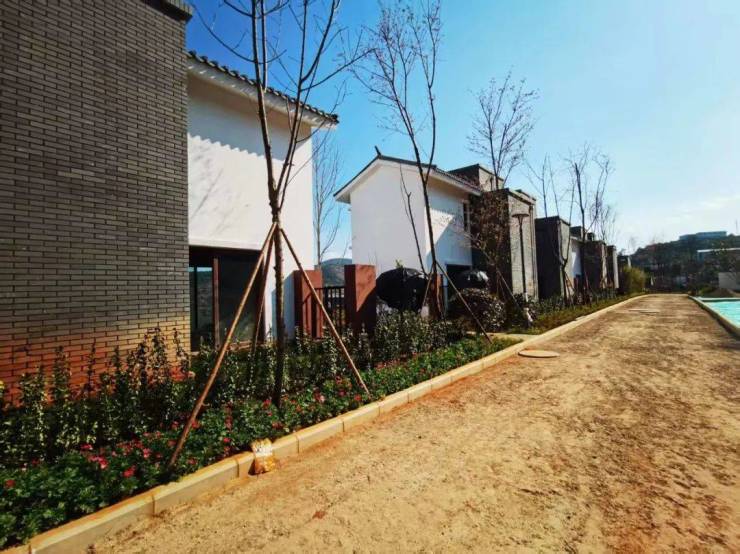

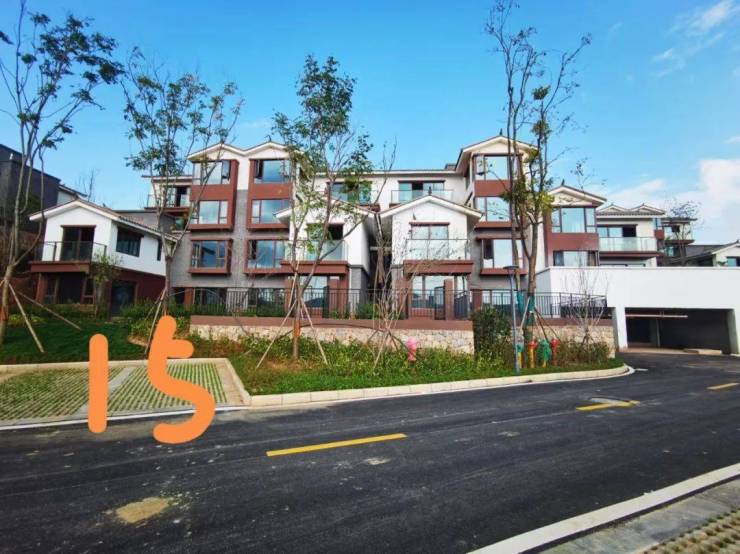

17栋主体已完成、外墙涂料已完成、屋面瓦已完成,庭院院墙完成,入户门完成。栏杆安装完成、室外管网埋设完成、室外景观工程完成;

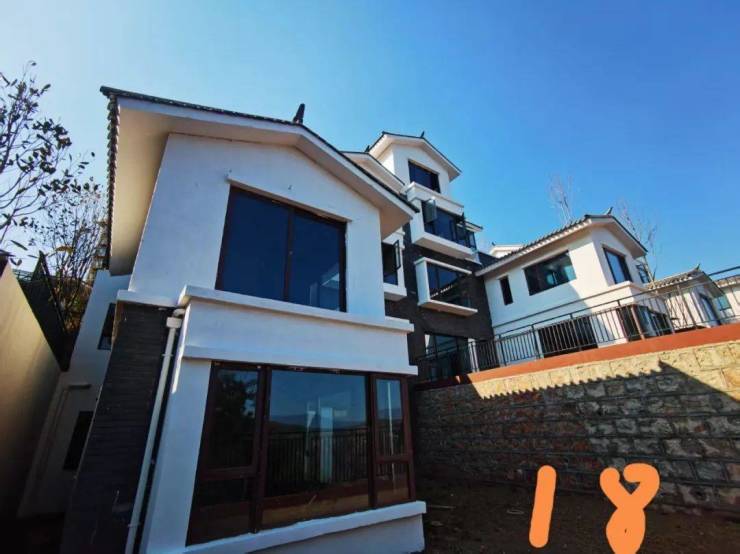

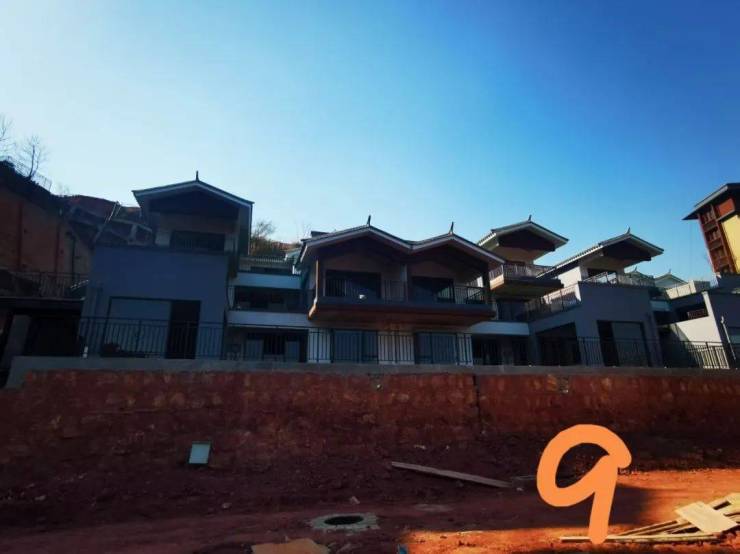

18栋主体已完成、外墙涂料已完成、屋面瓦已完成,庭院院墙完成,入户门完成。栏杆安装完成、室外管网埋设完成、室外景观完成;
19栋主体已完成、外墙涂料已完成、屋面瓦已完成,庭院院墙完成,入户门完成。栏杆安装完成、室外管网埋设完成、室外景观完成;
20栋主体已完成、外墙涂料已完成、屋面瓦已完成,庭院院墙完成,入户门完成。栏杆安装完成,室外管网埋设完成、室外景观完成;

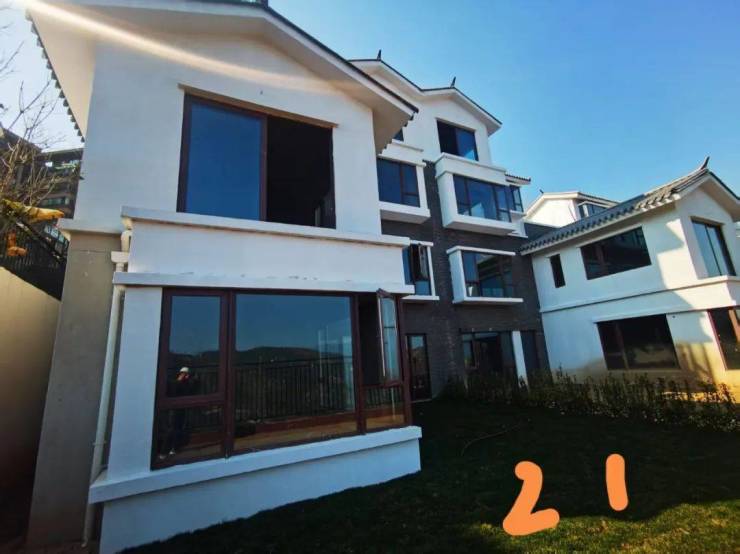

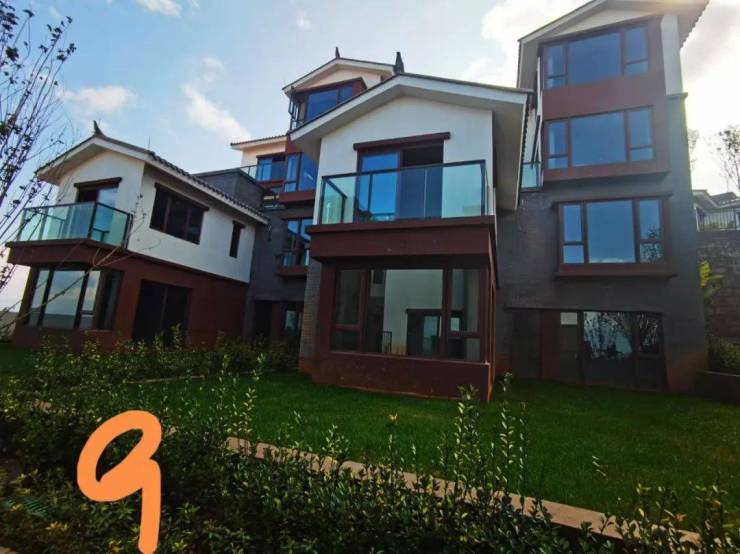

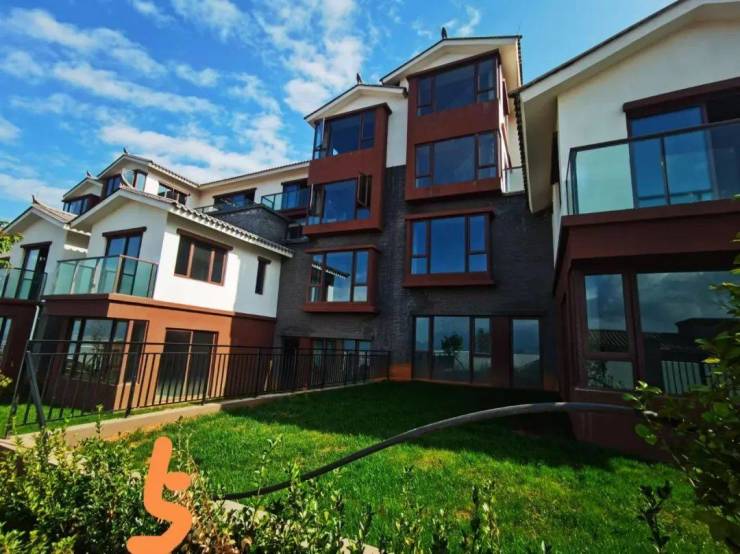

21栋主体已完成、外墙涂料已完成、屋面瓦已完成,庭院院墙完成,入户门完成、栏杆安装完成、室外管网埋设完成、室外景观完成;

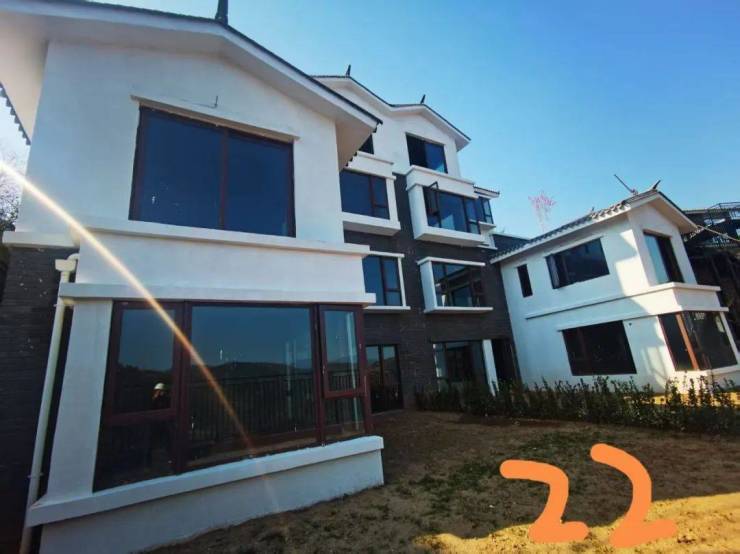

22栋主体已完成、外墙涂料已完成、屋面瓦已完成,庭院院墙完成,入户门完成。栏杆安装完成、室外管网埋设完成、室外景观完成;

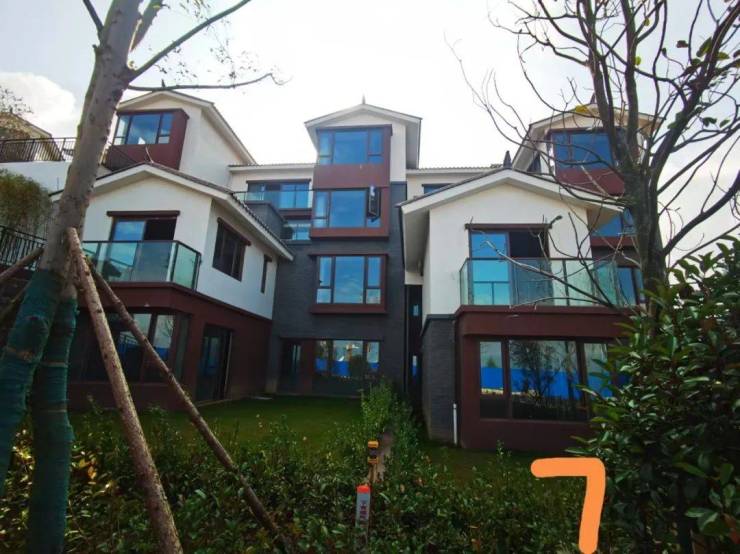

7栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,屋面防水完成,腻子完成100%,露台压顶小青砖完成100%,窗框及固定玻璃安装,钢楼梯安装完成,屋面盖瓦完成,室内二次电管网配管完成,给排水管安装完成,露台栏杆安装完成,涂料完成,外架拆除完成,室外附属工程施工中;
8栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,屋面防水完成,腻子完成100%,露台压顶小青砖完成100%,窗框及固定玻璃安装完成,屋面盖瓦完成,室内二次电管网配管完成,给排水管安装完成,露台栏杆安装完成,涂料完成,外架拆除完成,钢楼梯安装完成,室外附属工程施工中;

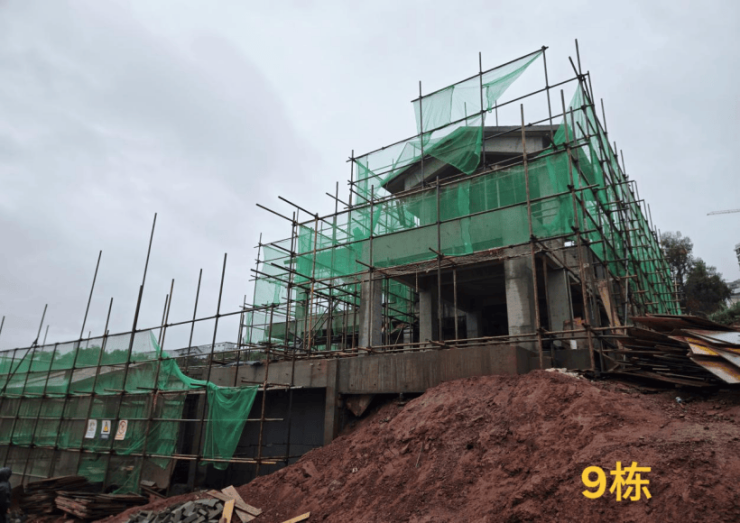

9栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,屋面防水完成,腻子完成100%,露台压顶小青砖完成100%,窗框及固定玻璃安装完成,屋面盖瓦完成,室内二次电管网配管完成,给排水管安装完成,露台栏杆安装完成,涂料完成,外架拆除完成,室外钢楼梯安装完成,室外附属工程施工中;
10栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,屋面防水完成,腻子完成100%,露台压顶小青砖完成100%,窗框及固定玻璃安装完成,屋面盖瓦完成,室内二次电管网配管完成,给排水管安装完成,露台栏杆安装完成,涂料完成,外架拆除完成,室外钢楼梯安装完成,室外附属工程施工中;

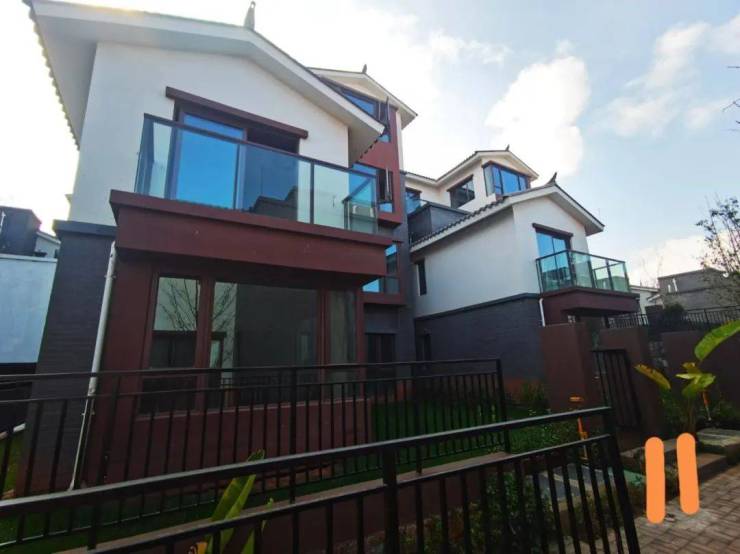

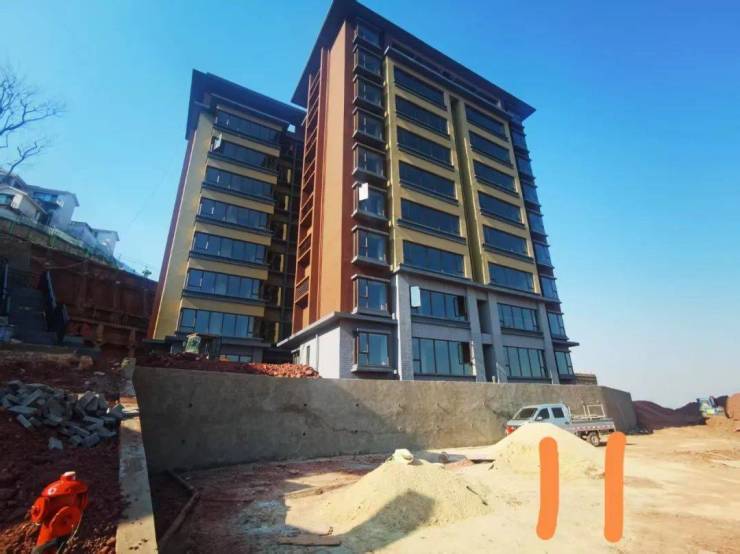

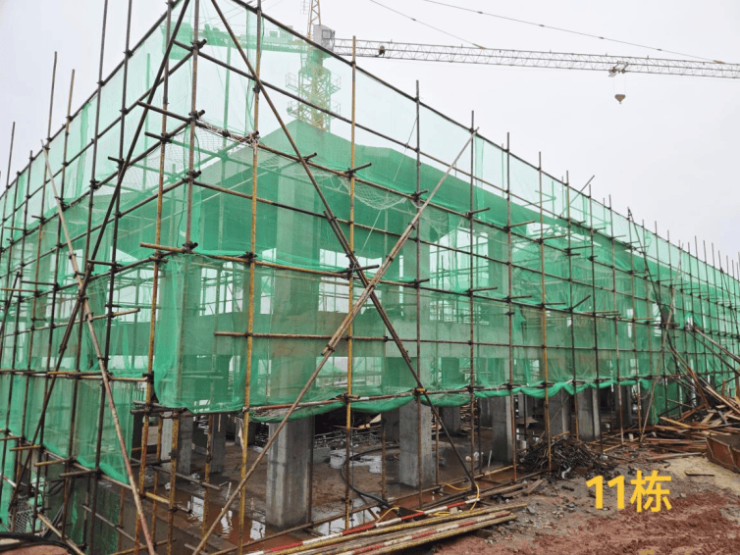

11栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,屋面防水及保护层完成,腻子完成100%,外墙保温完成,抗裂砂浆完成,外墙涂料完成,窗框及固定玻璃安装完成,生活阳台栏杆安装完成,室内烟道管安装完成,室内二次电管配管完成、给排水管安装完成,外架拆除完成、电梯安装完成;

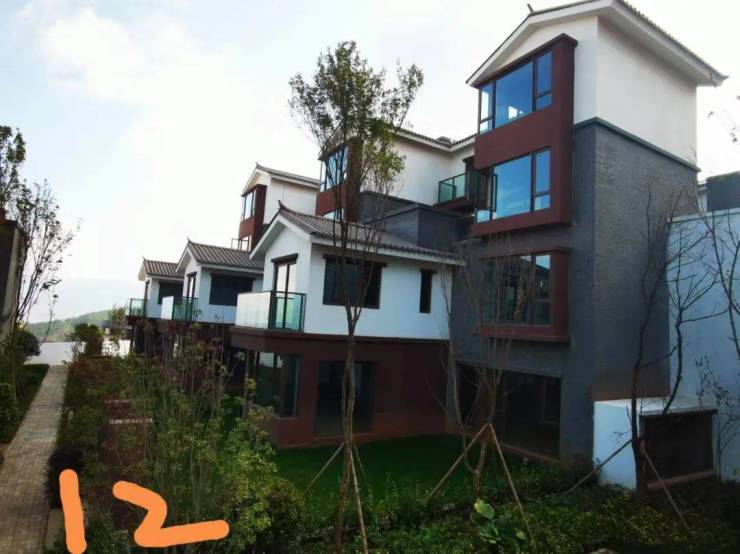

3栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

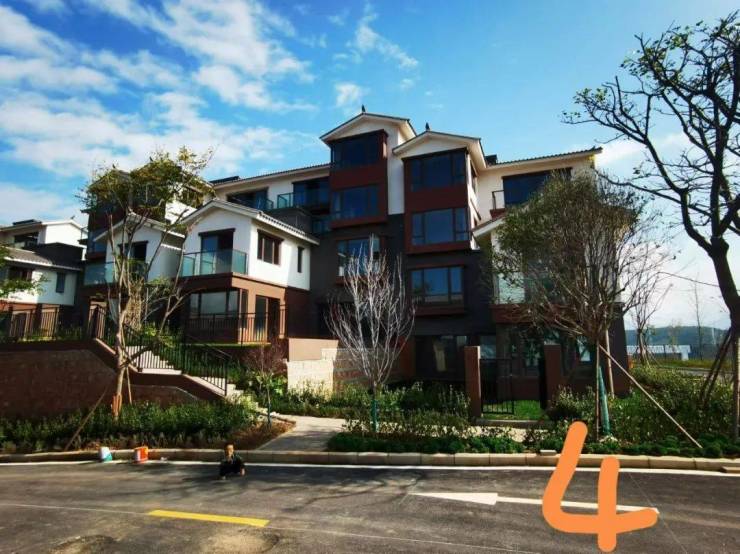

4栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;
5栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,室外给水管道完成100%,入户铁门安装完成、围墙栏杆安装完成,强弱电穿线完成,庭院走道铺贴完成;

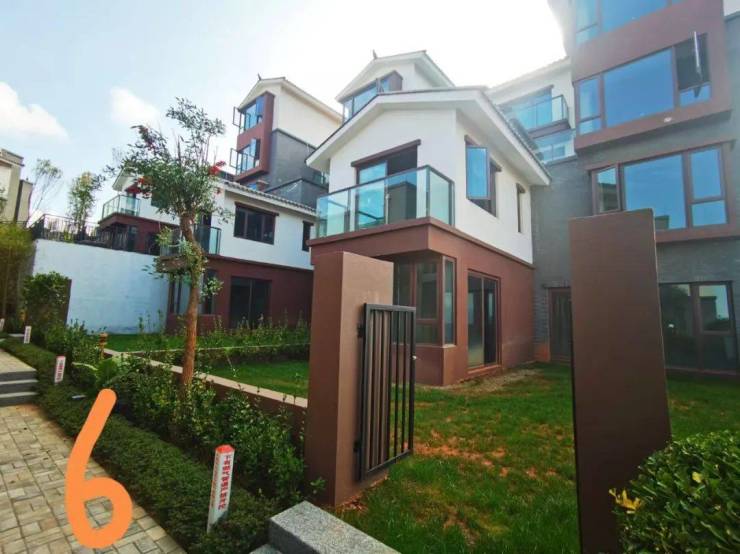

6栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;
7栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

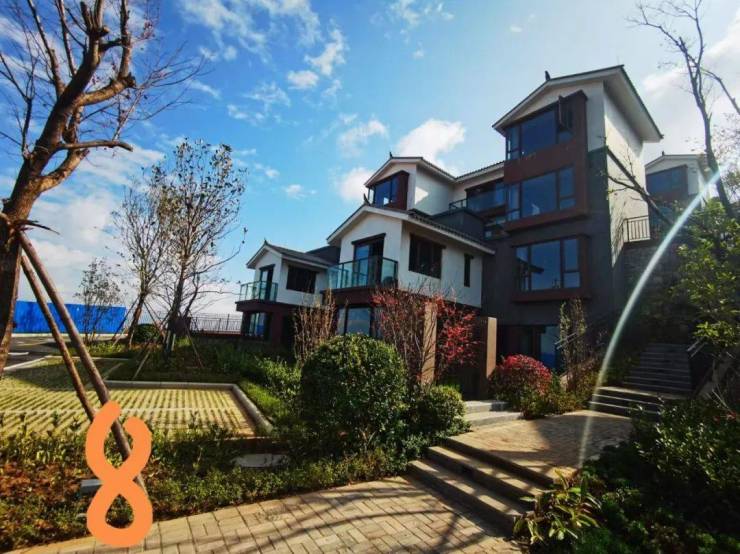

8栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;
9栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;
10栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;
11栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;
12栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

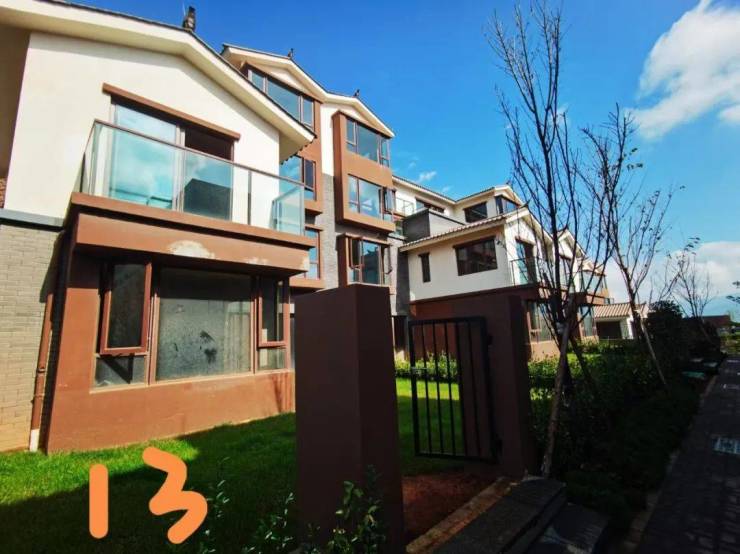

13栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

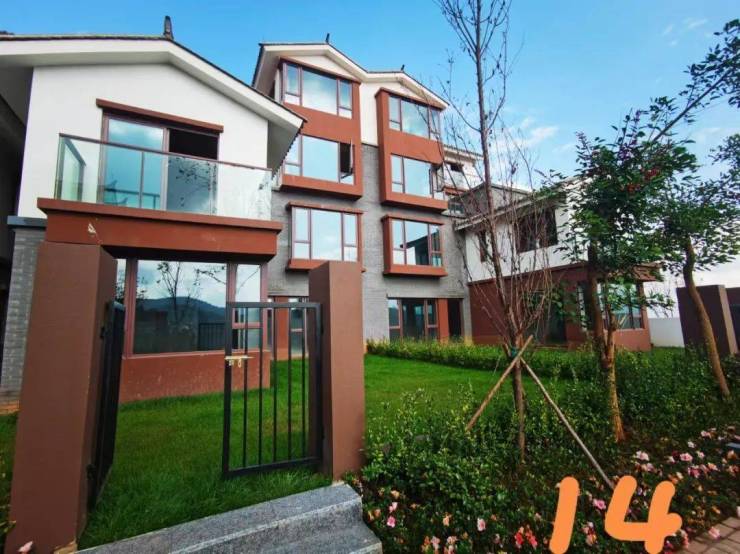

14栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;
15栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;
1栋主体施工完成;

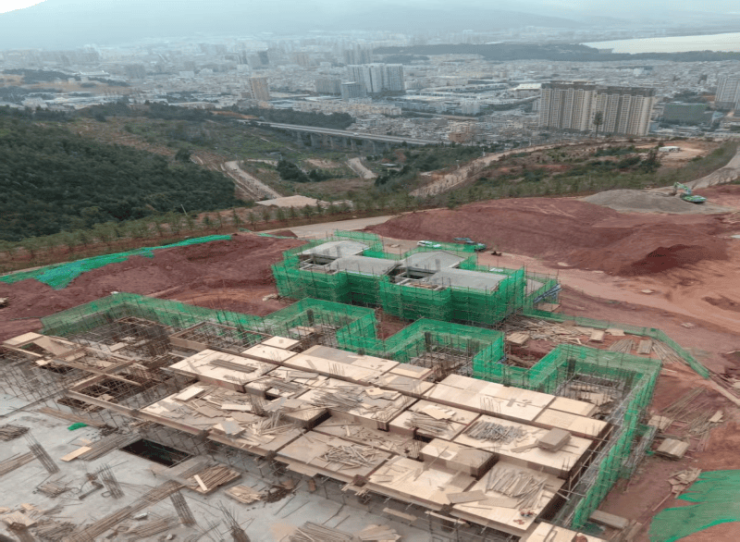

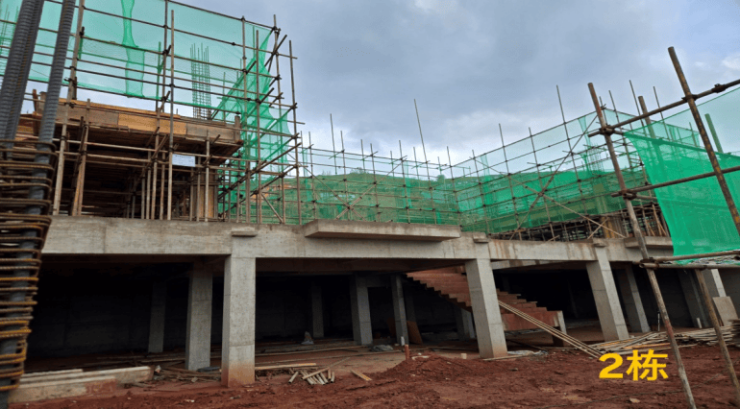

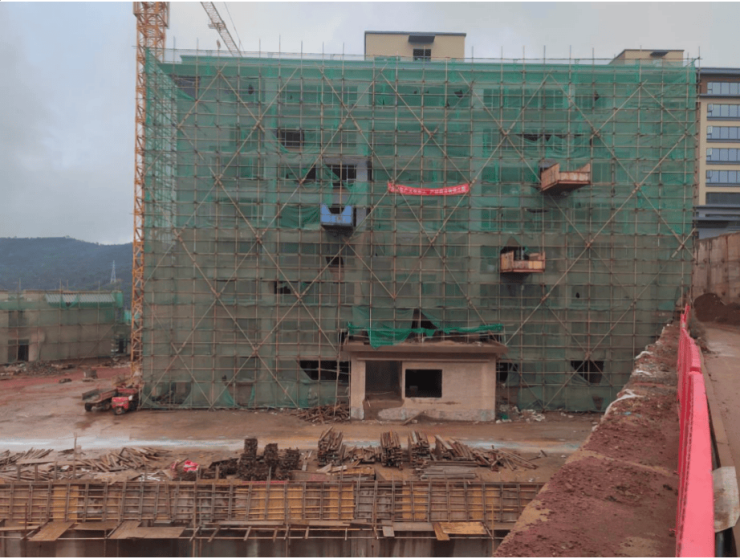

2栋地下室-1层墙柱板模板安装完成95%;
3栋地下室-2层顶板混凝土浇筑完成;

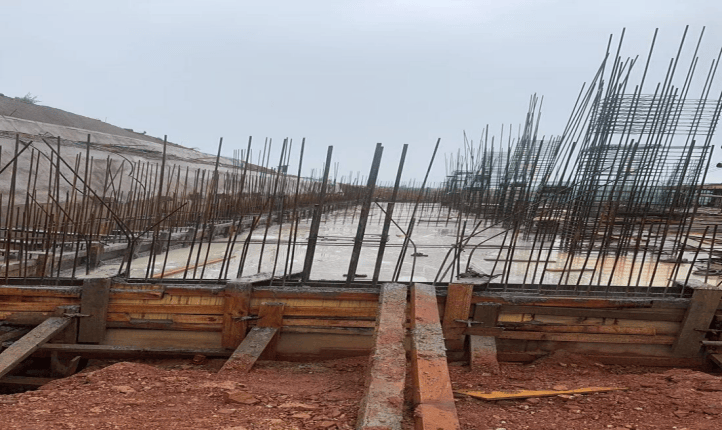

4栋7-27轴/H-Q轴一层底板完成混泥土浇筑;

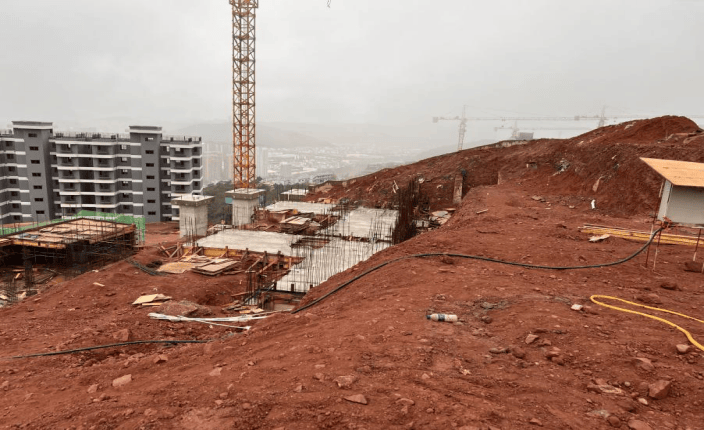

5栋1~11轴/D~H轴一层底板混凝土浇筑完成;11~31轴D~H轴基础施工完成50%

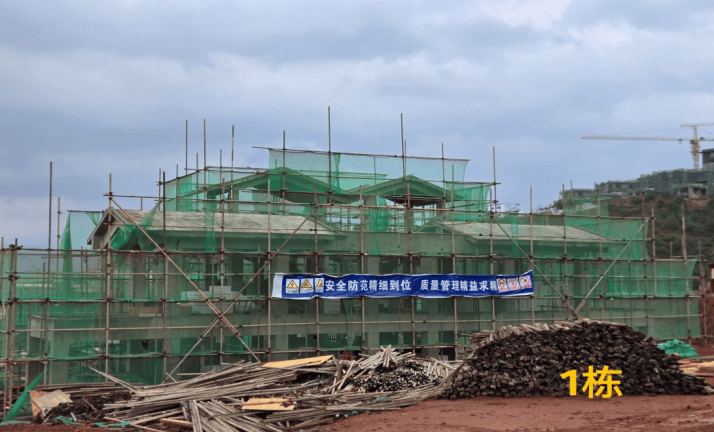

1#楼主体三层全面结束,进入二次施工阶段。完成一至三层植筋及钢筋制安工作,准备进入砌体施工;
2#楼主体完成主体四层板混凝土浇筑、进入坡屋顶层模板制安工作、吊一层二次结构砖墙及模板制安已完成;

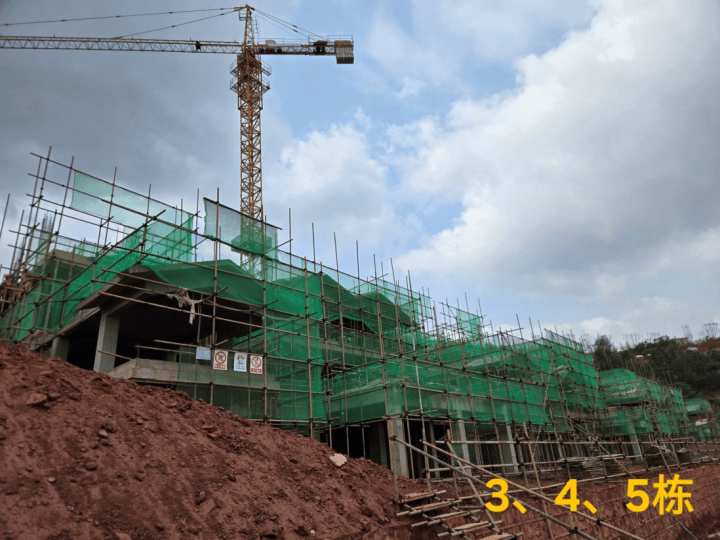

3、4、5#楼完成主体已完成、进入屋面防水铺贴工作、一至三层二次结构砖墙砌筑已完成、一至二层构造柱模板制安及混凝土浇筑已完成、一层砖墙开槽、线盒及线管预埋已完成;

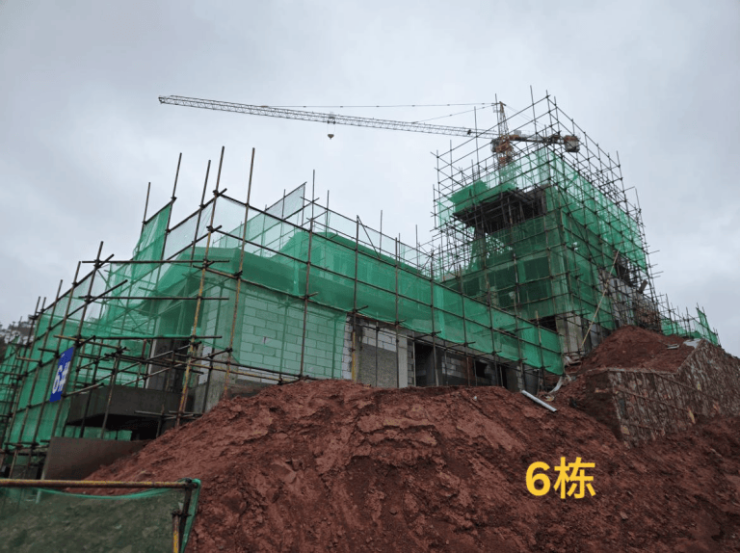

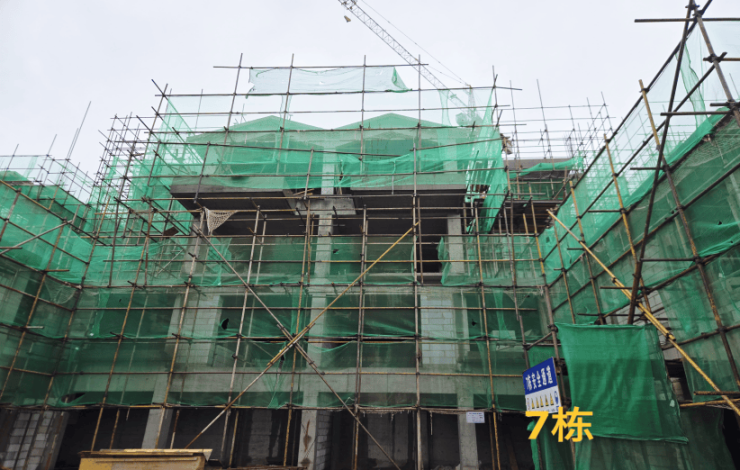

6、7#楼完成主体六层板混凝土浇筑、进入坡屋顶层模板制安工作、一至二层二次结构砌筑砌筑已完成、6#楼二次结构一至二层构造柱模板制安及混凝土浇筑已完成;
7#楼一层构造柱模板制安及混凝土浇筑已完成、二层进入模板制安工作、砖墙开槽预埋工作;

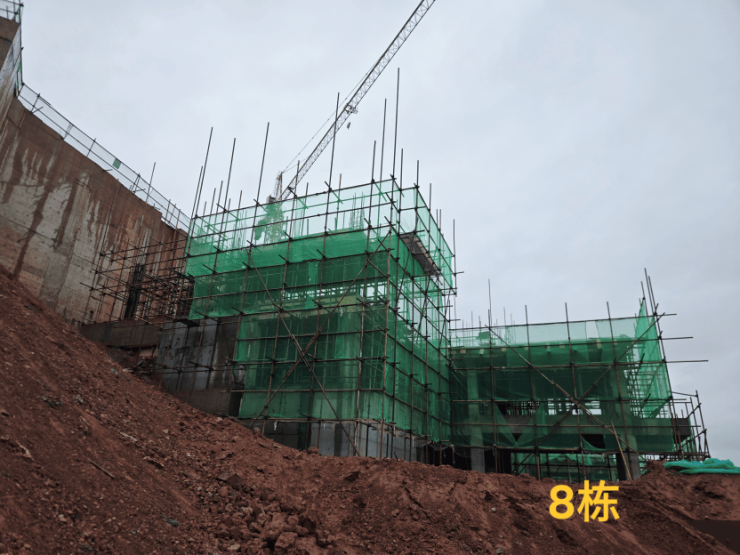

8#楼完成主体五层板混凝土浇筑工作、进入六层模板制安工作、一至二层二次结构砖墙砌筑已完成、一层构造柱模板制安及混凝土浇筑已完成、二层待模板制安;
9#楼完成主体结构进入二次结构一层砖墙砌筑已完成、待模板制安工作、二层进入砖墙砌筑工作;

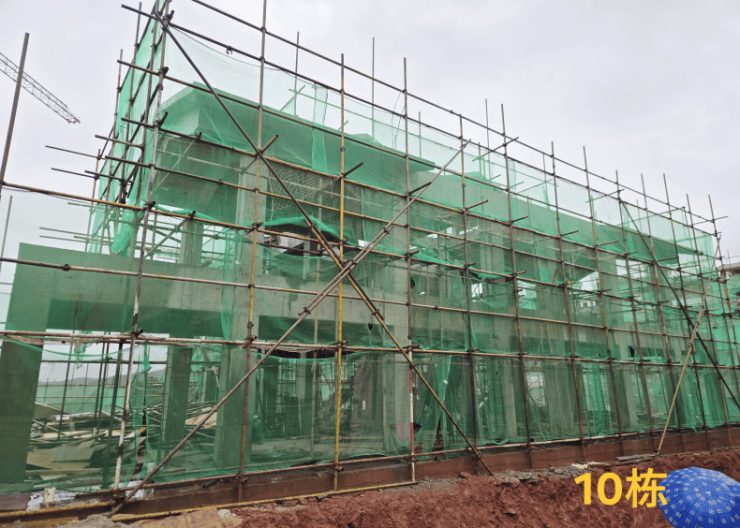

10#楼完成主体结构进入二次结构砖墙砌筑;
11#楼完成主体坡屋顶层混凝土浇筑工作、吊一层进入二次结构砖墙砌筑工作;
(一)、三期一组团第一施工段(1#-6#、10#、29#-31#)整体施工情况:
土建工程:
①、主体施工完成。
②、二次结构施工完成。
③、内、外墙抹灰施工完成。
水电工程:①、主体施工水电预埋完成。②、二次配管完成;③、给水系统官网安装完成50%.④、排水系统官网安装完成85%。
门窗工程: ①、1#-6#、10#楼窗框安装完成90%;②、29#-31#楼窗框安装完成90%。

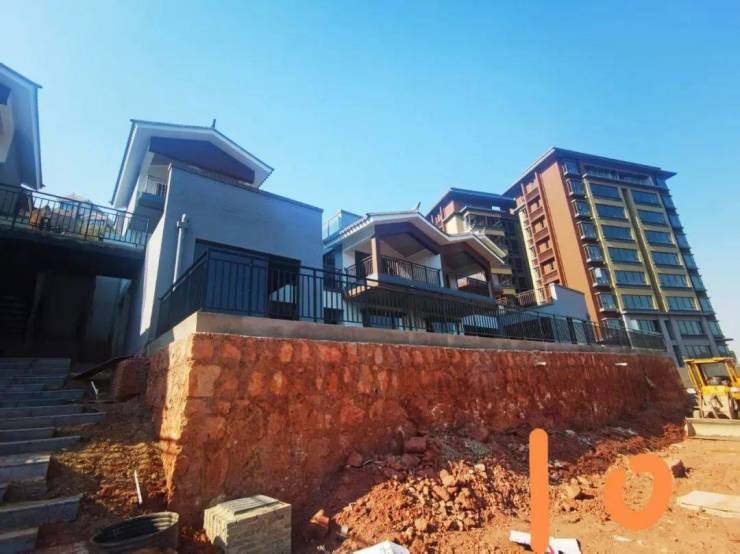

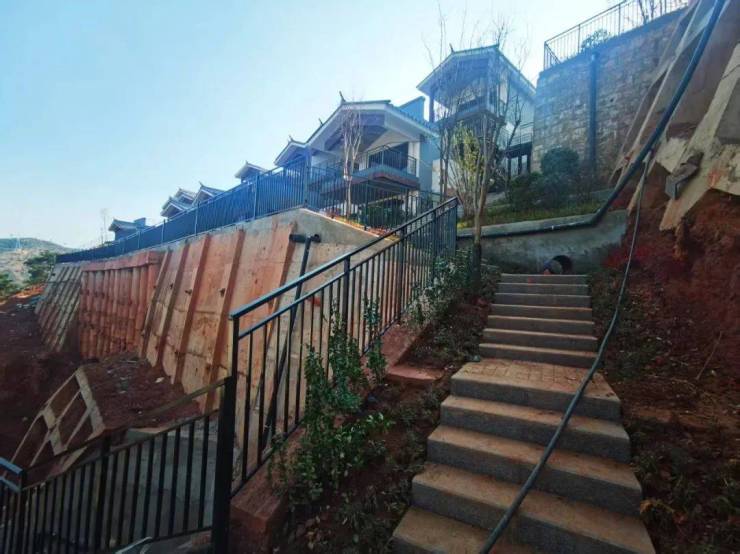

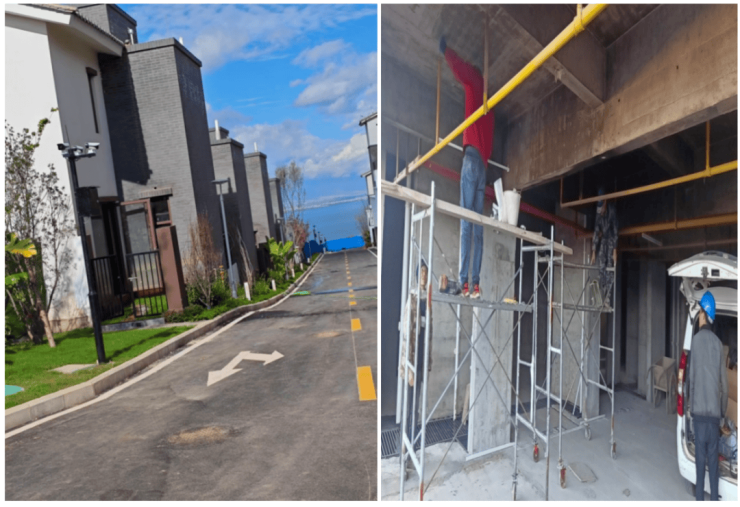

室外附属工程:①、1#、2#楼毛石挡墙完成,室外管网预埋完成30%。②、3#~6#楼毛石挡墙完成50%,室外管网预埋完成30%。③、29#~31#楼毛石挡墙完成50%,室外管网预埋完成70%。
1栋砌体完成,内墙抹灰完成,外墙抹灰完成,屋面防水完成,露台防水完成,屋面瓦施工完成100%;窗框安装完成100%;栏杆安装完成100%;外墙腻子完成100%,外墙平涂漆完成100%,室外雨污水管网完成100%。室外给水管道完成100%;外墙排水管未安装,室内给排水、二配安装完成;院内露台截水槽完成。
2栋砌体完成,内墙抹灰完成,外墙抹灰完成,屋面防水完成,露台防水完成,屋面瓦施工完成100%;窗框安装完成100%;玻璃安装完成90%;栏杆安装完成100%;外墙腻子完成100%,外墙平涂漆完成100%,室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成;院内露台截水槽完成。
3栋砌体完成,内墙抹灰完成,外墙抹灰完成,门窗收口完成100%;门窗安装完成100%;玻璃安装完成90%;外墙腻子完成,外墙平涂漆完成,真石漆完成,栏杆安装完成100%;屋面防水完成,屋面瓦施工完成100%。室外雨污水管网完成100%。室内给排水、二配安装完成。
4栋砌体完成,内墙抹灰完成,外墙抹灰完成,门窗收口完成100%;门窗安装完成100%;玻璃安装完成90%;外墙腻子完成,外墙平涂漆完成,真石漆完成,栏杆安装完成100%;屋面防水完成,屋面瓦施工完成100%。室外雨污水管网完成100%。室内给排水、二配安装完成。
5栋砌体完成,内墙抹灰完成,外墙抹灰完成,门窗收口完成100%;门窗安装完成100%;玻璃安装完成90%;外墙腻子完成,外墙平涂漆完成,真石漆完成,栏杆安装完成100%;露台防水层施工完成70%,屋面防水完成,屋面瓦施工完成100%。室外雨污水管网完成100%。室内给排水、二配安装完成。
6栋砌体完成,内墙抹灰完成,外墙抹灰完成,门窗收口完成100%;门窗安装完成100%;玻璃安装完成90%;外墙腻子完成,外墙平涂漆完成,真石漆完成,栏杆安装完成100%;露台防水层施工完成70%,屋面防水完成,屋面瓦施工完成100%。室外雨污水管网完成100%。室内给排水、二配安装完成。
10栋砌体完成,屋面防水完成,外墙抹灰完成,内墙抹灰完成,屋面瓦施工完成95%,外墙腻子完成,外墙平涂漆完成。
29栋砌体完成,内墙抹灰完成,外墙抹灰完成,门窗收口完成100%;门窗安装完成100%;玻璃安装完成90%;外墙腻子完成,外墙平涂漆完成,栏杆安装完成100%;屋面防水完成,屋面瓦施工完成100%。室外雨污水管网完成100%。室内给排水、二配安装完成。
30栋砌体完成,内墙抹灰完成,外墙抹灰完成,门窗收口完成100%;门窗安装完成100%;玻璃安装完成90%;外墙腻子完成,外墙平涂漆完成,栏杆安装完成100%;屋面防水完成,屋面瓦施工完成100%。室外雨污水管网完成100%。室内给排水、二配安装完成;院内露台截水槽完成。
31栋砌体完成,内墙抹灰完成,外墙抹灰完成,门窗收口完成100%;门窗安装完成100%;玻璃安装完成70%;外墙腻子完成,外墙平涂漆完成,栏杆安装完成100%;屋面防水完成,屋面瓦施工完成100%。室外雨污水管网完成100%。室内给排水、二配安装完成;院内露台截水槽完成。
(二)、三期一组团第二施工段(24-25#楼)整体施工情况:
土建工程:
1、2#地下室挡墙防水卷材施工完成100%,地下室顶防水卷材施工完成95%,防水保护层完成95%,滤水层(碎石层)铺设完成95%
水电工程:①、主体施工水电预埋完成。②、二次配管完成;③、给水系统官网安装完成20%.④、排水系统官网安装完成85%。
门窗工程:①、24及25栋窗子安装完成,玻璃安装完成;门尚未安装。②、24及25栋栏杆安装完成,楼梯栏杆安装完成。
室外附属工程:24及25栋一层室外绿化土方回填完成90%。

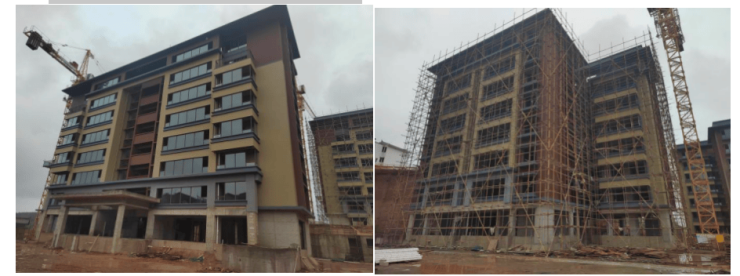

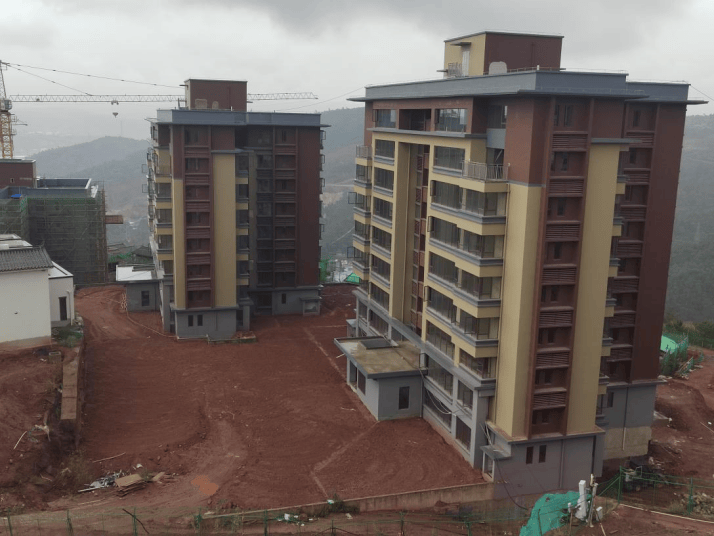

24栋砌体完成、内墙抹灰完成,外墙抹灰完成,屋面防水完成100%;外架拆除完成;门窗收口完成;窗安装完成;玻璃安装完成90%;外墙保温砂浆完成、抗裂砂浆完成,腻子粉完成,涂料完成;室外百叶窗安装完成,阳台栏杆安装完成,室内给排水、二配安装完成,室内电梯安装完成。
25栋砌体完成、内墙抹灰完成,外墙抹灰完成,屋面防水完成100%;外架拆除完成;门窗收口完成;窗安装完成,玻璃安装完成90%;外墙保温砂浆完成、抗裂砂浆完成,腻子粉完成,涂料完成;室外百叶窗安装完成,阳台栏杆安装完成,室内给排水、二配安装完成,室内电梯安装完成。
(三)、三期一组团第三施工段(7-9#、11#-23#楼)整体施工情况:
水电工程:7-9栋主体水电预埋完成;11-23栋主体水电预埋完成。
门窗工程:暂时没施工!
外檐一体化工程:暂时没施工!

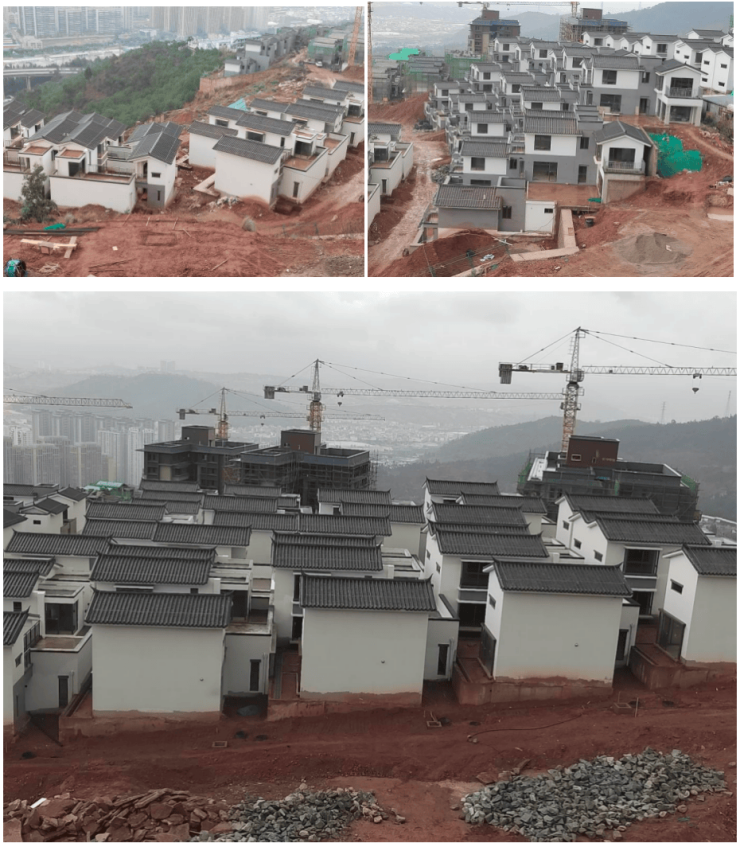

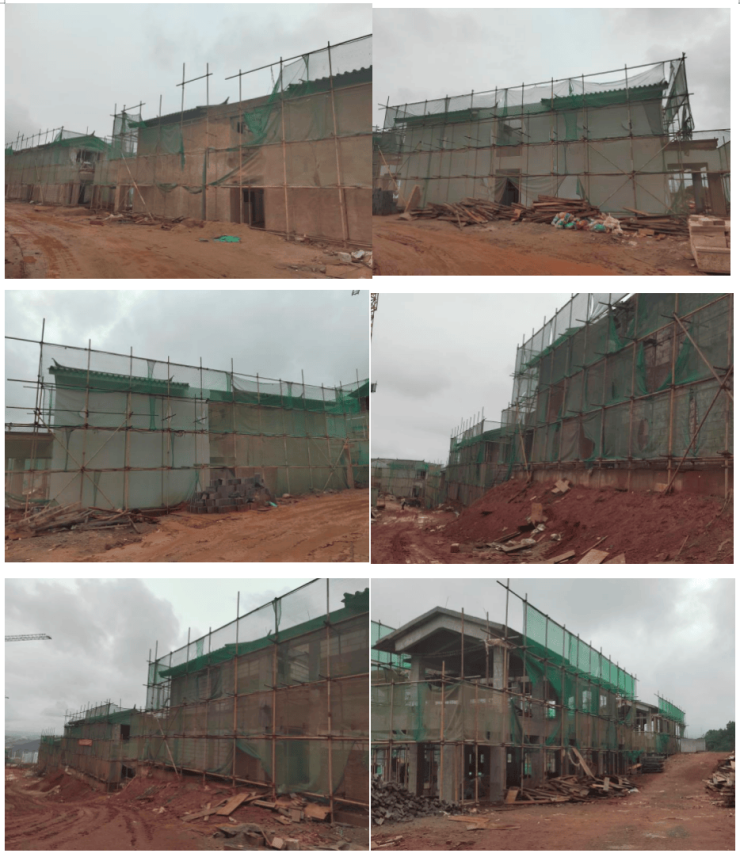

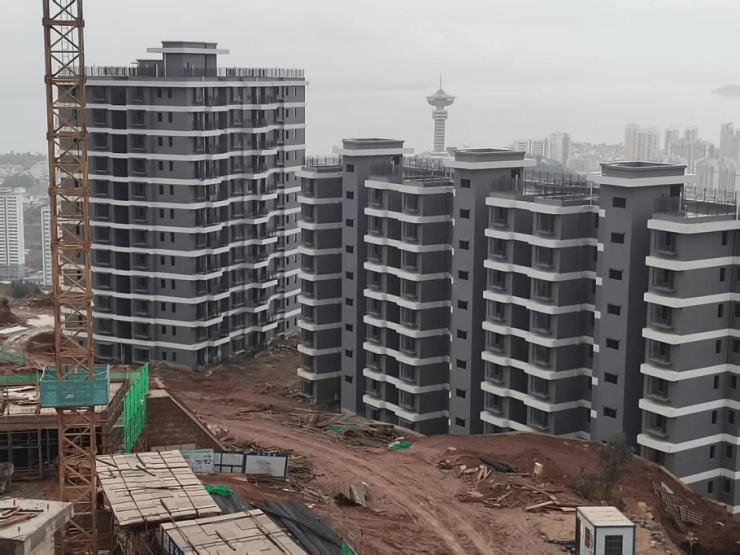

7栋主体结构完成,砖砌体完成50%;屋面防水完成,屋面瓦施工完成80%;
9#楼主体结构完成;
8#楼主体结构完成,二层砖砌完成50%;
11#楼主体结构完成;屋面防水层施工完成;屋面青瓦铺设完成,砖砌体完成
13#楼主体结构完成;屋面防水层施工完成;屋面青瓦铺设完成,砖砌体完成
14#楼主体结构完成,屋面防水层施工完成;屋面青瓦铺设完成,砖砌体及二次结构完成,内外墙抹灰完成50%
15#楼主体结构完成,屋面防水层施工完成;屋面青瓦铺设完成,砖砌体及二次结构完成,内外墙抹灰完成,外墙防水腻子完成,外墙涂料完成
16#楼主体结构完成,屋面防水层施工完成;屋面青瓦铺设完成,砖砌体及二次结构完成,外墙抹灰完成90%,内墙抹灰完成,外墙防水腻子完成70%,外墙涂料完成70%
17#楼主体结构完成,屋面防水层施工完成;屋面青瓦铺设完成,砖砌体及二次结构完成,外墙抹灰完成,内墙抹灰完成,
18#楼主体结构完成,屋面防水层施工完成;屋面青瓦铺设完成,砖砌体及二次结构完成
19#楼主体结构完成,屋面防水层施工完成;屋面青瓦铺设完成,砖砌体完成,砖砌体及二次结构完成,外墙抹灰完成50%,内墙抹灰完成20%,

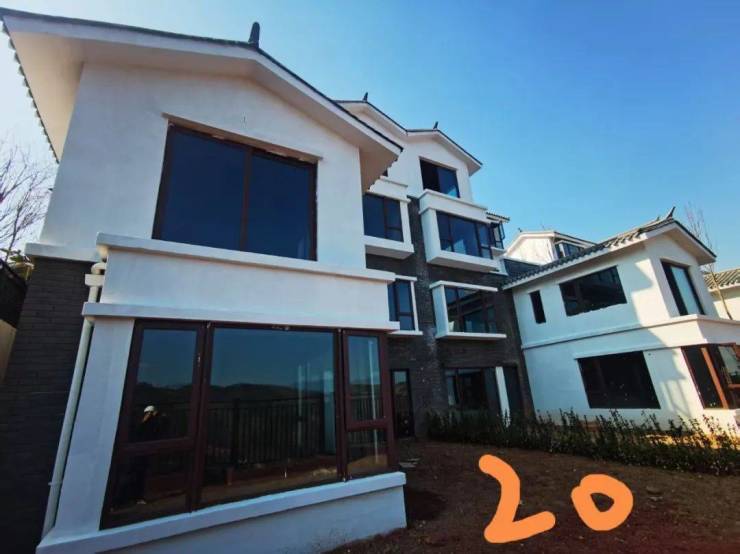

20#楼主体结构完成,屋面防水层施工完成;屋面青瓦铺设完成,砖砌体及二次结构完成,外墙抹灰完成50%,内墙抹灰完成20%,
21#楼主体结构完成,屋面防水层施工完成;屋面青瓦铺设完成,砖砌体完成
22#楼主体结构完成
23#楼主体结构完成
(四)、三期一组团第四施工段(26-28#楼)整体施工情况:
土建工程:
1#地库结构完成,1#地下室挡墙防水卷材施工完成90%
28#楼主体结构完成,内外墙砖砌体完成,二次结构完成,外墙抹灰施工完成,内墙抹灰施工完成,屋面防水层施工完成,防水保护层施工完成,窗安装完成;玻璃安装完成90%;外墙保温砂浆完成90%、抗裂砂浆完成90%,腻子粉完成90%,外墙涂料平涂完成90%,阳台栏杆完成,楼梯栏杆完成,一层土方回填及地坪完成
27#楼主体结构完成,内外墙砖砌体完成,二次结构完成,外墙抹灰施工完成,内墙抹灰施工完成,屋面防水层施工完成,防水保护层施工完成,外架拆除完成;门窗收口完成;窗安装完成;外墙保温砂浆完成90%、抗裂砂浆完成90%,腻子粉完成90%,外墙涂料平涂完成90%
26#楼主体结构完成,内外墙砖砌体完成,二次结构完成,外墙抹灰施工完成,内墙抹灰施工完成90%,屋面防水层施工完成,防水保护层施工完成,门窗收口完成;窗安装完成;外墙保温砂浆完成50%、抗裂砂浆完成50%,腻子粉完成30%
水电单位:主体施工水电预埋完成。
门窗工程:①、28及27栋窗子安装完成,28#楼玻璃安装完成90%;门尚未安装。②、28栋栏杆安装完成95%。
外檐一体化工程:暂时没施工!
(一)、三期三组团第一施工段(1-3#楼)整体施工情况:
土建工程:

1#楼未开始施工
2#楼主体结构完成,砌体完成、内墙抹灰完成95%,外墙抹灰完成,屋面防水完成100%;门窗收口完成;窗安装完成;窗玻璃安装完成70%;阳台栏杆完成,屋面栏杆完成。外墙保温砂浆完成、抗裂砂浆完成,外墙防水腻子完成,外墙涂料完成;电井桥架安装完成,楼梯栏杆完成
3#楼主体结构完成,砌体完成、内墙抹灰完成95%,外墙抹灰完成,屋面防水完成100%;门窗收口完成;窗安装完成;窗玻璃安装完成70%;阳台栏杆完成,屋面栏杆完成。外墙保温砂浆完成、抗裂砂浆完成,外墙防水腻子完成,外墙涂料完成;电井桥架安装完成,楼梯栏杆完成30%
水电工程:3栋给、排水及强弱电预埋完成;2栋给、排水及强弱电预埋完成。2栋和3栋电井桥架完成
门窗工程:2栋和3栋窗安装完成;窗玻璃安装完成70%;
外檐一体化工程:暂时没施工!
