第一施工段(1-17#楼):总包单位:1、庭院挡墙抹灰完成100%;2、室内抹灰收尾垃圾清收完成30%...

第一施工段(1-17#楼):

总包单位:

1、庭院挡墙抹灰完成100%;

2、室内抹灰收尾垃圾清收完成30%;

景观单位:

1、道路铺装完成100%。

2、后庭院栏杆完成100%(因设计问题需增加立柱,正在组织返工)。室外挡墙单位:四号地库挡墙完成100%:五号地库挡墙完成95%。

门窗单位:4号地库固玻安装完成,5号地库固玻安装完成

建筑栏杆单位:5号地库楼梯栏杆安装完成,4号地库安装完成6个栋号。

水电单位:1、二次配管完成;2、室内给排水安装完成;庭院给排水安装完成。3、5号地库集水坑排水管安装完成。4、四号地库集水坑排水管安装完成30%。

◈1栋实拍图

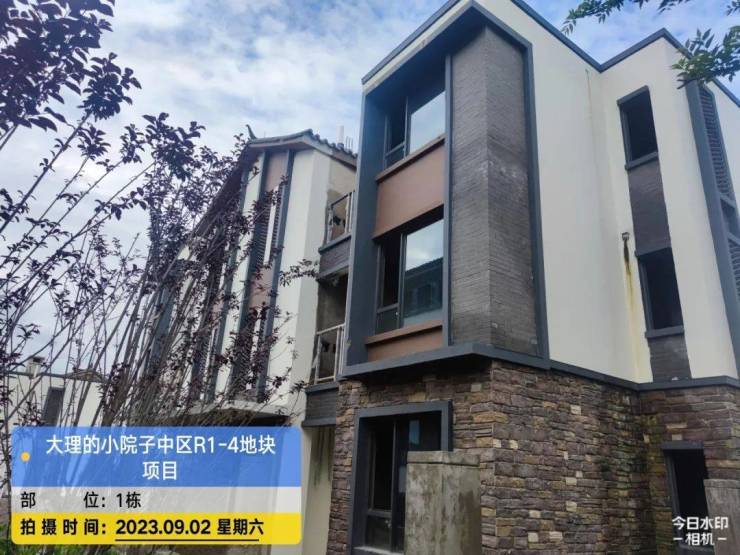

1栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,露台防水完成,厨卫防水完成70%。二层、三层栏杆安装完成100%;屋面瓦施工完成100%;外墙保温砂浆完成百分之100%,抗裂砂浆完成100%;腻子完成100%,涂料完成100%,;文化石完成100%,小青砖完成100%,EPS线条完成100%。成品滴水线完成100%。镂空瓦完成100%。室外雨污水管网完成100%。室外给水管道完成100%;外墙排水管未安装,室内给排水、二配安装完成。

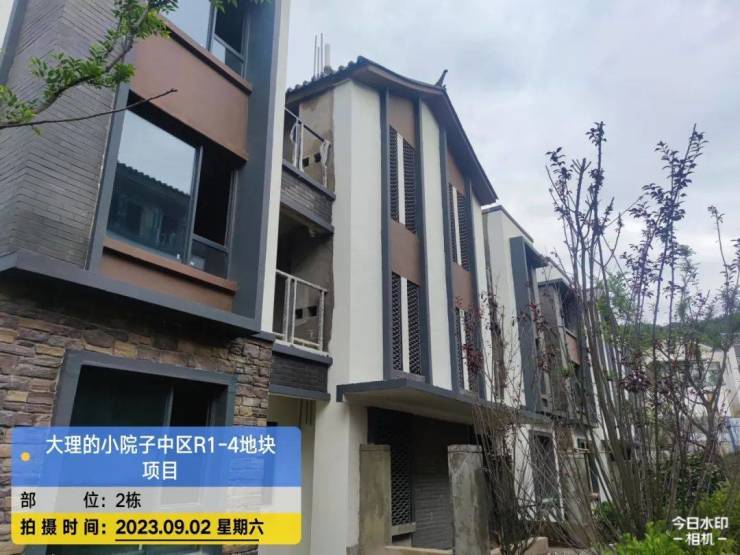

◈2栋实拍图

2栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,露台防水完成,厨卫防水完成60%。二层、三层栏杆安装完成100%;屋面瓦施工完成100%;外墙保温砂浆完成完成100%,抗裂砂浆完成100%;腻子完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,EPS线条完成100%。成品滴水线完成100%。镂空瓦完成100%。室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。

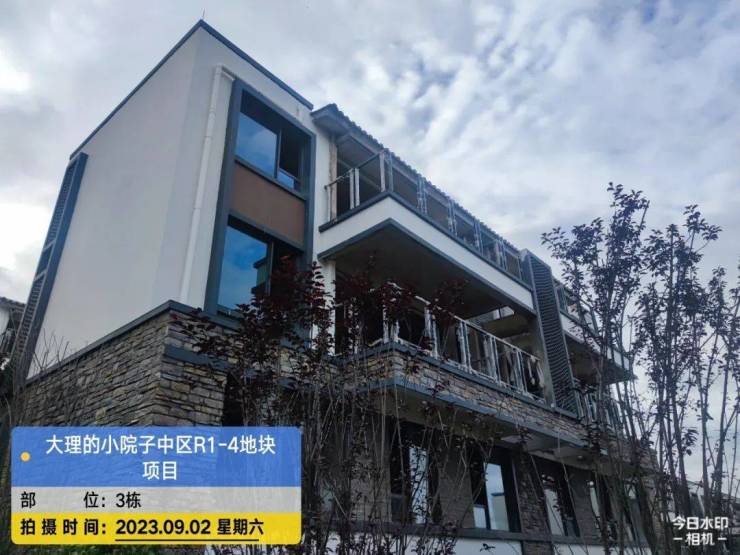

◈3栋实拍图

3栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,露台防水完成,厨卫防水完成70%。门窗安装完成70%;二层、三层栏杆安装完成100%;外墙保温砂浆、完成100%,抗裂砂浆完成100%;涂料完成100%;屋面瓦施工完成;文化石完成100%,小青砖完成100%,EPS线条完成100%。成品滴水线完成100%;镂空瓦完成100%。室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。

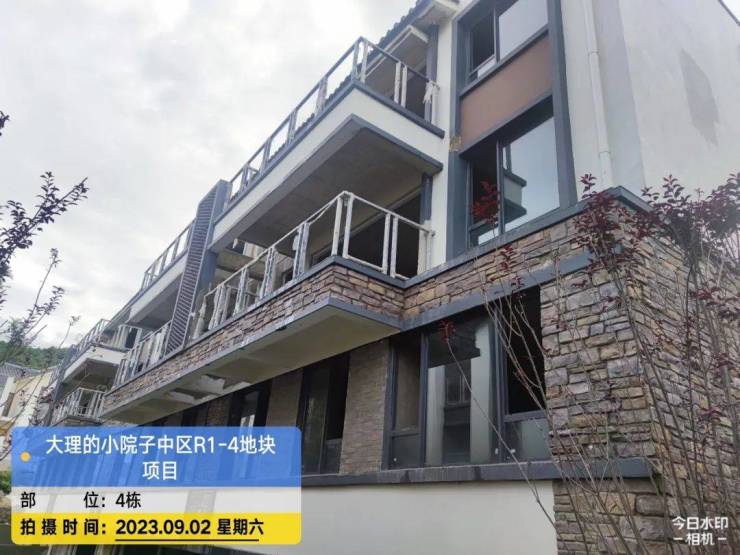

◈4栋实拍图

4栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,露台防水完成,门窗收口完成,厨卫防水完成60%。门窗安装完成70%;二层、三层栏杆安装完成100%;外墙保温砂浆百分之100%、抗裂砂浆完成100%;腻子粉完成100%,涂料完成100%;小青砖完成100%,文化石完成100%,EPS线条完成100%,成品滴水线完成100%;屋面瓦施工完成100%;镂空瓦完成100%。室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。

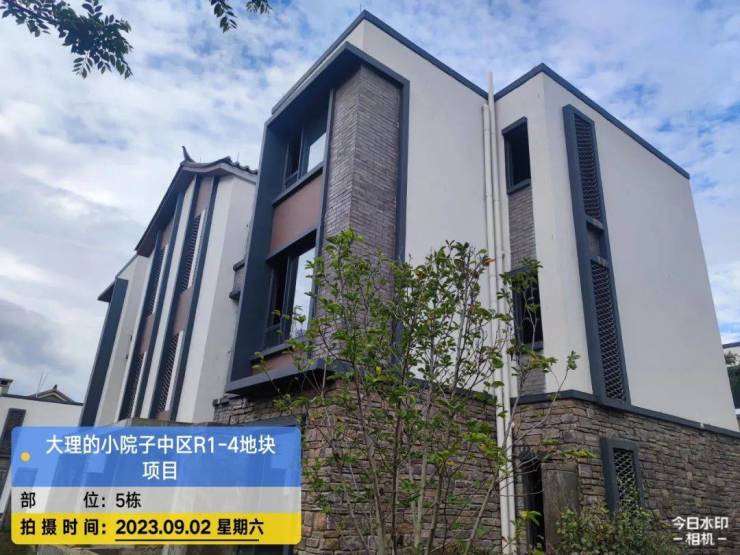

◈5栋实拍图

5栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,露台防水完成,厨卫防水完成60%。门窗安装完成70%;二层、三层栏杆安装完成100%;外墙保温砂浆完成100%、抗裂砂浆完成100%;腻子粉完成100%,涂料完成100%;屋面瓦施工完成100%;文化石完成100%,小青砖完成100%,EPS线条完成100%。成品滴水线完成100%;镂空瓦完成100%。室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。

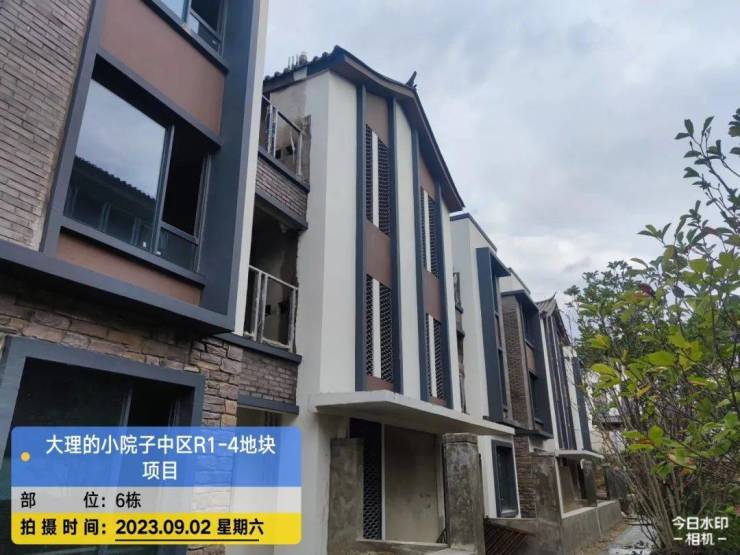

◈6栋实拍图

6栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,露台防水完成,门窗收口完成,厨卫防水完成70%。门窗安装完成70%;二层、三层栏杆安装完成100%;外墙保温砂浆完成100%、抗裂砂浆完成100%;腻子粉完成100%,涂料完成100%;屋面瓦施工完成100%;文化石完成100%,小青砖完成100%,EPS线条完成100%;成品滴水线完成100%;镂空瓦完成100%。室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。

◈7栋实拍图

7栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,门窗收口完成。二层、三层栏杆安装完成100%;外墙保温砂浆完成100%,抗裂砂浆完成100%;腻子完成100%,涂料100%,;文化石100%,小青砖100%,EPS线条100%。成品滴水线100%。镂空瓦100%,室外雨污水管网完成100%。室外给水管道完成100%;庭院给排水未安装,室内给排水、二配安装完成。

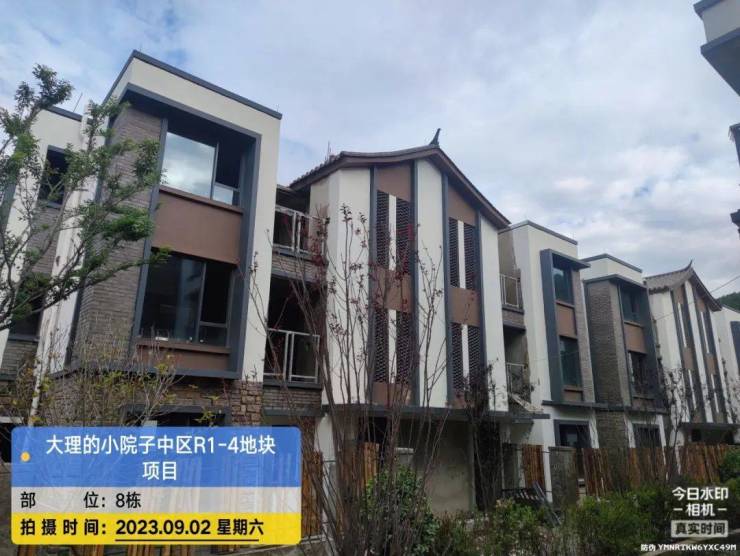

◈8栋实拍图

8栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,露台防水完成,门窗收口完成50%,厨卫防水完成50%。二层、三层门窗安装完成70%;外墙保温砂浆完成100%、抗裂砂浆完成100%;腻子粉完成100%,涂料完成100%;屋面瓦施工完成;文化石完成100%,小青砖完成100%,EPS线条完成100%。成品滴水线完成100%;镂空瓦完成100%。室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。

◈9栋实拍图

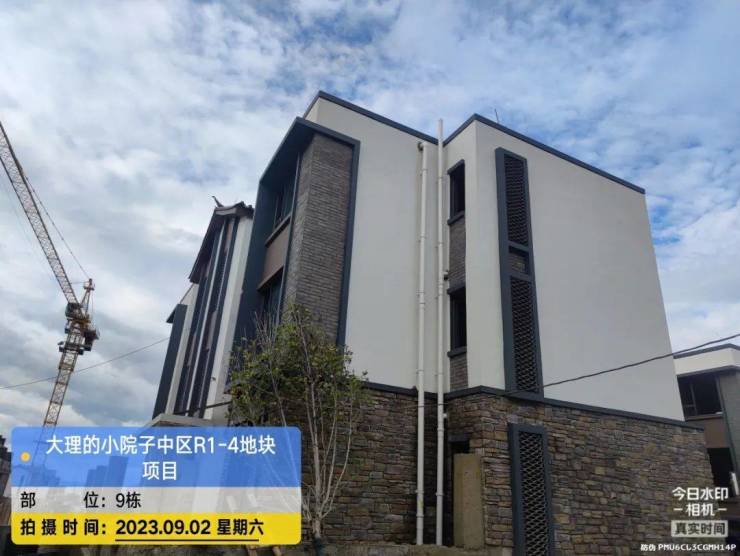

9栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,露台防水完成,门窗收口完成20%。外墙保温砂浆百分100%、抗裂砂浆完成100%;腻子粉完成100%,涂料完成100%;屋面瓦施工完成;文化石完成100%,小青砖完成100%,EPS线条完成100%。成品滴水线完成100%;镂空瓦完成100%。室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。

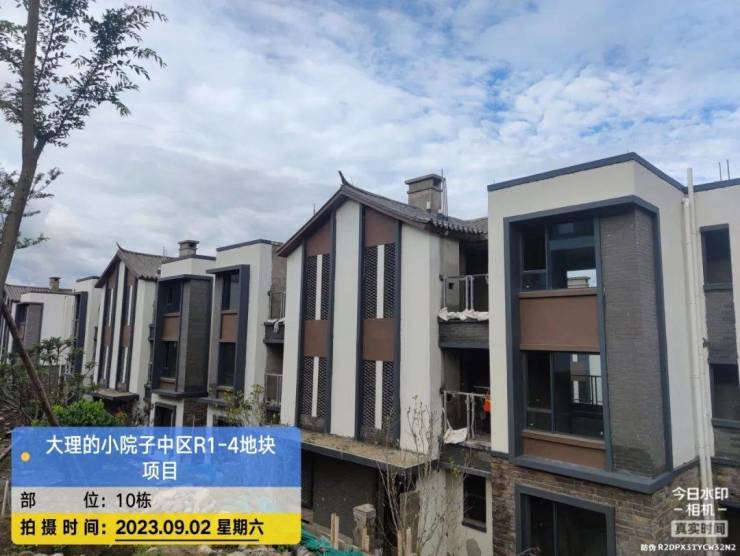

◈10栋实拍图

10栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,露台防水完成。外墙保温砂浆百分100%、抗裂砂浆完成100%;腻子粉完成100%,涂料完成100%;屋面瓦施工完成;文化石完成100%,小青砖完成100%,EPS线条完成100%。成品滴水线完成100%;镂空瓦完成100%。室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。

◈11栋实拍图

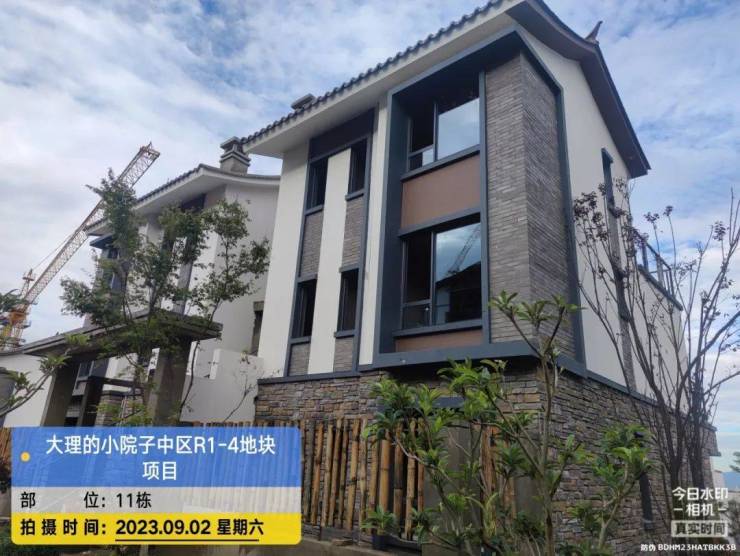

11栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,厨卫防水完成,露台防水完成,门窗收口完成。二层、三层栏杆安装完成70%;屋面瓦施工完成;外墙保温砂浆百分100%、抗裂砂浆完成100%;腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,EPS线条完成100%。成品滴水线完成100%;镂空瓦完成100%。室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。

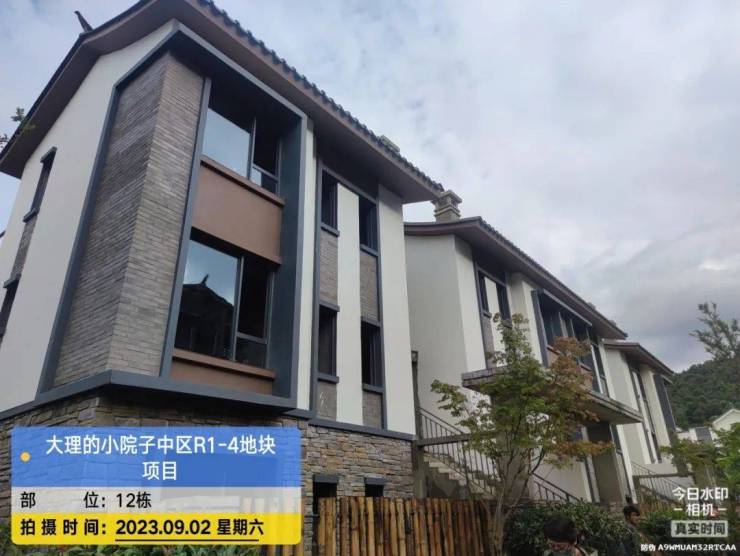

◈12栋实拍图

12栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,卫生间防水完成,露台防水完成,门窗收口完成。二层、三层栏杆安装完成70%;屋面瓦施工完成;外墙保温砂浆百分100%、抗裂砂浆完成100%;腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,EPS线条完成100%。成品滴水线完成100%;镂空瓦完成100%。室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。

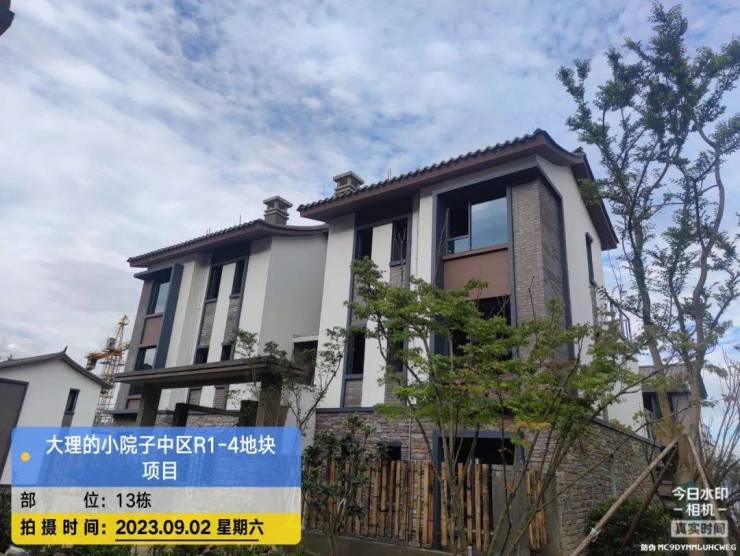

◈13栋实拍图

13栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,卫生间防水完成,露台防水完成,门窗收口完成。二层、三层栏杆安装完成70%;屋面瓦施工完成;外墙保温砂浆百分100%、抗裂砂浆完成100%;腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,EPS线条完成100%。成品滴水线完成100%;镂空瓦完成100%。室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。

◈14栋实拍图

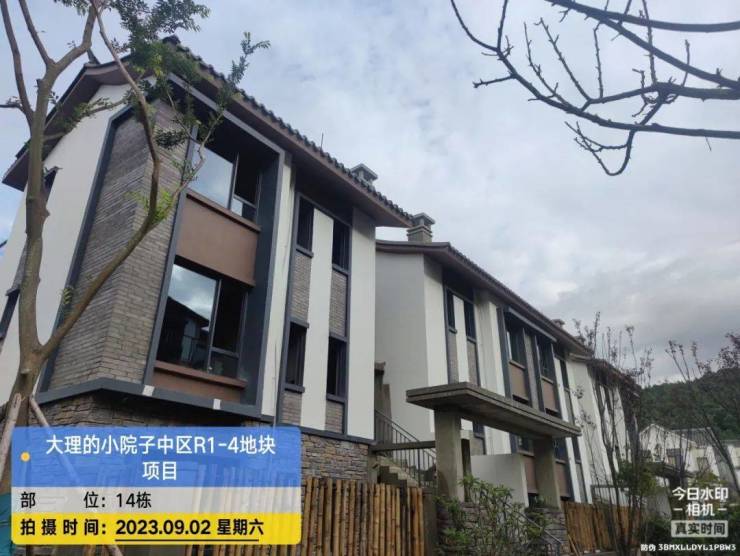

14栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,卫生间防水完成,露台防水完成,门窗收口完成。门窗安装完成70%;二层、三层栏杆安装完成70%;屋面瓦施工完成;外墙保温砂浆百分100%、抗裂砂浆完成100%;腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,EPS线条完成100%。成品滴水线完成100%;镂空瓦完成100%。室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。

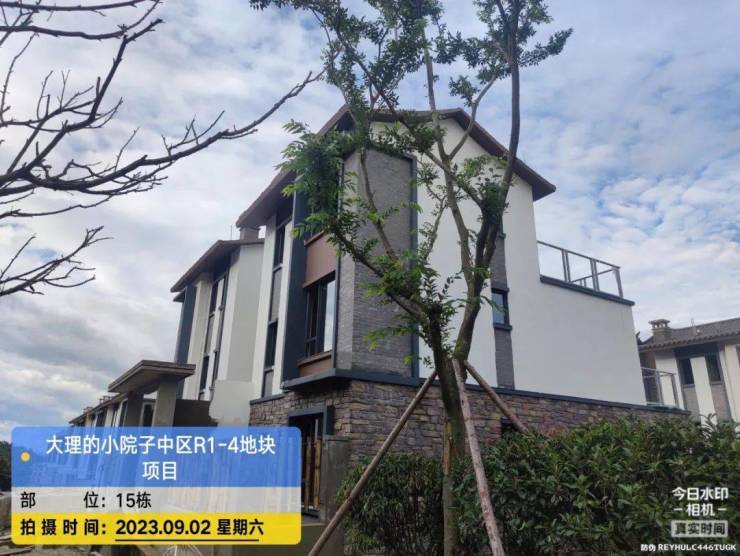

◈15栋实拍图

15栋砌体完成,内墙抹灰完成,外墙抹灰完成,屋面防水完成,卫生间防水完成,门窗收口完成。外墙保温砂浆完成100%,抗裂砂浆完成100%;腻子完成100%,涂料完成100%;文化石100%,小青砖100%,EPS线条100%。成品滴水线100%。镂空瓦100%,室外雨污水管网完成100%。室外给水管道完成100%;庭院给排水管未安装,室内给排水、二配安装完成。

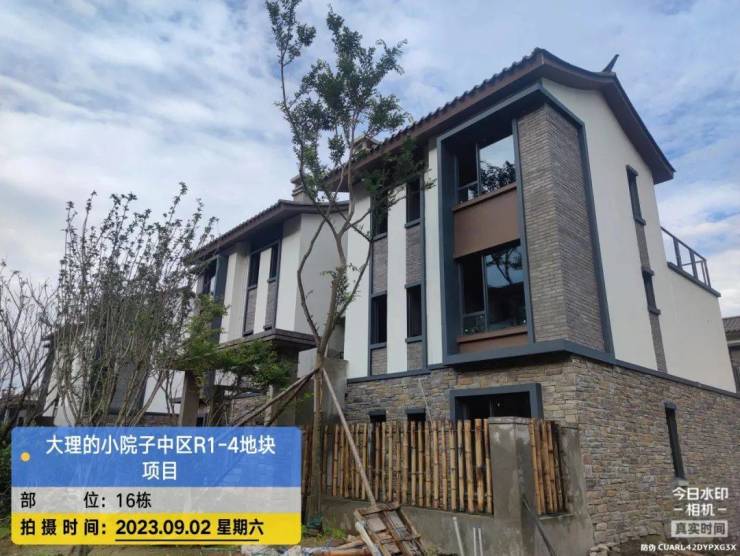

◈16栋实拍图

16栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,卫生间防水完成,露台防水完成,门窗收口完成。门窗安装完成70%;二层、三层栏杆安装完成70%;屋面瓦施工完成;外墙保温砂浆百分100%、抗裂砂浆完成100%;腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,EPS线条完成100%。成品滴水线完成100%;镂空瓦完成100%。室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。

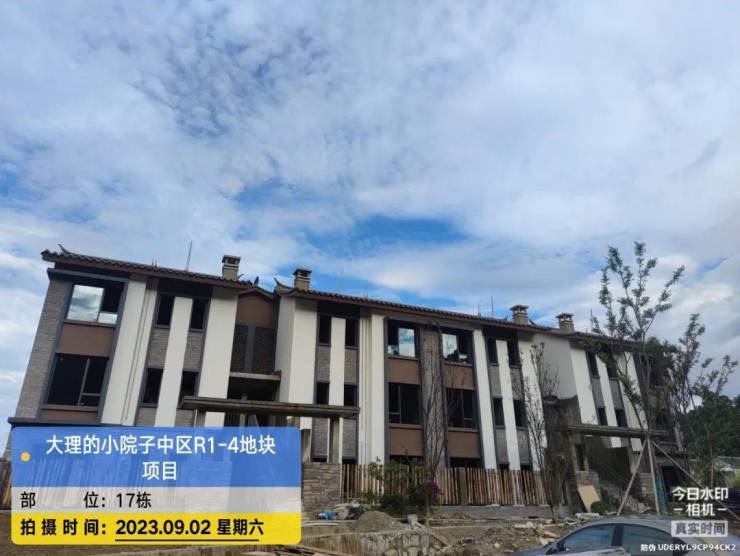

◈17栋实拍图

17栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,卫生间防水完成,露台防水完成,门窗收口完成。二层、三层栏杆安装完成;外墙保温砂浆完成100%、抗裂砂浆完成100%,腻子粉完成100%;涂料完成100%;屋面瓦施工完成;文化石完成100%,小青砖完成100%,EPS线条完成100%。成品滴水线百分之100%。;屋面瓦施工完成;镂空瓦完成100%。室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。

第二施工段(41-62#楼)

总包单位:

1、庭院挡墙抹灰完成93%;

2、室外抹灰收尾完成79%;

景观单位:

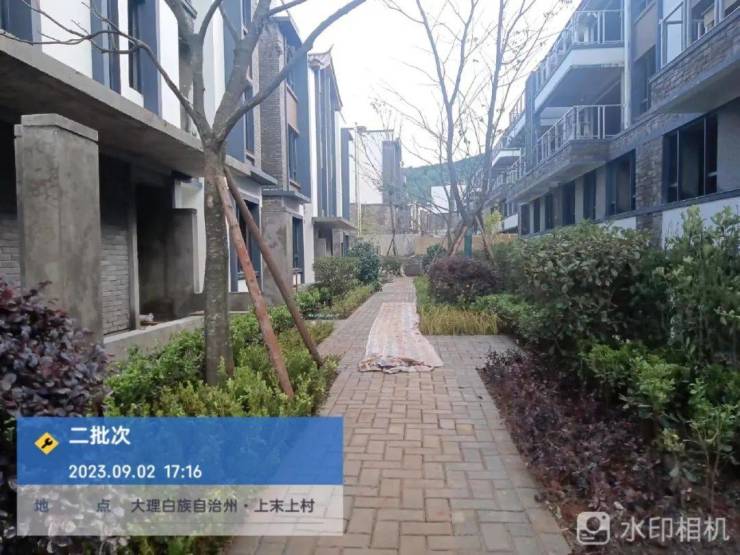

7号地库乔木栽种完成100%。1号地库乔木栽种完成100%。2号地库乔木栽种完成100%。

2、宅间通道硬化完成100%。

4、1号地库种植土回填完成100%,

5、1号地库道路硬化完成100%。6、2号地库下沉庭院土方回填完成100%,道路硬化完成100%,乔木种植完成100%

外檐单位:

二号地库涂料完成。

室外管网道路挡墙单位:挡墙完成100%,1号消防道路路基硬化完成,2号道路管网完成50%。

水电单位:

1号地库桥架安装完成,室内给水管安装完成;庭院给排水安装完成;二次配管收尾完成30%

门窗单位:1号地库推拉门外框安装完成,固玻安装完成 ,2号 地库固玻分类完成,2号地库41栋,42栋,43栋推拉门安装完成

建筑栏杆单位:1号、7号车库范围楼梯栏杆材料到厂加工。

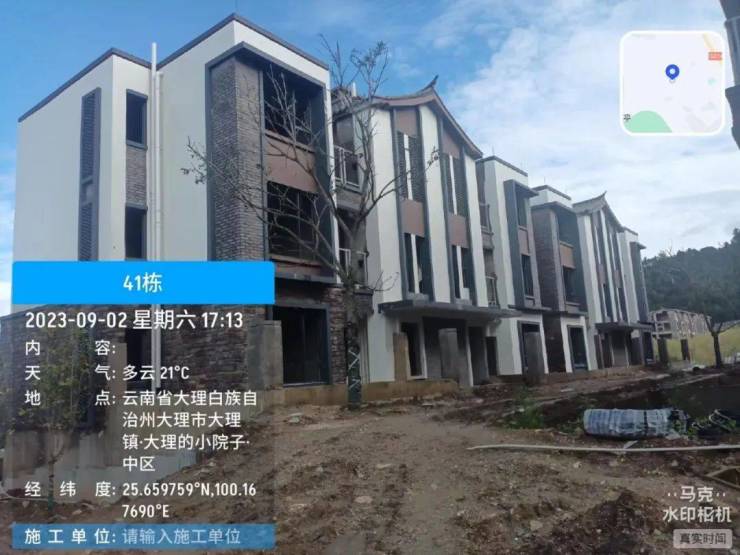

◈41栋实拍图

41栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成98%;文化石完成85%,小青砖完成85%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。

◈42栋实拍图

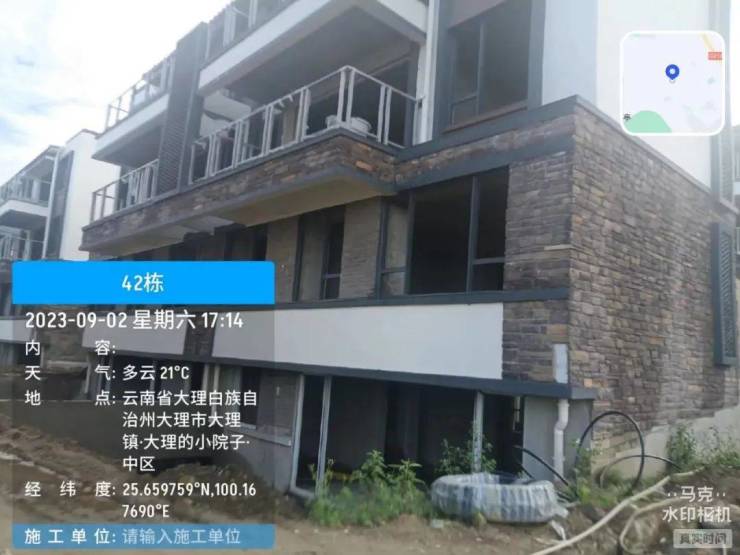

42栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成98%;文化石完成85%,小青砖完成85%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。

◈43栋实拍图

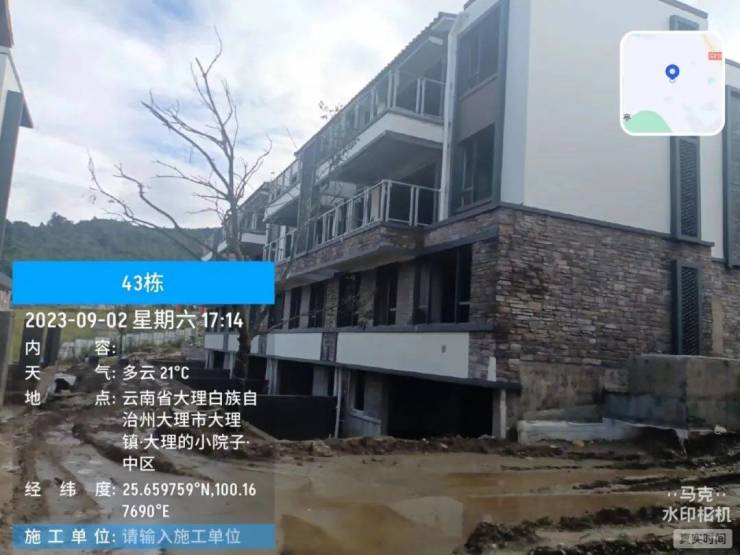

43栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成98%;文化石完成85%,小青砖完成85%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。

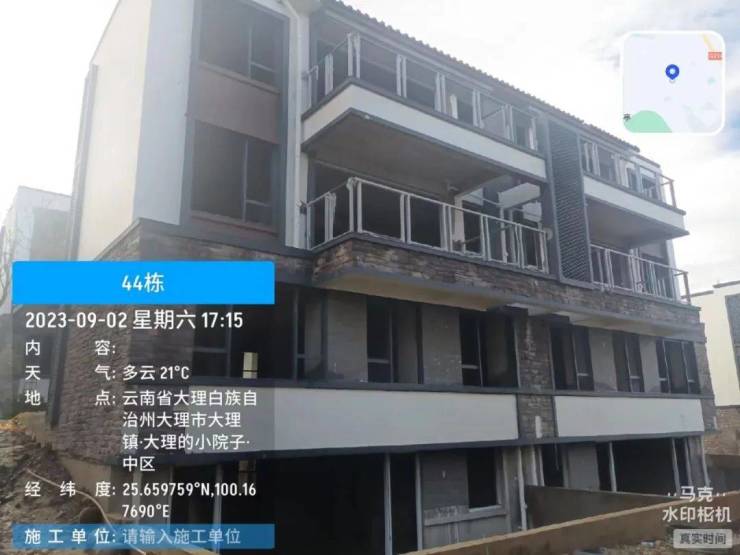

◈44栋实拍图

44栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成98%;文化石完成85%,小青砖完成85%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。

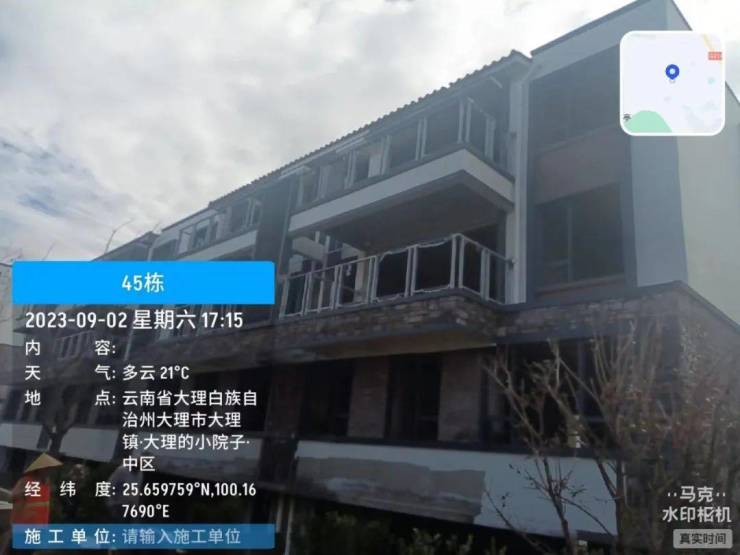

◈45栋实拍图

45栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;窗安装完成100%;外墙保温砂浆完成100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成98%;文化石完成85%,小青砖完成85%,屋面瓦施工完成;前庭院给排水管未安装,室内给排水、二配安装完成。

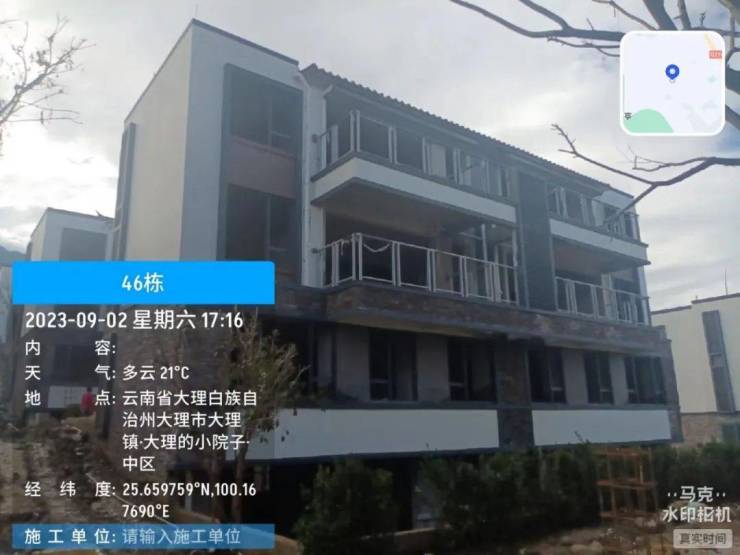

◈46栋实拍图

46栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成98%;文化石完成85%,小青砖完成85%,屋面瓦施工完成;室内给排水、二配安装完成。

◈47栋实拍图

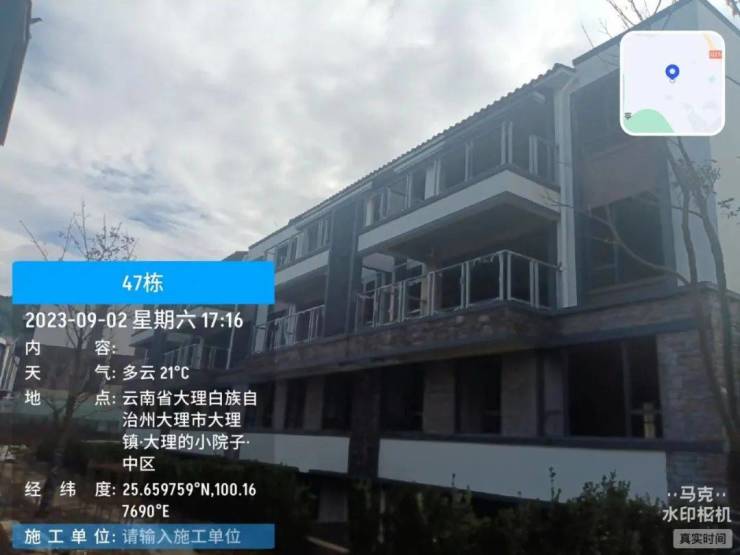

47栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成98%;文化石完成85%,小青砖完成85%,屋面瓦施工完成;室内给排水、二配安装完成。

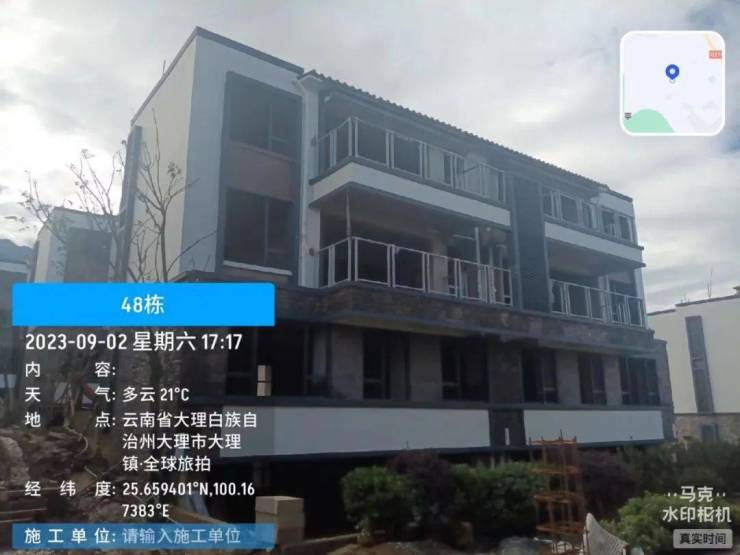

◈48栋实拍图

48栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成98%;文化石完成85%,小青砖完成85%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。

◈49栋实拍图

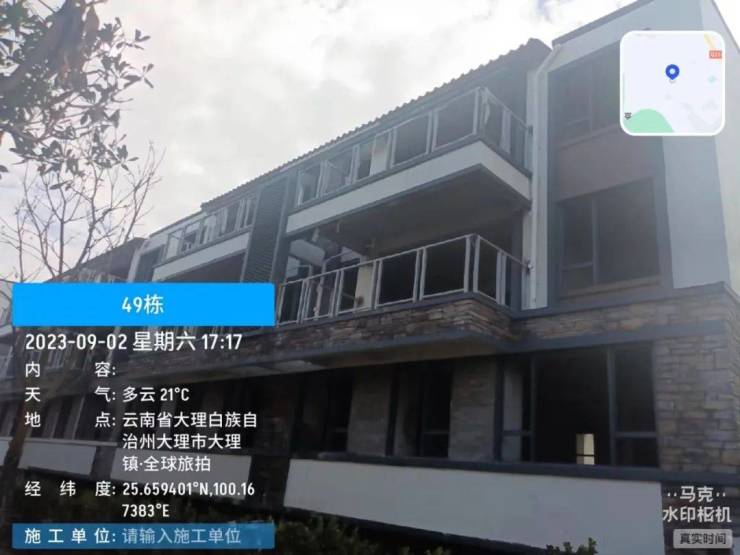

49栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成98%;文化石完成85%,小青砖完成85%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。

◈50栋实拍图

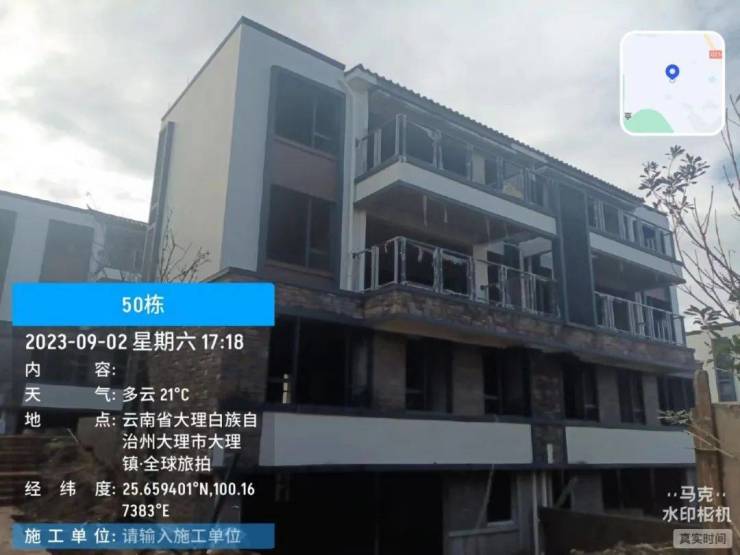

50栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成98%;文化石完成85%,小青砖完成85%,屋面瓦施工完成;室内给排水、二配安装完成。

◈51栋实拍图

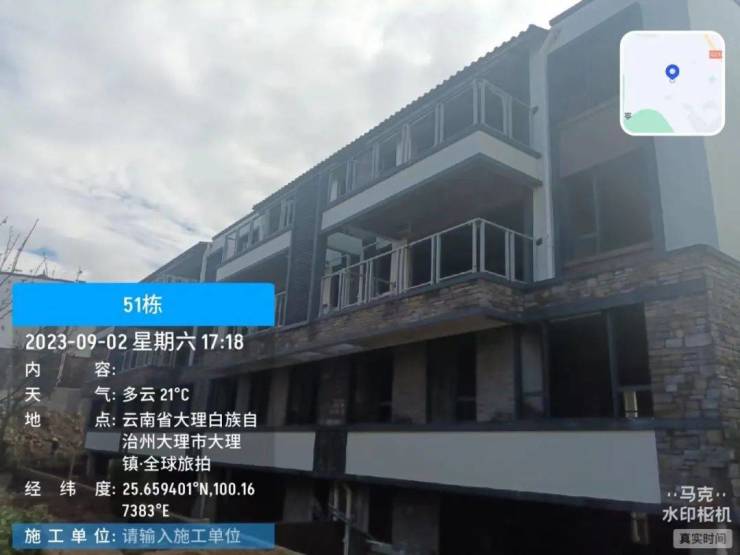

51栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;窗安装完成100%;内墙门窗收口完成20%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成85%,小青砖完成85%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。

◈52栋实拍图

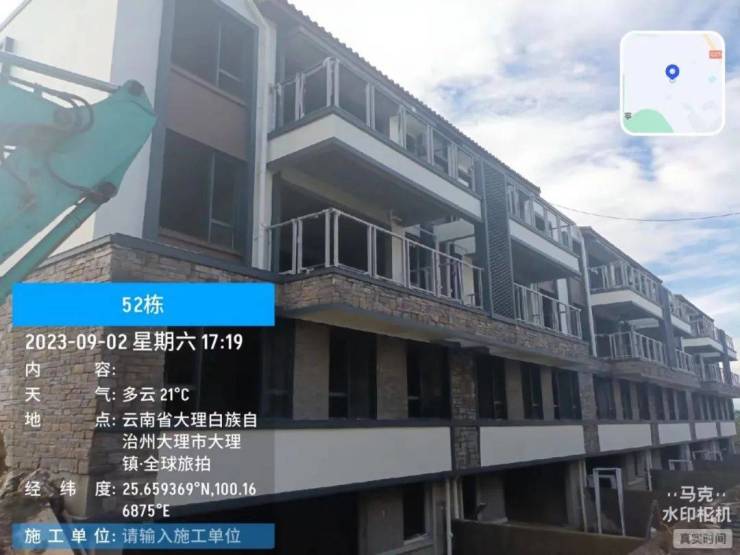

52栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成85%,小青砖完成85%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。

7号地库53栋-56栋内墙抹灰完成,景观工程,室外雨污水管网全部安装完成,景观绿化给水排水官网全部完成,庭院及室外种植土方回填完成,室外路灯照明线管全部埋设完成,宅间道路硬化全部完成,院墙构造柱浇筑完成,绿化区域乔灌木栽种完成90%。7号地下室防水卷材施工完成100%,庭院抹灰完成100%;

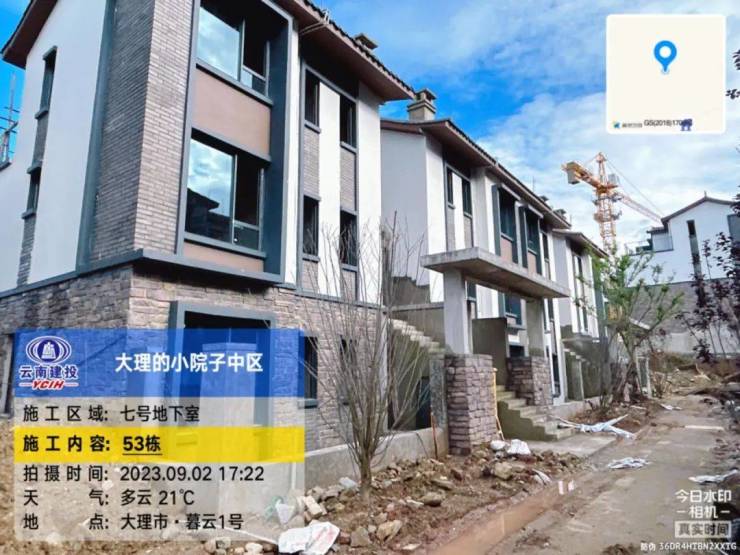

◈53栋实拍图

53栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;室外抹灰收尾完成100%;室内防水施工完成100%,室内门窗收口完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成98%;屋面瓦施工完成;小青砖完成100%,EPS线条完成100%。成品滴水线完成100%。镂空瓦完成100%.室外雨污水管网完成100%。室外给水管道完成100%。庭院给排水管未安装,室内排水、二配安装完成。绿化区域乔灌木栽种完成100%。

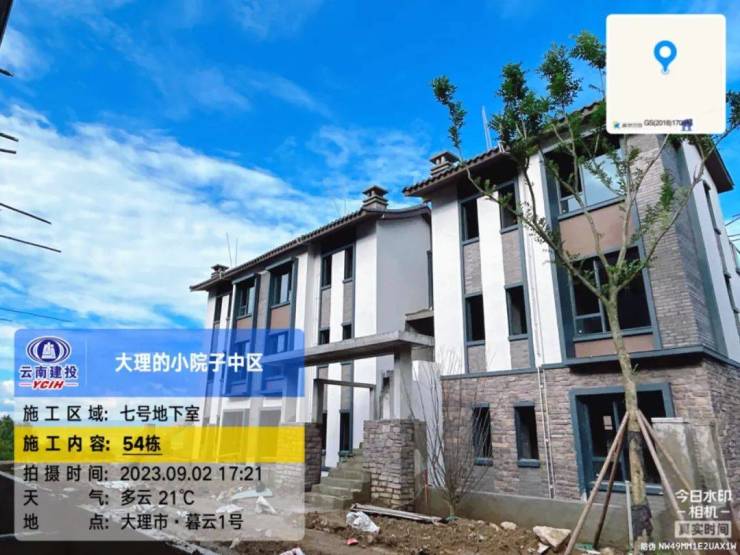

◈54栋实拍图

54栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;室外抹灰收尾完成100%;室内防水施工完成100%,室内门窗收口完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成98%;文化石完成85%,小青砖完成85%,屋面瓦施工完成;庭院给排水管未安装,室内排水、二配安装完成。绿化区域乔灌木栽种完成100%。

◈55栋实拍图

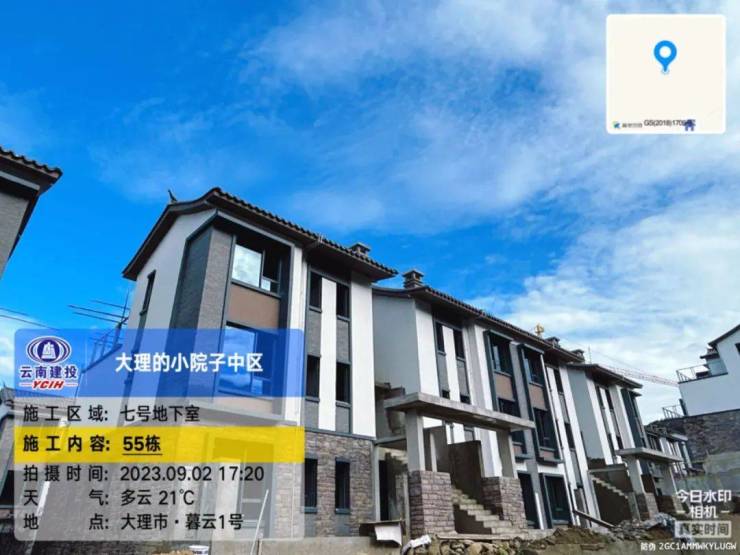

55栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;室外抹灰收尾完成100%;室内防水施工完成80%,室内门窗收口完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成98%;文化石完成85%,小青砖完成85%,屋面瓦施工完成;室内排水、二配安装完成。绿化区域乔灌木栽种完成100%。

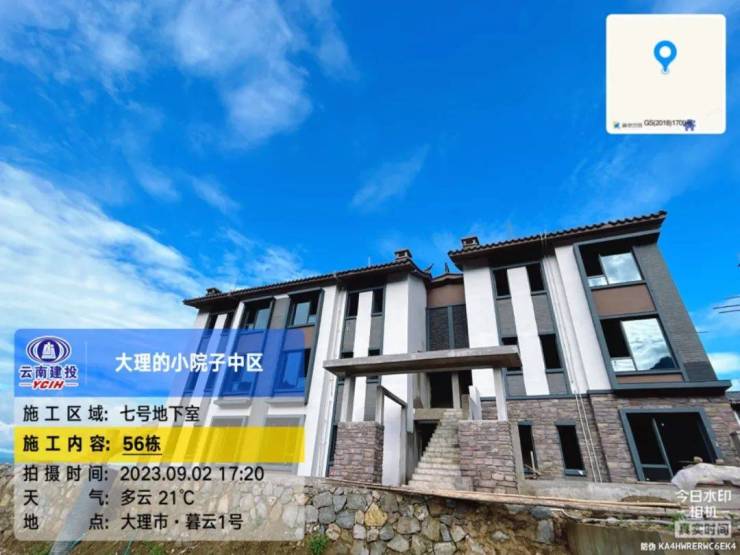

◈56栋实拍图

56栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;室外抹灰收尾完成100%;室内防水施工完成80%,室内门窗收口完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成98%;文化石完成85%,小青砖完成85%,屋面瓦施工完成;室内排水、二配安装完成。绿化区域乔灌木栽种完成100%。

1#地库桥架安装完成40%。地库顶板防水施工完成100%,地下室抹灰完成100%;

◈57栋实拍图

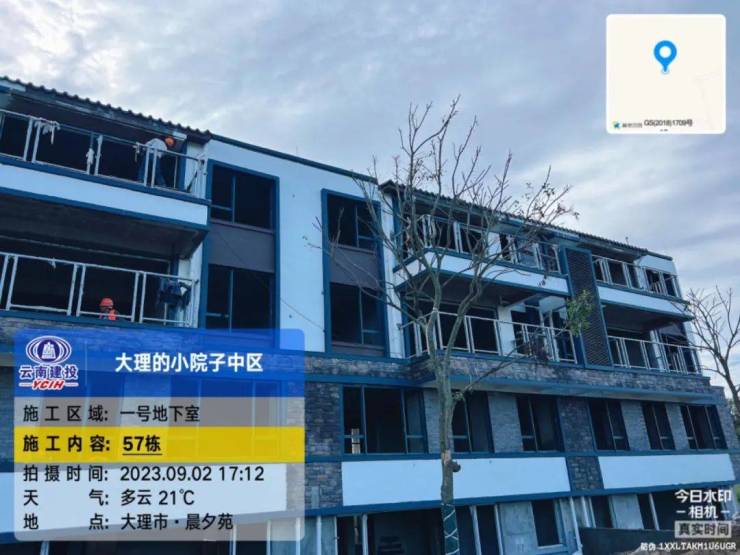

57栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;室外抹灰收尾完成100%;室内防水施工完成20%,室内门窗收口完成50%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子完成100%,涂料完成100%,文化石完成85%,小青砖完成85%,屋面瓦施工完成;庭院给排水管未安装,室内给水安装完成。

◈58栋实拍图

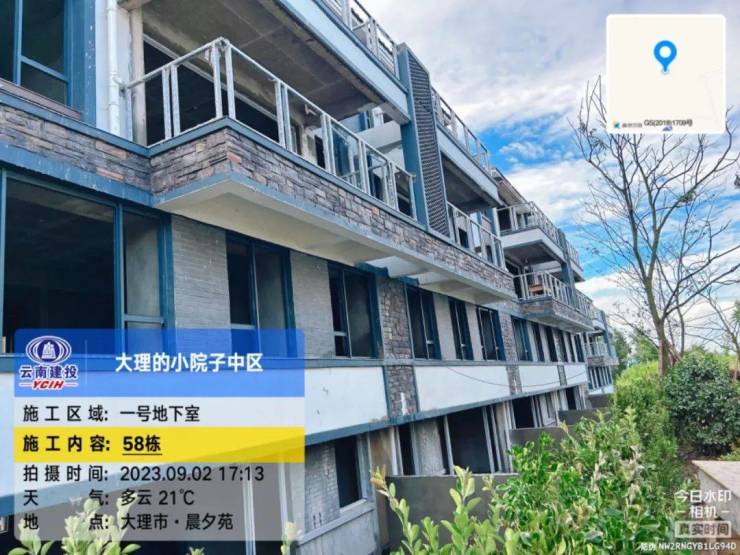

58栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;室外抹灰收尾完成100%;室内防水施工完成20%,室内门窗收口完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成85%,小青砖完成85%,屋面瓦施工完成;室内给水、二配安装完成。

◈59栋实拍图

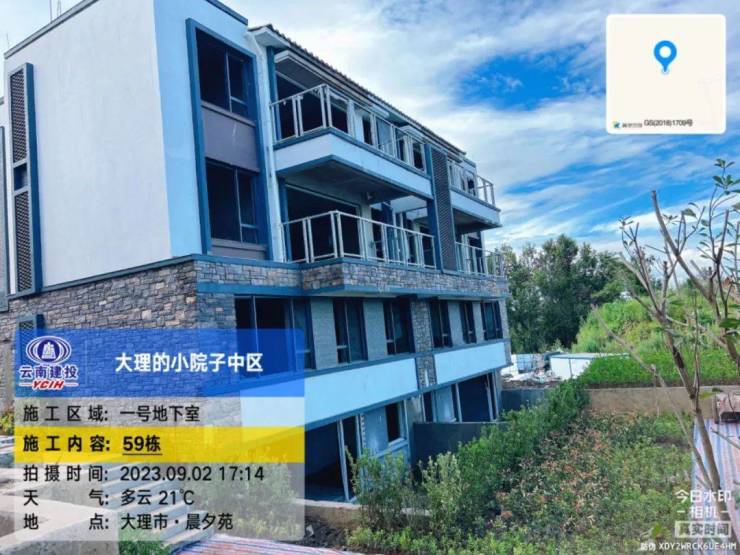

59栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;室外抹灰收尾完成100%;室内防水施工完成10%,室内门窗收口完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成98%;文化石完成85%,小青砖完成85%,屋面瓦施工完成;室内给水、二配安装完成。

◈60栋实拍图

60栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;室外抹灰收尾完成100%;室内防水施工完成10%,室内门窗收口完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成98%;文化石完成85%,小青砖完成85%,屋面瓦施工完成;室内给水、二配安装完成。

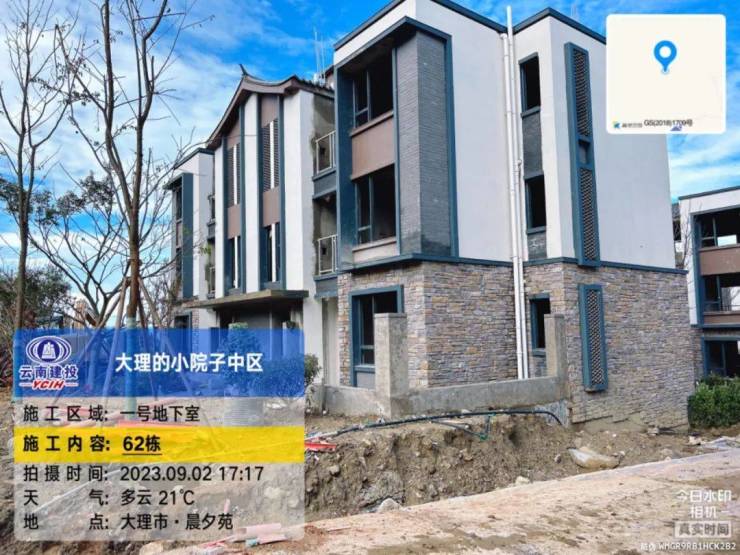

◈62栋实拍图

62栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;室外抹灰收尾完成100%;室内防水施工完成10%,室内门窗收口完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成85%,小青砖完成85%,屋面瓦施工完成;室内给水、二配安装完成。

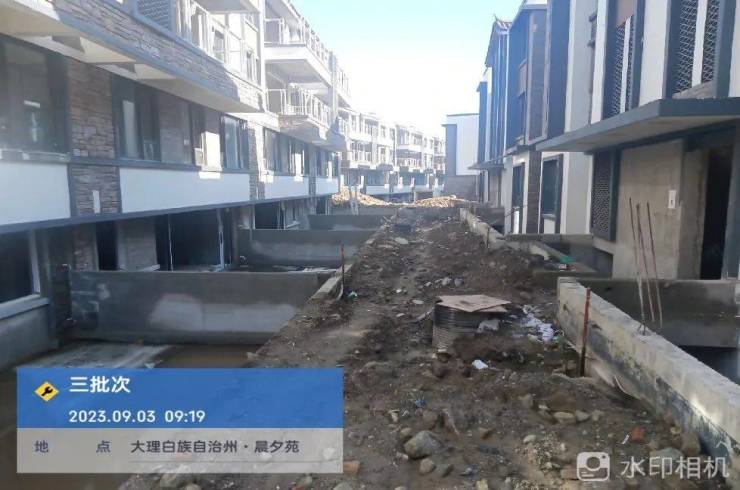

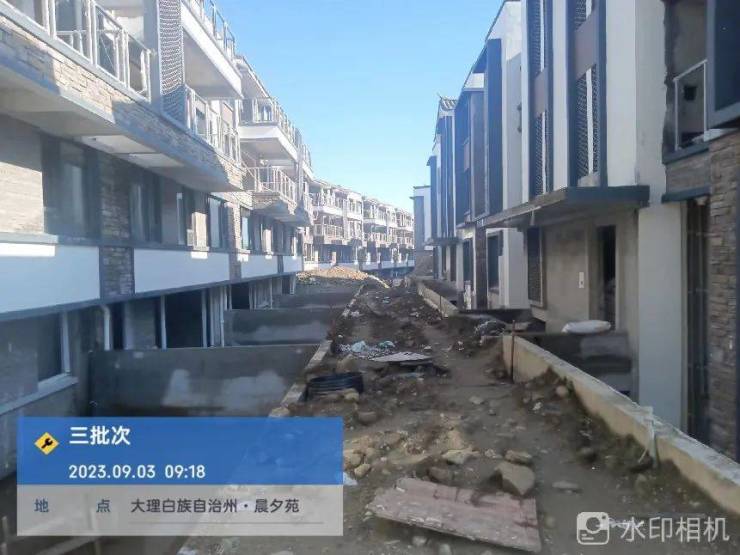

第三施工段(18-27#楼)整体情况

总包单位:

1、庭院挡墙抹灰完成97%;

2、室外抹灰收尾完成33%;

3、庭院防水完成74%;

景观单位:场地未移交

外檐单位:已完成。

室外管网挡墙单位:三号地库管网已完成,挡墙完成98%

水电单位:室内给水安装完成;庭院给水安装完成75%.

门窗单位:剩下推拉门材料进场

第四施工段(28-40#楼)整体情况

总包单位:

1、38栋内墙、外墙抹灰完成100%

景观单位:场地未移交

外檐单位:六号地库36栋腻子完成100%,石材完成100%。底漆中涂完成,下雨影响待施工面漆。

室外管网单位单位:六号地库管网场地未移交,挡墙完成85%。

水电单位:室内给水管安装完成;庭院给排水安装完成75%;6#地库桥架安装完成。 门窗单位;。下差推拉门材料进场,材料分类完成

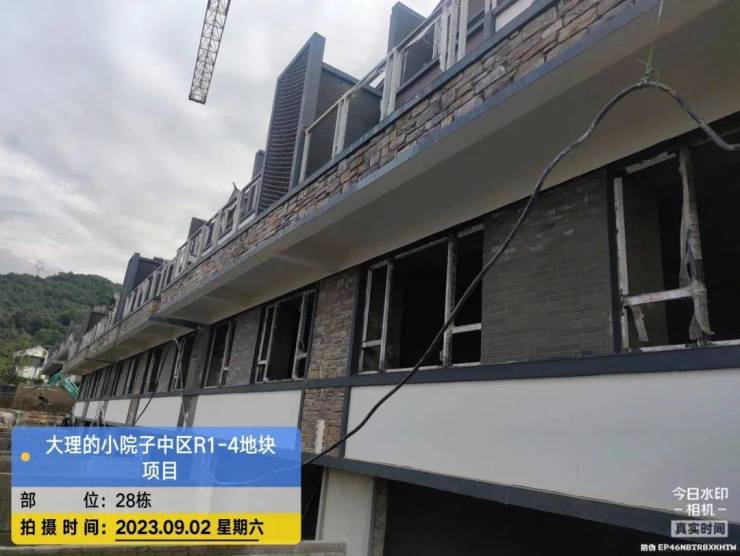

◈28栋实拍图

28栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,露台防水完成。门窗安装完成100%;二层、三层栏杆安装完成100%;屋面瓦施工完成100%;外墙保温砂浆完成100%,抗裂砂浆完成100%;腻子完成100%,涂料完成100%,;文化石完成100%,小青砖完成100%,EPS线条完成100%。成品滴水线完成100%。镂空瓦完成100%;庭院给排水管未安装,室内给排水、二配安装完成。

◈29栋实拍图

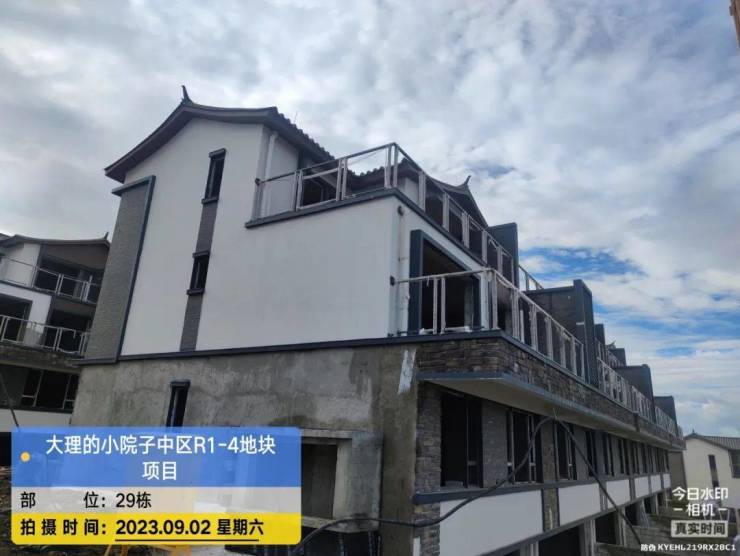

29栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成。门窗安装完成100%;二层、三层栏杆安装完成100%;屋面瓦施工完成100%;外墙保温砂浆完成100%,抗裂砂浆完成100%;文化石完成100%,小青砖完成100%,EPS线条完成100%。腻子完成100%,涂料完成100%;庭院给排水管未安装,室内给排水、二配安装完成。

◈30栋实拍图

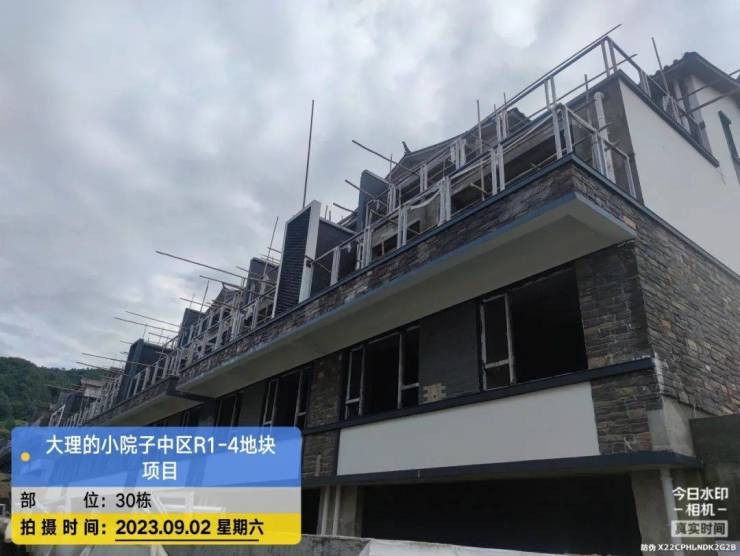

30栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,露台防水完成。门窗安装完成100%;二层、三层栏杆安装完成100%;屋面瓦施工完成100%;外墙保温砂浆完成100%,抗裂砂浆完成100%;文化石完成100%,小青砖完成100%,EPS线条完成100%。腻子完成100%,涂料完成100%;室内给排水、二配安装完成。

◈31栋实拍图

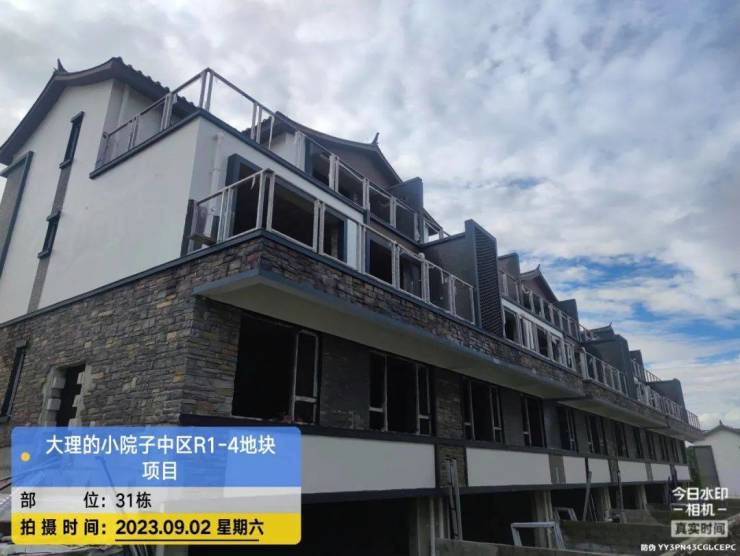

31栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,露台防水完成。门窗安装完成100%;二层、三层栏杆安装完成100%;屋面瓦施工完成100%;外墙保温砂浆完成100%,抗裂砂浆完成100%;腻子完成100%,涂料完成100%,文化石完成100%,小青砖完成100%,EPS线条完成100%;室内给排水、二配安装完成。

◈32栋实拍图

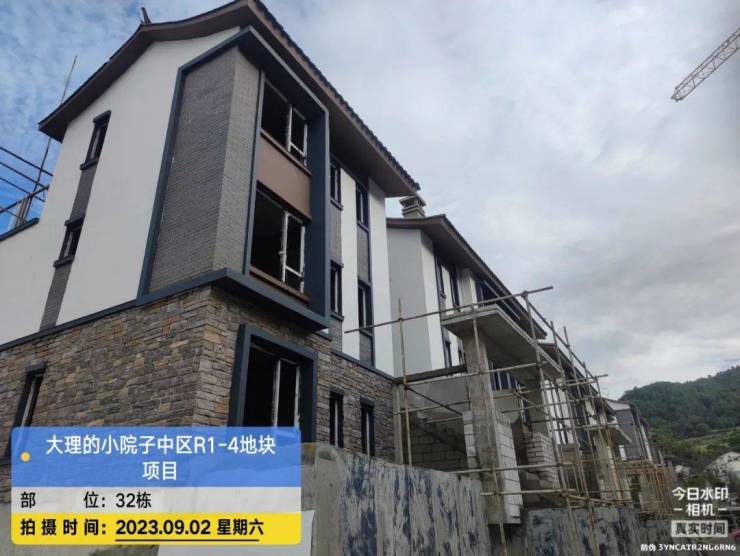

32栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成。门窗安装完成100%;二层、三层栏杆安装完成100%;屋面瓦施工完成100%;外墙保温砂浆完成100%,抗裂砂浆完成100%;腻子完成100%,涂料完成100%,文化石完成100%,小青砖完成100%,EPS线条完成100%。室内给排水、二配安装完成。

◈33栋实拍图

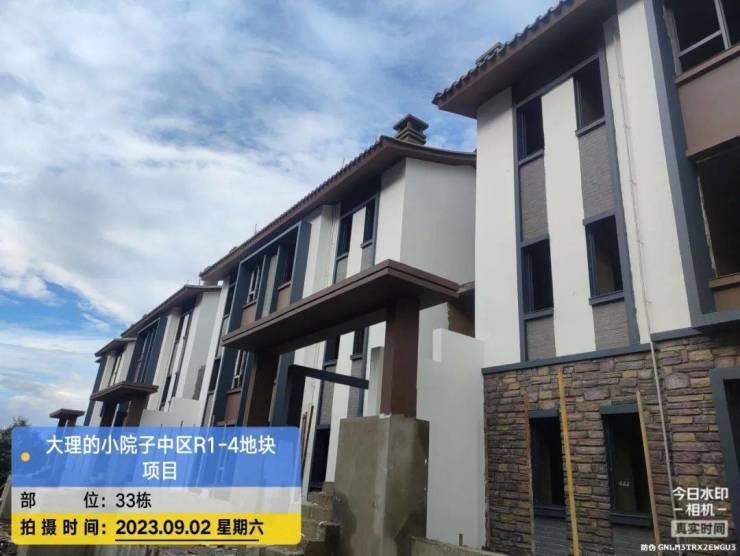

33栋砌体完成,内墙抹灰完成100%,外墙抹灰完成,屋面防水完成,露台防水完成。门窗安装完成50%;屋面瓦施工完成100%;外墙保温砂浆完成100%,抗裂砂浆完成100%;文化石完成100%,小青砖完成100%,EPS线条完成100%。腻子完成100%,涂料完成100%;庭院给排水管未安装,室内给排水、二配安装完成。

◈34栋实拍图

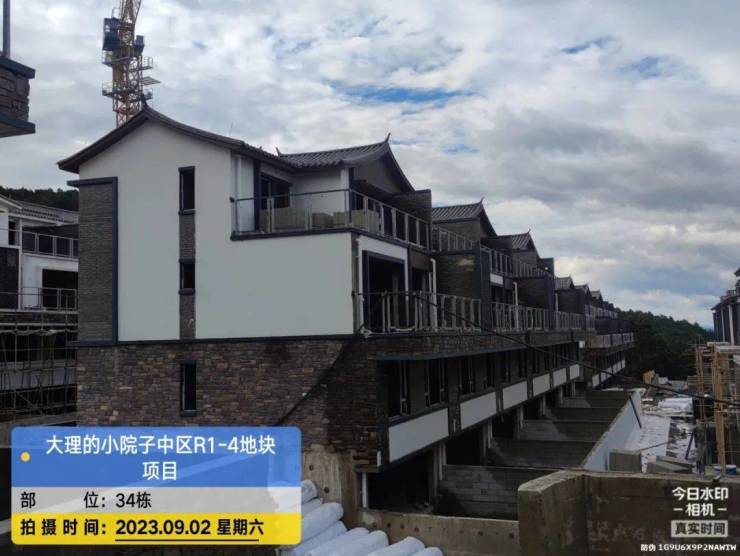

34栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成。门窗安装完成70%;二层、三层栏杆安装完成100%;屋面瓦施工完成100%;外墙保温砂浆完成50%,抗裂砂浆完成100%;腻子完成100%,涂料完成100%,文化石完成100%,小青砖完成100%,EPS线条完成100%;庭院给排水管未安装,室内给排水、二配安装完成。

◈35栋实拍图

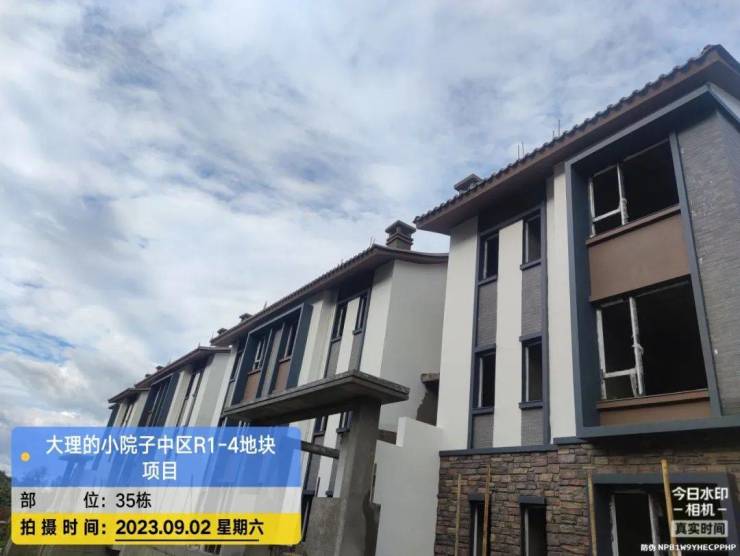

35栋砌体完成,内墙抹灰完成100%,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成。门窗安装完成70%;屋面瓦施工完成100%;二层、三层栏杆安装完成100%;外墙保温砂浆完成100%,抗裂砂浆完成100%;文化石完成100%,小青砖完成100%,EPS线条完成100%。腻子完成100%,涂料完成100%;庭院给排水管未安装,室内给排水、二配安装完成。

◈36栋实拍图

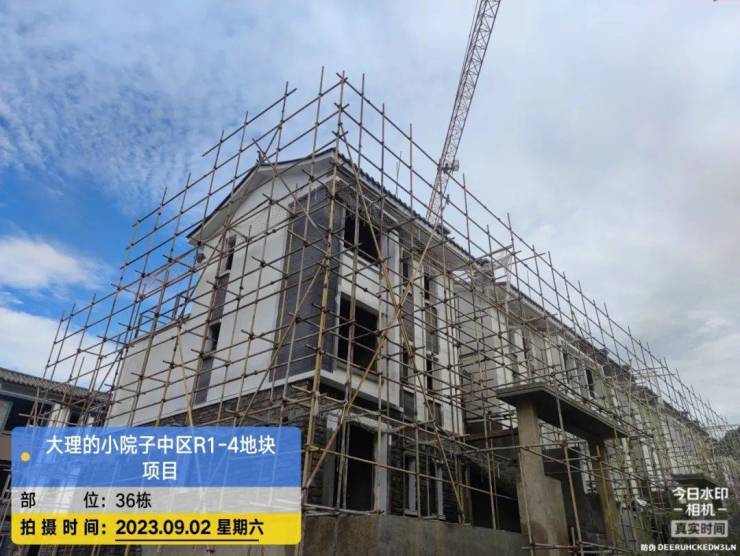

36栋砌体完成,内墙抹灰完成。外墙抹灰完成,屋面防水完成。屋面瓦施工完成100%;保温砂浆完成100%,抗裂砂浆完成100%腻子完成100%,文化石完成85%,小青砖完成85%。庭院给排水管未安装,室内给排水、二配安装完成50%。

◈37栋实拍图

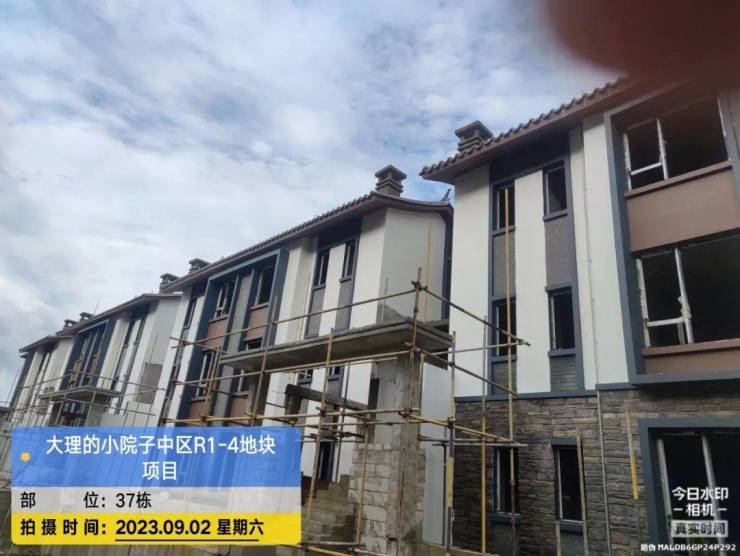

37栋砌体完成,内墙抹灰完成100%,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成。门窗安装完成70%;二层、三层栏杆安装完成100%;屋面瓦施工完成100%;外墙保温砂浆完成100%,抗裂砂浆完成100%;文化石完成100%,小青砖完成100%,EPS线条完成100%。腻子完成100%,涂料完成100%;庭院给排水管未安装,室内给排水、二配安装完成。

◈39栋实拍图

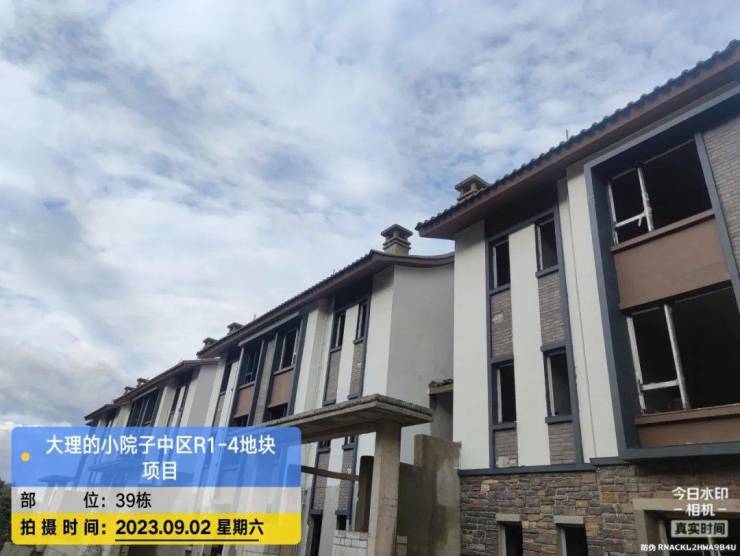

39栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成。门窗安装完成70%;二层、三层栏杆安装完成100%;屋面瓦施工完成100%;外墙保温砂浆完成100%,抗裂砂浆完成100%;腻子完成100%,涂料完成100%,;文化石完成100%,小青砖完成100%,EPS线条完成100%。成品滴水线完成100%。镂空瓦完成100%。庭院给排水管未安装,室内给排水、二配安装完成。

◈40栋实拍图

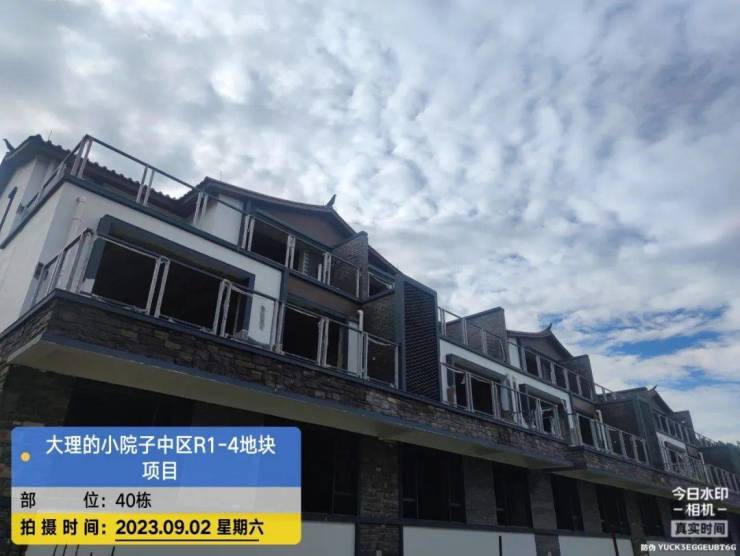

40栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成。门窗安装完成70%;二层、三层栏杆安装完成100%;屋面瓦施工完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%;腻子完成100%,涂料完成100%,;文化石完成100%,小青砖完成100%,EPS线条完成100%。成品滴水线完成100%。镂空瓦完成100%;庭院给排水管未安装,室内给排水、二配安装完成。

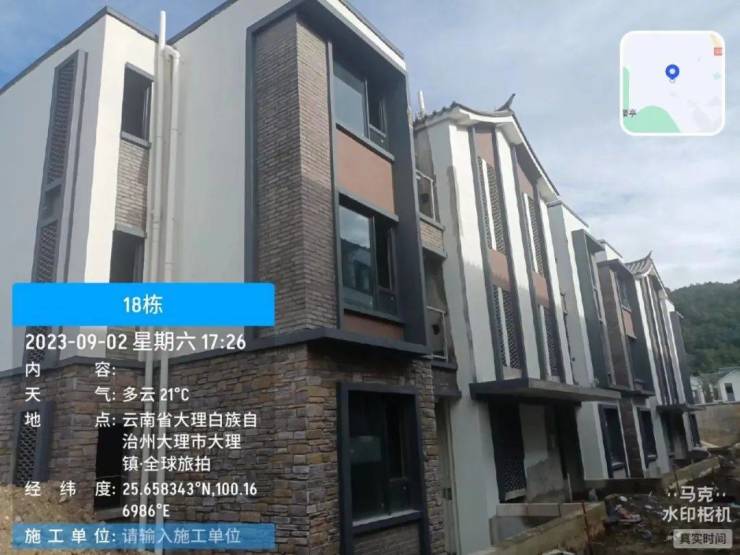

◈18栋实拍图

18栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;窗安装完成100%;室内防水施工完成90%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成98%;文化石完成85%,小青砖完成85%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。

◈19栋实拍图

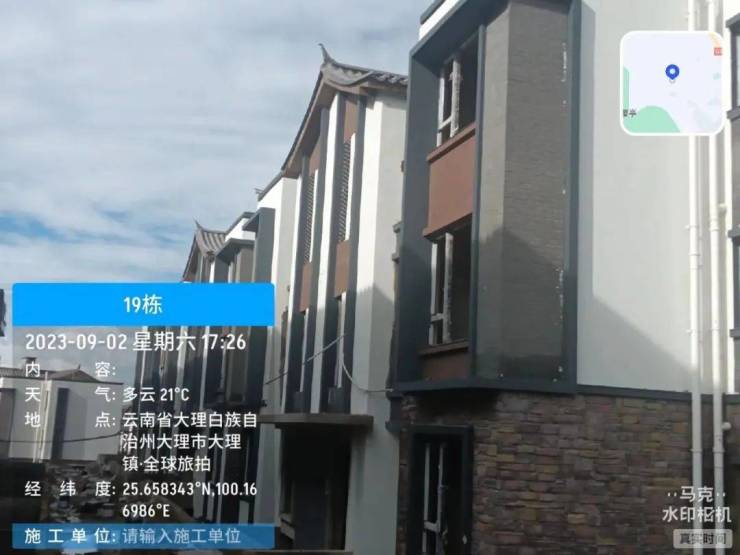

19栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,文化石完成85%,小青砖完成85%,涂料完成98%;屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。

◈20栋实拍图

20栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;室内防水施工完成90%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成98%;文化石完成85%,小青砖完成85%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。

◈21栋实拍图

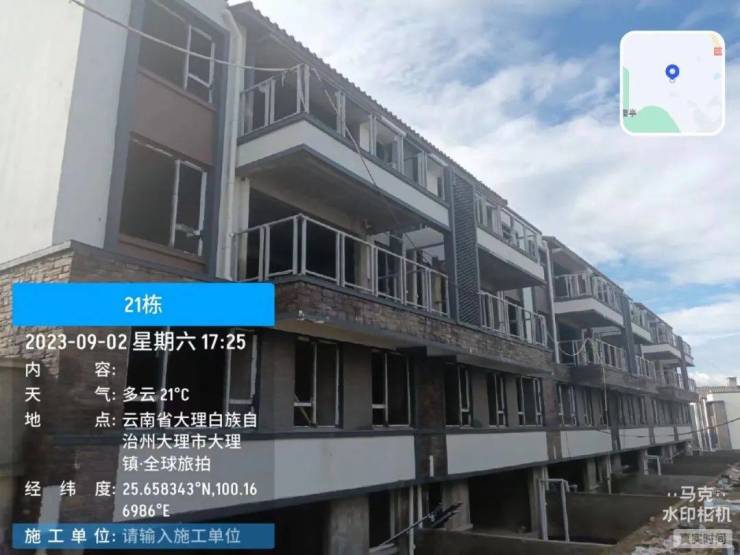

21栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成98%;文化石完成85%,小青砖完成85%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。

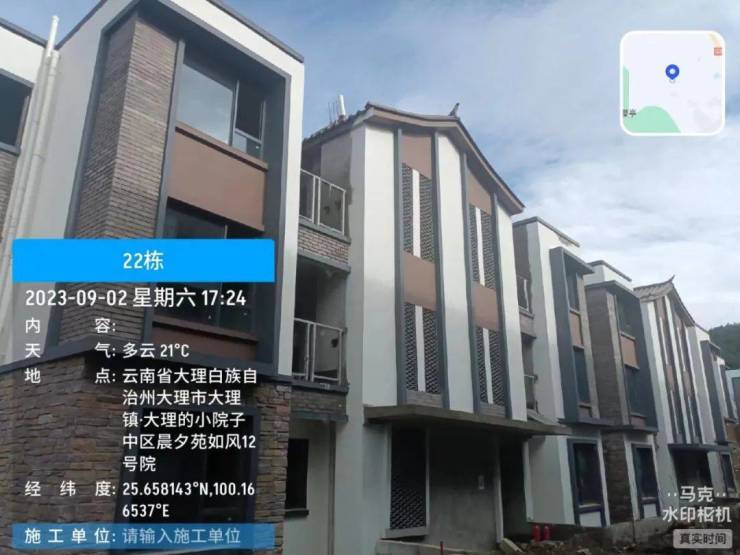

◈22栋实拍图

22栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;室内防水施工完成90%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成98%;文化石完成85%,小青砖完成85%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。

◈23栋实拍图

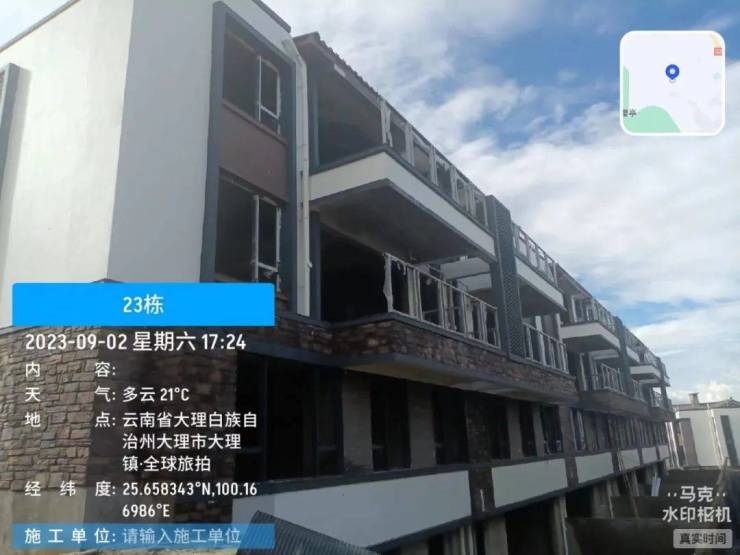

23栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成98%,文化石完成85%,小青砖完成85%;屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。

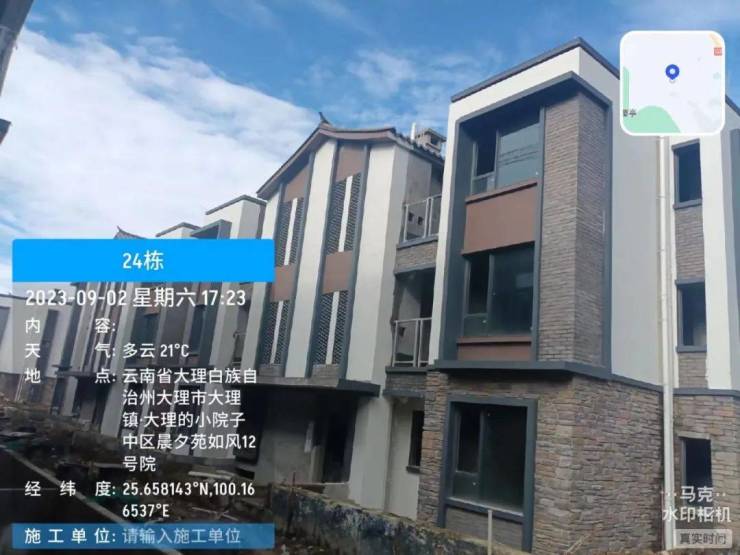

◈24栋实拍图

24栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;室内防水施工完成90%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成98%;文化石完成85%,小青砖完成85%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。

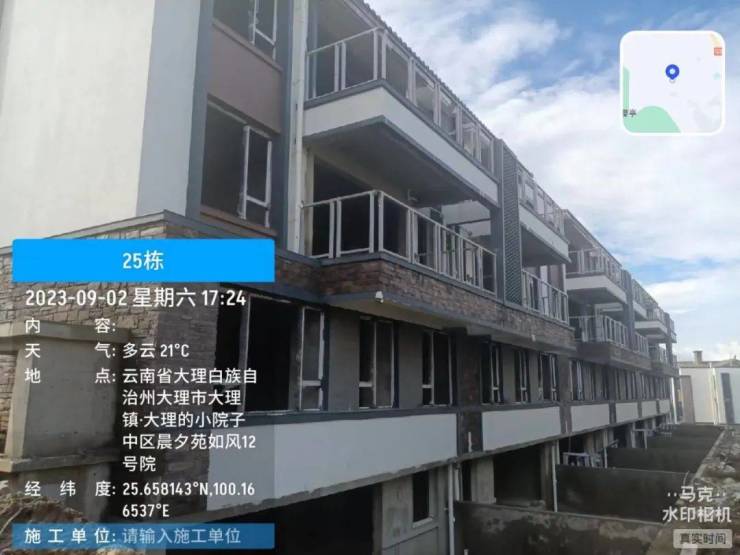

◈25栋实拍图

25栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成98%;文化石完成85%,小青砖完成85%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。

◈26栋实拍图

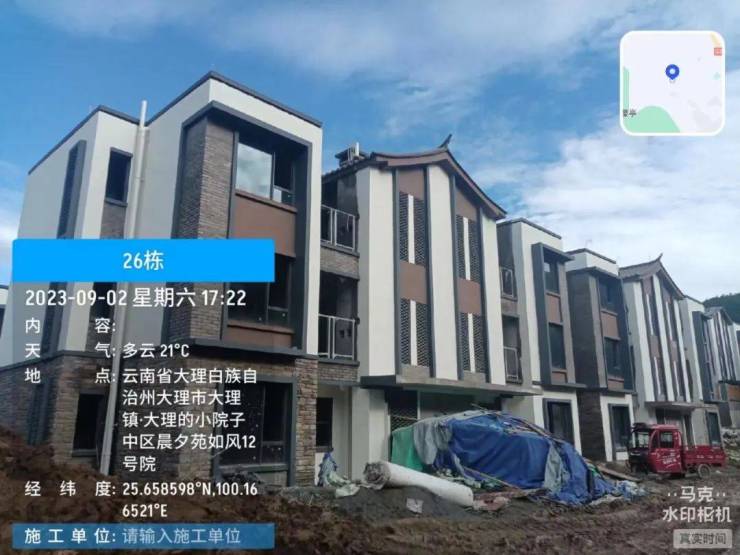

26栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成98%;文化石完成85%,小青砖完成85%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。

◈27栋实拍图

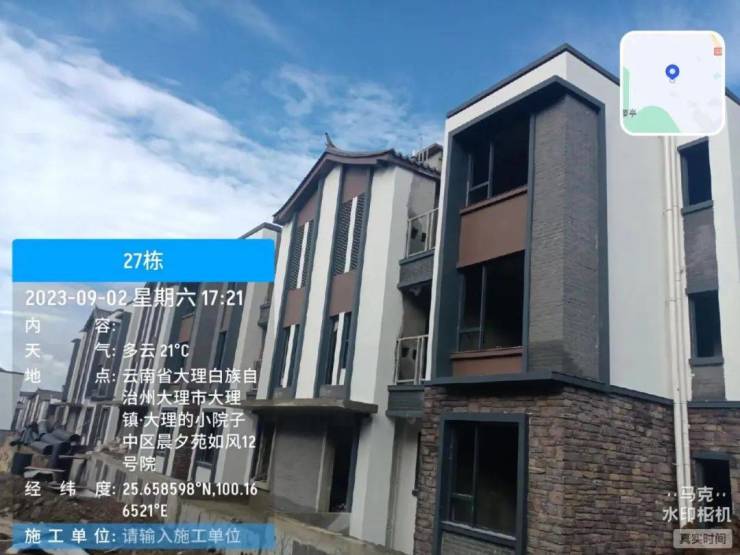

27栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成98%;文化石完成85%,小青砖完成85%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。

◈数据来源监理日志

18000元/平方米

在售 别墅 叠拼 合院 旅游地产 中式地产

大理大理市苍山大道以西清碧溪旁 查看地图

2020年10月13日 70年

二居 三居 四居 |71-153 m² 全部户型

400-156-0036 转 196489
微信扫码拨打
微信扫码,快速拨打
我要看房:近期看房活动,楼盘优惠信息通知我 已有27人报名
立即报名

声明:本文由入驻焦点开放平台的作者撰写,除焦点官方账号外,观点仅代表作者本人,不代表焦点立场。
