大理云想山 一月家书|新年新院
扫描到手机,新闻随时看
扫一扫,用手机看文章
更加方便分享给朋友

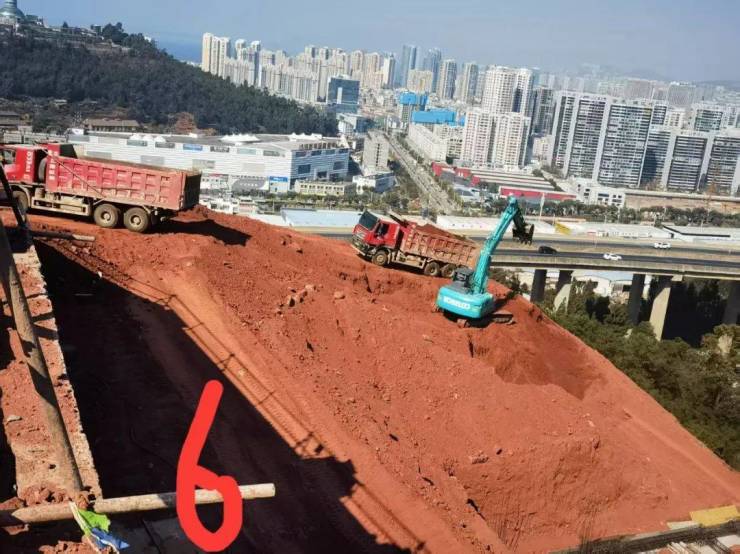

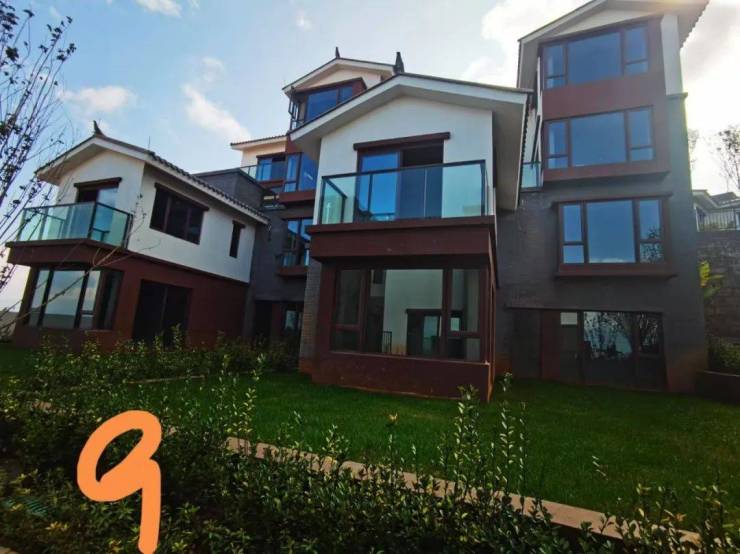

17栋主体已完成、外墙涂料已完成、屋面瓦已完成,庭院院墙完成,入户门完成。栏杆安装完成、室外管网埋设完成、室外景观工程完成;
18栋主体已完成、外墙涂料已完成、屋面瓦已完成,庭院院墙完成,入户门完成。栏杆安装完成、室外管网埋设完成、室外景观完成;

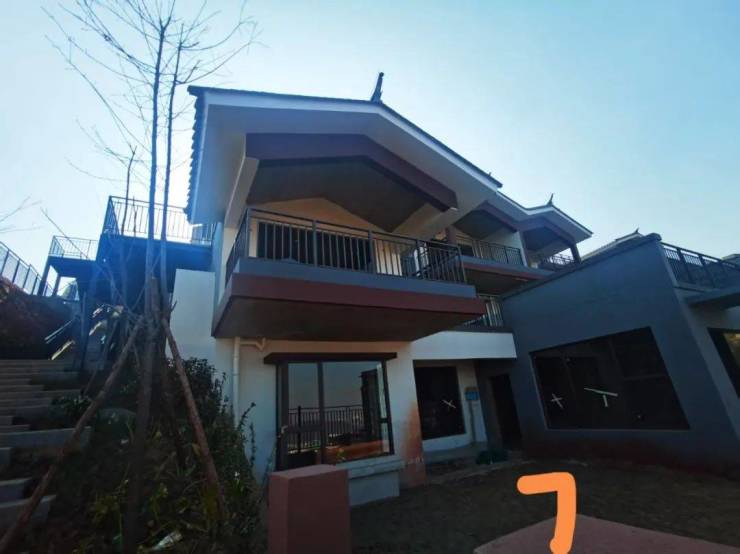

19栋主体已完成、外墙涂料已完成、屋面瓦已完成,庭院院墙完成,入户门完成。栏杆安装完成、室外管网埋设完成、室外景观完成;

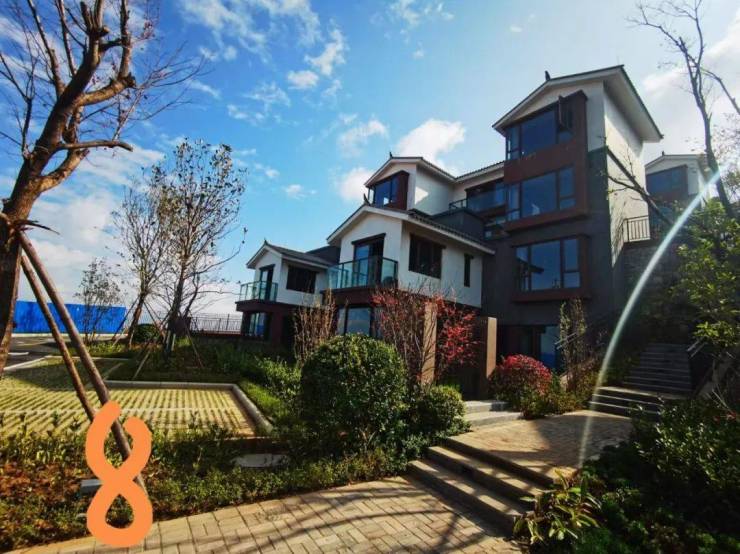

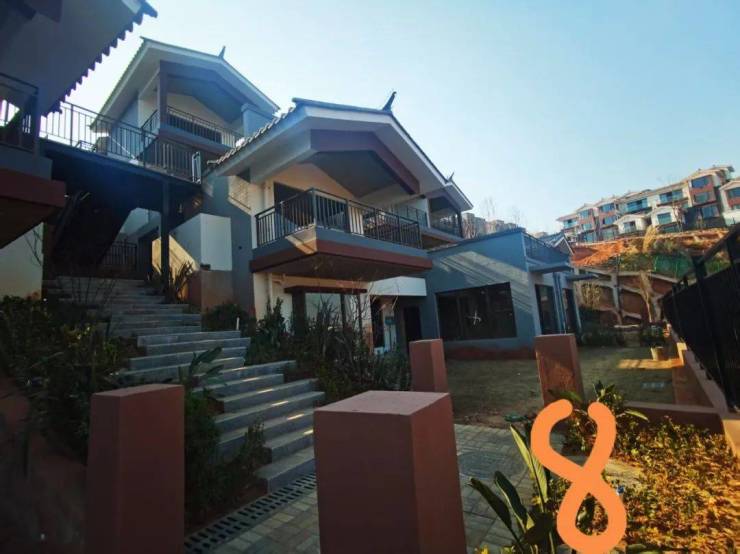

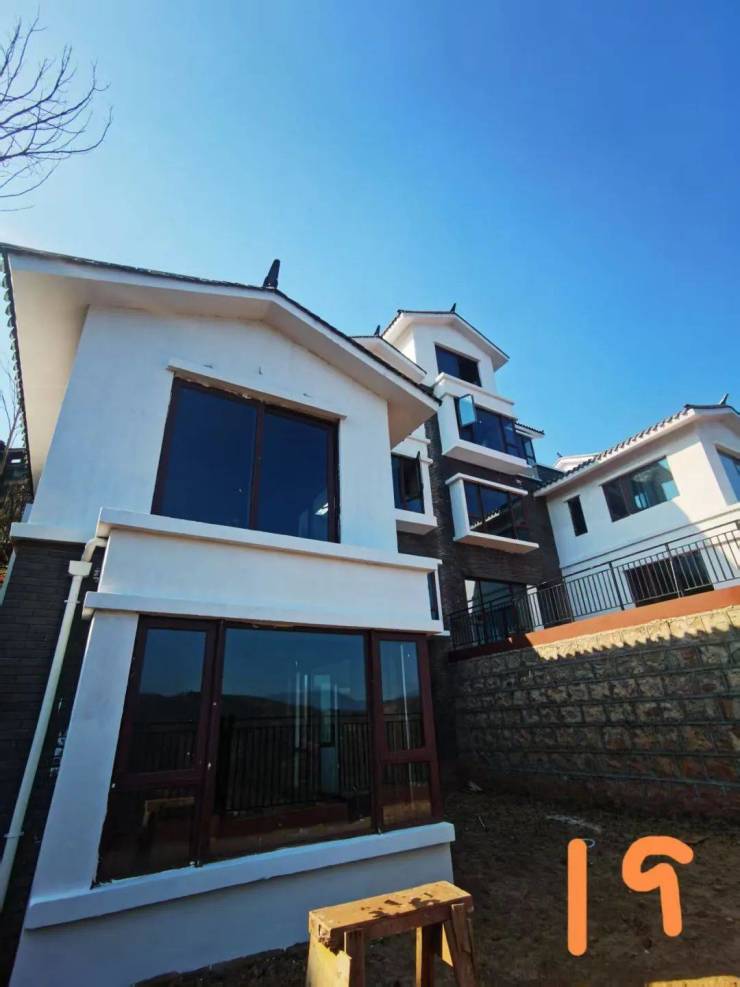

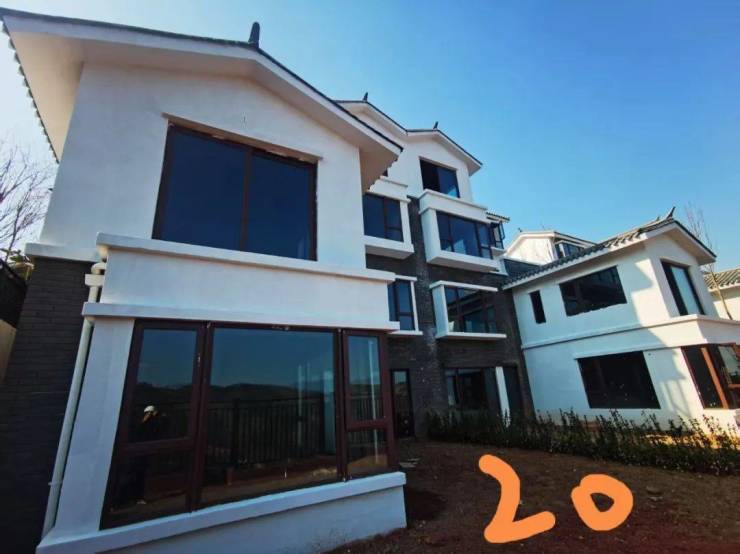

20栋主体已完成、外墙涂料已完成、屋面瓦已完成,庭院院墙完成,入户门完成。栏杆安装完成
室外管网埋设完成、室外景观完成;

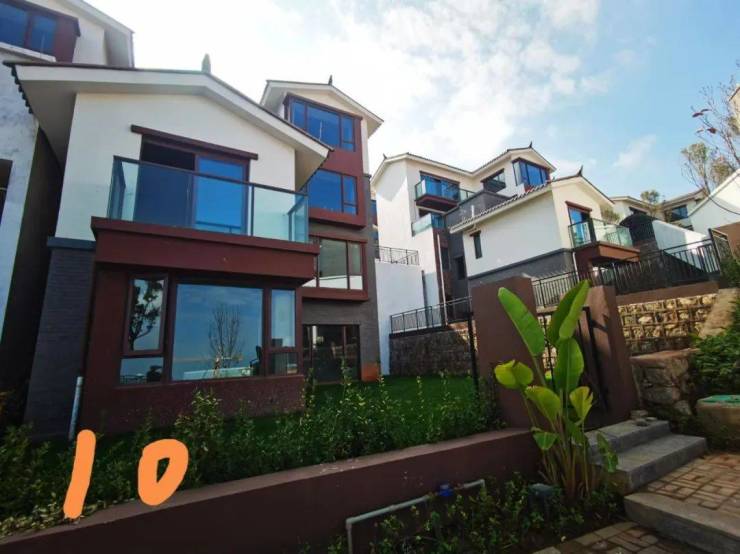

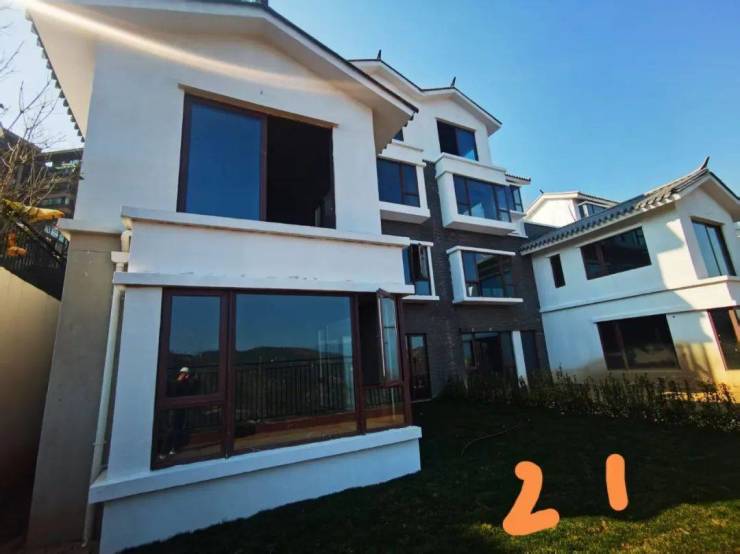

21栋主体已完成、外墙涂料已完成、屋面瓦已完成,庭院院墙完成,入户门完成、栏杆安装完成、室外管网埋设完成、室外景观完成;

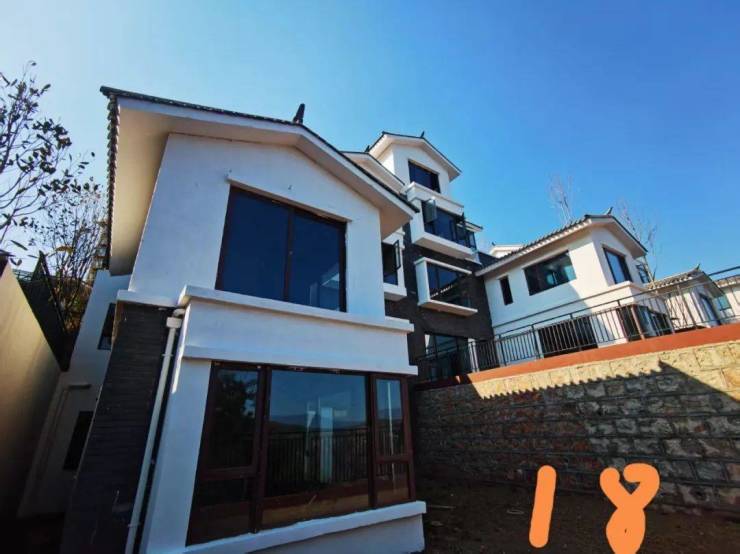

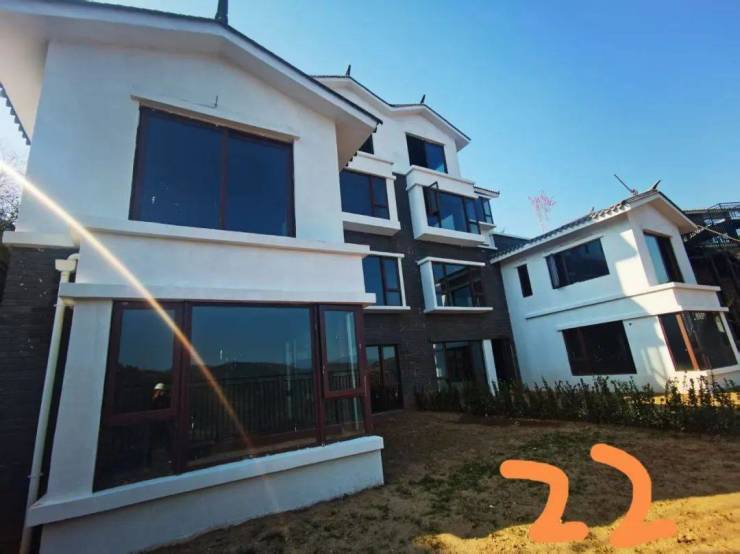

22栋主体已完成、外墙涂料已完成、屋面瓦已完成,庭院院墙完成,入户门完成。栏杆安装完成、室外管网埋设完成、室外景观完成;

7栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,屋面防水完成,腻子完成100%,露台压顶小青砖完成100%,窗框及固定玻璃安装,钢楼梯安装完成,屋面盖瓦完成,室内二次电管网配管完成,给排水管安装完成,露台栏杆安装完成,涂料完成,外架拆除完成,室外附属工程施工中;

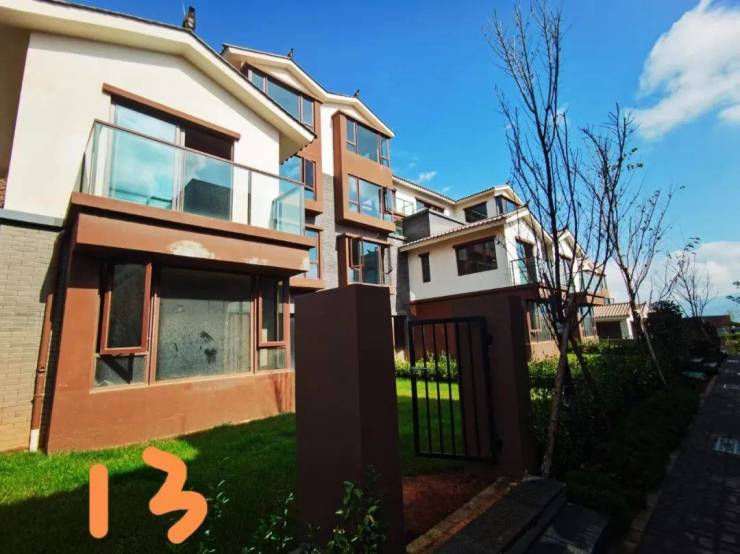

8栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,屋面防水完成,腻子完成100%,露台压顶小青砖完成100%,窗框及固定玻璃安装完成,屋面盖瓦完成,室内二次电管网配管完成,给排水管安装完成,露台栏杆安装完成,涂料完成,外架拆除完成,钢楼梯安装完成,室外附属工程施工中;

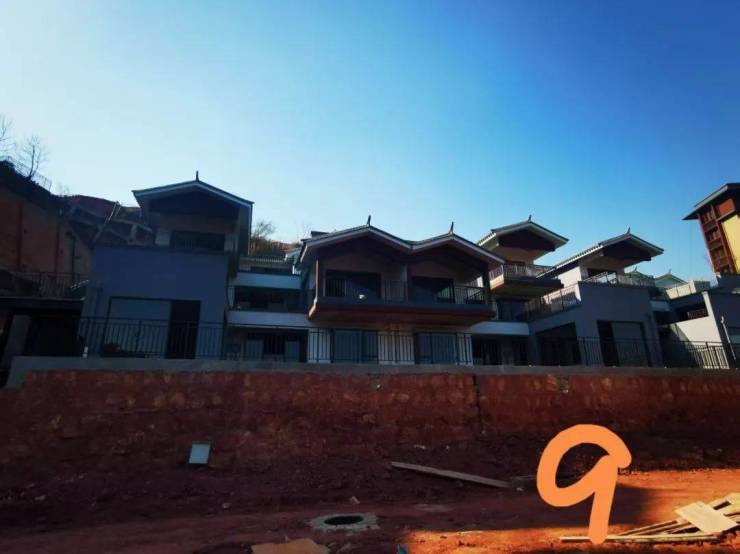

9栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,屋面防水完成,腻子完成100%,露台压顶小青砖完成100%,窗框及固定玻璃安装完成,屋面盖瓦完成,室内二次电管网配管完成,给排水管安装完成,露台栏杆安装完成,涂料完成,外架拆除完成,室外钢楼梯安装完成,室外附属工程施工中;
10栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,屋面防水完成,腻子完成100%,露台压顶小青砖完成100%,窗框及固定玻璃安装完成,屋面盖瓦完成,室内二次电管网配管完成,给排水管安装完成,露台栏杆安装完成,涂料完成,外架拆除完成,室外钢楼梯安装完成,室外附属工程施工中;

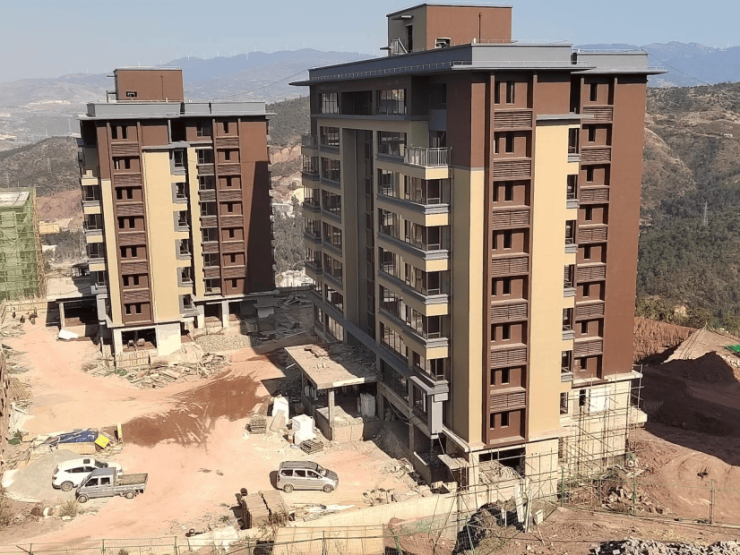

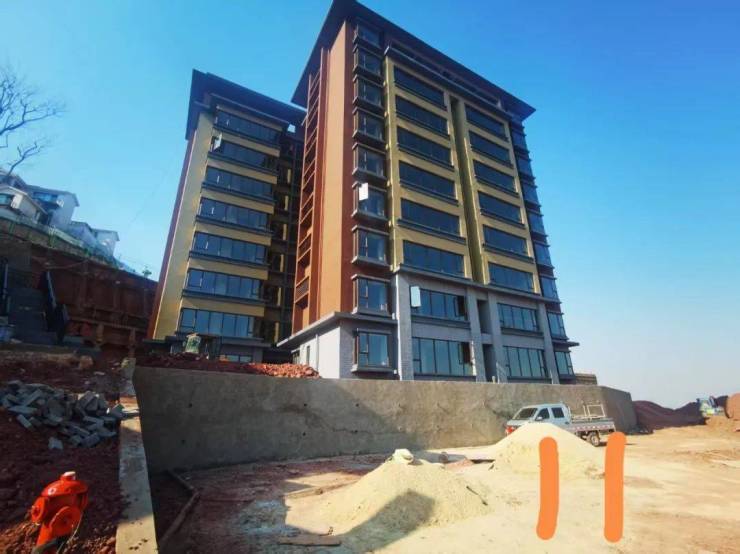

11栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,屋面防水及保护层完成,腻子完成100%,外墙保温完成,抗裂砂浆完成,外墙涂料完成,窗框及固定玻璃安装完成,生活阳台栏杆安装完成,室内烟道管安装完成,室内二次电管配管完成、给排水管安装完成,外架拆除完成、电梯安装完成;

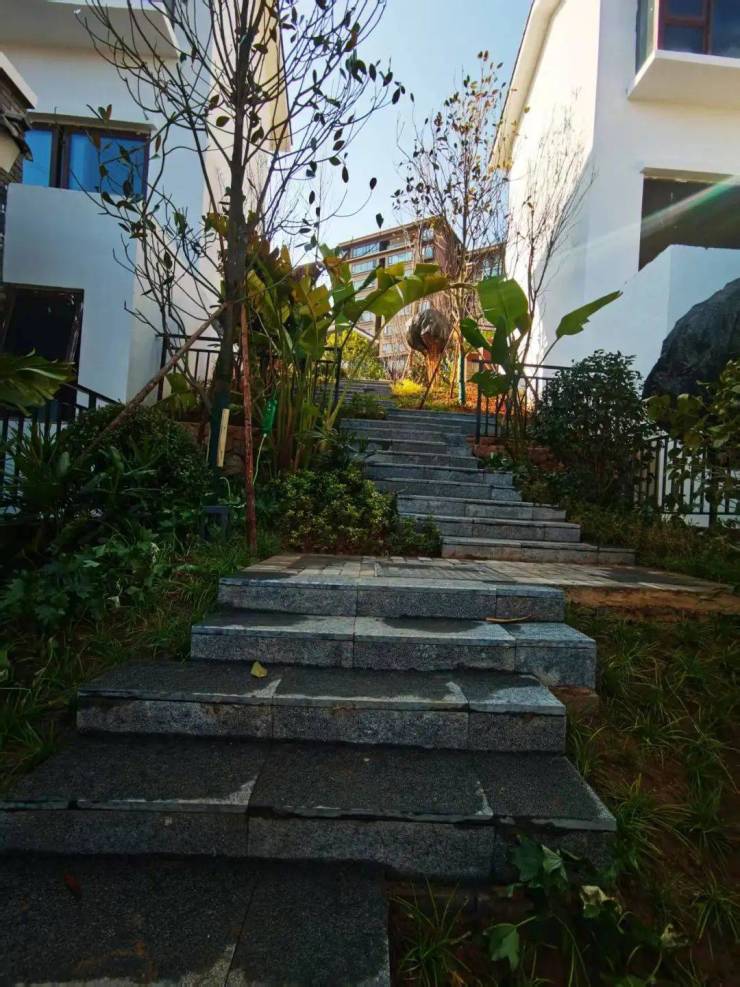

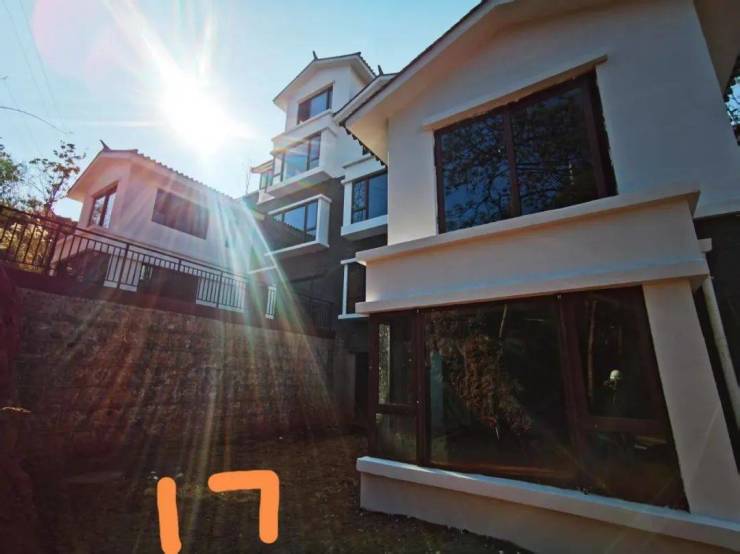

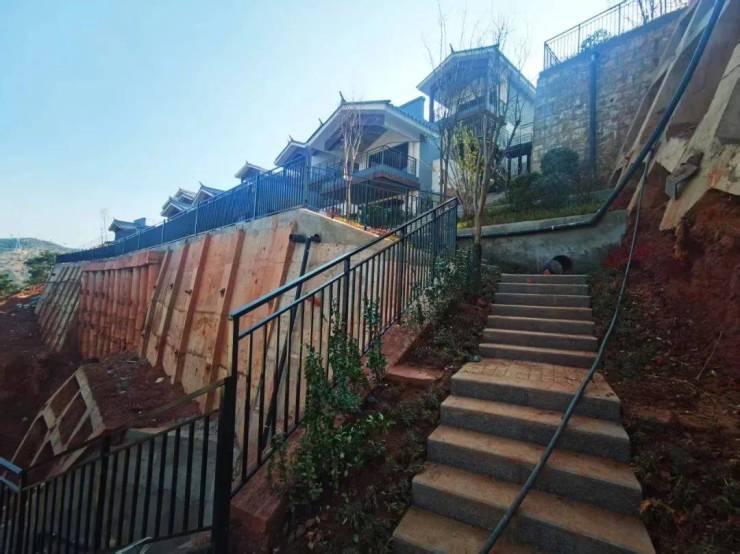

3栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

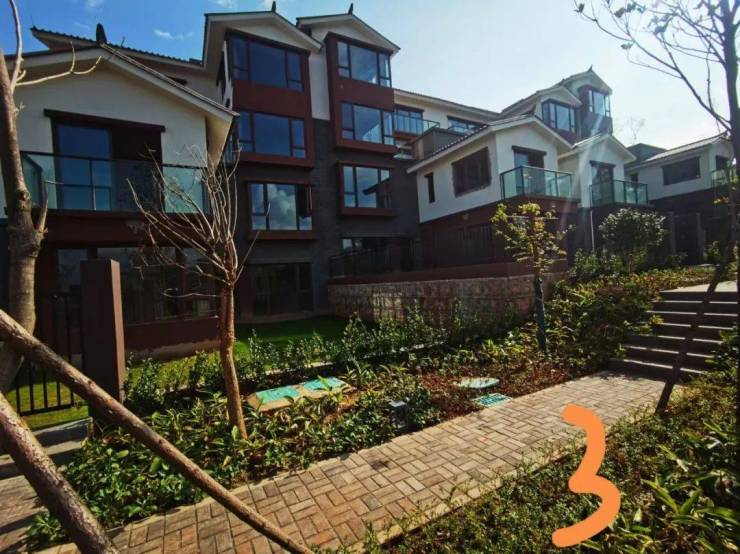

4栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

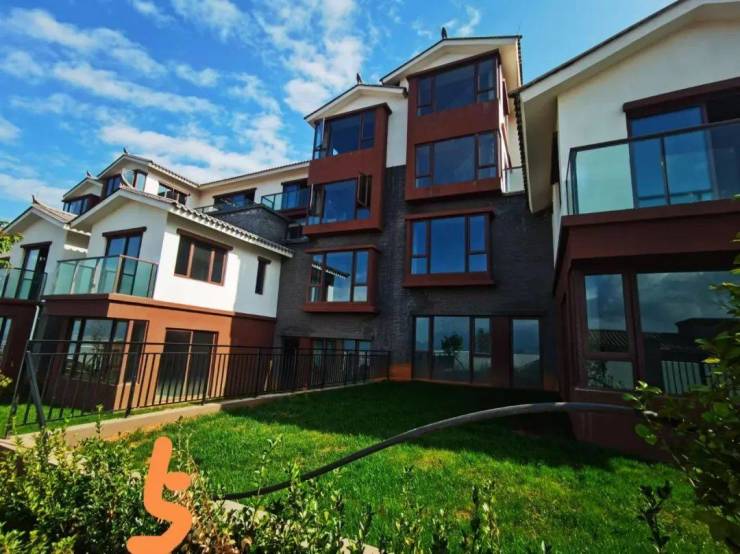

5栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,室外给水管道完成100%,入户铁门安装完成、围墙栏杆安装完成,强弱电穿线完成,庭院走道铺贴完成;

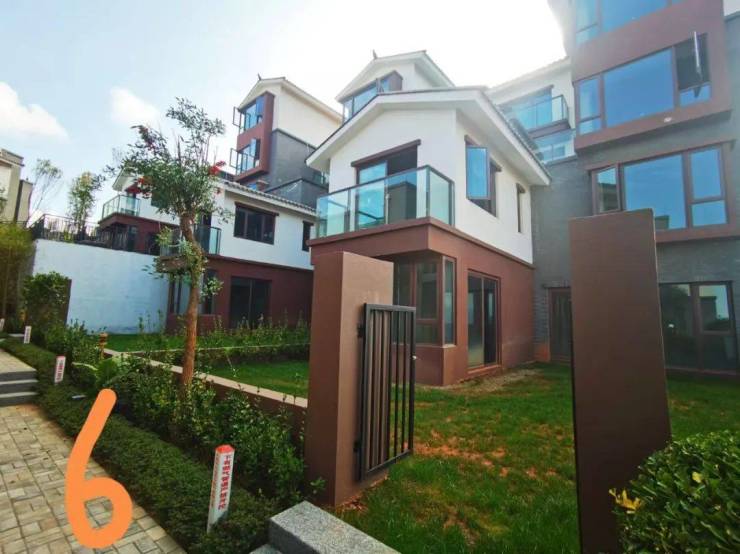

6栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;
7栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;
8栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;
9栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;
10栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;
11栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

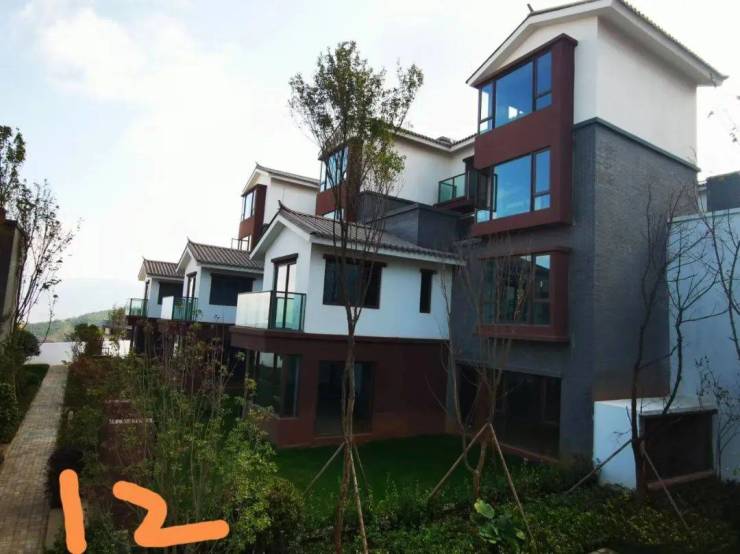

12栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;
13栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

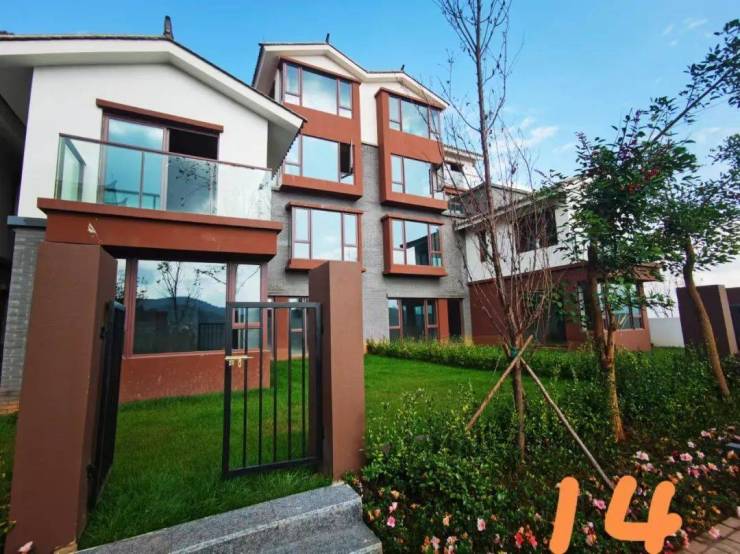

14栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

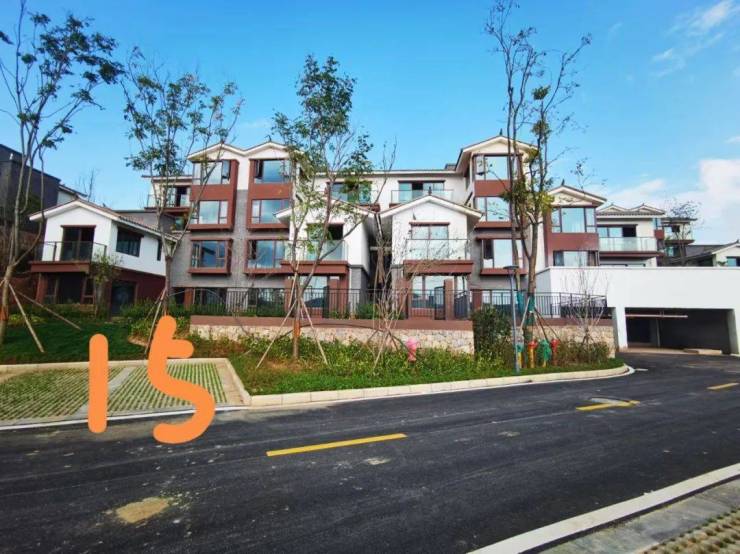

15栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

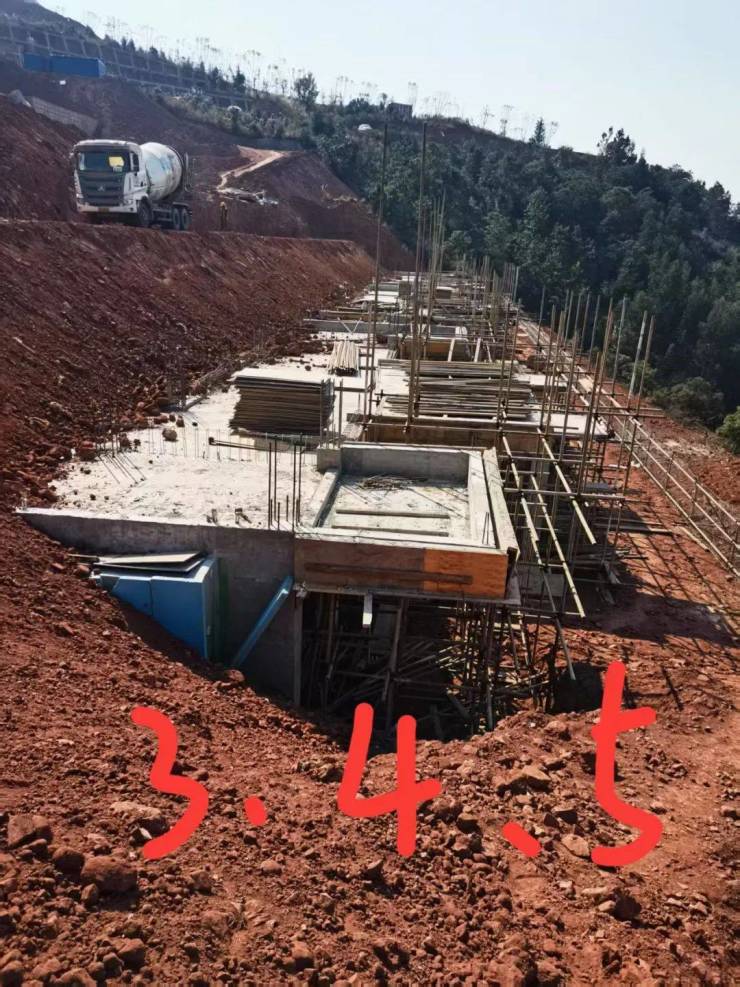

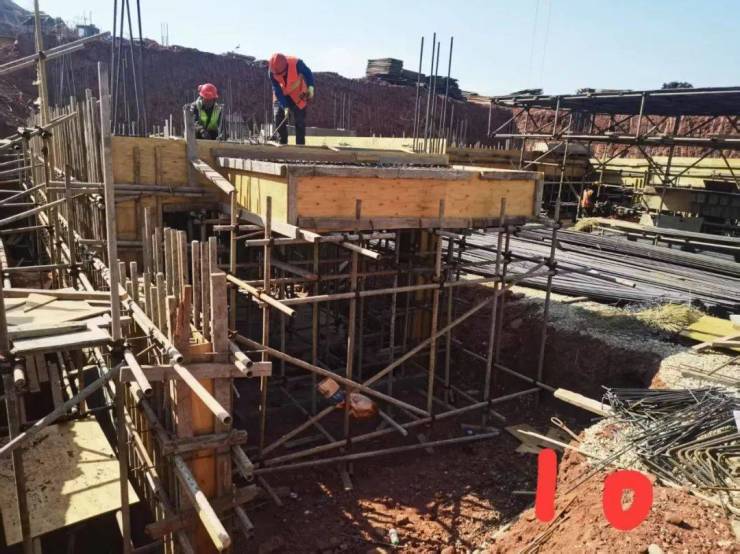

10栋二层梁板钢筋安装绑扎完成、模板安装完成,待混凝土浇筑;

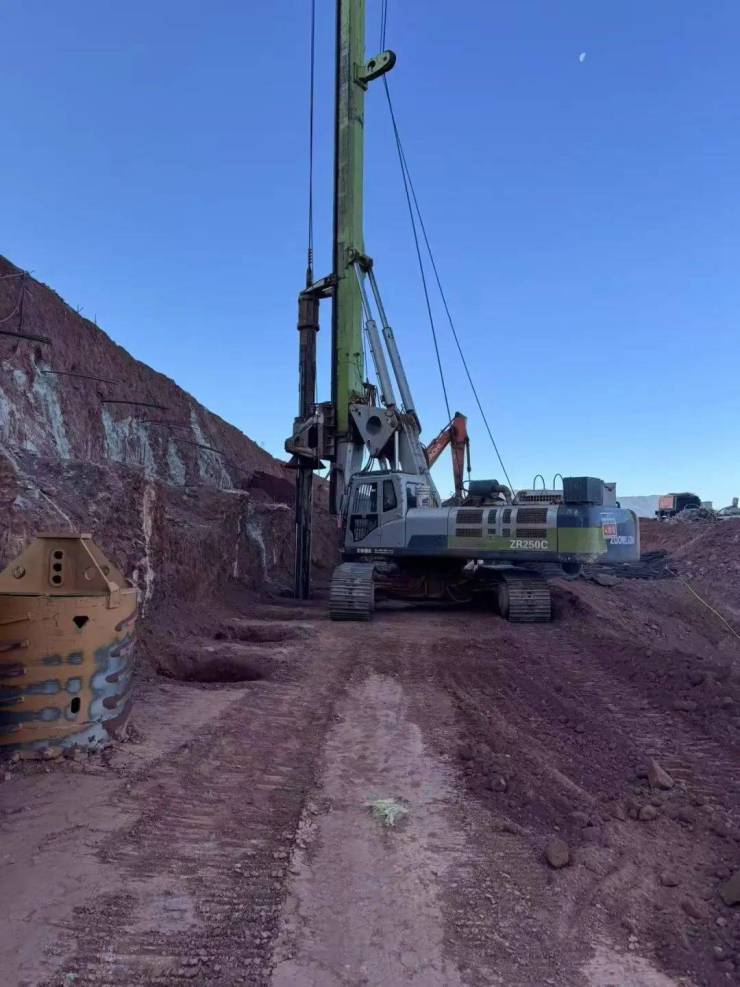

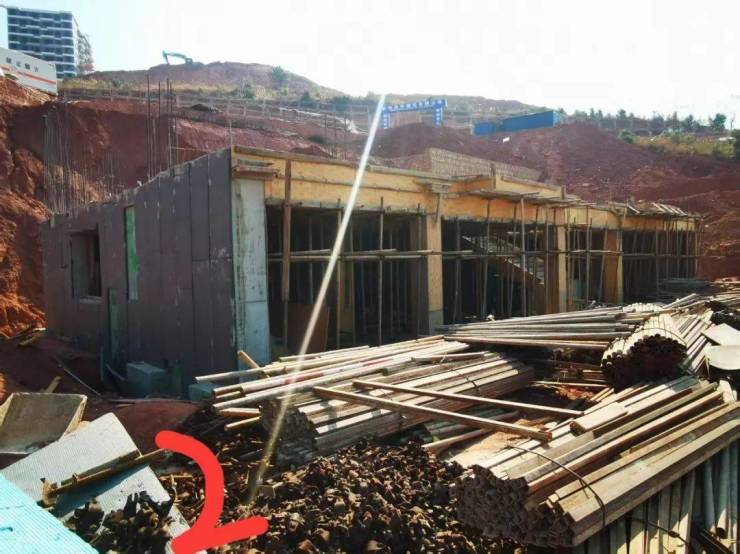

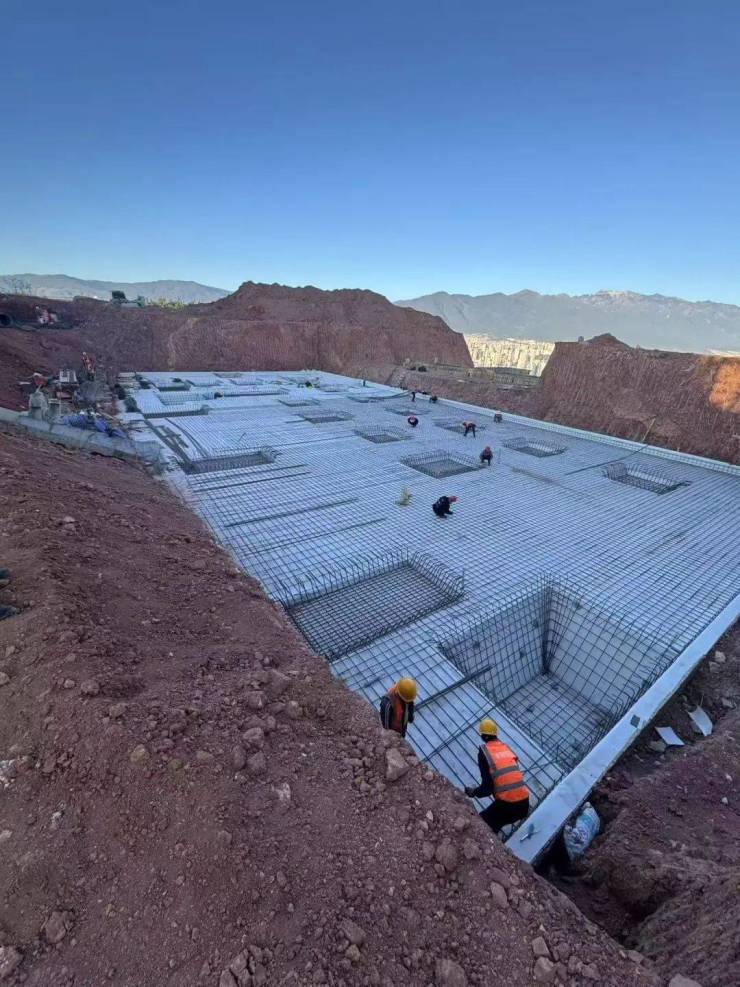

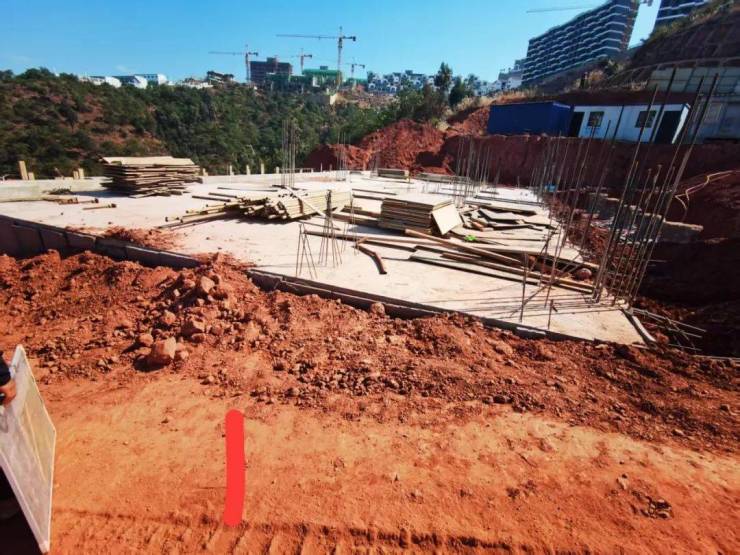

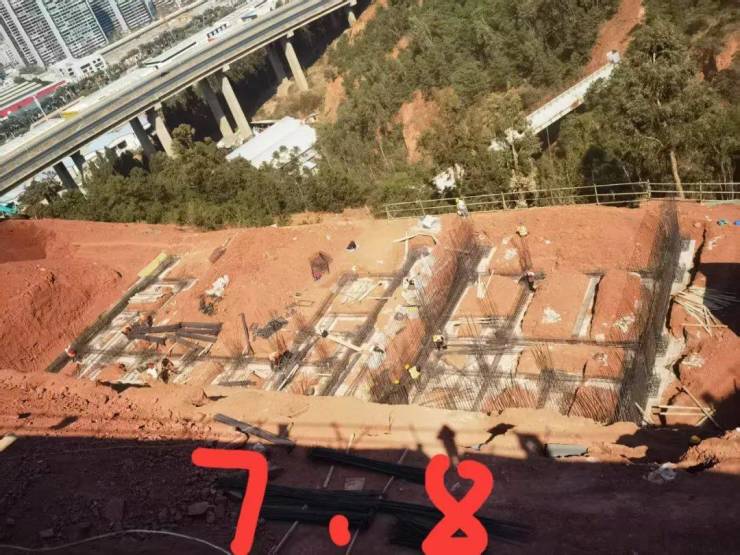

11栋基础施工(地梁基础及承台基础垫层浇筑);

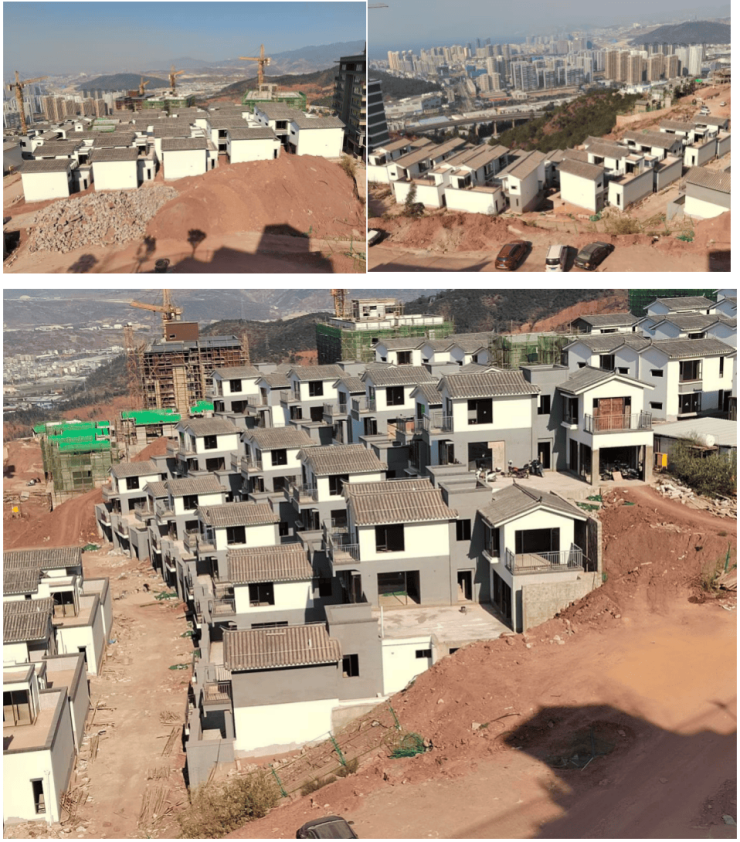

(一)、三期一组团第一施工段(1#-6#、10#、29#-31#)整体施工情况:
土建工程:
①、主体施工完成。
②、二次结构施工完成。
③、内、外墙抹灰施工完成90%。
水电工程:①、主体施工水电预埋完成。②、二次配管完成;③、给水系统官网安装完成20%.④、排水系统官网安装完成85%。
门窗工程: ①、1#-6#、10#楼窗框安装完成70%;②、29#-31#楼窗框安装完成40%。注:门及栏杆尚未安装。
外檐一体化工程:①、2栋外墙涂料施工完成10%。②、其余栋号尚未施工。
1栋砌体完成,内墙抹灰完成,外墙抹灰完成,屋面防水完成,露台防水完成,屋面瓦施工完成100%;窗框安装完成100%;栏杆安装完成100%;外墙腻子完成100%,外墙平涂漆完成100%,室外雨污水管网完成100%。室外给水管道完成100%;外墙排水管未安装,室内给排水、二配安装完成。
2栋砌体完成,内墙抹灰完成,外墙抹灰完成,屋面防水完成,露台防水完成,屋面瓦施工完成100%;窗框安装完成100%;栏杆安装完成100%;外墙腻子完成100%,外墙平涂漆完成100%,室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。
3栋砌体完成,内墙抹灰完成,外墙抹灰完成,门窗收口完成100%;门窗安装完成100%;玻璃安装完成70%;外墙腻子完成,外墙平涂漆完成,真石漆完成,栏杆安装完成100%;屋面防水完成,屋面瓦施工完成100%。室外雨污水管网完成100%。室内给排水、二配安装完成。

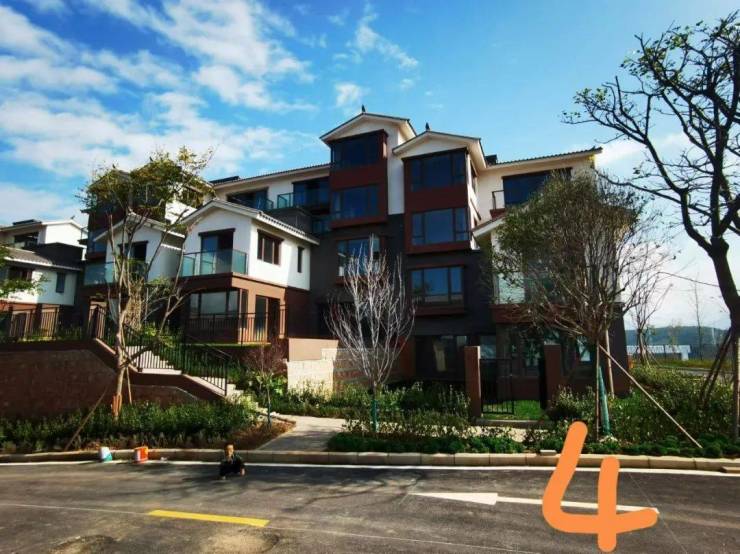

4栋砌体完成,内墙抹灰完成,外墙抹灰完成,门窗收口完成100%;门窗安装完成100%;玻璃安装完成70%;外墙腻子完成,外墙平涂漆完成,真石漆完成,栏杆安装完成100%;屋面防水完成,屋面瓦施工完成100%。室外雨污水管网完成100%。室内给排水、二配安装完成。
5栋砌体完成,内墙抹灰完成,外墙抹灰完成,门窗收口完成100%;门窗安装完成100%;玻璃安装完成70%;外墙腻子完成,外墙平涂漆完成,真石漆完成,栏杆安装完成100%;露台防水层施工完成70%,屋面防水完成,屋面瓦施工完成100%。室外雨污水管网完成100%。室内给排水、二配安装完成。
6栋砌体完成,内墙抹灰完成,外墙抹灰完成,门窗收口完成100%;门窗安装完成100%;玻璃安装完成70%;外墙腻子完成,外墙平涂漆完成,真石漆完成,栏杆安装完成100%;露台防水层施工完成70%,屋面防水完成,屋面瓦施工完成100%。室外雨污水管网完成100%。室内给排水、二配安装完成。
10栋砌体完成,屋面防水完成,外墙抹灰完成90%,内墙抹灰完成60%,屋面瓦施工完成85%,。
29栋砌体完成,内墙抹灰完成,外墙抹灰完成,门窗收口完成100%;门窗安装完成100%;玻璃安装完成70%;外墙腻子完成,外墙平涂漆完成,栏杆安装完成100%;屋面防水完成,屋面瓦施工完成100%。室外雨污水管网完成100%。室内给排水、二配安装完成。
30栋主体结构完成,砌体完成,内墙抹灰完成,外墙抹灰完成,门窗收口完成80%;门窗安装完成80%;玻璃安装完成70%;外墙腻子完成80%,外墙平涂漆完成80%,栏杆安装完成80%,屋面防水完成80%,屋面瓦施工完成80%。室外雨污水管网完成100%。室内给排水、二配安装完成。
31栋砌体完成,内墙抹灰完成,外墙抹灰完成,门窗收口完成100%;门窗安装完成100%;玻璃安装完成70%;外墙腻子完成,外墙平涂漆完成,栏杆安装完成100%;屋面防水完成,屋面瓦施工完成100%。室外雨污水管网完成100%。室内给排水、二配安装完成
(二)、三期一组团第二施工段(24-25#楼)整体施工情况:
土建工程:
1、2#地下室挡墙防水卷材施工完成100%
2、小高层内墙抹灰完成100%;
3、室外抹灰收尾完成100%;
4、室内门窗收口完成100%;
5、25#楼外脚手架拆除完成,物料提升机拆除完成
6、24#楼外脚手架拆除完成30%
水电工程:①、主体施工水电预埋完成。②、二次配管完成;③、给水系统官网安装完成20%.④、排水系统官网安装完成85%。
门窗工程:①、24及25栋窗子安装完成;门尚未安装。②、24及25栋栏杆安装完成95%,楼梯栏杆安装完成95%。
外檐一体化工程:24及25栋外墙涂料施工完成85%;一层仿石漆未施工。
24栋砌体完成90%、内墙抹灰完成90%,一层回填土完成,外墙抹灰完成90%,屋面防水完成100%;外架拆除完成;门窗收口完成90%;窗安装完成90%;玻璃安装完成80%;外墙保温砂浆完成90%、抗裂砂浆完成90%,腻子粉完成90%,涂料完成90%;室外百叶窗安装完成,阳台栏杆安装完成,室内给排水、二配安装完成,室内电梯安装完成。
25栋砌体完成90%、内墙抹灰完成90%,一层回填土完成50%,外墙抹灰完成90%,屋面防水完成100%;外架拆除完成;门窗收口完成90%;窗安装完成90%,玻璃安装完成80%;外墙保温砂浆完成90%、抗裂砂浆完成90%,腻子粉完成90%,涂料完成90%;室外百叶窗安装完成,阳台栏杆安装完成,室内给排水、二配安装完成,室内电梯安装完成。

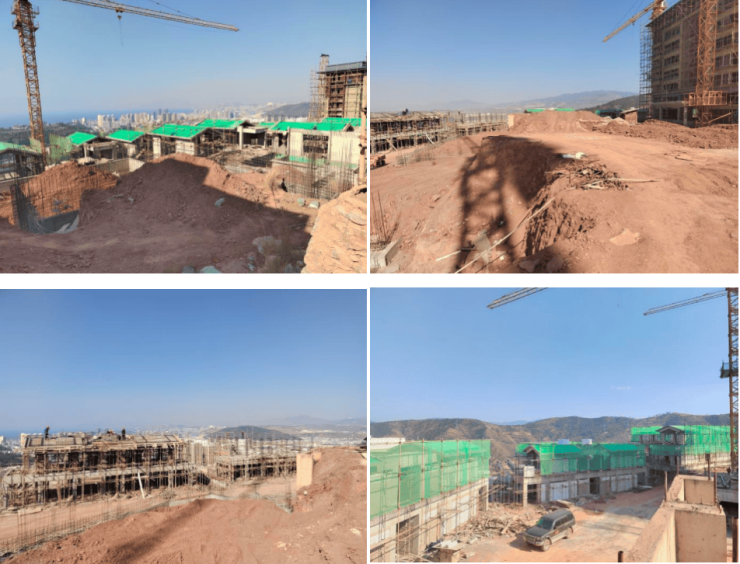

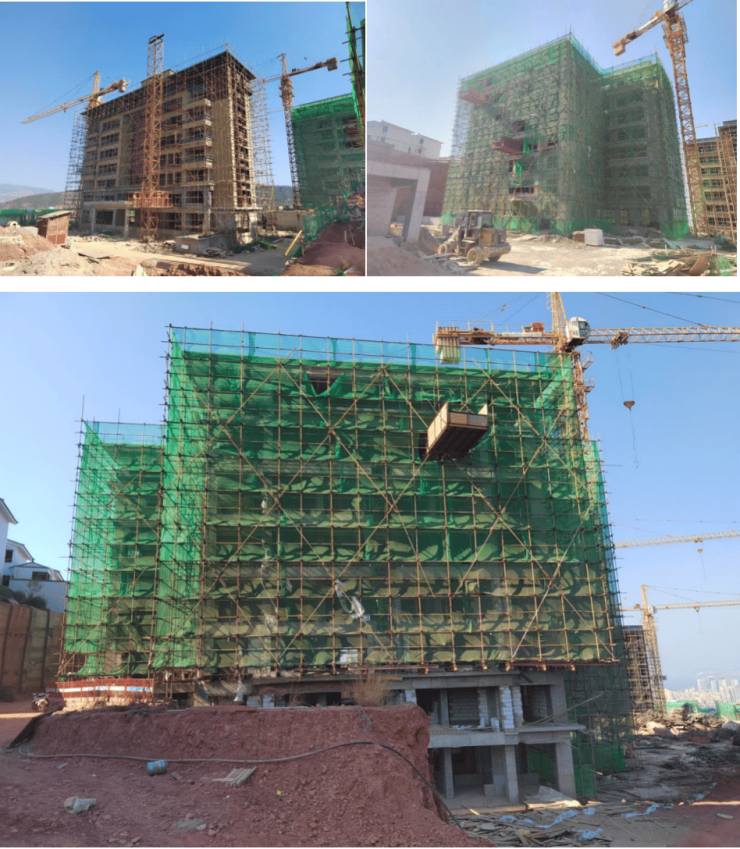

(三)、三期一组团第三施工段(7-9#、11#-23#楼)整体施工情况:
水电工程:7-9栋主体水电预埋完成5%;11-23栋主体水电预埋完成3%。
门窗工程:暂时没施工!
外檐一体化工程:暂时没施工!

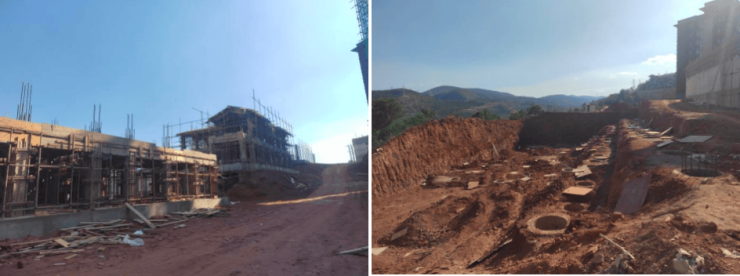

7栋第一台主体结构完成,屋面防水层完成;第二台结构完成60%,基础结构完成60%,屋面防水层施工完成60%;第三台结构完成30%,基础结构完成30%,屋面防水层完成30%;
8#、9#楼桩基础成桩完成,第一台基础钢筋绑扎完成
15#楼主体结构完成,屋面防水层施工完成;砖砌体完成
16#、17#楼三层结构板完成,屋面防水层施工完成;砖砌体完成75%
18#楼第一台一层结构板完成

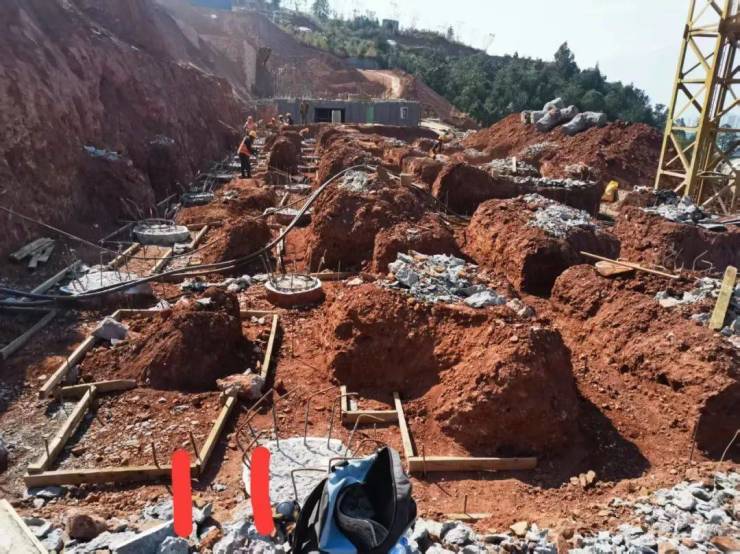

22#、23#楼人工挖孔桩成桩54颗,钢筋笼放置完成,还有32颗孔桩砼未浇筑。
11#楼一层结构板完成,
13#楼主体结构完成90%,四层斜屋面梁板钢筋板扎完成
14#楼主体结构完成75%
19#楼主体结构完成60%
20#楼主体结构完成
21#楼主体结构完成50%。
(四)、三期一组团第四施工段(26-28#楼)整体施工情况:
土建工程:
1#地库结构完成,1#地下室挡墙防水卷材施工完成70%
28#楼主体结构完成,内外墙砖砌体完成,二次结构完成,外墙抹灰施工完成,内墙抹灰施工完成,屋面防水层施工完成,防水保护层施工完成,外墙保温砂浆完成90%、抗裂砂浆完成90%,腻子粉完成90%
27#楼主体结构完成,内外墙砖砌体完成,二次结构完成50%,外墙抹灰施工完成,内墙抹灰施工完成,
26#楼主体结构完成,内外墙砖砌体完成30%,
水电单位:1c地下室水电预埋完成。
门窗工程:暂时没施工!
外檐一体化工程:暂时没施工!
(五)、三期三组团第一施工段(1-3#楼)整体施工情况:
土建工程:
1#楼未开始施工
2#楼主体结构完成,砌体完成、内墙抹灰完成95%,外墙抹灰完成,屋面防水完成100%;门窗收口完成;窗安装完成;外墙保温砂浆完成、抗裂砂浆完成,外墙防水腻子完成,涂料完成;脚手架拆除完成
3#楼主体结构完成,砌体完成,内墙抹灰完成80%,外墙抹灰完成;屋面防水完成100%;门窗收口完成;窗安装完成;外墙保温砂浆完成、抗裂砂浆完成,外墙防水腻子完成;脚手架拆除完成
水电工程:3栋给、排水及强弱电预埋完成;2栋给、排水及强弱电预埋完成。
门窗工程:暂时没施工!
外檐一体化工程:暂时没施工!
声明:本文由入驻焦点开放平台的作者撰写,除焦点官方账号外,观点仅代表作者本人,不代表焦点立场。
