大理云想山 九月家书|与您共鉴新院近况

搜狐焦点大理站 2024-09-25 11:18:42
用手机看
扫描到手机,新闻随时看

扫一扫,用手机看文章
更加方便分享给朋友

亲爱的云想山家人们:秋风解意,盈语寄筏,转眼夏尽秋至,所有关于云想山的美好憧憬,都在这初秋时节逐渐孕育成熟...

一期二组团(17-22#)

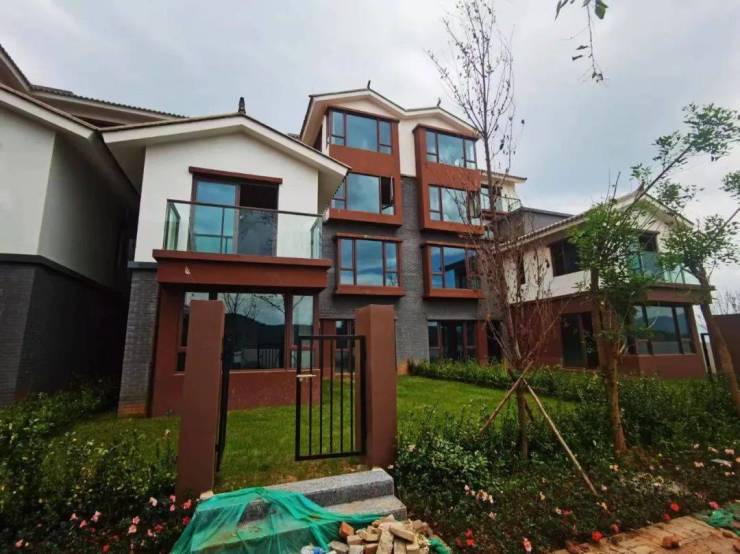

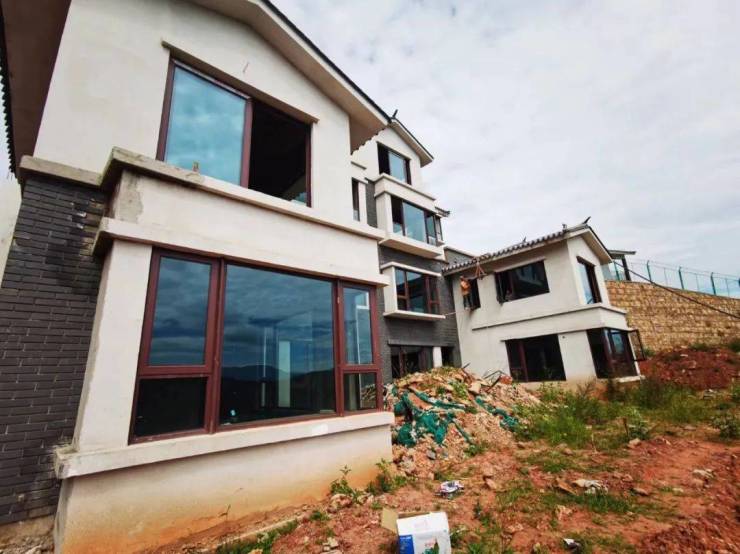

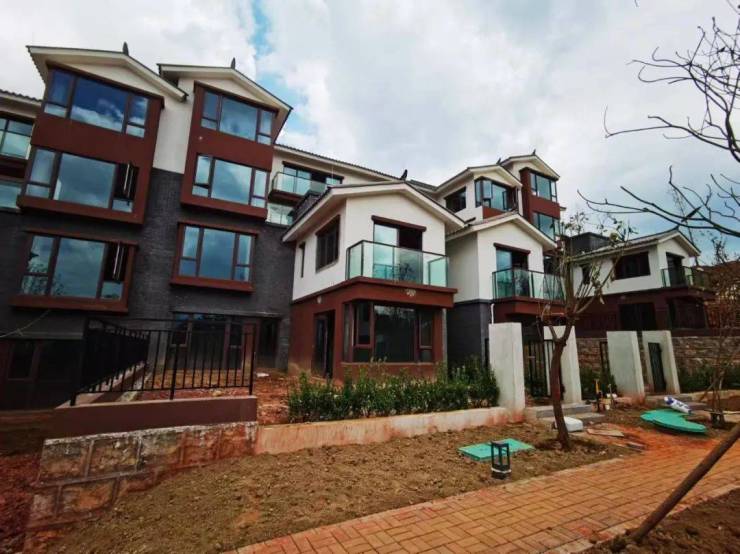

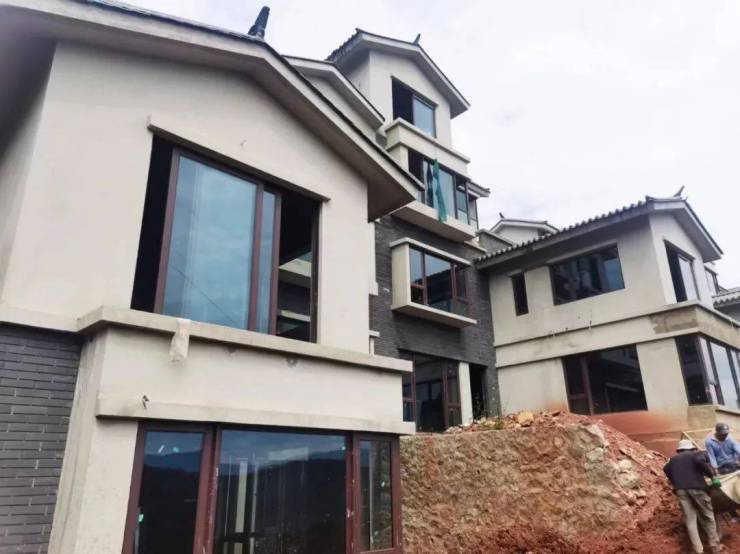

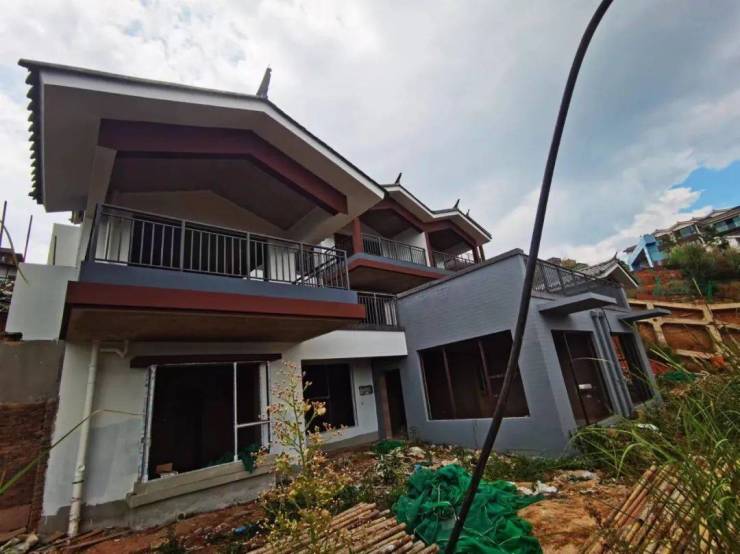

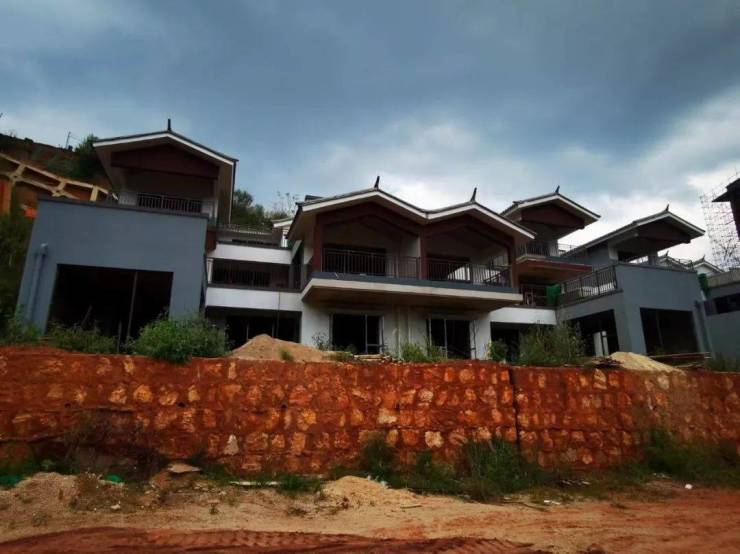

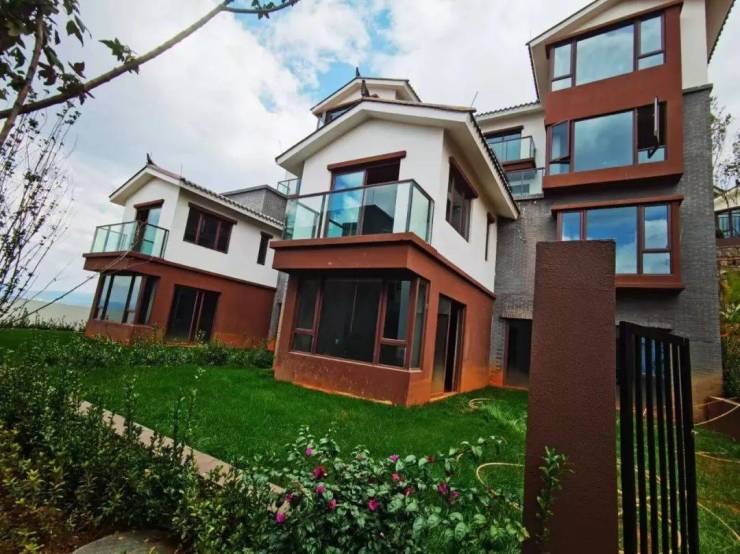

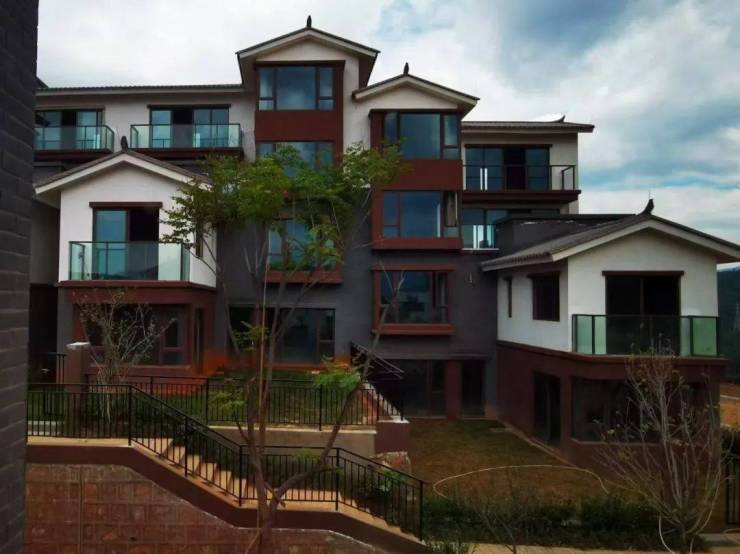

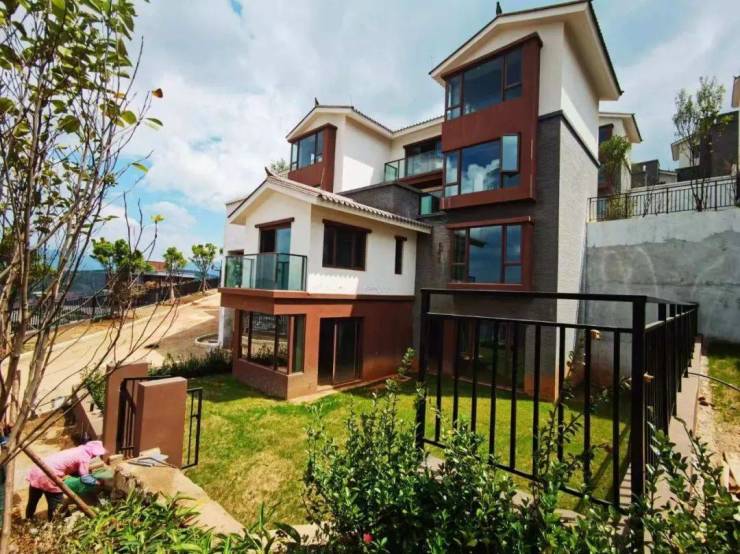

现场实拍图

17栋主体已封顶,外架已拆除,外墙涂料已完成,窗框及玻璃已安装完成,外墙小青砖粘贴完成,室外挡墙已完成,室外露台防水已完成,屋面瓦完成;

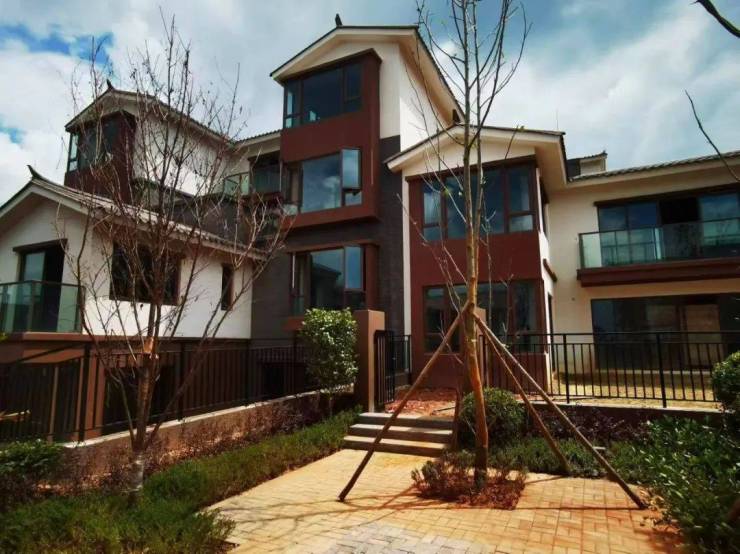

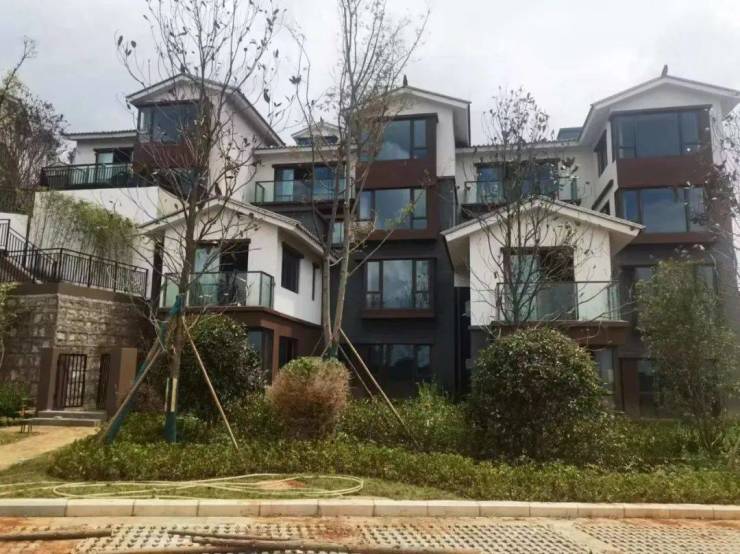

现场实拍图

18栋主体已封顶,外架已拆除,外墙涂料已完成,窗框及玻璃已安装完成,外墙小青砖粘贴完成,室外挡墙已完成,室外露台防水已完成,屋面瓦完成;

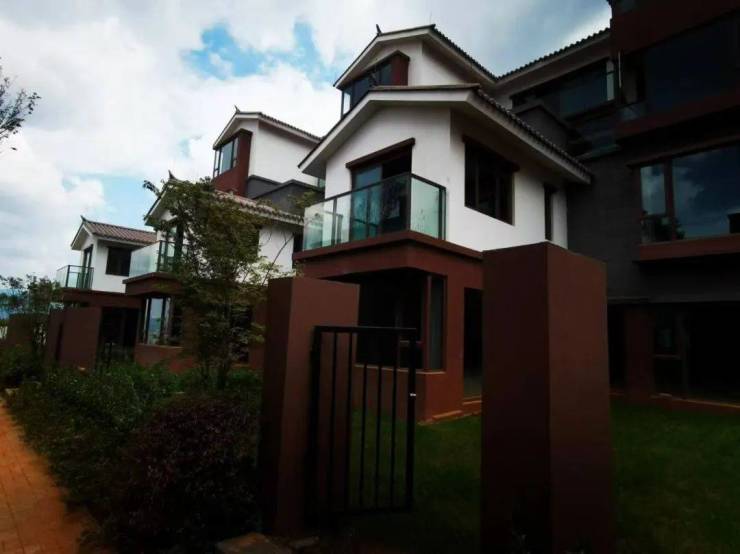

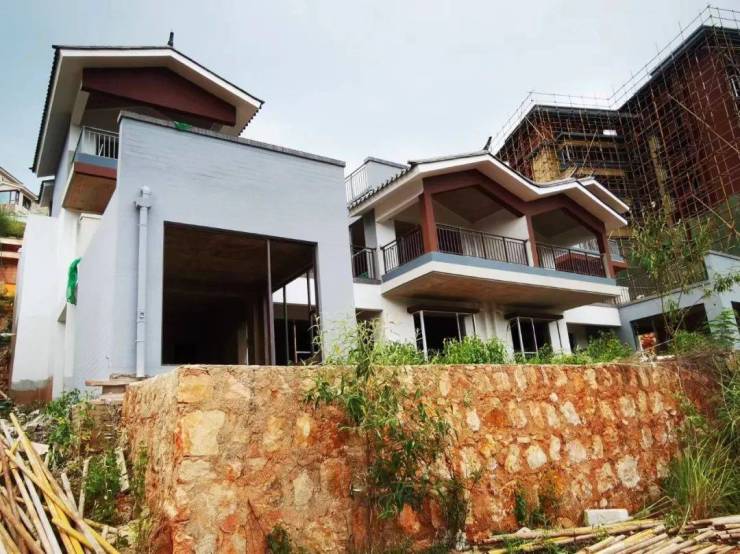

现场实拍图

19栋主体已封顶,外架已拆除,外墙涂料已完成,窗框及玻璃已安装完成,外墙小青砖粘贴完成,室外挡墙已完成,室外露台防水已完成,屋面瓦完成;

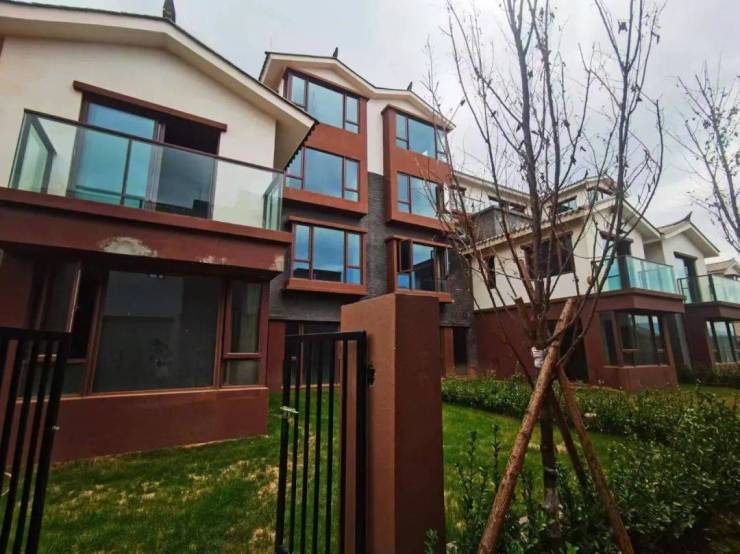

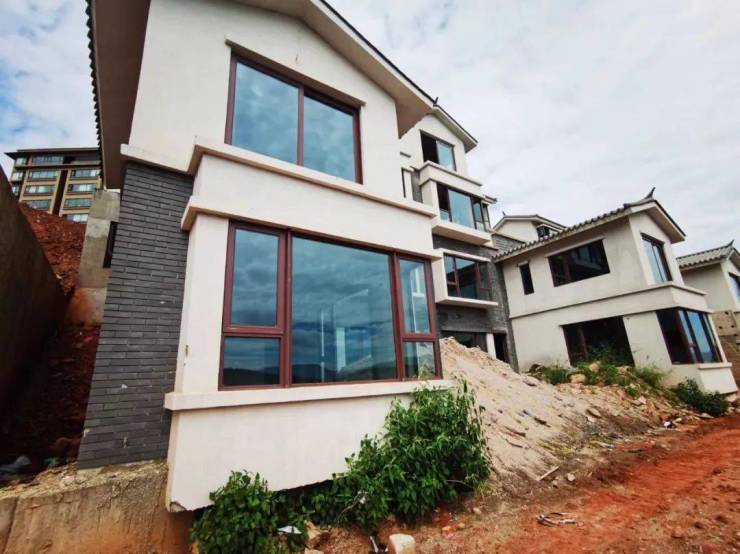

现场实拍图

20栋主体已封顶,外架已拆除,外墙涂料已完成,窗框及玻璃已安装完成,外墙小青砖粘贴完成,室外挡墙已完成,室外露台防水已完成,屋面瓦已完成;

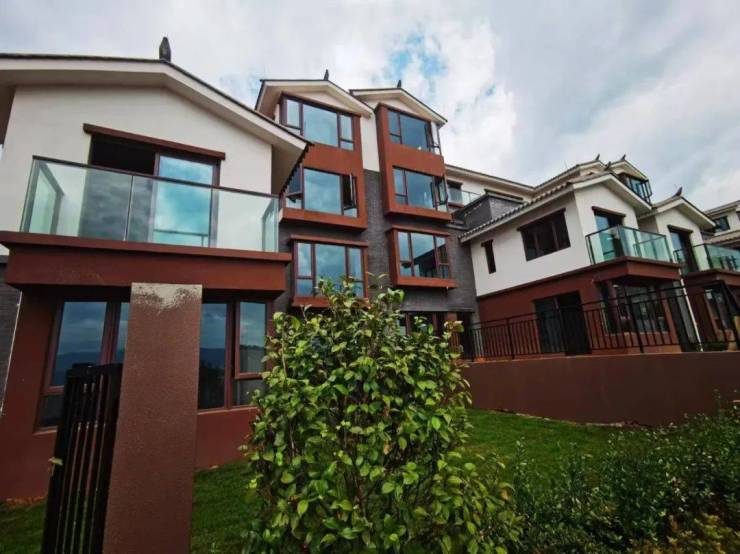

现场实拍图

21栋主体已封顶,外架已拆除,外墙涂料已完成,窗框及玻璃已安装完成,外墙小青砖粘贴完成,室外挡墙已完成,室外露台防水已完成,屋面瓦已完成;

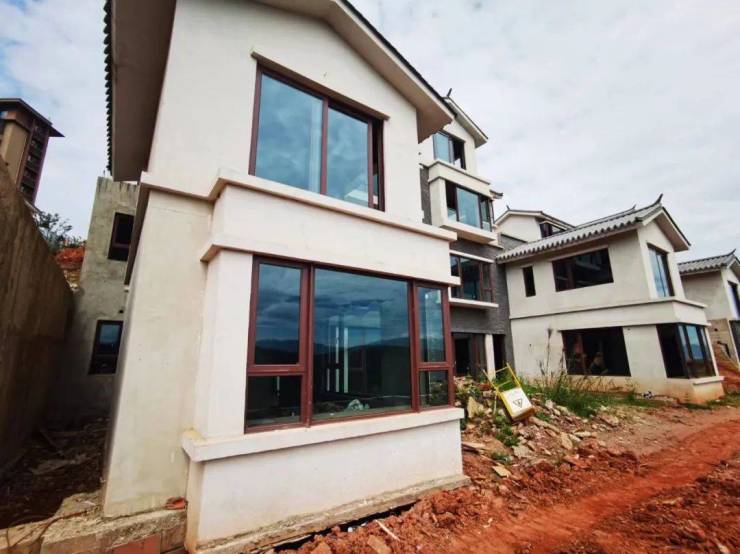

现场实拍图

22栋主体已封顶,外架已拆除,外墙涂料已完成,窗框及玻璃已安装完成,外墙小青砖粘贴完成,室外挡墙已完成,室外露台防水已完成,屋面瓦已完成;

二期一组团(7-11#)

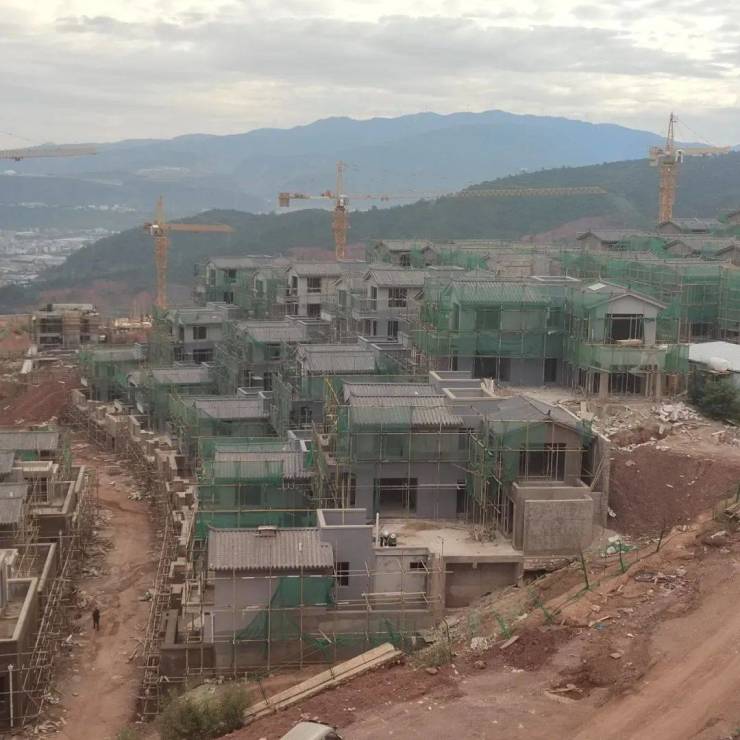

现场实拍图

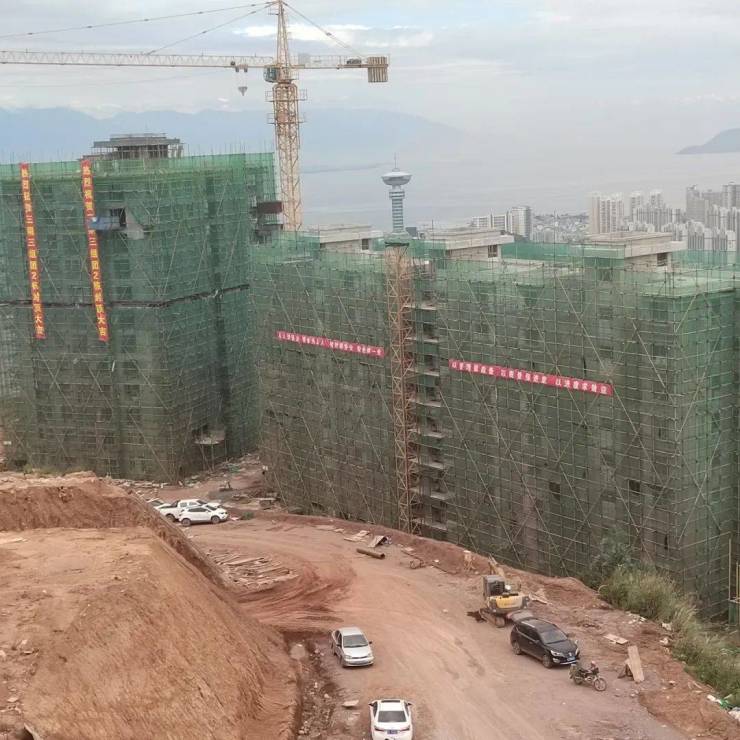

7栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,屋面防水完成,腻子完成100%,露台压顶小青砖完成100%,窗框安装完成,屋面盖瓦完成,外墙真石漆完成,室内二次电管配管完成,给排水管安装完成,露台栏杆安装完成,涂料完成,外架拆除完成;

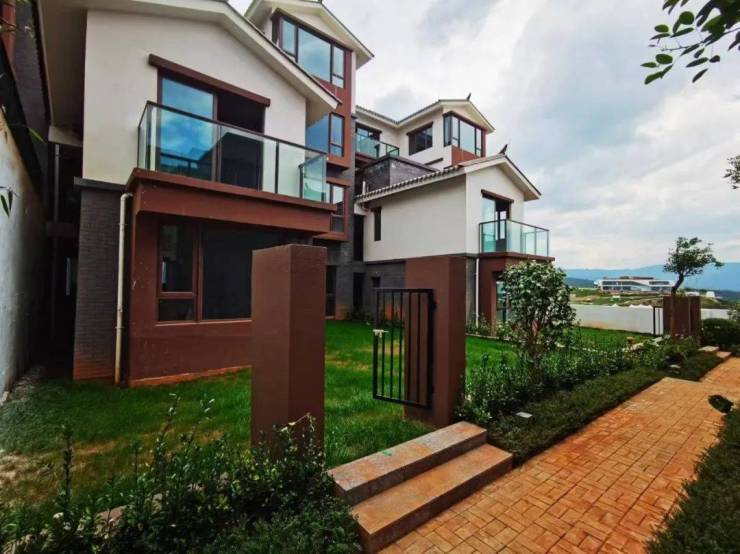

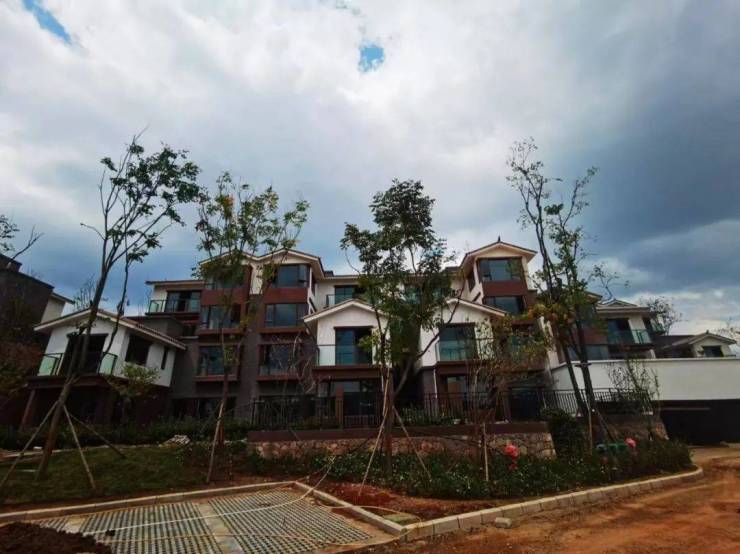

现场实拍图

8栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,屋面防水完成,腻子完成100%,露台压顶小青砖完成100%,窗框安装完成,屋面盖瓦完成,外墙真石漆完成,室内二次电管配管完成,给排水管安装完成,露台栏杆安装完成,涂料完成,外架拆除完成;

现场实拍图

9栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,屋面防水完成,腻子完成100%,露台压顶小青砖完成100%,窗框安装完成,屋面盖瓦完成,室内二次电管配管完成,给排水管安装完成,露台栏杆安装完成,涂料完成,外架拆除完成;

现场实拍图

10栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,屋面防水完成,腻子完成100%,露台压顶小青砖完成100%,窗框安装完成,屋面盖瓦完成,室内二次电管网配管完成,给排水管安装完成,露台栏杆安装完成,涂料完成,外架拆除完成;

现场实拍图

一期二组团(17-22#)

11栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,屋面防水及保护层完成,腻子完成100%,外墙保温完成,抗裂砂浆完成,外墙涂料完成,窗框安装完成,生活阳台栏杆安装完成,室内烟道管安装完成,室内二次电管配管完成、给排水管安装完成,外架拆除中;

二期二组团(3-15#)

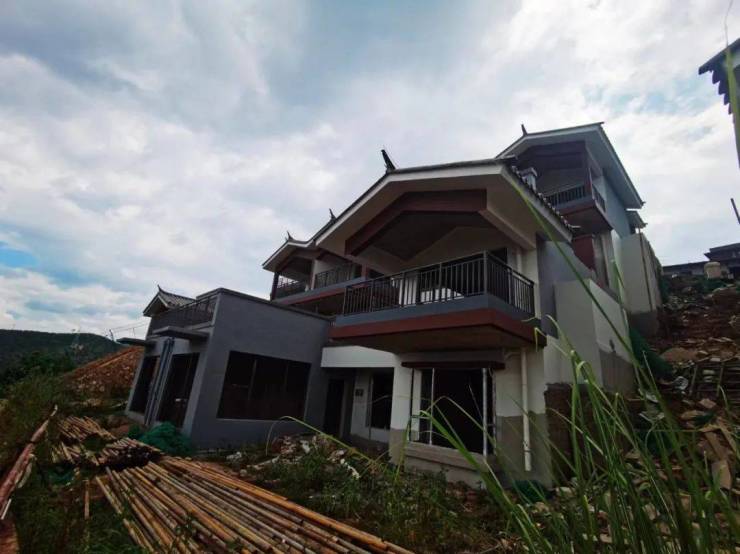

现场实拍图

3栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,室外给水管道完成100%,围墙栏杆安装完成,入户门安装完成;

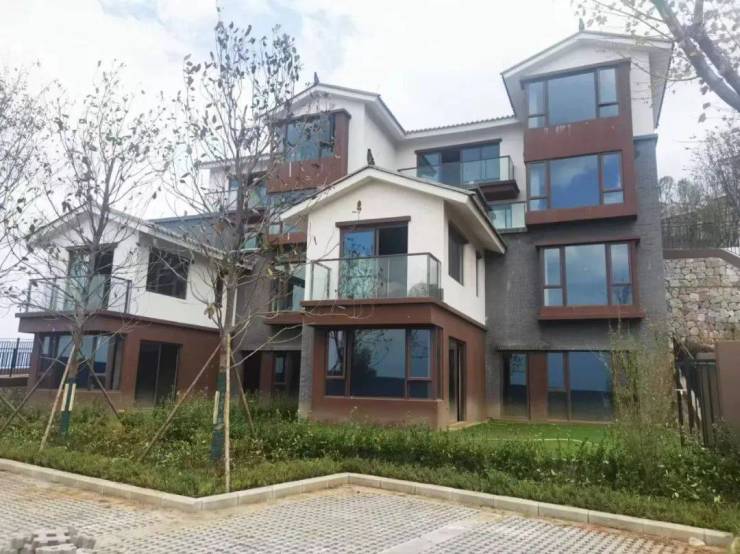

现场实拍图

4栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,室外给水管道完成100%,围墙栏杆安装完成,入户门安装完成;

现场实拍图

5栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,室外给水管道完成100%,入户门安装完成、围墙栏杆安装完成;

现场实拍图

6栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,室外给水管道完成100%,入户门安装完成、围墙栏杆安装完成;

现场实拍图

7栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,室外给水管道完成100%,入户门安装完成、围墙栏杆安装完成;

现场实拍图

8栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,室外给水管道完成100%,入户门安装完成、围墙栏杆安装完成;

现场实拍图

9栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,室外给水管道完成100%,入户铁门安装完成、围墙栏杆安装完成;

现场实拍图

10栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,室外给水管道完成100%,入户铁门安装完成、围墙栏杆安装完成;

现场实拍图

11栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,室外给水管道完成100%,入户铁门安装完成、围墙栏杆安装完成;

现场实拍图

12栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,室外给水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、围墙栏杆安装完成;

现场实拍图

13栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,室外给水管道完成100%,入户铁门安装完成、围墙栏杆安装完成;

现场实拍图

14栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,室外给水管道完成100%,入户铁门安装完成、围墙栏杆安装完成;

现场实拍图

15栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,室外给水管道完成100%,入户铁门安装完成、围墙栏杆安装完成;

室外景观绿化已完成98%

现场实拍图

二期四组团

现场实拍图

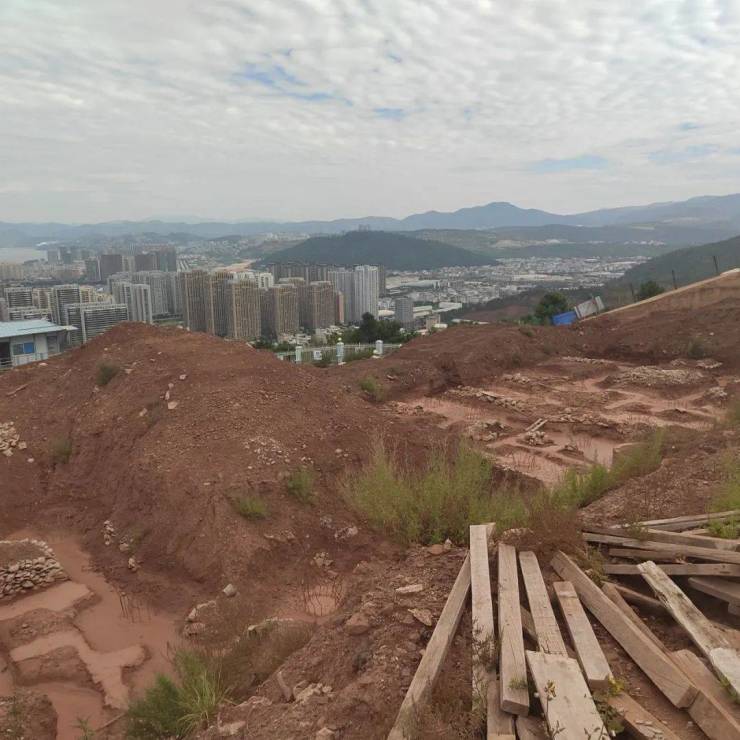

2-4场地内土方开挖外运已完成50%,现目前正在施工中;

现场实拍图

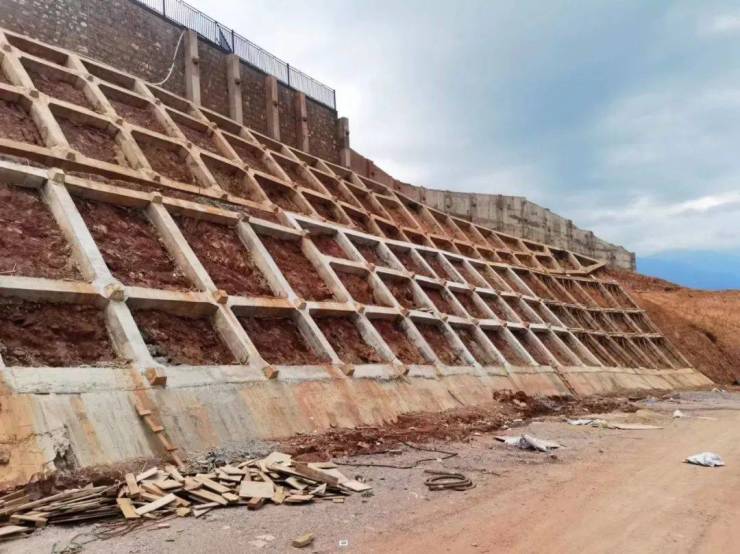

2-4范围内的边坡支护工程,框格梁已完成95%,现目前正全力施工中;

三期二组团

现场实拍图

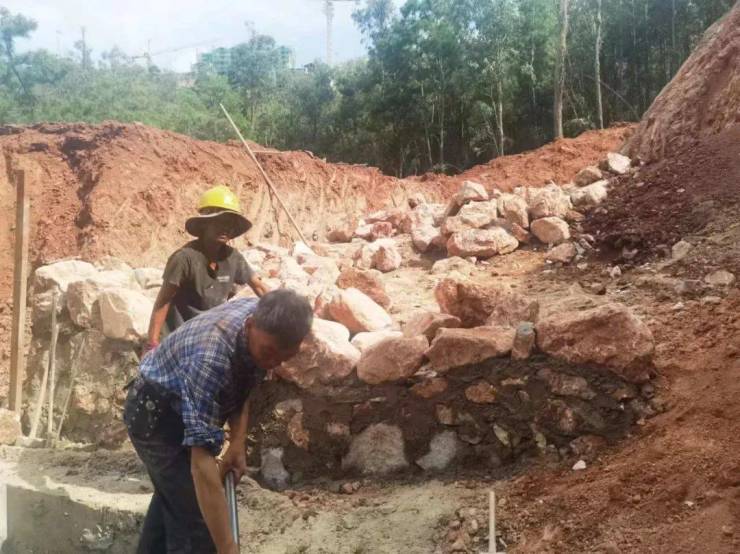

毛石挡墙已施工完成30%;

现场实拍图

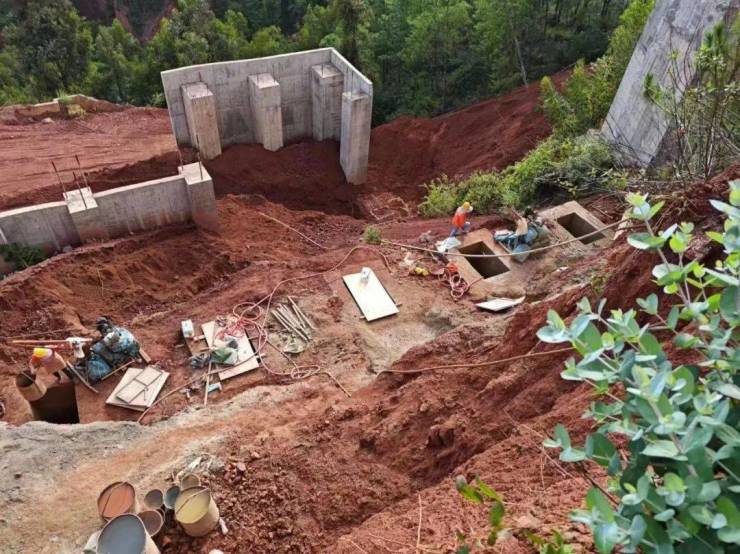

支护工程:抗滑桩已开挖完成90%;

三期一组团(17-22#)

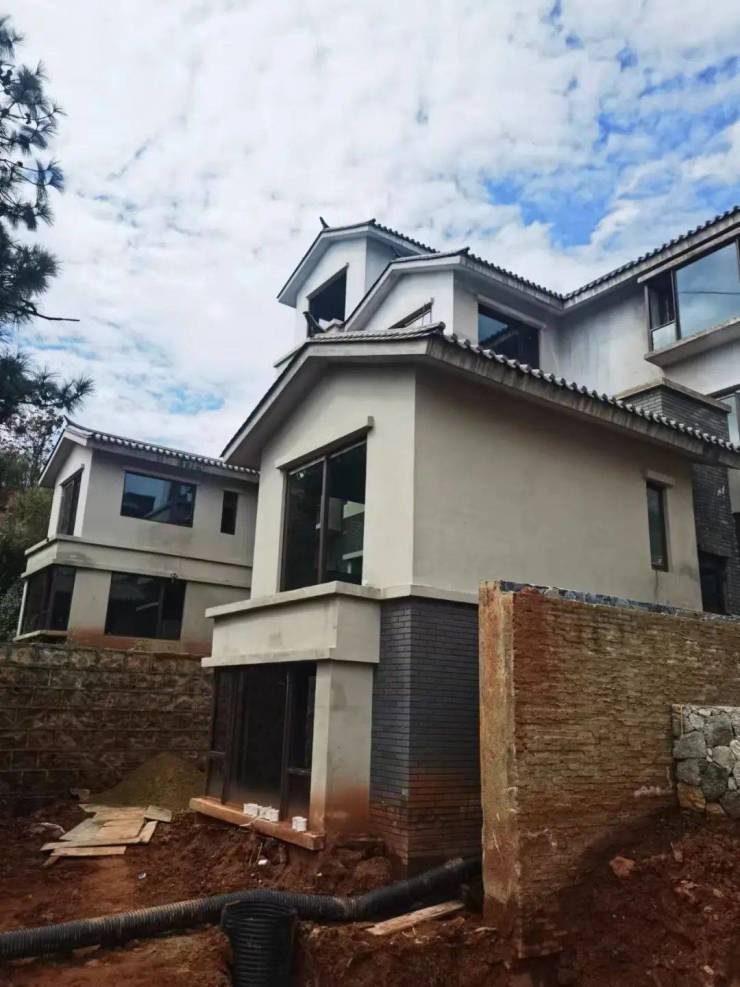

现场实拍图

(一)、三期一组团第一施工段(1#-6#、10#、29#-31#)整体施工情况:

土建工程:

①、主体施工完成。

②、二次结构施工完成。

③、内、外墙抹灰施工完成90%。

水电工程:①、主体施工水电预埋完成。②、二次配管完成;③、给水系统官网安装完成20%.④、排水系统官网安装完成85%。

门窗工程: ①、1#-6#、10#楼窗框安装完成70%;②、29#-31#楼窗框安装完成40%。注:门及栏杆尚未安装。

外檐一体化工程:①、2栋外墙涂料施工完成10%。②、其余栋号尚未施工。

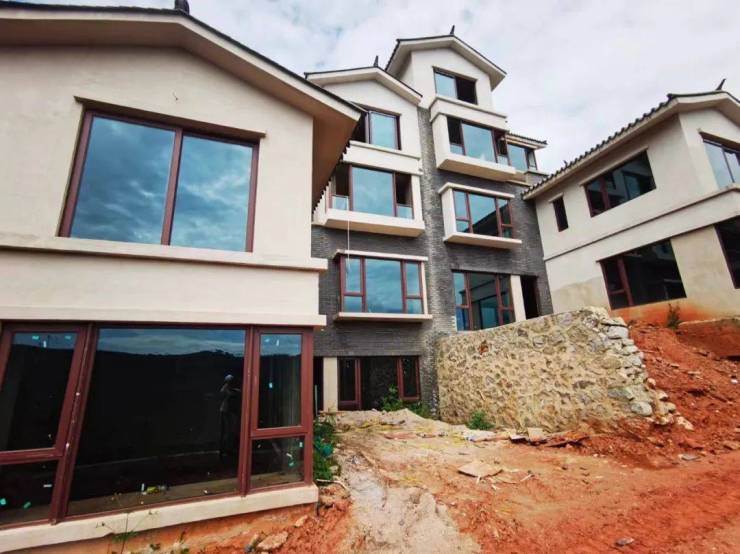

1栋砌体完成,内墙抹灰完成50%,外墙抹灰完成50%,屋面防水完成,露台防水完成,屋面瓦施工完成100%;窗框安装完成100%;室外雨污水管网完成100%。室外给水管道完成100%;外墙排水管未安装,室内给排水、二配安装完成。

2栋砌体完成,内墙抹灰完成50%,外墙抹灰完成90%,屋面防水完成,露台防水完成,屋面瓦施工完成100%;窗框安装完成100%;栏杆安装完成100%;室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。

3栋砌体完成,内墙抹灰完成,外墙抹灰完成,门窗收口完成100%;门窗安装完成100%;外墙腻子完成30%,真石漆完成30%,屋面防水完成,屋面瓦施工完成100%。室外雨污水管网完成100%。室内给排水、二配安装完成。

4栋砌体完成,内墙抹灰完成,外墙抹灰完成,门窗收口完成100%;门窗安装完成100%;外墙腻子完成60%,真石漆完成60%,屋面防水完成,屋面瓦施工完成100%。室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。

5栋砌体完成,内墙抹灰完成,外墙抹灰完成,门窗收口完成100%;门窗安装完成100%;外墙腻子完成60%,真石漆完成60%,屋面防水完成,屋面瓦施工完成100%。室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。

6栋砌体完成,内墙抹灰完成,外墙抹灰完成,门窗收口完成100%;门窗安装完成100%;外墙腻子完成60%,真石漆完成60%,屋面防水完成,屋面瓦施工完成100%。室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。

10栋砌体完成70%,屋面防水完成,屋面瓦施工完成85%。

29栋砌体完成,内墙抹灰完成70%,外墙抹灰完成80%,门窗收口完成100%;门窗安装完成100%;栏杆安装完成;屋面防水完成,屋面瓦施工完成100%。室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。

30栋主体结构完成90%,砌体完成90%,内墙抹灰完成60%,外墙抹灰完成60%,门窗收口完成80%;门窗安装完成80%;栏杆安装完成80%;屋面防水完成,室内给排水、二配安装完成。

31栋砌体完成,内墙抹灰完成90%,外墙抹灰完成90%,门窗收口完成100%;门窗安装完成100%;栏杆安装完成;屋面防水完成,屋面瓦施工完成100%。室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。

现场实拍图

(二)、三期一组团第二施工段(24-25#楼)整体施工情况:

土建工程:

1、2#地下室挡墙防水卷材施工完成100%

2、小高层内墙抹灰完成100%;

3、室外抹灰收尾完成100%;

4、室内门窗收口完成100%;

5、25#楼外脚手架拆除完成,物料提升机拆除完成

6、24#楼外脚手架拆除完成30%

水电工程:①、主体施工水电预埋完成。②、二次配管完成;③、给水系统官网安装完成20%.④、排水系统官网安装完成85%。

门窗工程:①、24及25栋窗子安装完成;门尚未安装。②、24及25栋栏杆安装完成95%,楼梯栏杆安装完成95%。

外檐一体化工程:24及25栋外墙涂料施工完成85%;一层仿石漆未施工。

24栋砌体完成90%、内墙抹灰完成90%,外墙抹灰完成90%,屋面防水完成100%;外架拆除完成;门窗收口完成90%;窗安装完成90%;玻璃安装完成80%;外墙保温砂浆完成90%、抗裂砂浆完成90%,腻子粉完成90%,涂料完成90%;室外百叶窗安装完成,阳台栏杆安装完成,室内给排水、二配安装完成。

25栋砌体完成90%、内墙抹灰完成90%,外墙抹灰完成90%,屋面防水完成100%;外架拆除完成;门窗收口完成90%;窗安装完成90%,玻璃安装完成80%;外墙保温砂浆完成90%、抗裂砂浆完成90%,腻子粉完成90%,涂料完成90%;室外百叶窗安装完成,阳台栏杆安装完成,室内给排水、二配安装完成。

现场实拍图

(三)、三期一组团第三施工段(7-9#、11#-23#楼)整体施工情况:

水电工程:7-9栋主体水电预埋完成5%;11-23栋主体水电预埋完成3%。

门窗工程:暂时没施工!

外檐一体化工程:暂时没施工!

7栋第一台结构完成30%,基础结构完成;第二台基础结构完成30%。

8#、9#、15#、18#、22#、23#楼未开始施工。

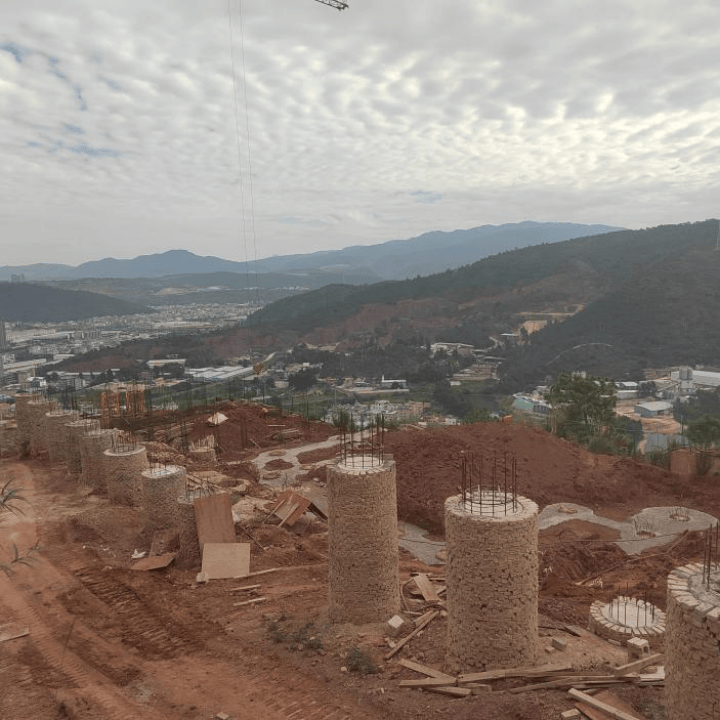

11#、13#、14#楼桩基础完成,第一台基础土方开挖完成

16#楼桩基础完成,第一台基础结构完成

17#楼桩基础完成,第一台一层梁板结构板完成,二层梁板模板安装完成

19#楼第一台基础钢筋绑扎完成

20#、21#桩基础完成。

现场实拍图

(四)、三期一组团第四施工段(26-28#楼)整体施工情况:

土建工程:

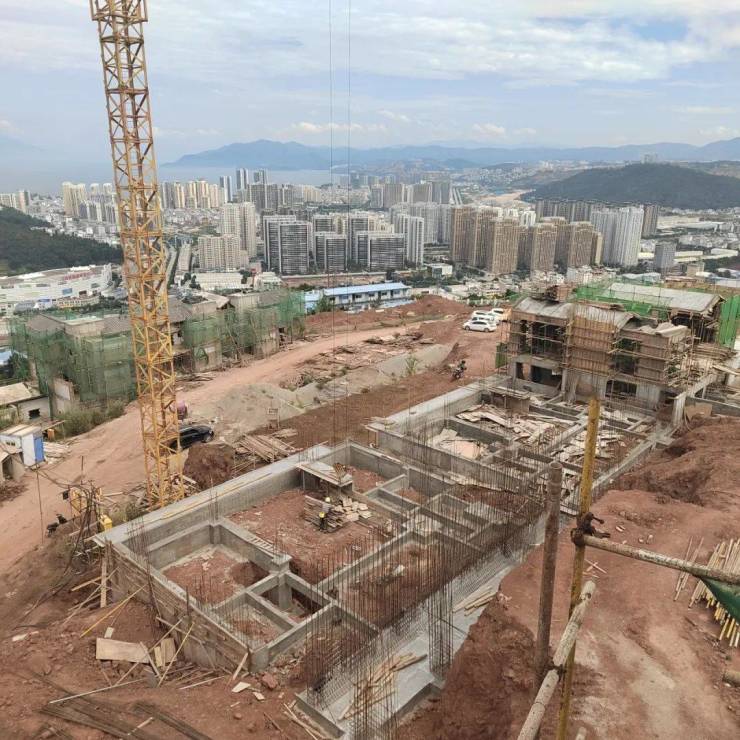

地库结构完成20%

1#地下室筏板基础结构完成60%,1#地库结构完成50%,1#地下室挡墙防水卷材施工完成20%

28#楼筏板基础完成,一层梁板钢筋板扎完成60%,

27#楼筏板基础完成,负二层梁板钢筋绑扎完成10%

26#楼筏板基础地下防水层完成

水电单位:1c地下室水电预埋完成。

门窗工程:暂时没施工!

外檐一体化工程:暂时没施工!

三期三组团

现场实拍图

三期三组团第一施工段(2-3#楼)整体施工情况:

土建工程:

2#楼主体结构完成,砌体完成30%

3#楼主体结构完成,砌体完成90%

水电工程:3栋给、排水及强弱电预埋完成;2栋给、排水及强弱电预埋完成。

8000元/平方米

在售 普通住宅 板楼 低层 公园地产 潜力楼盘

大理满江新区想山大道小镇生活中心 查看地图

2021年03月18日 70年

二居 三居 |72-145 m² 全部户型

400-156-0036 转 385003
微信扫码拨打
微信扫码,快速拨打
我要看房:近期看房活动,楼盘优惠信息通知我 已有22人报名
立即报名

声明:本文由入驻焦点开放平台的作者撰写,除焦点官方账号外,观点仅代表作者本人,不代表焦点立场。
