大理云想山,17栋主体已完成、外墙涂料已完成、屋面瓦已完成,庭院院墙完成,入户门完成。栏杆安装完成、室外管网埋设完成、室外景观工程完成,燃气管网安装完成...

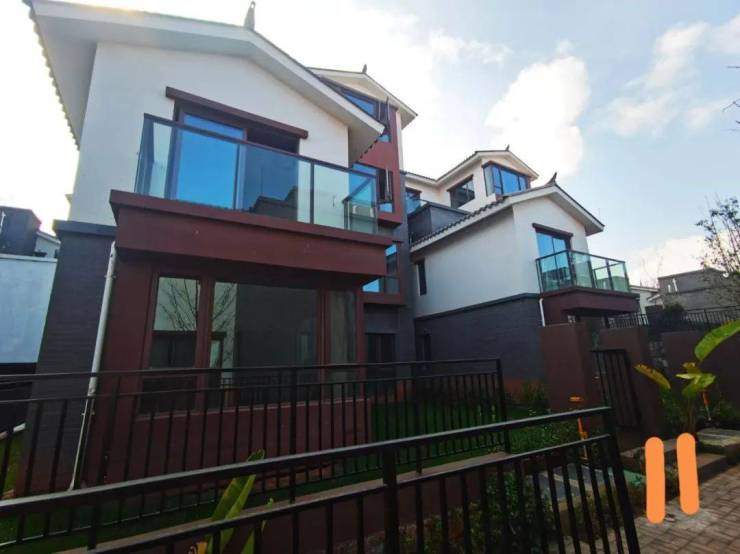

一期二组团(17-22#)

现场实拍图

17栋主体已完成、外墙涂料已完成、屋面瓦已完成,庭院院墙完成,入户门完成。栏杆安装完成、室外管网埋设完成、室外景观工程完成,燃气管网安装完成;

现场实拍图

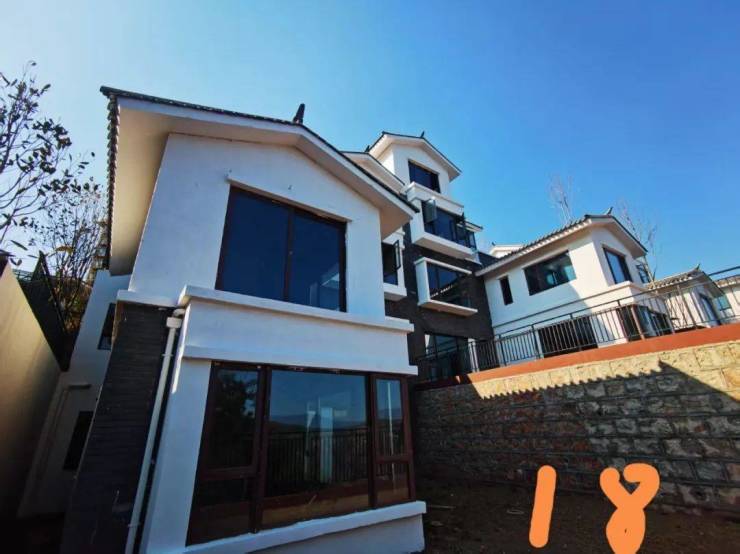

18栋主体已完成、外墙涂料已完成、屋面瓦已完成,庭院院墙完成,入户门完成。栏杆安装完成、室外管网埋设完成、室外景观完成,燃气管网安装完成;

现场实拍图

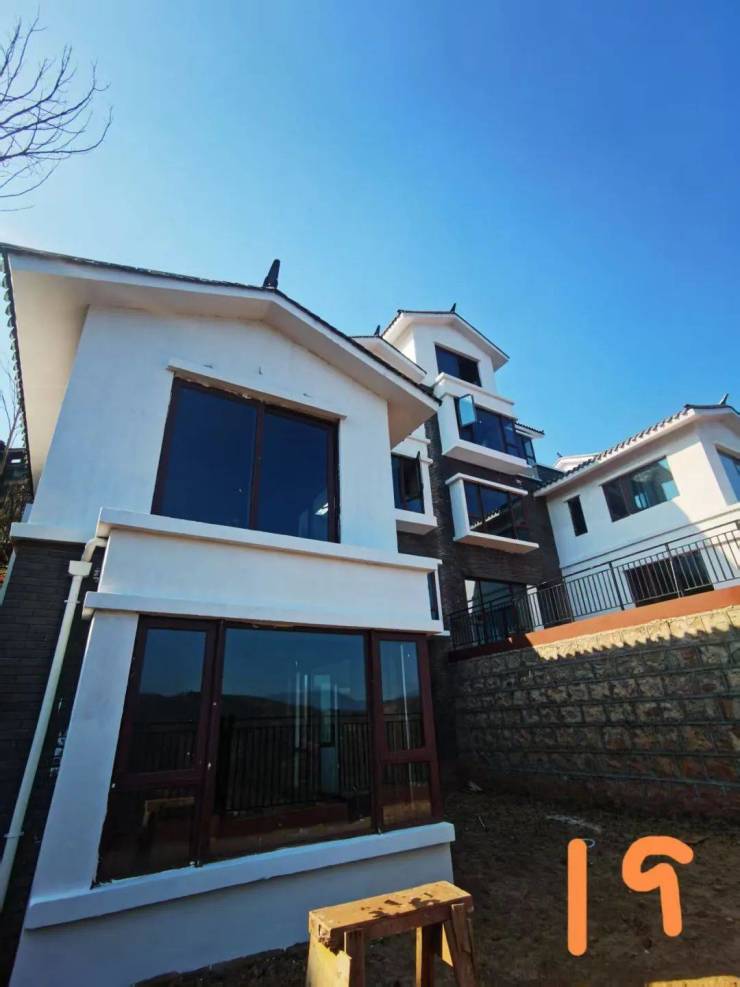

19栋主体已完成、外墙涂料已完成、屋面瓦已完成,庭院院墙完成,入户门完成。栏杆安装完成、室外管网埋设完成、室外景观完成,燃气管网安装完成;

现场实拍图

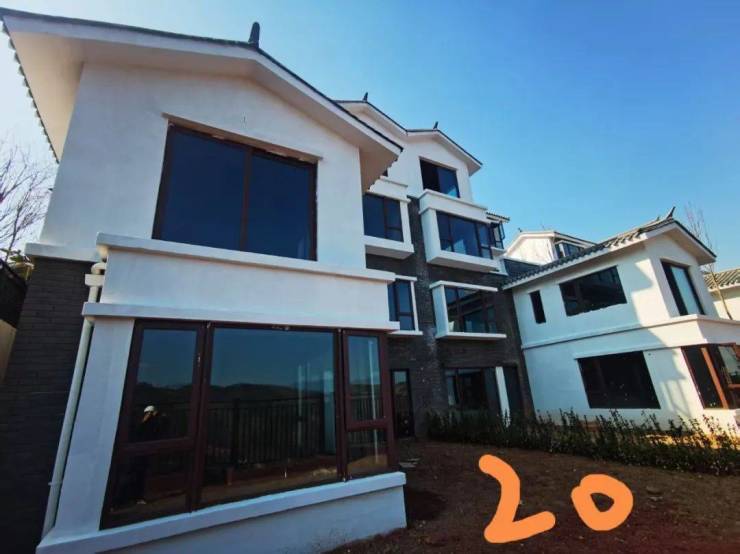

20栋主体已完成、外墙涂料已完成、屋面瓦已完成,庭院院墙完成,入户门完成。栏杆安装完成;

室外管网埋设完成、室外景观完成,燃气管网安装完成;

现场实拍图

21栋主体已完成、外墙涂料已完成、屋面瓦已完成,庭院院墙完成,入户门完成、栏杆安装完成、室外管网埋设完成、室外景观完成,燃气管网安装完成;

现场实拍图

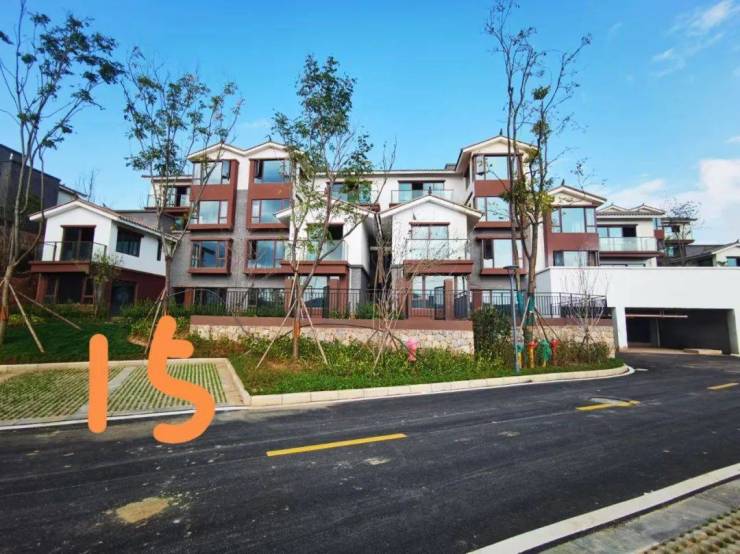

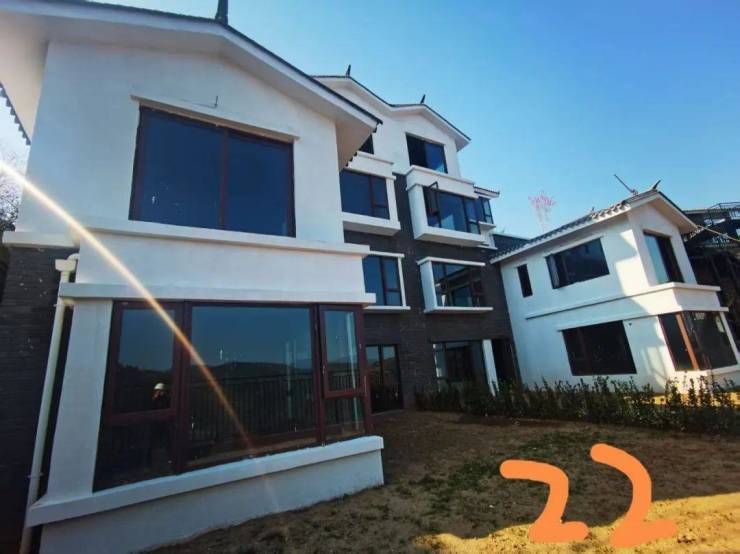

22栋主体已完成、外墙涂料已完成、屋面瓦已完成,庭院院墙完成,入户门完成。栏杆安装完成、室外管网埋设完成、室外景观完成,燃气管网安装完成;

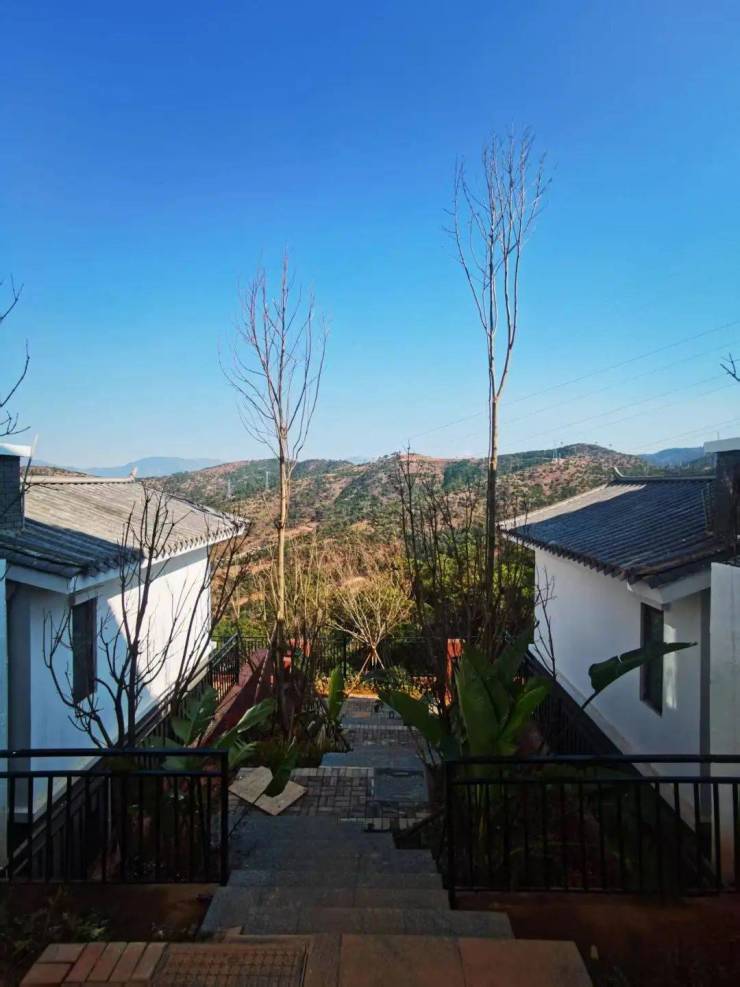

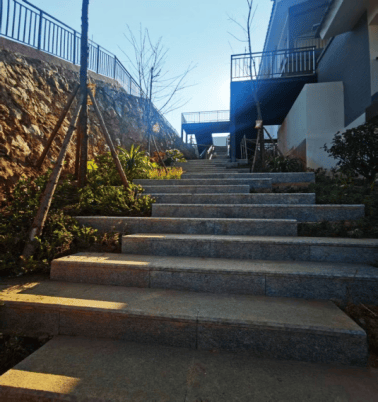

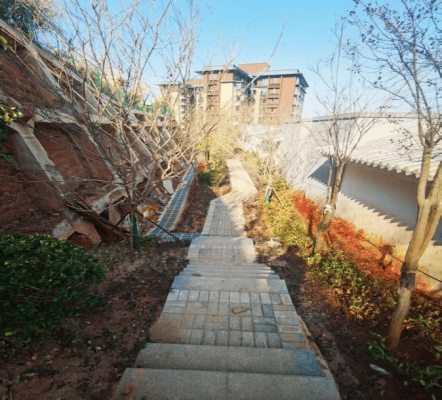

室外园路铺贴工程全面完成

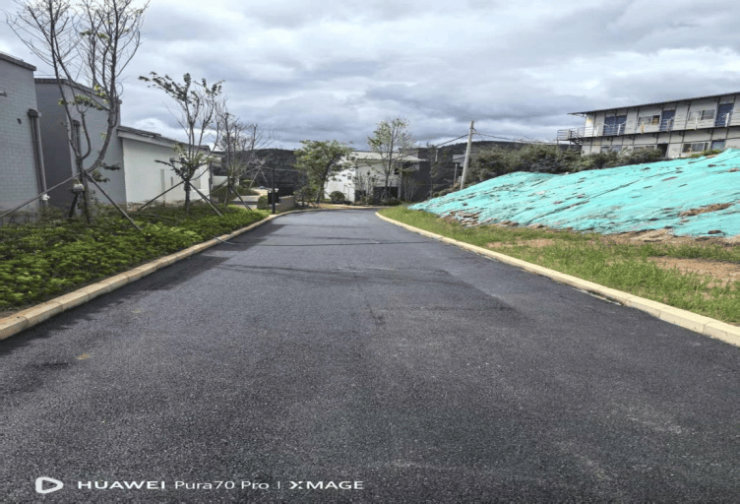

室外道路沥青层铺设完成,景观工程已完成

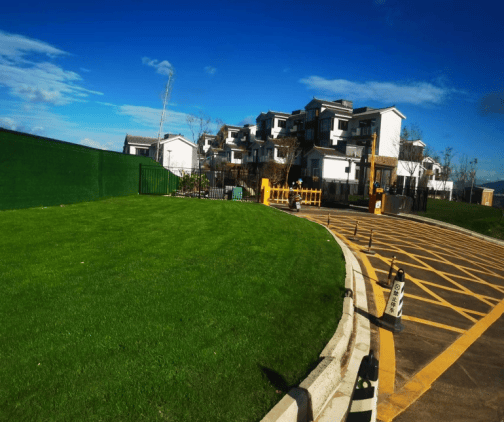

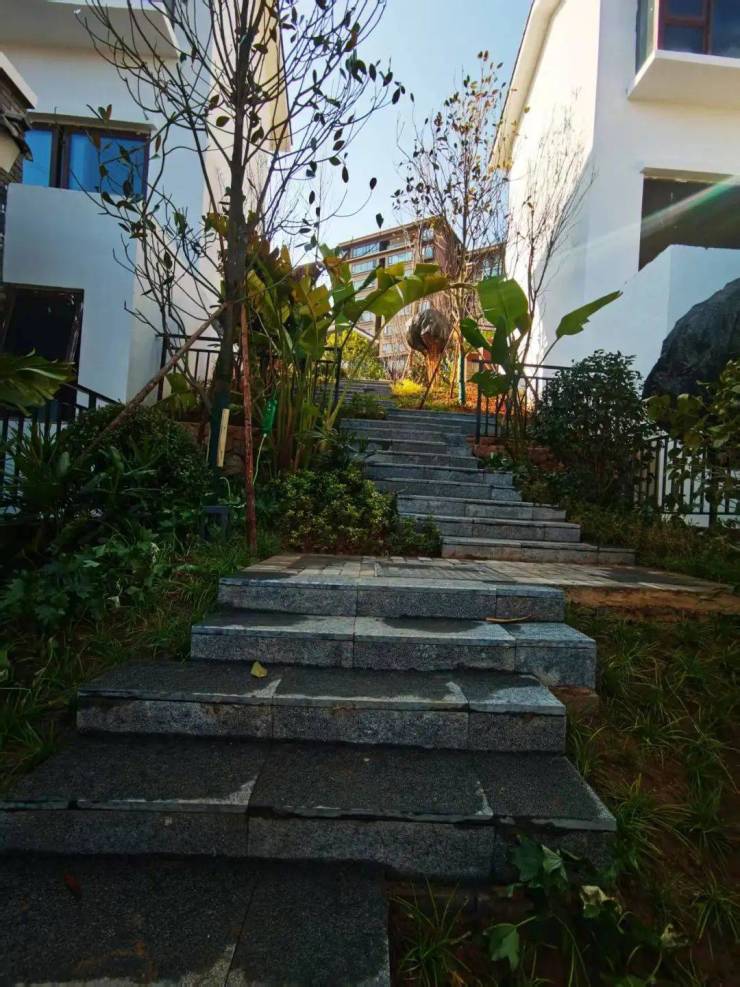

室外绿化工程

室外铺贴工程已全面完成

二期一组团(7-11#)

现场实拍图

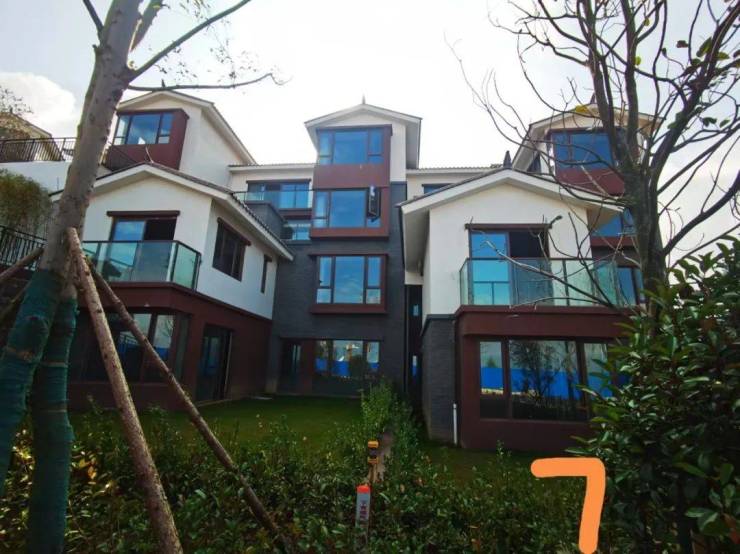

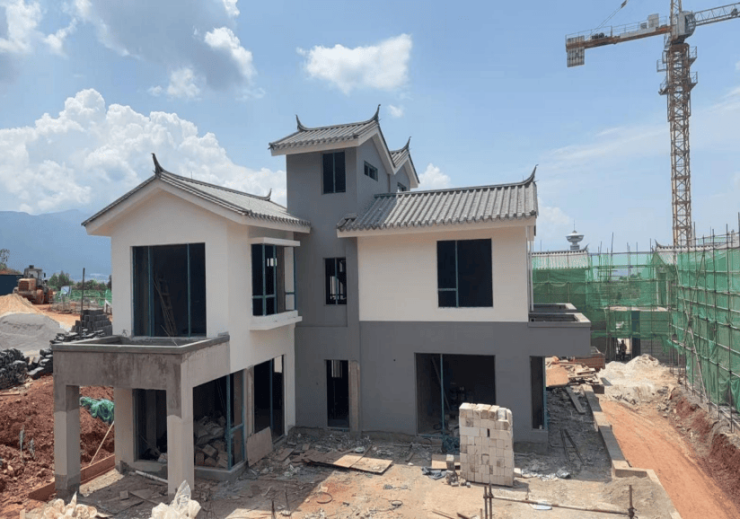

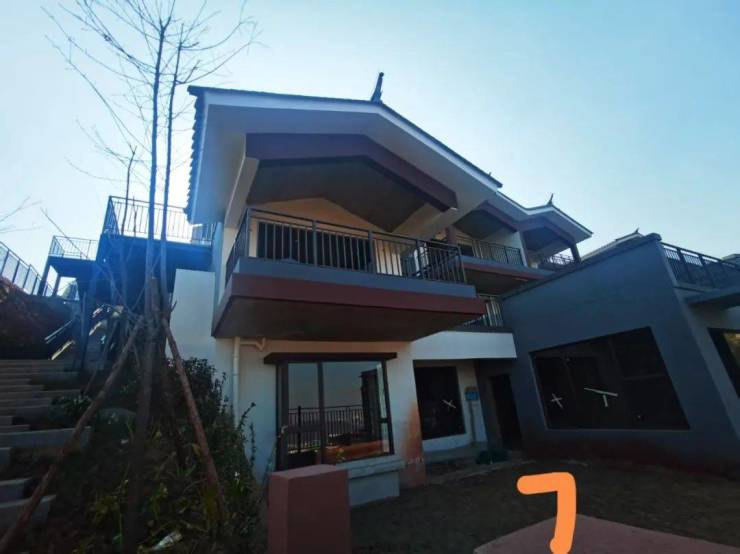

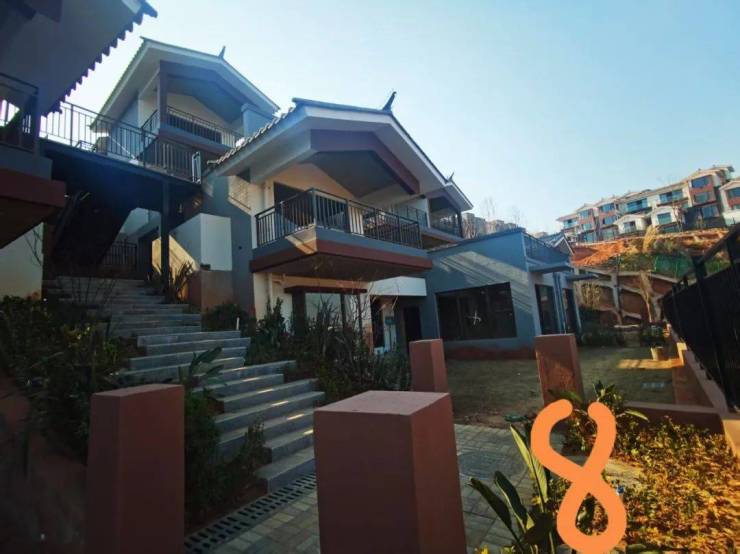

7栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,屋面防水完成,腻子完成100%,露台压顶小青砖完成100%,窗框及固定玻璃安装,钢楼梯安装完成,屋面盖瓦完成,室内二次电管网配管完成,给排水管安装完成,露台栏杆安装完成,涂料完成,外架拆除完成,室外附属工程施工中;

现场实拍图

8栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,屋面防水完成,腻子完成100%,露台压顶小青砖完成100%,窗框及固定玻璃安装完成,屋面盖瓦完成,室内二次电管网配管完成,给排水管安装完成,露台栏杆安装完成,涂料完成,外架拆除完成,钢楼梯安装完成,室外附属工程施工中;

现场实拍图

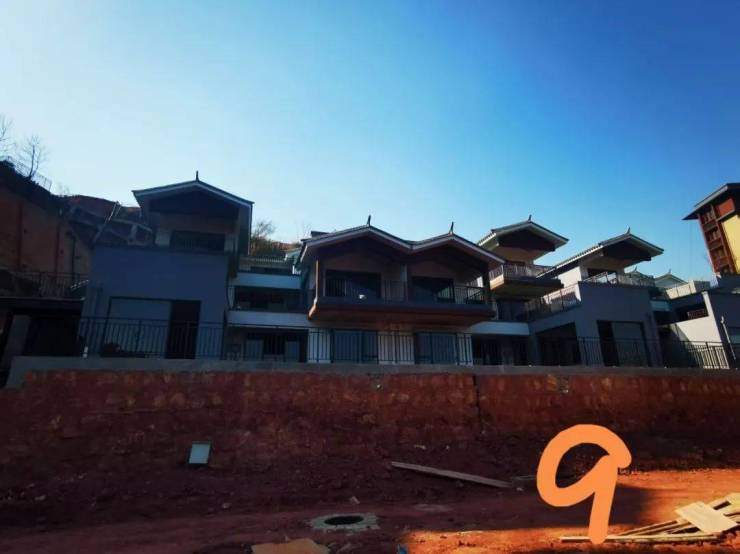

9栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,屋面防水完成,腻子完成100%,露台压顶小青砖完成100%,窗框及固定玻璃安装完成,屋面盖瓦完成,室内二次电管网配管完成,给排水管安装完成,露台栏杆安装完成,涂料完成,外架拆除完成,室外钢楼梯安装完成,室外附属工程施工中;

现场实拍图

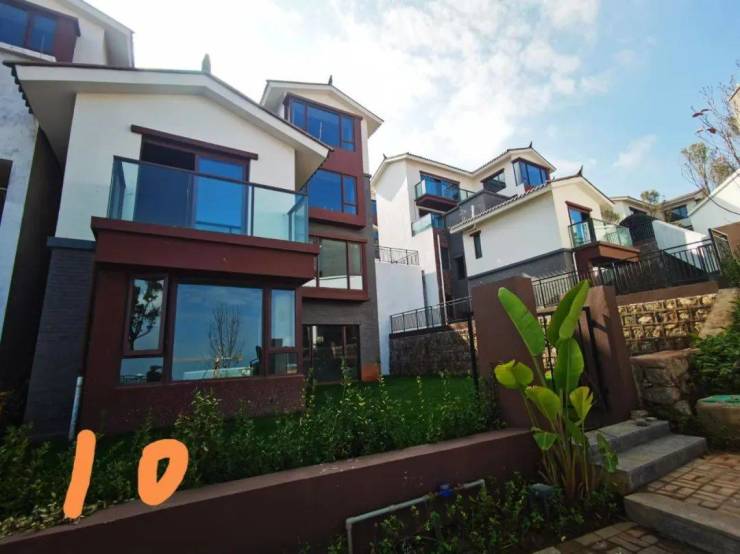

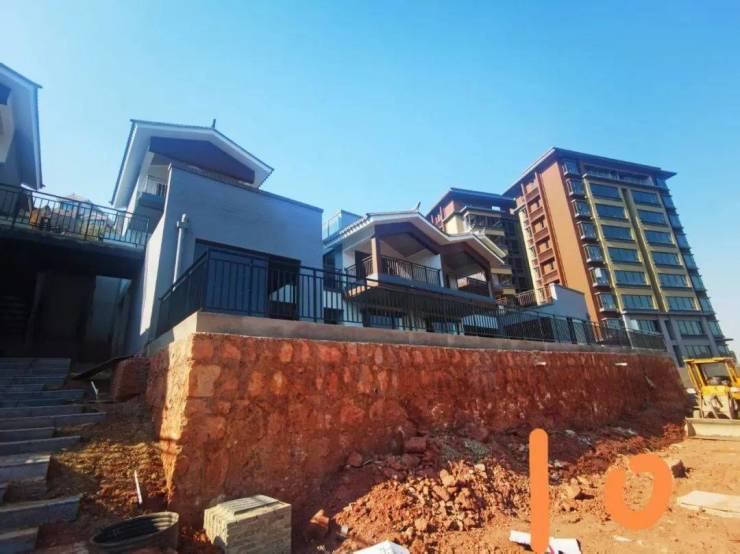

10栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,屋面防水完成,腻子完成100%,露台压顶小青砖完成100%,窗框及固定玻璃安装完成,屋面盖瓦完成,室内二次电管网配管完成,给排水管安装完成,露台栏杆安装完成,涂料完成,外架拆除完成,室外钢楼梯安装完成,室外附属工程施工中;

现场实拍图

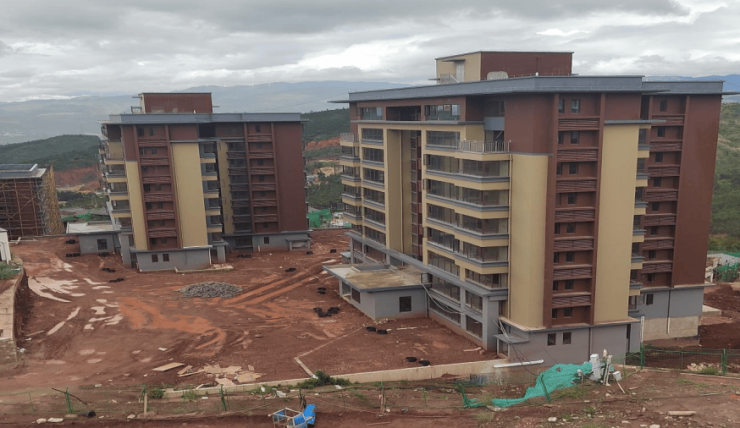

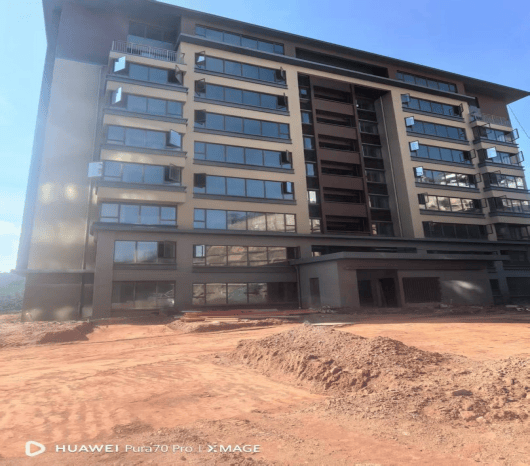

11栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,屋面防水及保护层完成,腻子完成100%,外墙保温完成,抗裂砂浆完成,外墙涂料完成,窗框及固定玻璃安装完成,生活阳台栏杆安装完成,室内烟道管安装完成,室内二次电管配管完成、给排水管安装完成,外架拆除完成、电梯安装完成、入户门安装完成,公区地砖铺贴完成、公区吊顶龙骨安装完成、弱电线布线完成、管井防火门门套安装完成,正在进行室外附属工程施工;

室外铺贴工程已完成

室外绿化工程已完成95%

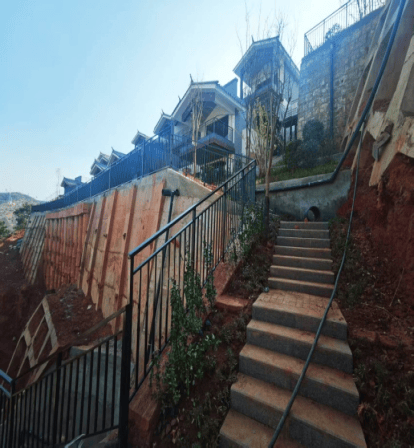

室外栏杆及钢楼梯安装完成

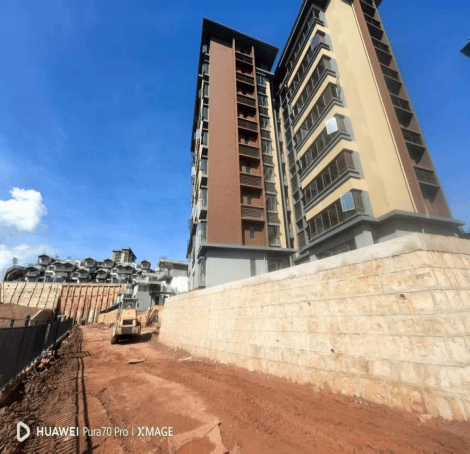

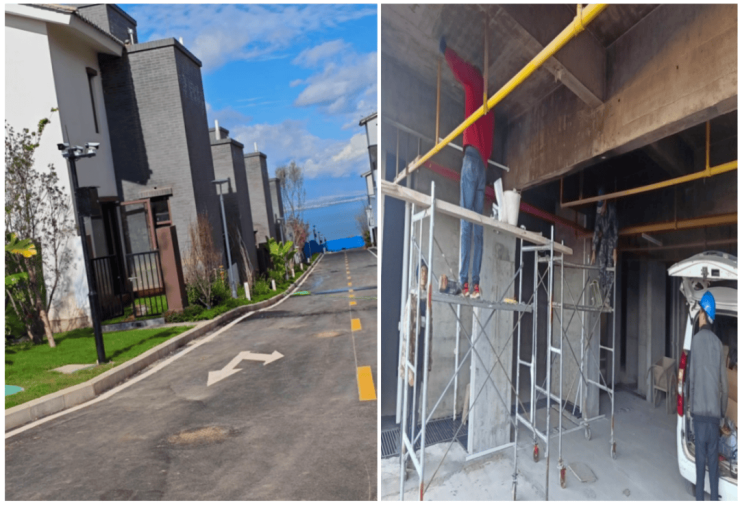

11栋室外挡墙完成100% 栏杆圈梁浇筑完成100%,正在进行小区路基施工;

二期二组团(3-15#)

现场实拍图

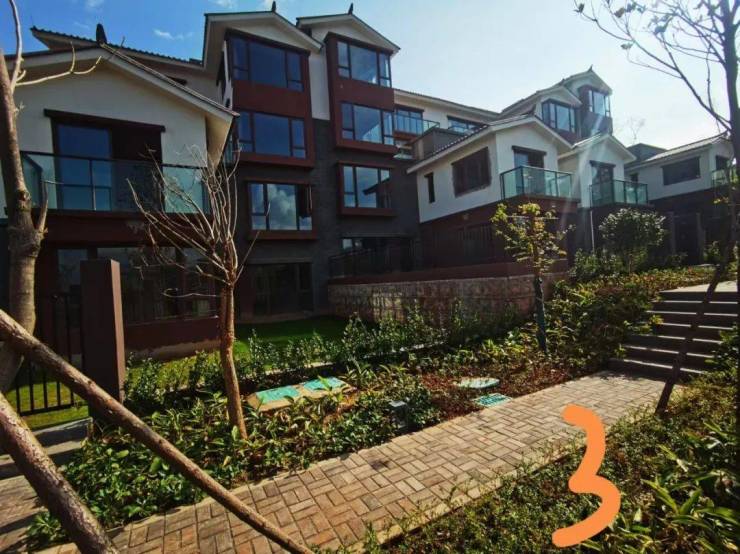

3栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

现场实拍图

4栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

现场实拍图

5栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,室外给水管道完成100%,入户铁门安装完成、围墙栏杆安装完成,强弱电穿线完成,庭院走道铺贴完成;

现场实拍图

6栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

现场实拍图

7栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

现场实拍图

8栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

现场实拍图

9栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

现场实拍图

10栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

现场实拍图

11栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

现场实拍图

12栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

现场实拍图

13栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

现场实拍图

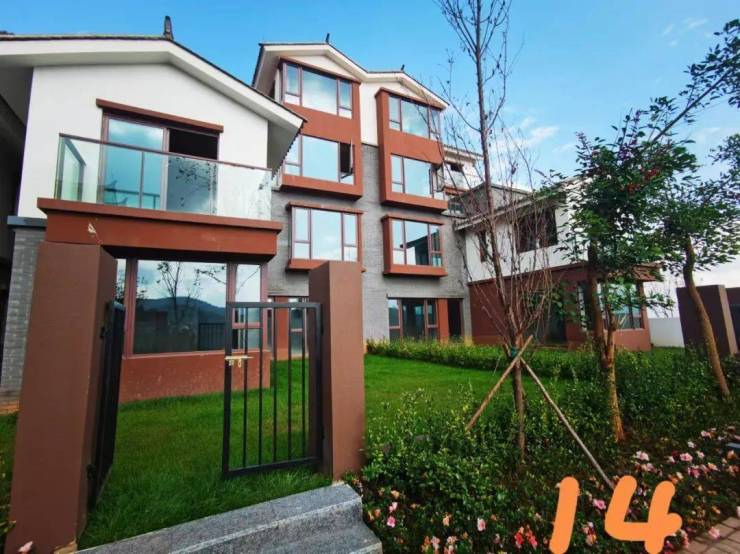

14栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

现场实拍图

15栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

小区门禁系统安装完成

小区监控系统安装完成、小区车库照明安装完成

大理满江理想生活小镇-花坞许诺小镇2-2地块和风组团项目,现阶段已完成毛坯阶段基础工作,在推进竣工验收等工作中。后续我司将按合同约定开展精装施工和交付工作。

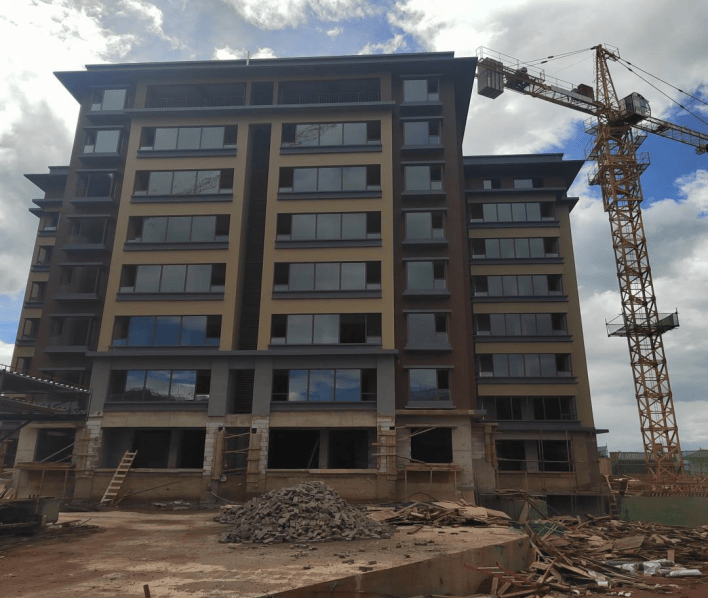

二期四组团

现场实拍图

1#楼二次结构砌体构造柱施工完成70%;

现场实拍图

2#楼主体结构完成,室外楼梯及挡土墙施工完成100%;

现场实拍图

室外楼梯及挡土墙施工完成100%,3#楼一层浇筑完成,二层模板安装完成70%。

现场实拍图

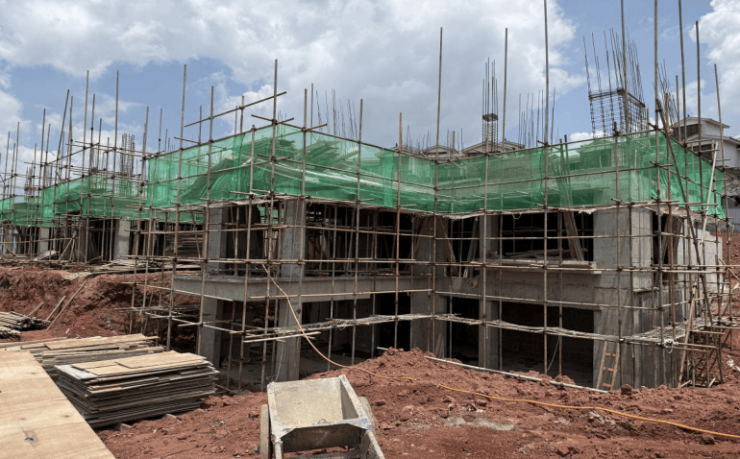

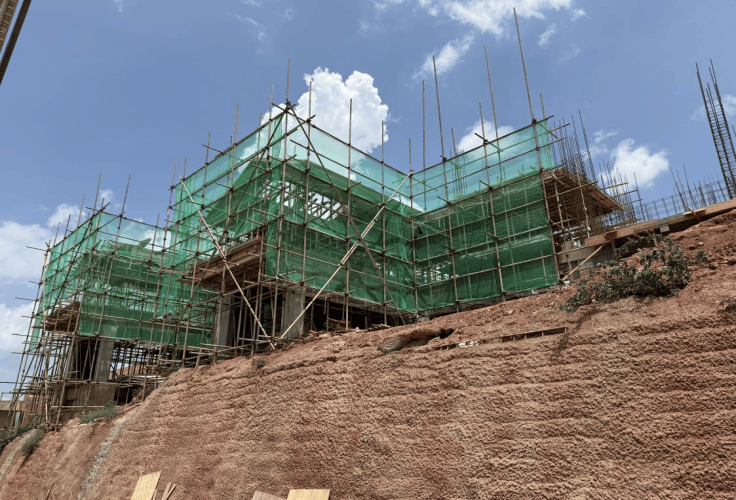

4栋三层底混凝土浇筑完成;

现场实拍图

5栋四层底板混凝土浇筑完成;

三期二组团

现场实拍图

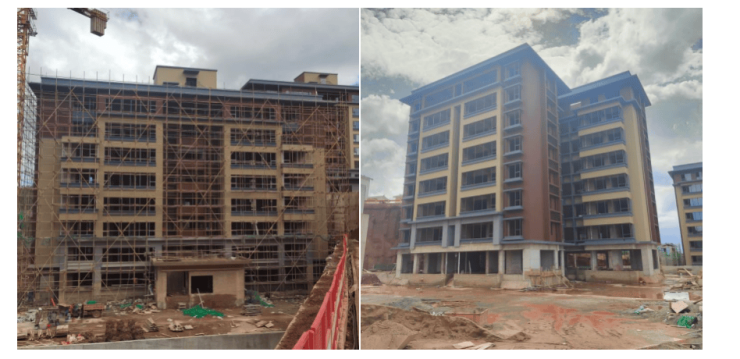

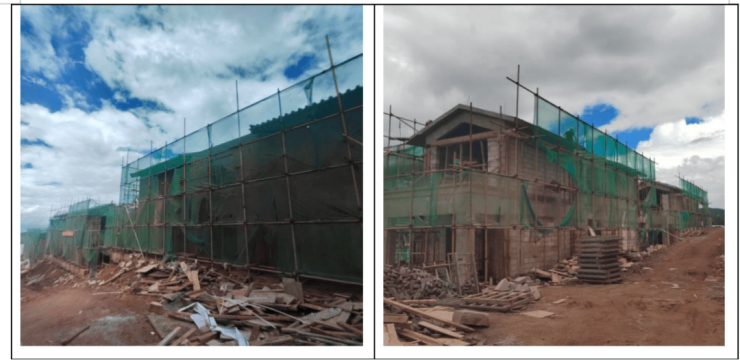

1#楼主体及二次结构、内外墙抹灰、外墙涂料、室内门窗安装已全部结束、外架已全部拆除;

现场实拍图

2#楼主体及二次结构已全部完成、屋面防水已完成、待盖瓦、外墙待抹灰;

现场实拍图

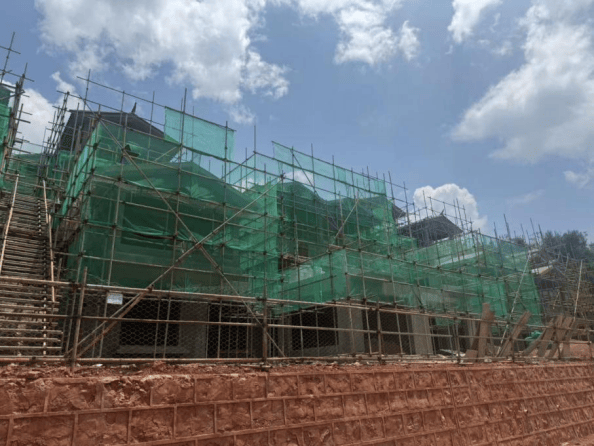

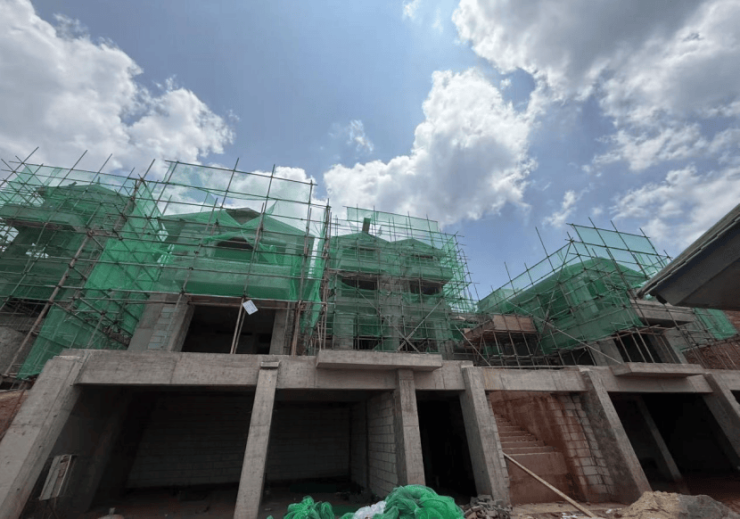

3、4、5#楼主体及二次结构、室内门窗安装、外墙抹灰、坡屋顶层盖瓦、屋顶防雷接地安装已全部完成、3、4#楼内墙已全部完成、5#楼内墙一至三层已完成、、3#楼外墙刮白已完成施工、进入涂料施工

阶段,4#楼四层外墙刮白;

现场实拍图

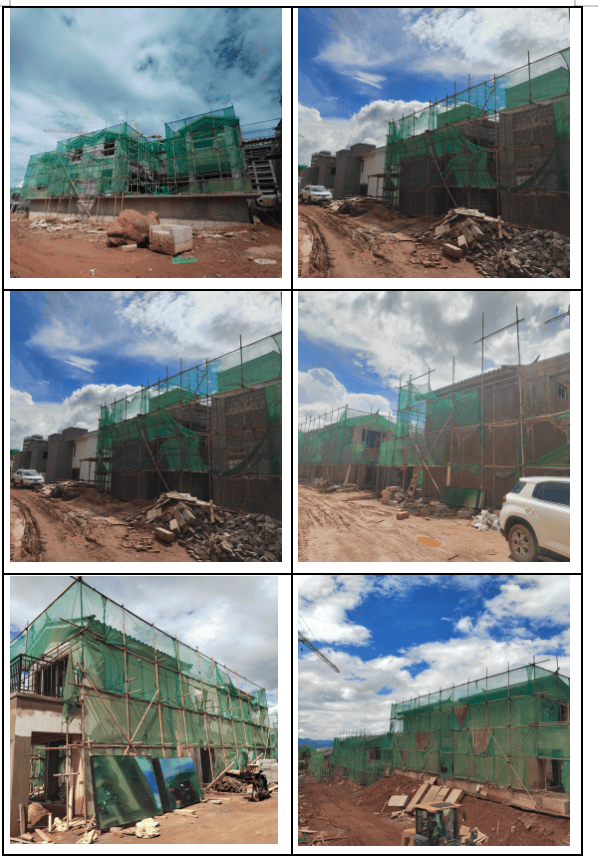

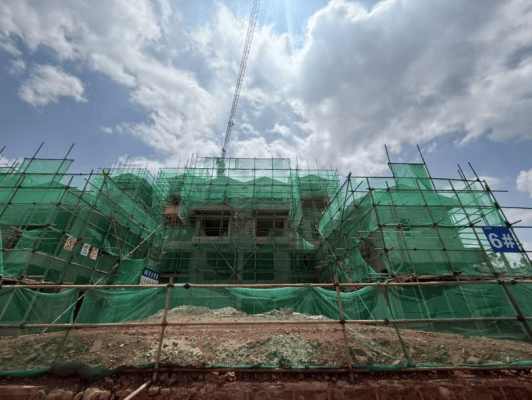

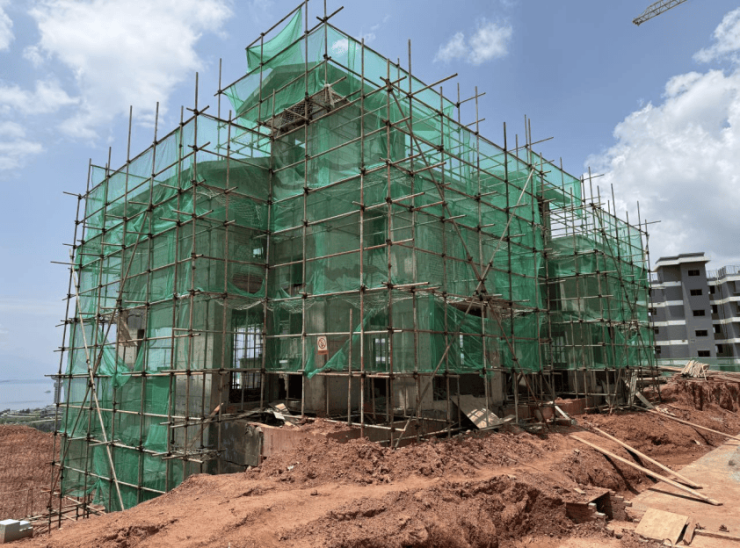

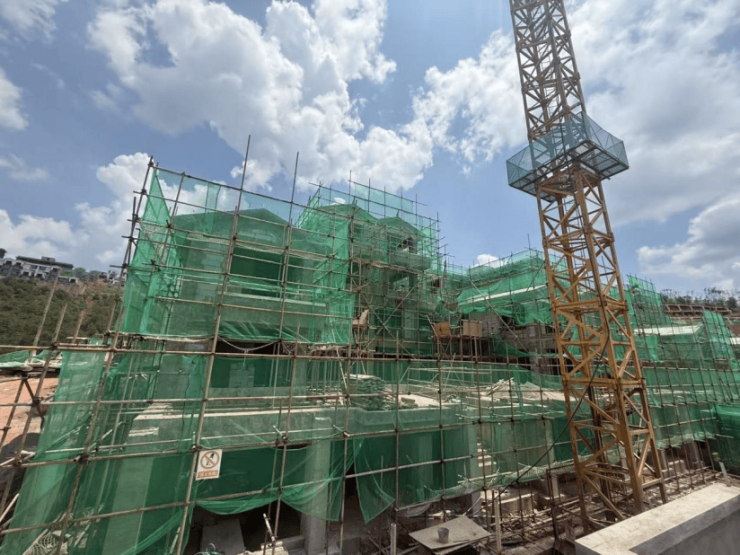

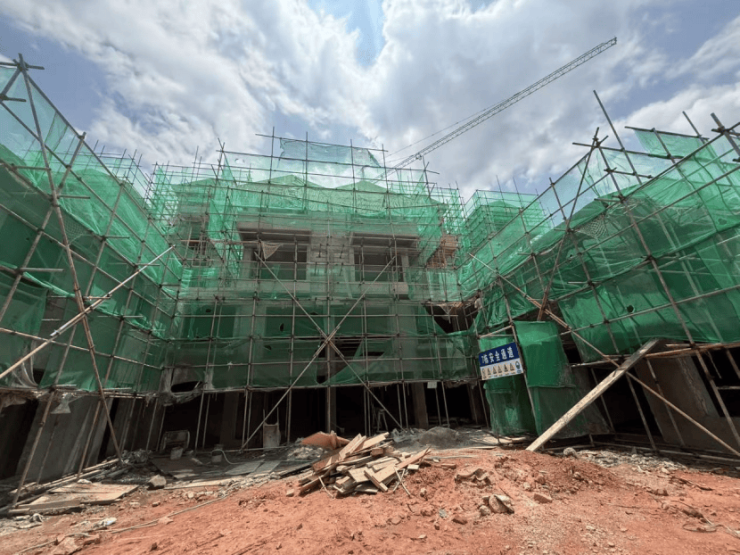

6#楼主体已全部完成、一至五层二次结构已全部完成、六层二次结构模施工中、一至二层内外墙抹灰已完成、水电开槽预埋至三层;

现场实拍图

7#楼主体已全部完成、一至五层二次结构已全部完成、六层二次结构模施工中、一至二层内外墙抹灰已完成、水电开槽预埋至三层;

现场实拍图

8#楼主体已全部完成、一至五层二次结构已完成、六层二次结构模板制安施工中、一至二层内外墙抹灰已完成、水电开槽及预埋至四层;

现场实拍图

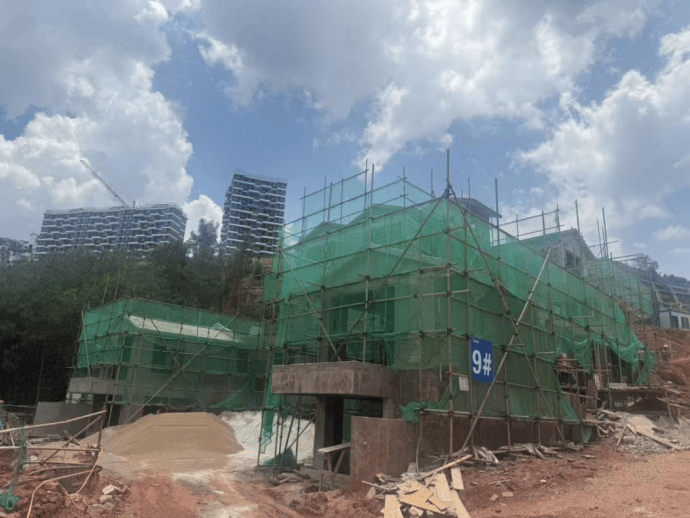

9#楼主体及二次结构已完成、一至二层粗粉外墙抹灰已完成、一至二层内墙抹灰已完成、屋面防水及盖瓦已完成、三四层外墙抹灰施工中、一至四层砖墙开槽及预埋已完成;

现场实拍图

10#楼主体及二次结构已完成、屋面防水及盖瓦已完成、三四层外墙抹灰已完成、二至四层砖墙开槽及预埋已完成;

现场实拍图

11#楼主体及二次结构已完成、屋面防水及盖瓦已完成、三四层外墙抹灰已完成、二三层正在施工、一至四层砖墙开槽及预埋已完成;

三期一组团(17-22#)

现场实拍图

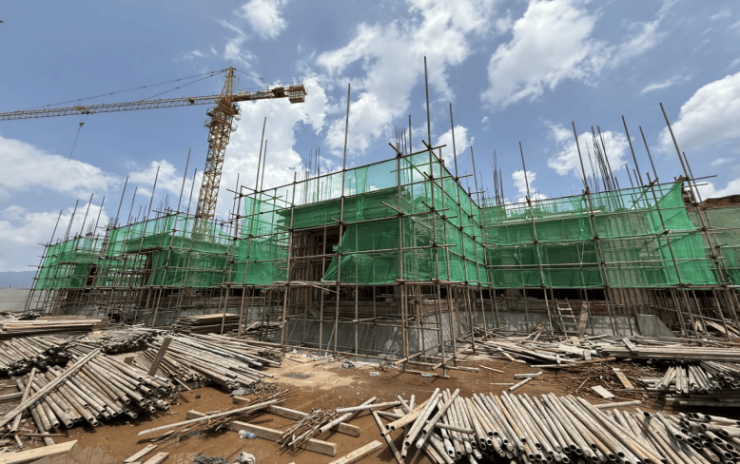

(一)、三期一组团第一施工段(1#~6#、10#、29#~31#)整体施工情况:

土建工程:

①、主体施工完成。

②、二次结构施工完成。

③、内、外墙抹灰施工完成。

水电工程:①、主体施工水电预埋完成。②、二次配管完成;③、给水系统官网安装完成50%.④、排水系统官网安装完成85%。

门窗工程: ①、1#-6#、10#楼窗框安装完成90%;②、29#-31#楼窗框安装完成90%。

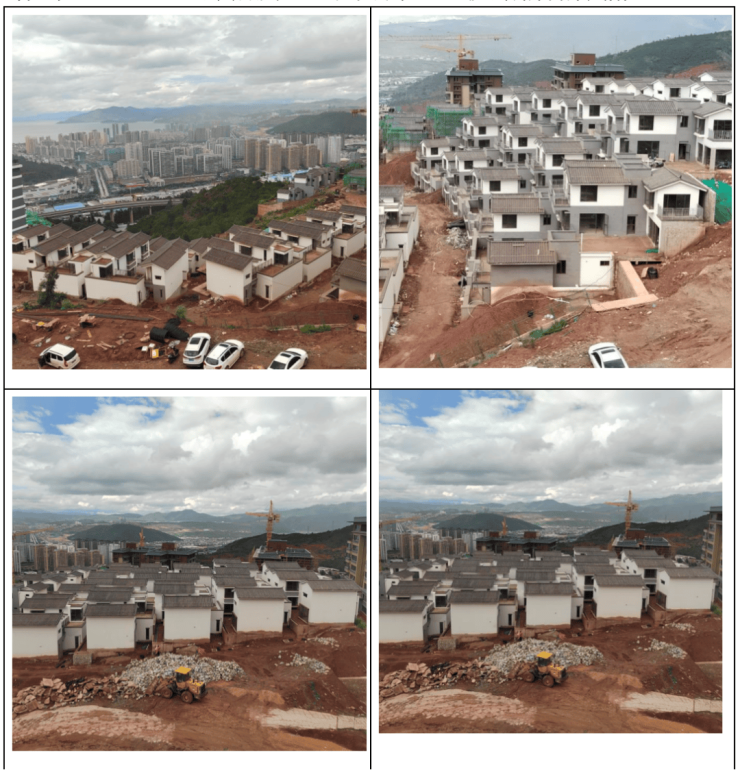

室外附属工程:①、1#、2#楼毛石挡墙完成,室外管网预埋完成40%。②、3#~6#楼毛石挡墙完成55%,室外管网预埋完成35%。③、29#~31#楼毛石挡墙完成50%,室外管网预埋完成70%。

1栋砌体完成,内墙抹灰完成,外墙抹灰完成,屋面防水完成,露台防水完成,屋面瓦施工完成100%;窗框安装完成100%;栏杆安装完成100%;外墙腻子完成100%,外墙平涂漆完成100%,室外雨污水管网完成100%。室外给水管道完成100%;外墙排水管未安装,室内给排水、二配安装完成;院内露台截水槽完成。

2栋砌体完成,内墙抹灰完成,外墙抹灰完成,屋面防水完成,露台防水完成,屋面瓦施工完成100%;窗框安装完成100%;玻璃安装完成90%;栏杆安装完成100%;外墙腻子完成100%,外墙平涂漆完成100%,室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成;院内露台截水槽完成。

3栋砌体完成,内墙抹灰完成,外墙抹灰完成,门窗收口完成100%;门窗安装完成100%;玻璃安装完成90%;外墙腻子完成,外墙平涂漆完成,真石漆完成,栏杆安装完成100%;屋面防水完成,屋面瓦施工完成100%。室外雨污水管网完成100%。室内给排水、二配安装完成。

4栋砌体完成,内墙抹灰完成,外墙抹灰完成,门窗收口完成100%;门窗安装完成100%;玻璃安装完成90%;外墙腻子完成,外墙平涂漆完成,真石漆完成,栏杆安装完成100%;屋面防水完成,屋面瓦施工完成100%。室外雨污水管网完成100%。室内给排水、二配安装完成。

5栋砌体完成,内墙抹灰完成,外墙抹灰完成,门窗收口完成100%;门窗安装完成100%;玻璃安装完成90%;外墙腻子完成,外墙平涂漆完成,真石漆完成,栏杆安装完成100%;露台防水层施工完成70%,屋面防水完成,屋面瓦施工完成100%。室外雨污水管网完成100%。室内给排水、二配安装完成。

6栋砌体完成,内墙抹灰完成,外墙抹灰完成,门窗收口完成100%;门窗安装完成100%;玻璃安装完成90%;外墙腻子完成,外墙平涂漆完成,真石漆完成,栏杆安装完成100%;露台防水层施工完成70%,屋面防水完成,屋面瓦施工完成100%。室外雨污水管网完成100%。室内给排水、二配安装完成。

10栋砌体完成,屋面防水完成,外墙抹灰完成,内墙抹灰完成,屋面瓦施工完成95%,外墙腻子完成,外墙平涂漆完成。

29栋砌体完成,内墙抹灰完成,外墙抹灰完成,门窗收口完成100%;门窗安装完成100%;玻璃安装完成90%;外墙腻子完成,外墙平涂漆完成,栏杆安装完成100%;屋面防水完成,屋面瓦施工完成100%。室外雨污水管网完成100%。室内给排水、二配安装完成。

30栋砌体完成,内墙抹灰完成,外墙抹灰完成,门窗收口完成100%;门窗安装完成100%;玻璃安装完成90%;外墙腻子完成,外墙平涂漆完成,栏杆安装完成100%;屋面防水完成,屋面瓦施工完成100%。室外雨污水管网完成100%。室内给排水、二配安装完成;院内露台截水槽完成。

31栋砌体完成,内墙抹灰完成,外墙抹灰完成,门窗收口完成100%;门窗安装完成100%;玻璃安装完成70%;外墙腻子完成,外墙平涂漆完成,栏杆安装完成100%;屋面防水完成,屋面瓦施工完成100%。室外雨污水管网完成100%。室内给排水、二配安装完成;院内露台截水槽完成。

现场实拍图

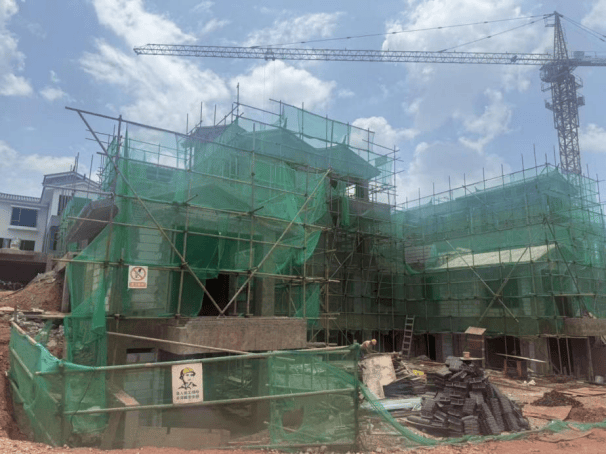

(二)、三期一组团第二施工段(24-25#楼)整体施工情况:

土建工程:

1、2#地下室挡墙防水卷材施工完成100%,地下室顶防水卷材施工完成95%,防水保护层完成95%,滤水层(碎石层)铺设完成95%

水电工程:①、主体施工水电预埋完成。②、二次配管完成;③、给水系统官网安装完成20%.④、排水系统官网安装完成85%。

门窗工程:①、24及25栋窗子安装完成,玻璃安装完成;门尚未安装。②、24及25栋栏杆安装完成,楼梯栏杆安装完成。

室外附属工程:24及25栋一层室外绿化土方回填完成90%。

24栋砌体完成、内墙抹灰完成,外墙抹灰完成,屋面防水完成100%;外架拆除完成;门窗收口完成;窗安装完成;玻璃安装完成90%;外墙保温砂浆完成、抗裂砂浆完成,腻子粉完成,涂料完成;室外百叶窗安装完成,阳台栏杆安装完成,室内给排水、二配安装完成,室内电梯安装完成。

25栋砌体完成、内墙抹灰完成,外墙抹灰完成,屋面防水完成100%;外架拆除完成;门窗收口完成;窗安装完成,玻璃安装完成90%;外墙保温砂浆完成、抗裂砂浆完成,腻子粉完成,涂料完成;室外百叶窗安装完成,阳台栏杆安装完成,室内给排水、二配安装完成,室内电梯安装完成。

现场实拍图

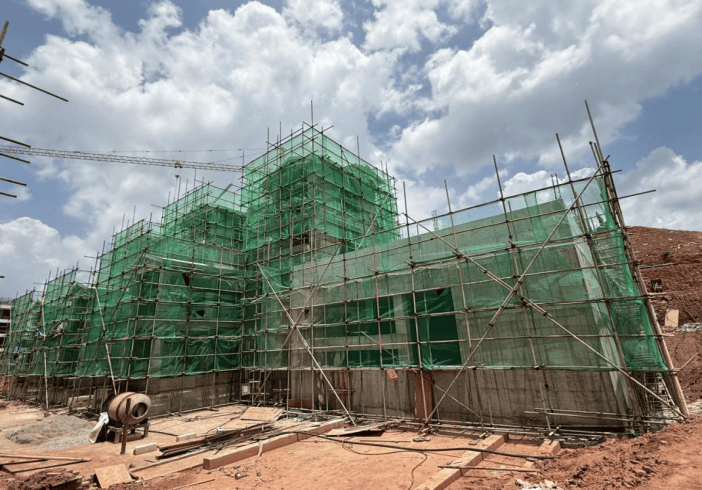

三)、三期一组团第三施工段(7-9#、11#-23#楼)整体施工情况:

水电工程:7-9栋主体水电预埋完成,二次配管完成70%;11-21栋主体电气线管、线盒预埋完成,二次配管完成;22、23主体水电预埋完成,二次配管完成60%。

门窗工程:13~16栋门窗框安装完成90%;其余栋号尚未安装!

外檐一体化工程:13~17栋外墙涂料施工完成,其余栋号正在施工中!

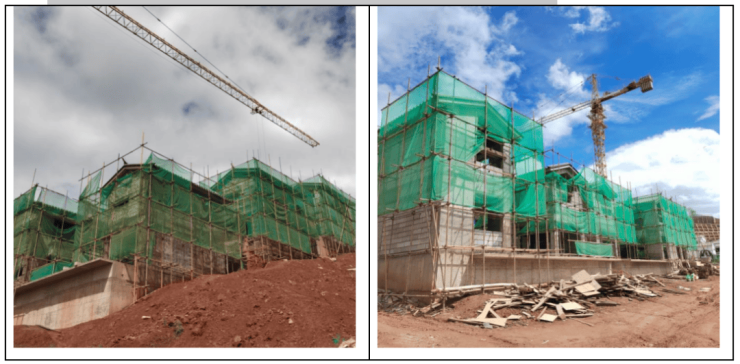

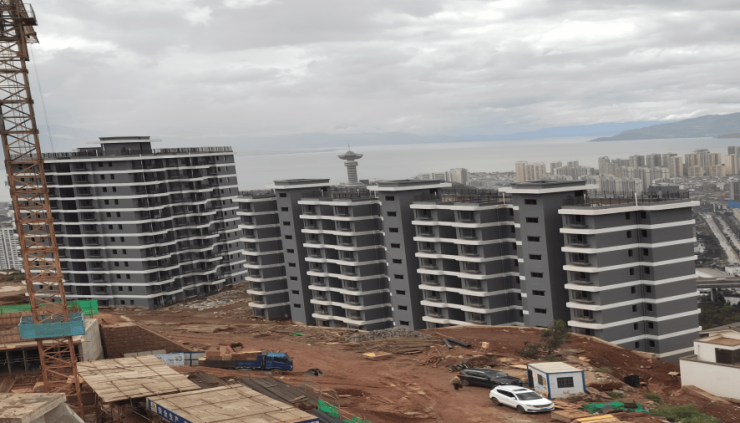

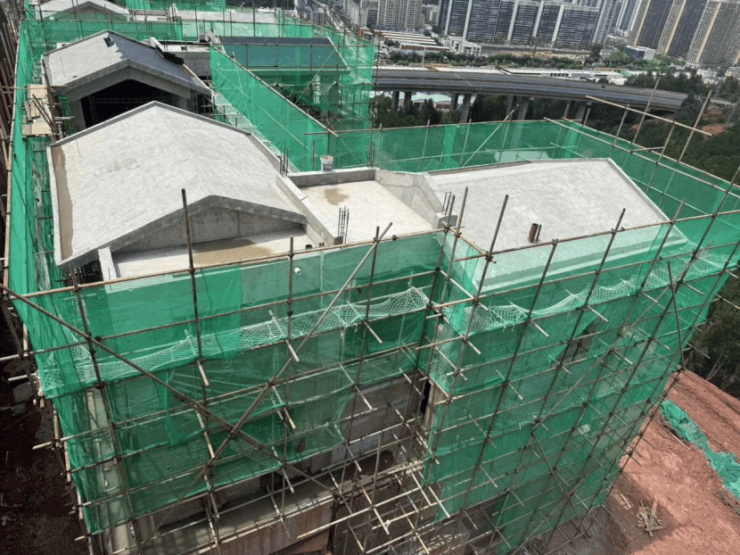

7~9栋主体结构完成,砖砌体完成;屋面防水完成,屋面瓦施工完成,正在进行内外墙抹灰施工;

11#楼主体结构完成;屋面防水层施工完成;屋面青瓦铺设完成,砖砌体完成,正在进行内外墙抹灰施工。

13~21#楼主体结构完成;屋面防水层施工完成;屋面青瓦铺设完成,砖砌体完成,外内墙抹灰完成。

22~23#楼主体结构完成,砖砌体完成;屋面防水完成,防水保护层完成,屋面青瓦铺设完成,正在进行内外墙抹灰施工。

现场实拍图

(四)、三期一组团第四施工段(26-28#楼)整体施工情况:

土建工程:

1#地库结构完成,1#地下室顶板挡墙施工完成。

28#楼主体结构完成,内外墙砖砌体完成,二次结构完成,除一层,内外墙抹灰施工完成,屋面施工完成,窗框安装完成;玻璃安装完成90%;外墙涂料完成95%,阳台栏杆完成,楼梯栏杆完成;一层砖砌体完成,二次结构结构完成;除一层,外墙涂料施工完成。

27#楼主体结构完成,内外墙砖砌体完成,二次结构完成,除一层,内外墙抹灰施工完成,屋面施工完成,窗框安装完成;外墙涂料完成95%,阳台栏杆完成,楼梯栏杆完成;一层砖砌体完成,二次结构结构完成;除一层,外墙涂料施工完成。

26#楼主体结构完成,内外墙砖砌体完成,二次结构完成,内外墙抹灰完成,屋面施工完成;门窗框安装完成;除一层,外墙涂料平涂完成;阳台栏杆完成,楼梯栏杆完成。

水电单位:主体施工水电预埋完成;雨污水立管安装完成;给水立管、干管安装完成。

门窗工程:①、28、27栋窗子安装完成,28#楼玻璃安装完成90%;入户门尚未安装。②、28栋栏杆安装完成95%。

外檐一体化工程:除一层,26、27、28栋外墙涂料施工完成!

三期三组团

现场实拍图

(一)、三期三组团第一施工段(1-3#楼)整体施工情况:

土建工程:

1#楼未开始施工

2#楼主体结构、砌体完成、内外墙墙抹灰完成;屋面工程施工完成;外墙涂料施工完成;强弱电桥架安装完成;给排水管道安装完成。

3#楼主体结构、砌体完成、内外墙墙抹灰完成;屋面工程施工完成;门窗框安装完成;窗玻璃安装完成70%;阳台及屋面栏杆完成。外墙涂料施工完成;强弱电桥架安装完成;给排水管道安装完成。

水电工程:2、3栋水电预埋完成;给排水管道安装完成;强弱电桥架安装完成。

门窗工程:2、3栋门窗框安装完成;窗玻璃安装完成70%;阳台及屋面栏杆完成。

外檐一体化工程:2、3栋外墙涂料施工完成!

(二)、室外管网、道路、绿化工程

①三期一组团1、2栋室外周边雨污水管网已安装完成;露台散水沟施工完成;挡土墙施工完成80%。

②、29、30、31栋范围内的挡土墙施工完成;雨污水管道安装完成50%;露台散水沟施工完成。

8000元/平方米

在售 普通住宅 板楼 低层 公园地产 潜力楼盘

大理满江新区想山大道小镇生活中心 查看地图

2021年03月18日 70年

二居 三居 |72-145 m² 全部户型

400-616-2877 转 385003
微信扫码拨打
微信扫码,快速拨打
我要看房:近期看房活动,楼盘优惠信息通知我 已有22人报名
立即报名

声明:本文由入驻焦点开放平台的作者撰写,除焦点官方账号外,观点仅代表作者本人,不代表焦点立场。
