大理的小院子·云栖苑丨美好伴夏 匠心筑院
扫描到手机,新闻随时看
扫一扫,用手机看文章
更加方便分享给朋友

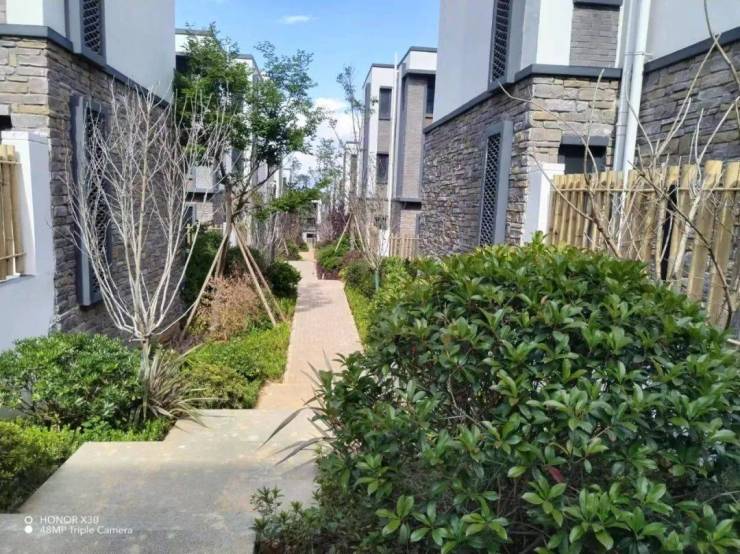

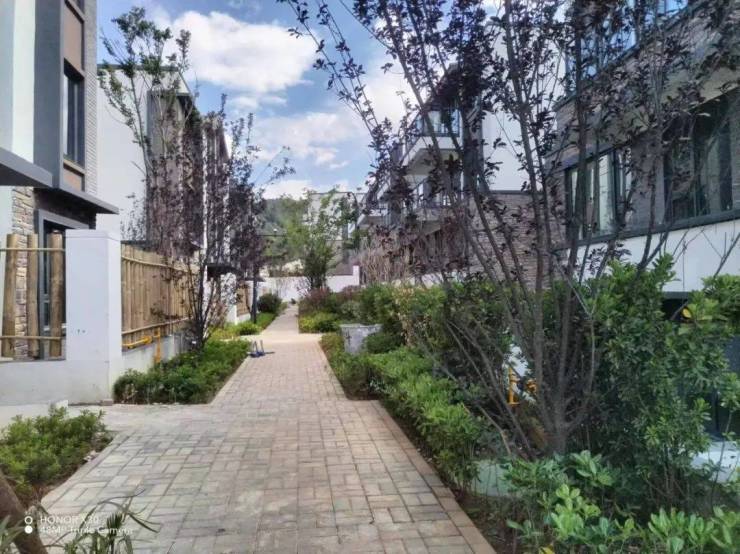

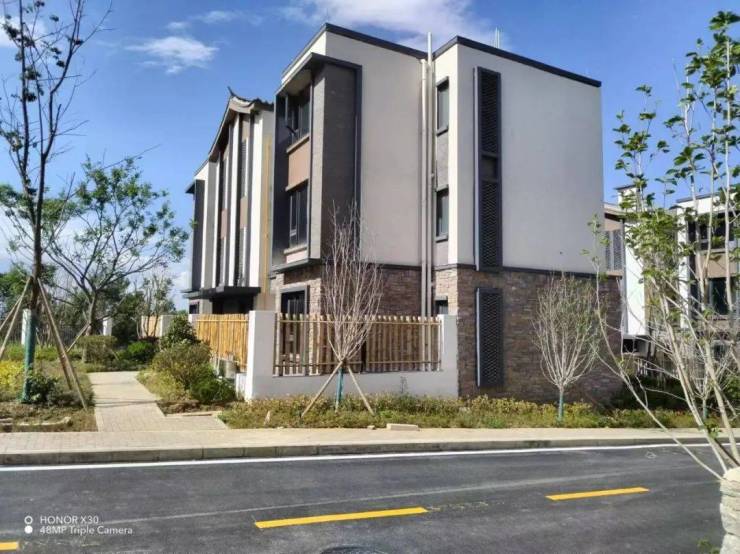

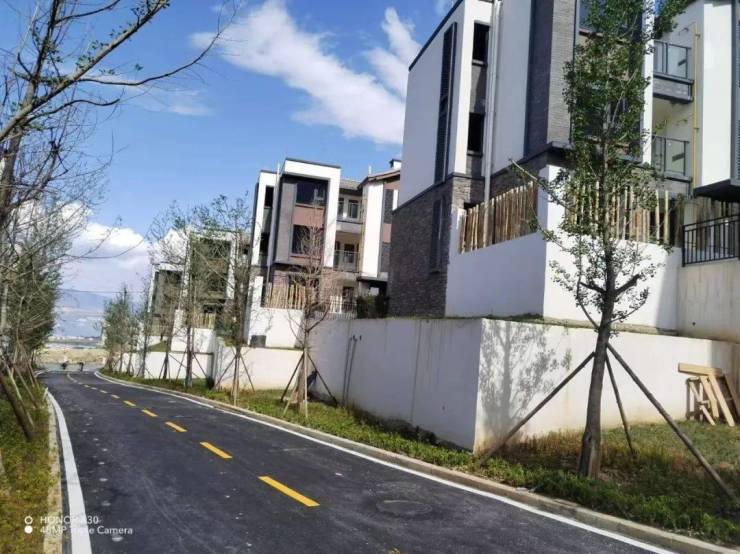

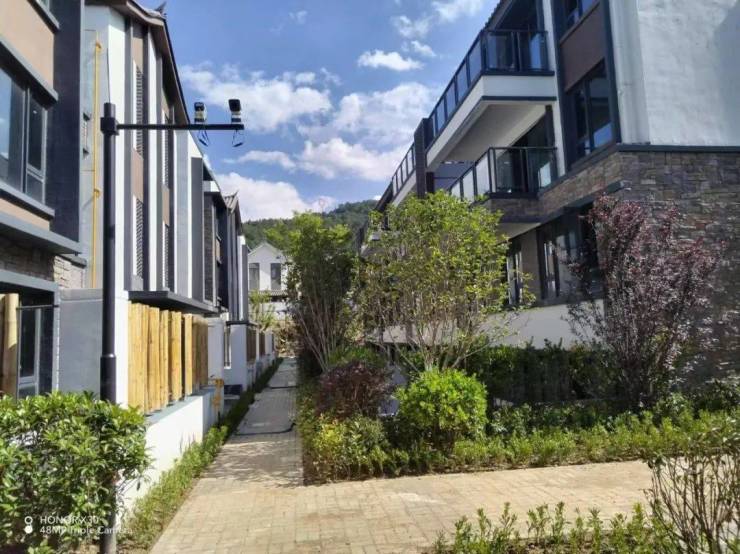

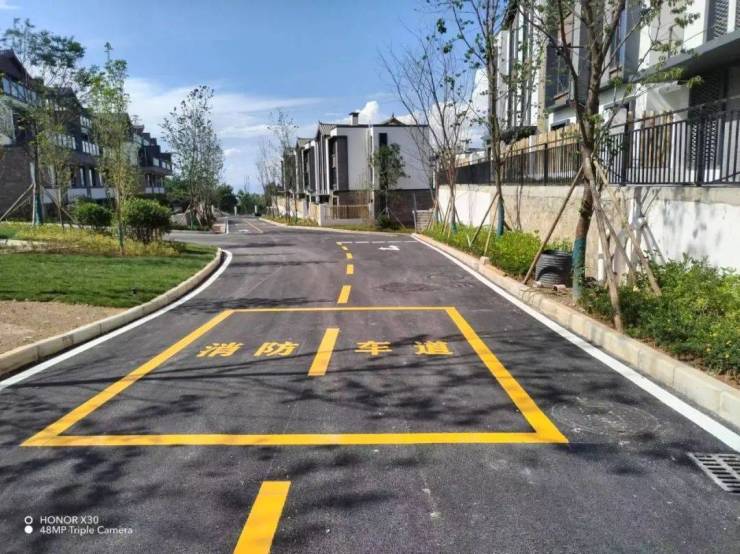

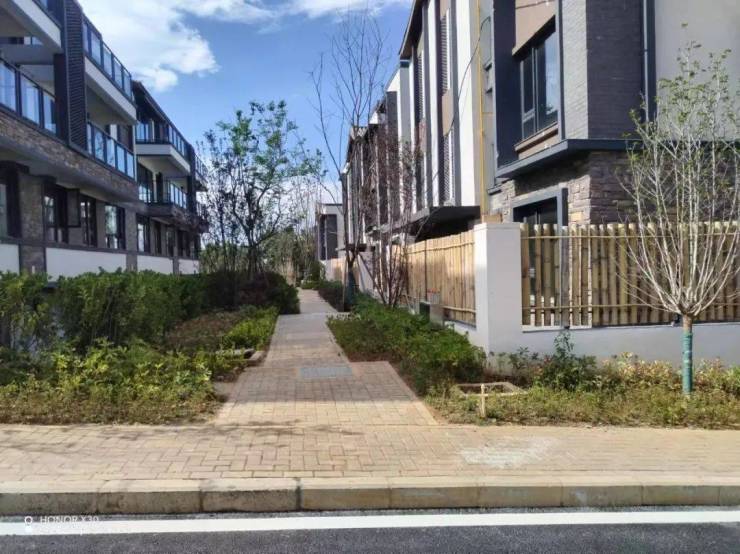

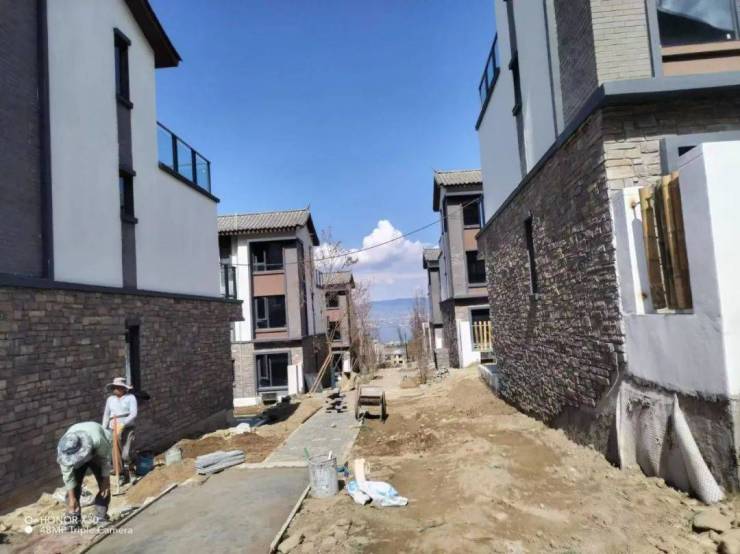

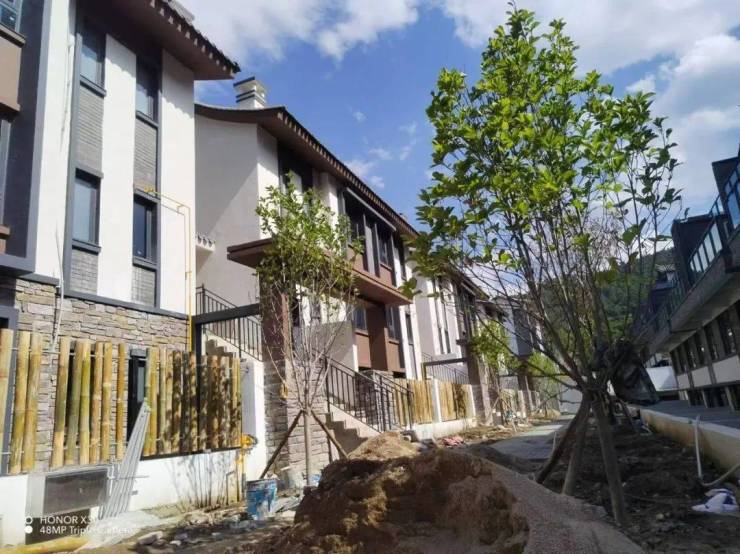

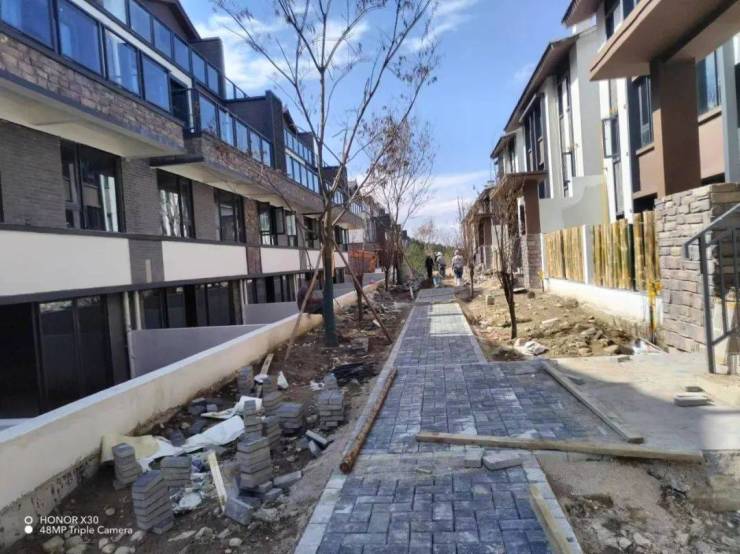

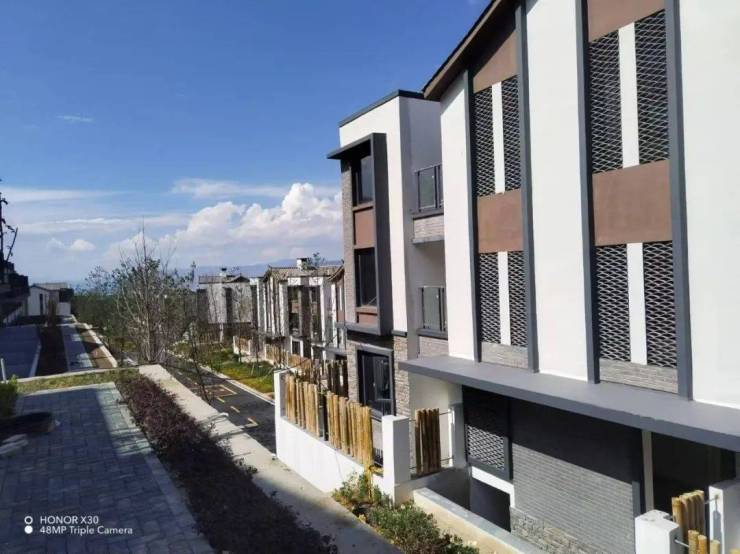

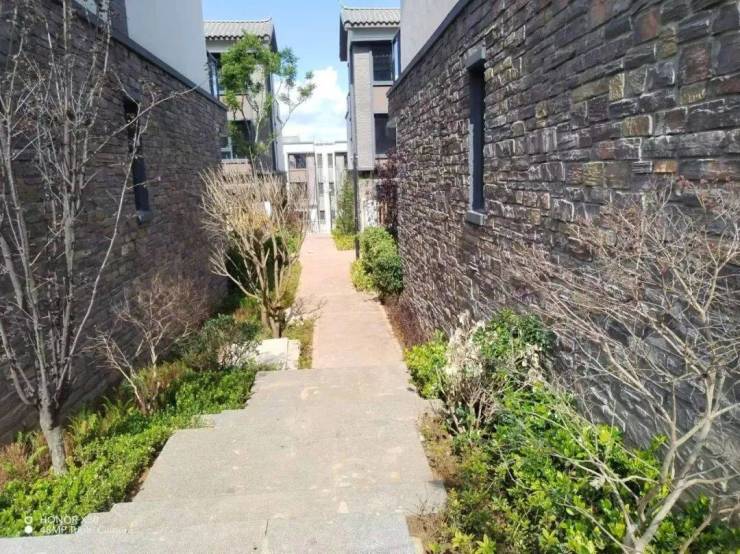

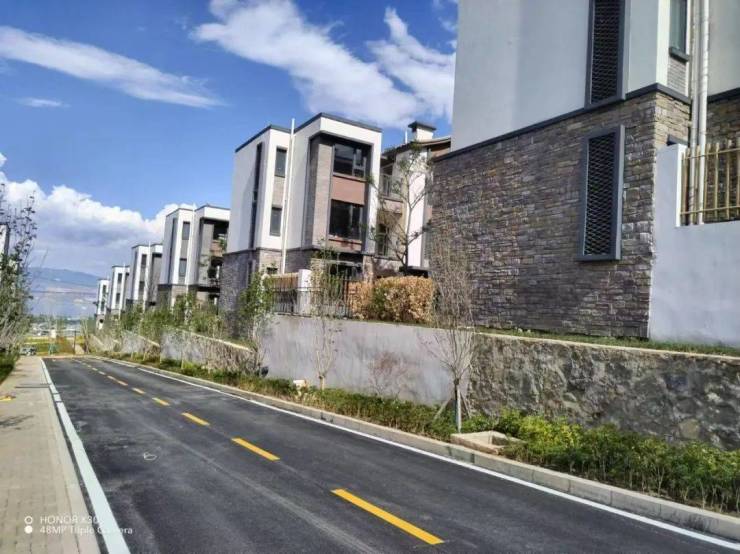

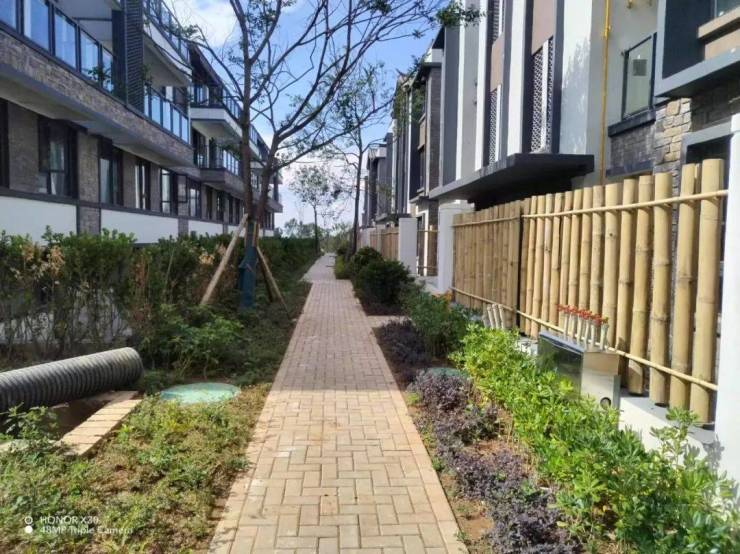

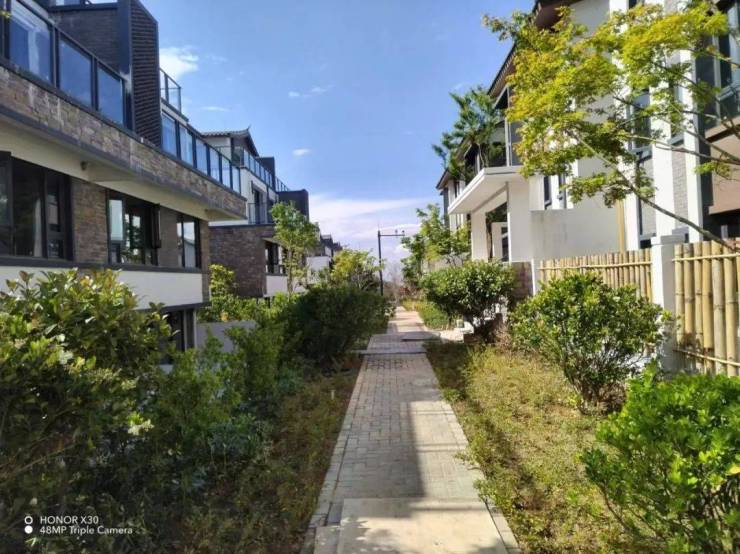

第一施工段(1-17#楼):整体情况
总包单位:
1、庭院挡墙抹灰完成100%;
2、室内抹灰收尾完成100%,二三批次垃圾清收完成,一四批次垃圾清收中;
景观单位:
道路铺装完成80%。
燃气开挖100%,
2、后庭院栏杆完成100%
外檐单位:四、五号地库文化石、小青砖收尾完成。
室外挡墙单位:五、四号道路混凝土浇筑完成完成。挡墙、雨污水、给水全部完成。挡墙抹灰完成100%。挡墙腻子完成。消防道路路沿石全部完成。
门窗单位:4号地库窗扇门扇安装完成,5号地库窗扇,门扇:安装完成
建筑栏杆单位:5号地库楼梯栏杆安装完成,4号地库安装完成6个栋号。
水电单位:1、二次配管完成;2、室内给排水安装完成;庭院给排水安装完成。3、5号地库集水坑排水管安装完成。4、四号地库集水坑排水管安装完成100%。
公区精装单位:4#、5#楼梯间墙面腻子完成,涂料完成;4#、5#楼梯间地砖、踏步、踢脚线铺贴完成。
1栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,露台防水完成,厨卫防水完成100%,抹灰收尾完成,楼层清扫完成。二层、三层栏杆安装完成100%;屋面瓦施工完成100%;外墙保温砂浆完成百分之100%,抗裂砂浆完成100%;腻子完成100%,涂料完成100%,;文化石完成100%,小青砖完成100%,EPS线条完成100%。成品滴水线完成100%。镂空瓦完成100%。室外雨污水管网完成100%。室外给水管道完成100%;外墙排水管未安装,室内给排水、二配安装完成。
2栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,露台防水完成,厨卫防水完成100%,抹灰收尾完成100%,楼层清扫完成。二层、三层栏杆安装完成100%;屋面瓦施工完成100%;外墙保温砂浆完成完成100%,抗裂砂浆完成100%;腻子完成100%,涂料完成100%,文化石完成100%,小青砖完成100%,EPS线条完成100%。成品滴水线完成100%。镂空瓦完成100%。室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。
3栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,露台防水完成,厨卫防水完成100%,抹灰收尾完成,楼层清扫完成。门窗安装完成100%
二层、三层栏杆安装完成100%;外墙保温砂浆、完成100%,抗裂砂浆完成100%;腻子完成100%,涂料完成100%,;文化石完成100%,小青砖完成100%,EPS线条完成100%。成品滴水线完成100%;镂空瓦完成100%。室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。
4栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,露台防水完成,门窗收口完成,厨卫防水完成100%,抹灰收尾完成100%,楼层清扫完成100%。门窗安装完成100%;二层、三层栏杆安装完成100%;外墙保温砂浆百分之100%、抗裂砂浆完成100%;腻子完成100%,涂料完成100%,文化石完成100%,小青砖完成100%,EPS线条完成100%,成品滴水线完成100%;屋面瓦施工完成100%;镂空瓦完成100%。室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。
5栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,露台防水完成,厨卫防水完成100%,抹灰收尾完成,楼层清扫完成。门窗窗扇,门扇安装完成,二层、三层栏杆安装完成100%;外墙保温砂浆完成100%、抗裂砂浆完成100%;腻子完成100%,涂料完成98%,文化石完成100%,小青砖完成100%,EPS线条完成100%。成品滴水线完成100%;镂空瓦完成100%。室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。
6栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,露台防水完成,门窗收口完成,厨卫防水完成100%,抹灰收尾完成,楼层清扫完成。门窗窗扇,门扇安装完成;二层、三层栏杆安装完成100%;外墙保温砂浆完成100%、抗裂砂浆完成100%;腻子完成100%,涂料完成100%,文化石完成100%,小青砖完成100%,EPS线条完成100%;成品滴水线完成100%;镂空瓦完成100%。室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。
7栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,门窗收口完成,庭院防水完成,厨卫防水完成,抹灰收尾完成,楼层清扫完成。二层、三层栏杆安装完成100%;外墙保温砂浆完成100%,抗裂砂浆完成100%;腻子完成100%,涂料完成100%,;文化石完成100%,小青砖完成100%,EPS线条100%。成品滴水线100%。镂空瓦100%,室外雨污水管网完成100%。室外给水管道完成100%;庭院给排水未安装,室内给排水、二配安装完成。
8栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,露台防水完成,门窗收口完成,厨卫防水完成100%,抹灰收尾完成,楼层清扫完成。二层、三层门窗安装完成100%;外墙保温砂浆完成100%、抗裂砂浆完成100%;腻子粉完成100%,涂料完成100%;屋面瓦施工完成;文化石完成100%,小青砖完成100%,EPS线条完成100%。成品滴水线完成100%;镂空瓦完成100%。室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。
9栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,露台防水完成,门窗收口完成,厨卫防水完成,抹灰收尾完成,楼层清扫完成100%。外墙保温砂浆百分100%、抗裂砂浆完成100%;腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,EPS线条完成100%。成品滴水线完成100%;镂空瓦完成100%。室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。
10栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,露台防水完成,抹灰收尾完成,楼层清扫完成,厨卫防水完成100%。外墙保温砂浆百分100%、抗裂砂浆完成100%腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,EPS线条完成100%。成品滴水线完成100%;镂空瓦完成100%。室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。
11栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,厨卫防水完成,露台防水完成,门窗收口完成,抹灰收尾完成,楼层清扫完成。二层、三层栏杆安装完成100%;屋面瓦施工完成;外墙保温砂浆百分100%、抗裂砂浆完成100%;腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,EPS线条完成100%。成品滴水线完成100%;镂空瓦完成100%。室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。
12栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,厨卫防水完成,露台防水完成,门窗收口完成,抹灰收尾完成,楼层清扫完成。二层、三层栏杆安装完成100%;屋面瓦施工完成;外墙保温砂浆百分100%、抗裂砂浆完成100%;腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,EPS线条完成100%。成品滴水线完成100%;镂空瓦完成100%。室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。
13栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,厨卫防水完成,露台防水完成,门窗收口完成,抹灰收尾完成,楼层清扫完成。二层、三层栏杆安装完成100%;屋面瓦施工完成;外墙保温砂浆百分100%、抗裂砂浆完成100%;腻子粉完成100%,涂料完成100%,文化石完成100%,小青砖完成100%,EPS线条完成100%。成品滴水线完成100%;镂空瓦完成100%。室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。
14栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,厨卫防水完成,露台防水完成,门窗收口完成,抹灰收尾完成,楼层清扫完成。门窗安装完成100%;二层、三层栏杆安装完成100%;屋面瓦施工完成;外墙保温砂浆百分100%、抗裂砂浆完成100%;腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,EPS线条完成100%。成品滴水线完成100%;镂空瓦完成100%。室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。
15栋砌体完成,内墙抹灰完成,外墙抹灰完成,屋面防水完成,厨卫防水完成,门窗收口完成,抹灰收尾完成,楼层清扫完成,露台防水完成,庭院防水完成。外墙保温砂浆完成100%,抗裂砂浆完成100%;腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,EPS线条100%。成品滴水线100%。镂空瓦100%,室外雨污水管网完成100%。室外给水管道完成100%;庭院给排水管未安装,室内给排水、二配安装完成。
16栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,厨卫防水完成,露台防水完成,门窗收口完成,抹灰收尾完成,楼层清扫完成。门窗安装完成100%;二层、三层栏杆安装完成100%;屋面瓦施工完成;外墙保温砂浆百分100%、抗裂砂浆完成100%;腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,EPS线条完成100%。成品滴水线完成100%;镂空瓦完成100%。室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。
17栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,厨卫防水完成,露台防水完成,门窗收口完成,抹灰收尾完成,楼层清扫完成。二层、三层栏杆安装完成;外墙保温砂浆完成100%、抗裂砂浆完成100%,腻子粉完成100%;涂料完成100%;屋面瓦施工完成;文化石完成100%,小青砖完成100%,EPS线条完成100%。成品滴水线百分之100%。;屋面瓦施工完成;镂空瓦完成100%。室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成。
第三施工段(18-27#楼)整体情况
总包单位:
1、庭院挡墙抹灰完成100%;
2、室外抹灰收尾完成100%;
3、庭院防水完成100%;
4、室内门窗收口完成100%;
景观单位: 立柱浇筑100%,种植土回填100% 硬化100% 苗木种植100% 铺装完成100% 涂料完成100%
外檐单位:文化石、小青砖全部完成。19、20、21、22、23、24、25、26、27涂料完成。
室外管网挡墙单位:三号地库管网已完成,挡墙完成100%,挡墙抹灰完成100%。挡墙腻子完成,三号道路路沿石完成。
水电单位:室内给水安装完成;庭院给水安装完成100%.
门窗单位:门扇,窗扇安装完成
公区精装单位:18、19、20、22、24、26栋腻子完成50%。
18栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;门窗收口完成100%;窗安装完成100%;室内防水施工完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成98%,涂料完成98%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。
19栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;门窗收口完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。
20栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;门窗收口完成100%;室内防水施工完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。
21栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;门窗收口完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。
22栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;门窗收口完成100%;室内防水施工完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。
23栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。
24栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;门窗收口完成100%;室内防水施工完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。
25栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。
26栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。
27栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。
第四施工段(28-40#楼)整体情况
总包单位:
1、地库顶板防水完成100%
2、抹灰收尾完成100%
景观单位:种植土回填100%,园路硬化80%
外檐单位:文化石、小青砖收尾完成。28-40栋涂料完成98%。
室外管网单位单位:六号地库雨污水管网完成,给水完成完成。
挡墙抹灰、腻子完成。
水电单位:室内给水管安装完成;庭院给排水安装完成100%;6#地库桥架安装完成。
门窗单位:推拉门安装完成
公区精装单位:6#地库墙面腻子完成。
28栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,露台防水完成,抹灰收尾完成,楼层清扫完成,厨卫防水完成。门窗安装完成100%;二层、三层栏杆安装完成100%;屋面瓦施工完成100%;外墙保温砂浆完成100%,抗裂砂浆完成100%;文化石完成100%,小青砖完成100%,EPS线条完成100%。腻子完成100%,涂料完成100%;成品滴水线完成100%。镂空瓦完成100%;庭院给排水管未安装,室内给排水、二配安装完成。后庭院管网完成。
29栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,抹灰收尾完成100%,楼层清扫完成,厨卫防水完成。门窗安装完成100%;二层、三层栏杆安装完成100%;屋面瓦施工完成100%;外墙保温砂浆完成100%,抗裂砂浆完成100%;文化石完成100%,小青砖完成100%,EPS线条完成100%。腻子完成100%,涂料完成100%;;庭院给排水管未安装,室内给排水、二配安装完成。雨污水管网完成。
30栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,露台防水完成,抹灰收尾完成,楼层清扫完成100%,厨卫防水完成。门窗安装完成100%;二层、三层栏杆安装完成100%;屋面瓦施工完成100%;外墙保温砂浆完成100%,抗裂砂浆完成100%;文化石完成100%,小青砖完成100%,EPS线条完成100%。腻子完成100%,涂料完成100%;室内给排水、二配安装完成。
31栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,庭院防水完成,露台防水完成,抹灰收尾完成100%,楼层清扫完成100%,厨卫防水完成。门窗安装完成100%;二层、三层栏杆安装完成100%;屋面瓦施工完成100%;外墙保温砂浆完成100%,抗裂砂浆完成100%;文化石完成100%,小青砖完成100%,EPS线条完成100%。腻子完成100%,涂料完成100%;室内给排水、二配安装完成。
32栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,庭院防水完成,抹灰收尾完成,厨卫防水完成,楼层清扫完成。门窗安装完成100%;二层、三层栏杆安装完成100%;屋面瓦施工完成100%;外墙保温砂浆完成100%,抗裂砂浆完成100%;文化石完成100%,小青砖完成100%,EPS线条完成100%。腻子完成100%,涂料完成100%;室内给排水、二配安装完成。
33栋砌体完成,内墙抹灰完成100%,外墙抹灰完成,屋面防水完成,露台防水完成,抹灰收尾完成100%,庭院防水完成,楼层清扫完成,厨卫防水完成。门窗安装完成100%;屋面瓦施工完成100%;外墙保温砂浆完成100%,抗裂砂浆完成100%,文化石完成100%,小青砖完成100%,EPS线条完成100%。腻子完成100%,涂料完成98%;庭院给排水管未安装,室内给排水、二配安装完成。
34栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,抹灰收尾完成100%,庭院防水完成,楼层清扫完成,厨卫防水完成。门窗安装完成100%;二层、三层栏杆安装完成100%;屋面瓦施工完100%;外墙保温砂浆完成100%,抗裂砂浆完成100%;文化石完成100%,小青砖完成100%,EPS线条完成100%。腻子完成,100%,涂料完成100%;庭院给排水管未安装,室内给排水、二配安装完成。
35栋砌体完成,内墙抹灰完成100%,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,抹灰收尾完成100%,庭院防水完成,楼层清扫完成100%,厨卫防水完成。门窗安装完成100%;屋面瓦施工完成100%;二层、三层栏杆安装完成100%;外墙保温砂浆完成100%,抗裂砂浆完成100%;文化石完成100%,小青砖完成100%,EPS线条完成100%。腻子完成,100%,涂料完成100%;庭院给排水管未安装,室内给排水、二配安装完成。
36栋砌体完成,内墙抹灰完成。外墙抹灰完成,屋面防水完成,外架拆除完成,露台防水完成,抹灰收尾完成100%,庭院防水完成,楼层清扫完成,厨卫防水完成。屋面瓦施工完成100%;保温砂浆完成100%,抗裂砂浆完成100%,腻子完成100%,文化石完成100%,小青砖完成100%。涂料完成100%,庭院给排水管未安装,室内给排水、二配安装完成100%。
37栋砌体完成,内墙抹灰完成100%,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,抹灰收尾完成100%,庭院防水完成, 厨卫防水完成。门窗安装完成100%,;二层、三层栏杆安装完成100%;屋面瓦施工完成100%;外墙保温砂浆完成100%,抗裂砂浆完成100%;腻子完成100%,文化石完成100%,小青砖完成100%。涂料完成100%,庭院给排水管未安装,室内给排水、二配安装完成。
38栋砌体完成,外墙抹灰完成,内墙抹灰完成,外架拆除完成,抹灰收尾完成,露台防水完成,屋面防水完成,厨卫防水完成。屋面瓦施工完成100%
39栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,厨卫防水完成100%,抹灰收尾完成100%,庭院防水完成,楼层清扫完成。门窗安装完成100%:;二层、三层栏杆安装完成100%;屋面瓦施工完成100%;外墙保温砂浆完成100%,抗裂砂浆完成100%;腻子完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,EPS线条完成100%。成品滴水线完成100%。镂空瓦完成100%。庭院给排水管未安装,室内给排水、二配安装完成。
40栋砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,抹灰收尾完成100%,庭院防水完成,厨卫防水完成,楼层清扫完成。门窗安装完成100%;二层、三层栏杆安装完成100%;屋面瓦施工完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%;腻子完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,EPS线条完成100%。成品滴水线完成100%。镂空瓦完成100%;庭院给排水管未安装,室内给排水、二配安装完成。
第二施工段(41-62#楼)
总包单位:
1、庭院挡墙抹灰完成100%;
2、室外抹灰收尾完成100%;
3、门窗收口完成100%;
景观单位:
7号地库乔木栽种完成100%。1号地库乔木栽种完成100%。2号地库乔木栽种完成100%。
宅间通道硬化完成100%。
1号路人行道硬化100%,院墙栏杆完成100%。
4、2号地库种植土回填完成100%,
5、1号地库道路硬化完成100%。6、2号地库下沉庭院土方回填完成100%,道路硬化完成100%,乔木种植完成100%
外檐单位:涂料、文化石等全部收尾完成。
室外管网道路挡墙单位:挡墙完成100%,挡墙抹灰100%,挡墙腻子完成1号消防道路路基硬化完成,路沿石安装完成100%,2号道路管网完成100%。化粪池安装完成。2号路路缘石完成。
水电单位:
1号地库桥架安装完成,室内给水管安装完成;庭院给排水安装完成;二次配管收尾完成100% 。
门窗单位:门扇,窗扇安装完成
建筑栏杆单位:1号、7号车库范围楼梯栏杆材料到厂加工。
公区精装单位:1#、7#楼梯间地砖、踏步、踢脚线铺贴完成。
41栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;室内防水施工完成100%,外架拆除完成100%;门窗收口完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。
42栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;室内防水施工完成100%,外架拆除完成100%;门窗收口完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。
43栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;室内防水施工完成100%,外架拆除完成100%;门窗收口完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。
44栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;室内防水施工完成100%,外架拆除完成100%;门窗收口完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。
45栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;室内防水施工完成100%,外架拆除完成100%;门窗收口完成100%;窗安装完成100%;外墙保温砂浆完成100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;前庭院给排水管未安装,室内给排水、二配安装完成。
46栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;室内防水施工完成100%,外架拆除完成100%;门窗收口完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;室内给排水、二配安装完成。
47栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;室内防水施工完成100%,外架拆除完成100%;门窗收口完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;室内给排水、二配安装完成。
48栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;室内防水施工完成100%,外架拆除完成100%;门窗收口完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。
49栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;室内防水施工完成100%,外架拆除完成100%;门窗收口完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。
50栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;室内防水施工完成100%,外架拆除完成100%;门窗收口完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;室内给排水、二配安装完成。
51栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;室内防水施工完成100%,外架拆除完成100%;门窗收口完成100%;窗安装完成100%;内墙门窗收口完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。
52栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;室内防水施工完成100%,窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;庭院给排水管未安装,室内给排水、二配安装完成。
7号地库53栋-56栋内墙抹灰完成,景观工程,室外雨污水管网全部安装完成,景观绿化给水排水官网全部完成,庭院及室外种植土方回填完成,室外路灯照明线管全部埋设完成,宅间道路硬化全部完成,院墙构造柱浇筑完成,绿化区域乔灌木栽种完成95%。7号地下室防水卷材施工完成100%,庭院抹灰完成100%;门窗安装完成
53栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;室内防水施工完成100%,外架拆除完成100%;室外抹灰收尾完成100%;室内防水施工完成100%,室内门窗收口完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,EPS线条完成100%。成品滴水线完成100%。镂空瓦完成100%.室外雨污水管网完成100%。室外给水管道完成100%。庭院给排水管未安装,室内排水、二配安装完成。绿化区域乔灌木栽种完成100%。
54栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;室内防水施工完成100%,外架拆除完成100%;室外抹灰收尾完成100%;室内防水施工完成100%,室内门窗收口完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;庭院给排水管未安装,室内排水、二配安装完成。绿化区域乔灌木栽种完成100%。
55栋砌体完成100%、内墙抹灰完成100%,室内防水施工完成100%,外墙抹灰完成100%,屋面防水完成100%;外架拆除完成100%;室外抹灰收尾完成100%;室内防水施工完成100%,室内门窗收口完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;室内排水、二配安装完成。绿化区域乔灌木栽种完成100%。
56栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;室内防水施工完成100%,外架拆除完成100%;室外抹灰收尾完成100%;室内防水施工完成100%,室内门窗收口完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;室内排水、二配安装完成。绿化区域乔灌木栽种完成100%。
1#地库桥架安装完成40%。地库顶板防水施工完成100%,地下室抹灰完成100%;
57栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;室内防水施工完成100%,室外抹灰收尾完成100%;室内门窗收口完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;庭院给排水管未安装,室内给水安装完成。
58栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;室内防水施工完成100%,外架拆除完成100%;室外抹灰收尾完成100%;室内门窗收口完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;室内给水、二配安装完成。
59栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;室内防水施工完成100%,外架拆除完成100%;室外抹灰收尾完成100%;室内门窗收口完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;室内给水、二配安装完成。
60栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;室内防水施工完成100%,外架拆除完成100%;室外抹灰收尾完成100%;室内门窗收口完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;室内给水、二配安装完成。
62栋砌体完成100%、内墙抹灰完成100%,外墙抹灰完成100%,屋面防水完成100%;室内防水施工完成100%,外架拆除完成100%;室外抹灰收尾完成100%;室内门窗收口完成100%;窗安装完成100%;外墙保温砂浆百分100%、抗裂砂浆完成100%,腻子粉完成100%,涂料完成100%;文化石完成100%,小青砖完成100%,屋面瓦施工完成;室内给水、二配安装完成。
声明:本文由入驻焦点开放平台的作者撰写,除焦点官方账号外,观点仅代表作者本人,不代表焦点立场。
