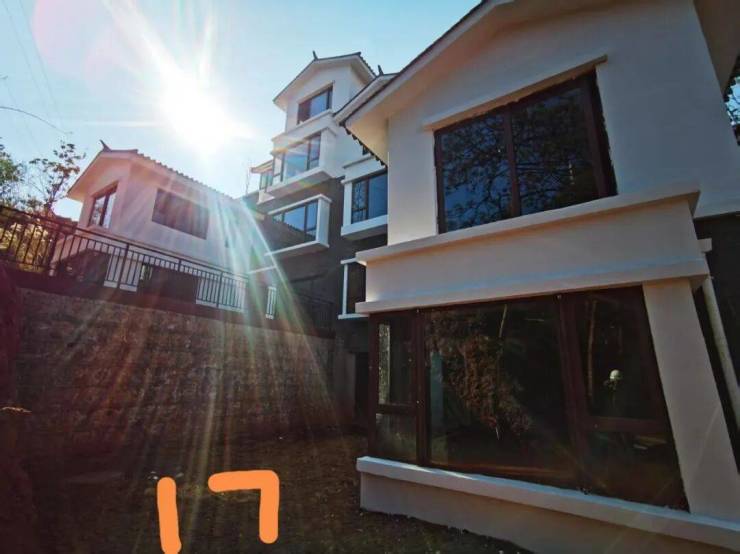

17栋主体已完成、外墙涂料已完成、屋面瓦已完成,庭院院墙完成,入户门完成。栏杆安装完成、室外管网埋设完成、室外景观工程完成,燃气管网安装完成;
18栋主体已完成、外墙涂料已完成、屋面瓦已完成,庭院院墙完成,入户门完成。栏杆安装完成、室外管网埋设完成、室外景观完成,燃气管网安装完成;

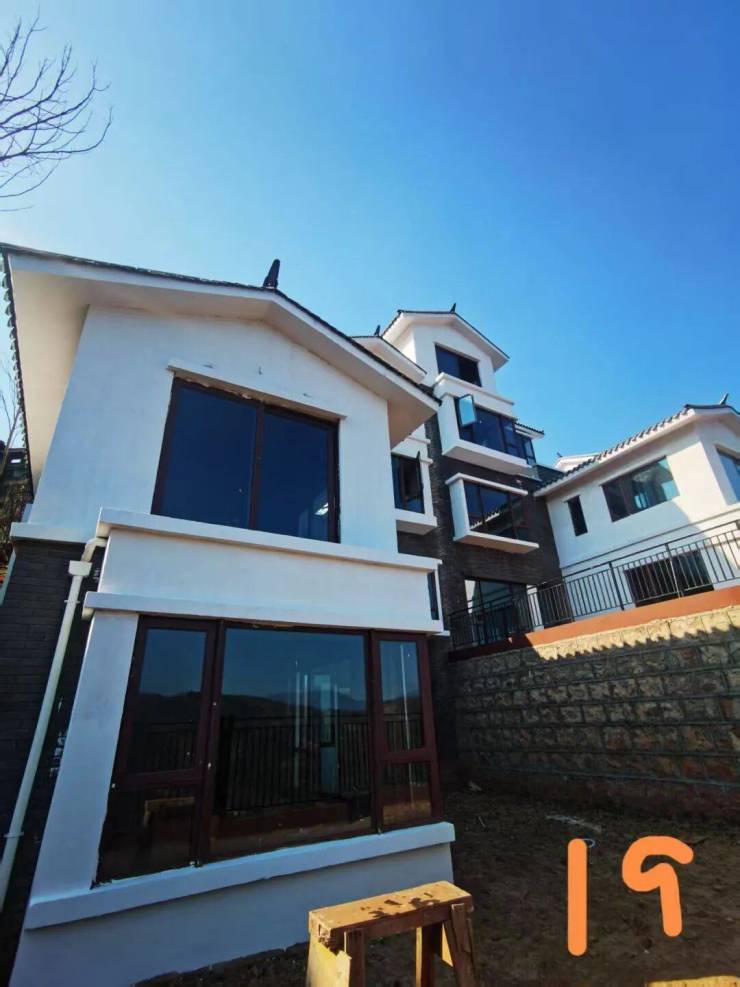

19栋主体已完成、外墙涂料已完成、屋面瓦已完成,庭院院墙完成,入户门完成。栏杆安装完成、室外管网埋设完成、室外景观完成,燃气管网安装完成;

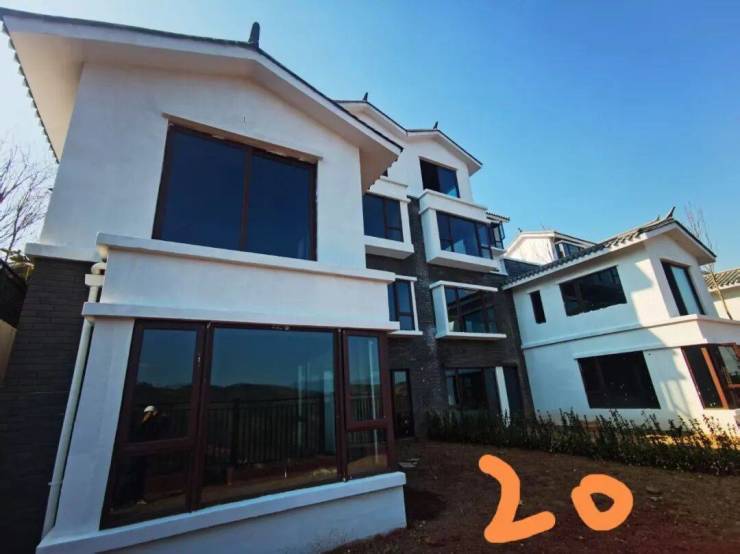

20栋主体已完成、外墙涂料已完成、屋面瓦已完成,庭院院墙完成,入户门完成。栏杆安装完成;

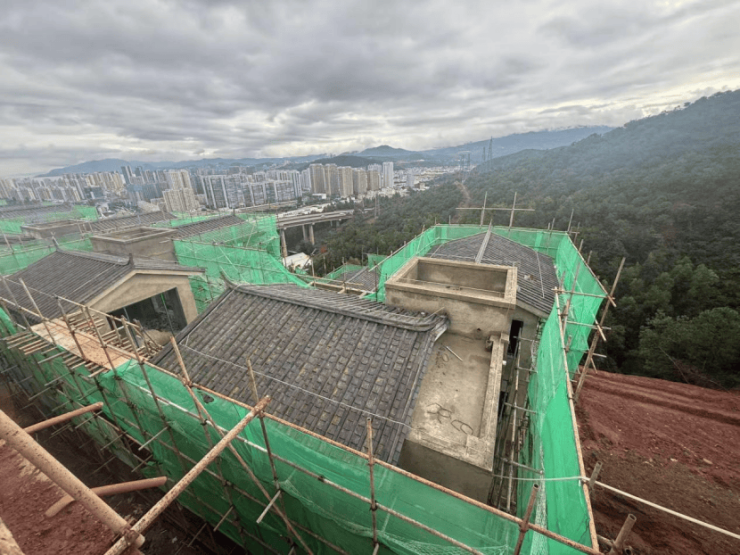

室外管网埋设完成、室外景观完成,燃气管网安装完成;

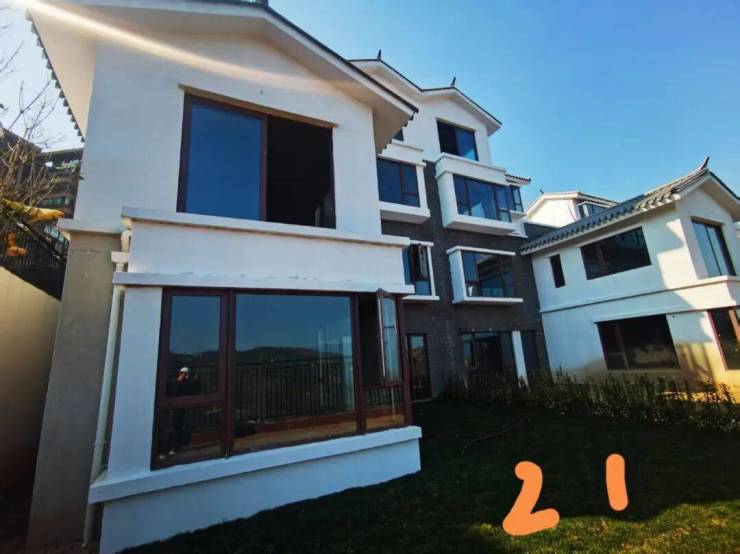

21栋主体已完成、外墙涂料已完成、屋面瓦已完成,庭院院墙完成,入户门完成、栏杆安装完成、室外管网埋设完成、室外景观完成,燃气管网安装完成;

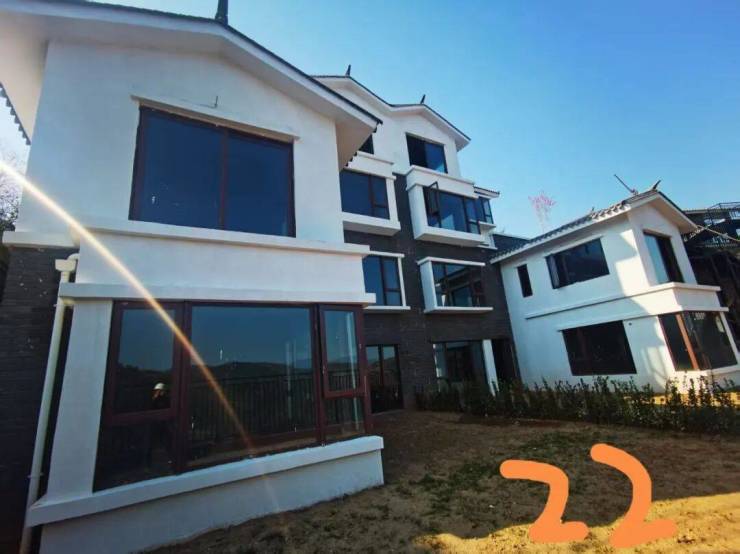

22栋主体已完成、外墙涂料已完成、屋面瓦已完成,庭院院墙完成,入户门完成。栏杆安装完成、室外管网埋设完成、室外景观完成,燃气管网安装完成;

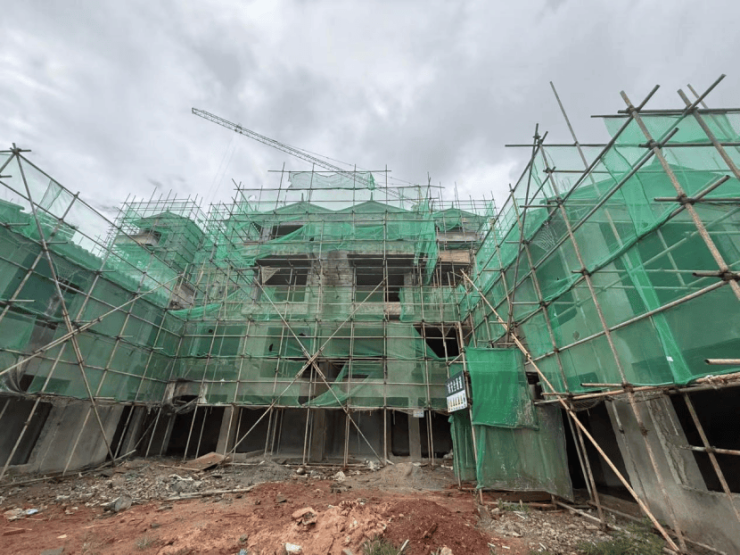

7栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,屋面防水完成,腻子完成100%,露台压顶小青砖完成100%,窗框及固定玻璃安装,钢楼梯安装完成,屋面盖瓦完成,室内二次电管网配管完成,给排水管安装完成,露台栏杆安装完成,涂料完成,外架拆除完成,室外附属工程施工中;
8栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,屋面防水完成,腻子完成100%,露台压顶小青砖完成100%,窗框及固定玻璃安装完成,屋面盖瓦完成,室内二次电管网配管完成,给排水管安装完成,露台栏杆安装完成,涂料完成,外架拆除完成,钢楼梯安装完成,室外附属工程施工中;

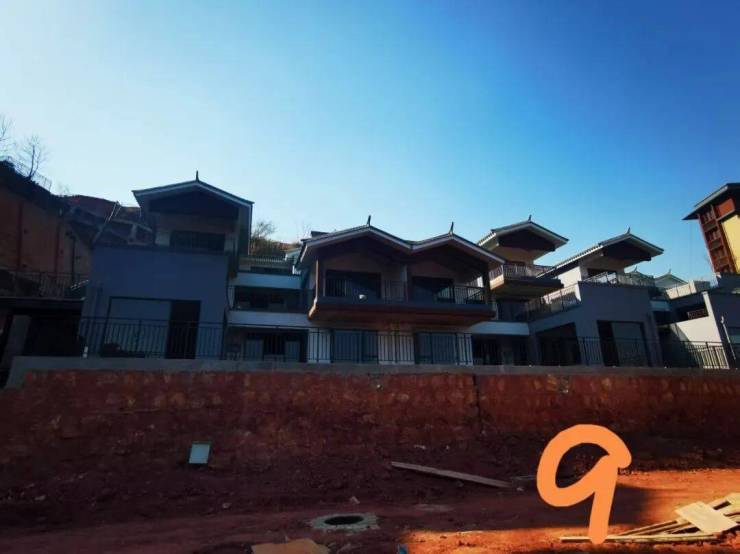

9栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,屋面防水完成,腻子完成100%,露台压顶小青砖完成100%,窗框及固定玻璃安装完成,屋面盖瓦完成,室内二次电管网配管完成,给排水管安装完成,露台栏杆安装完成,涂料完成,外架拆除完成,室外钢楼梯安装完成,室外附属工程施工中;

10栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,屋面防水完成,腻子完成100%,露台压顶小青砖完成100%,窗框及固定玻璃安装完成,屋面盖瓦完成,室内二次电管网配管完成,给排水管安装完成,露台栏杆安装完成,涂料完成,外架拆除完成,室外钢楼梯安装完成,室外附属工程施工中;

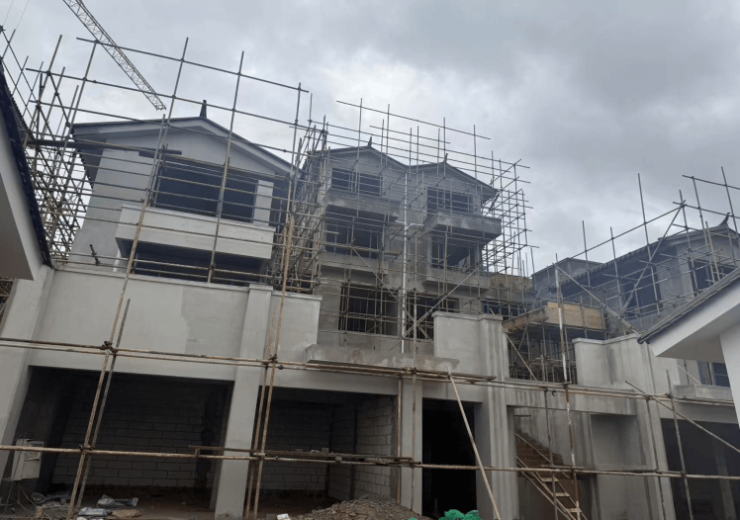

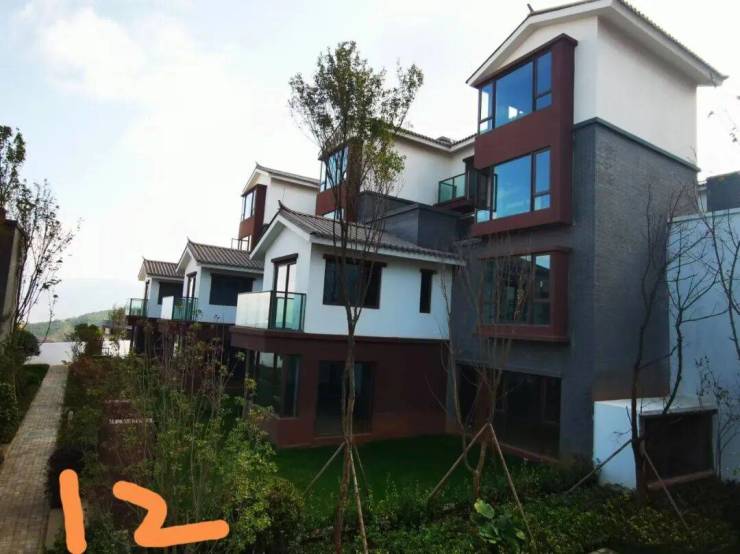

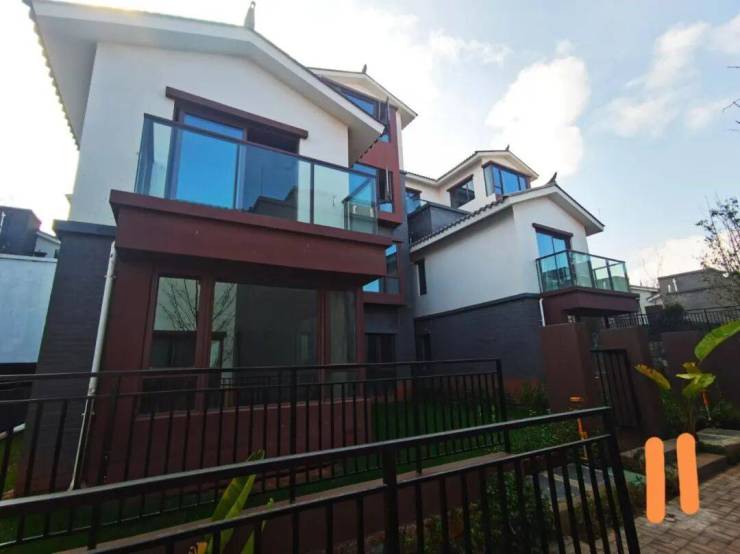

11栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,屋面防水及保护层完成,腻子完成100%,外墙保温完成,抗裂砂浆完成,外墙涂料完成,窗框及固定玻璃安装完成,生活阳台栏杆安装完成,室内烟道管安装完成,室内二次电管配管完成、给排水管安装完成,外架拆除完成、电梯安装完成、入户门安装完成,公区地砖铺贴完成、公区吊顶龙骨安装完成、弱电线布线完成、管井防火门门套安装完成,正在进行室外附属工程施工;

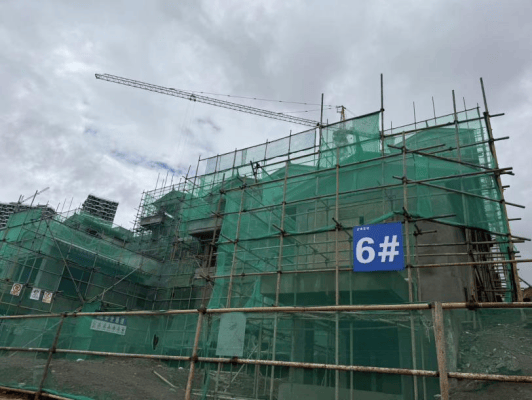

3栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

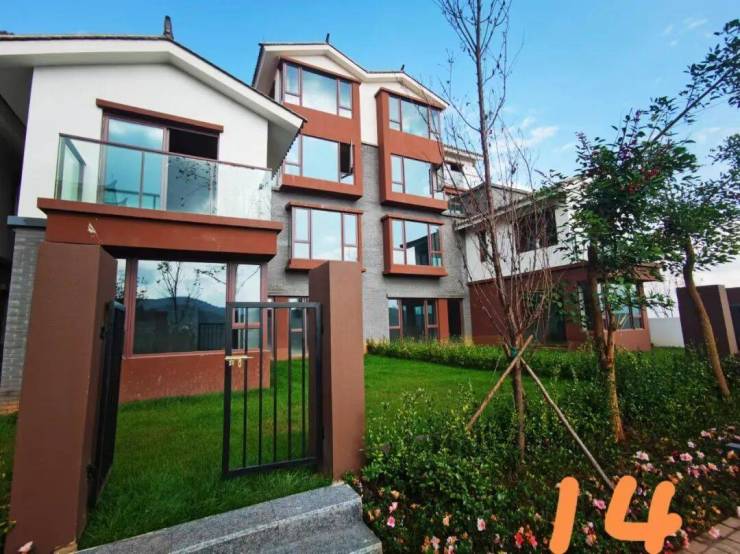

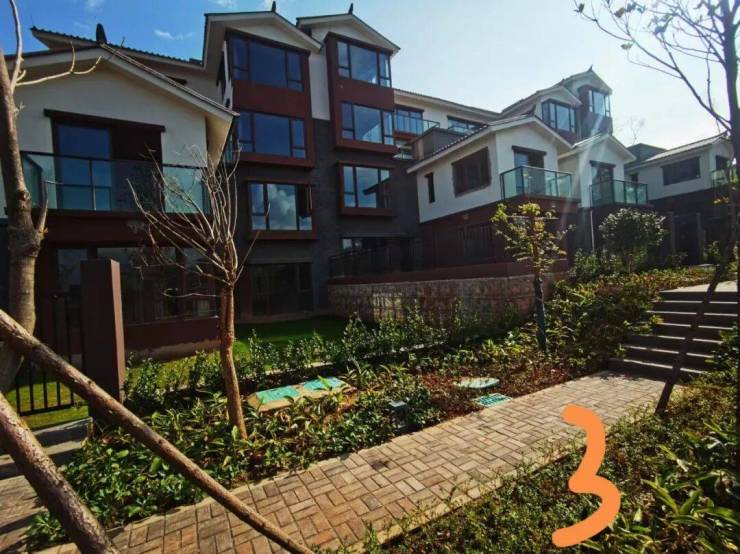

4栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;
5栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,室外给水管道完成100%,入户铁门安装完成、围墙栏杆安装完成,强弱电穿线完成,庭院走道铺贴完成;

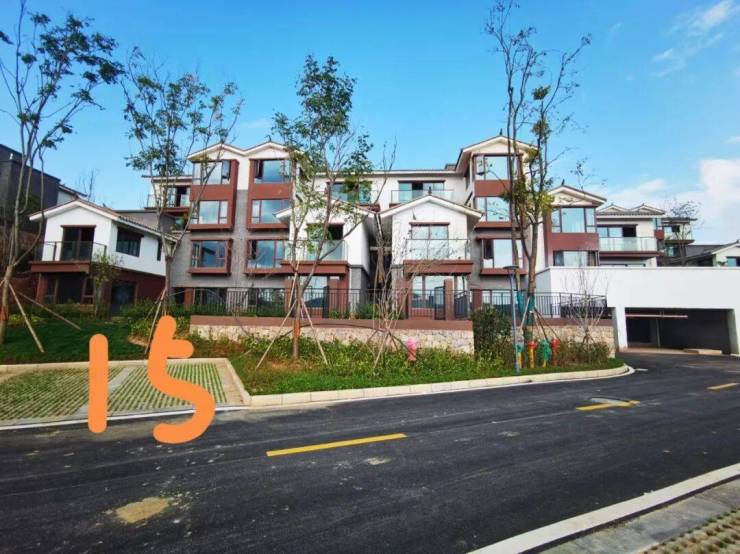

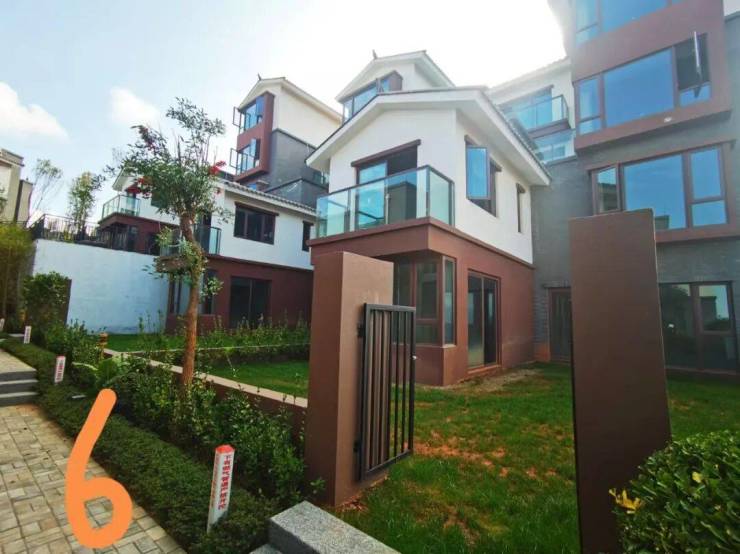

6栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;
7栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

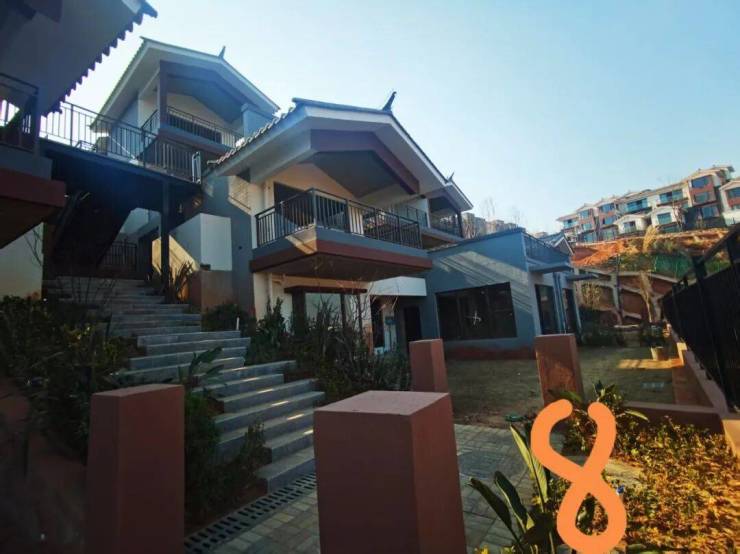

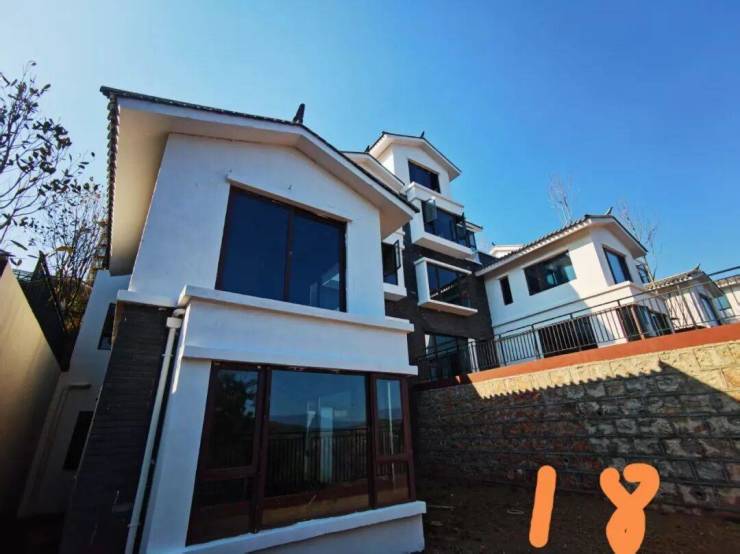

8栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;
9栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;
10栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;
11栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;
12栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

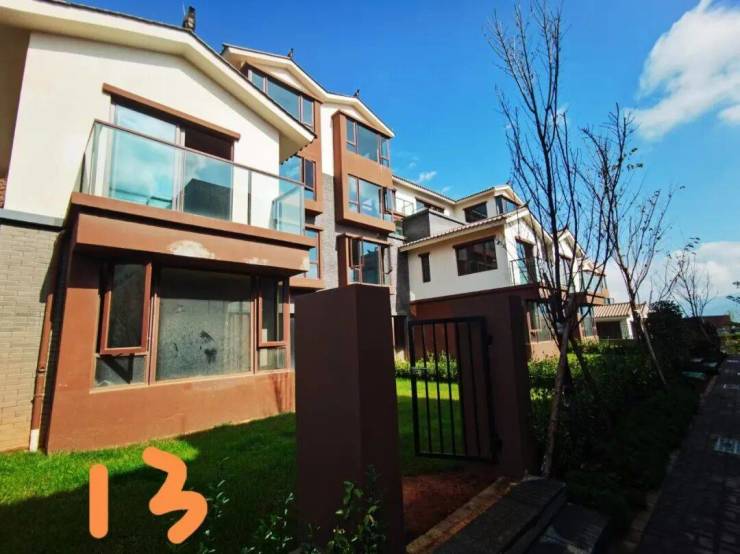

13栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;
14栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;
15栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

大理满江理想生活小镇-花坞许诺小镇2-2地块和风组团项目,现阶段已完成毛坯阶段基础工作,在推进竣工验收等工作中。后续将按合同约定开展精装施工和交付工作。

1#楼二次结构砌体施工完成,抹灰完成50%;

2#楼主体结构完成,砌体工程完成,构造柱完成50%;

3#楼主体施工完成,砌体完成30%。

4#主体施工完成,砌体完成40%;

5栋主体施工完成;砌体完成30%;

1#楼主体结构已施工完成,铝合金门窗窗框已安装完成,外墙涂料、鹰嘴、滴水已施工完成;涂料材料已到场;防雷工程、阀门部分、套管部分、管道部分给排水管已安装完成;

2#楼主体结构已施工完成,铝合金门窗窗框已安装完成,外墙涂料、鹰嘴、滴水已施工完成;涂料材料已到场;防雷工程、电气配管、消防自动报警系统配管预埋、室外排水管道、已安装完成。

3、4、5#楼主体结构已施工完成,铝合金门窗窗框已安装完成,外墙涂料、鹰嘴、滴水已施工完成;涂料材料已到场;防雷工程、电气配管、消防自动报警系统配管预埋、室外排水管道、已安装完成。

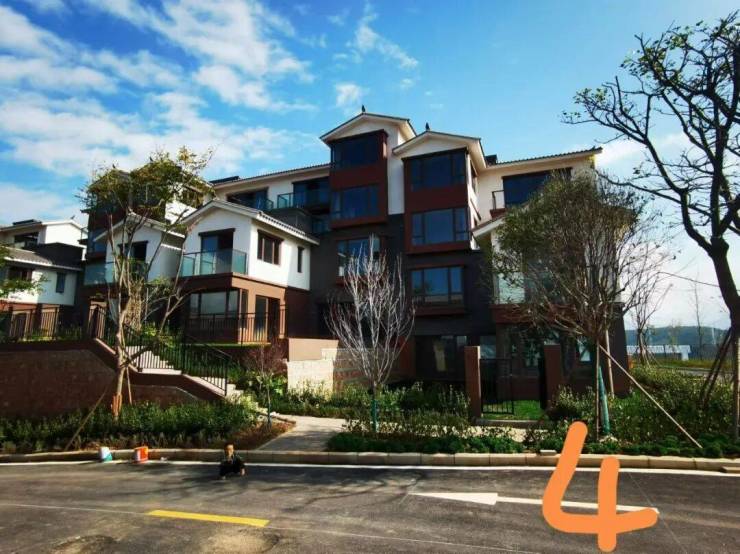

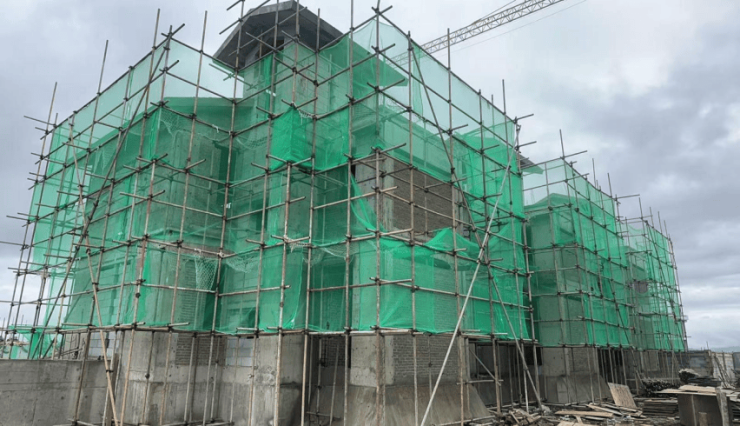

6#楼主体结构已施工完成,砌体已施工完成,屋面瓦安装已施工完成,涂料材料已到场;防雷工程、电气配管、消防自动报警系统配管预埋已安装完成。

7#主体结构已施工完成,二次结构、二次模版已施工完成,屋面瓦安装已施工完成,涂料材料已到场;防雷工程、电气配管、消防自动报警系统配管预埋已安装完成。

8#楼主体结构已施工完成,二次结构、二次模版已施工完成,屋面瓦安装已施工完成,外墙抹灰已施工完成,涂料材料已到场;防雷工程、电气配管、消防自动报警系统配管预埋已安装完成;

9#楼主体结构已施工完成,铝合金门窗窗框已安装完成,二次结构、二次模版已施工完成,内墙抹灰已施工完成,屋面瓦安装已施工完成,外墙涂料、鹰嘴、滴水已施工完成;涂料材料已到场;防雷工程、电气配管、消防自动报警系统配管预埋、室外排水管已安装完成。

10#楼主体结构已施工完成,铝合金门窗窗框已安装完成,外墙抹灰已施工完成,涂料材料已到场;防雷工程、电气配管、消防自动报警系统配管预埋、室外排水管已安装完成。

11#楼主体结构已施工完成,铝合金门窗窗框已安装完成,外墙抹灰已施工完成,涂料材料已到场;防雷工程、电气配管、消防自动报警系统配管预埋、室外排水管已安装完成。

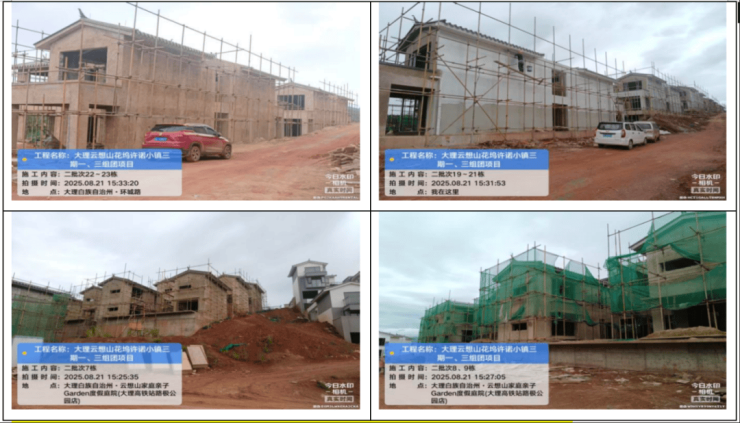

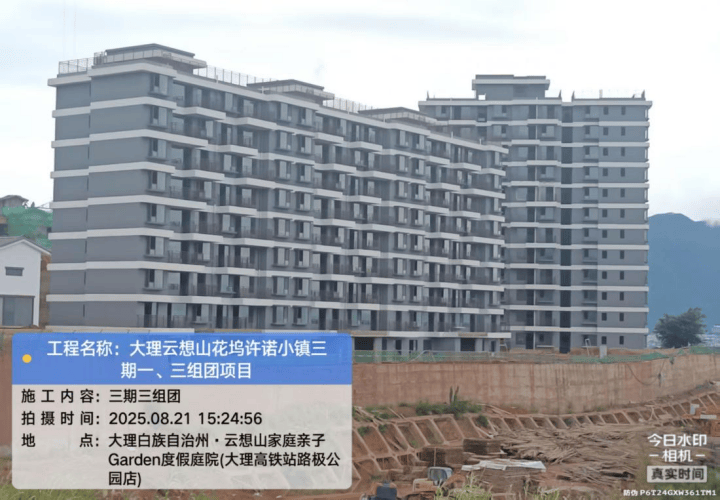

(一)、三期一组团第一施工段(1#~6#、10#、29#~31#)整体施工情况:
土建工程:
①、主体施工完成。
②、二次结构施工完成。
③、内、外墙抹灰施工完成。
水电工程:①、主体施工水电预埋完成。②、二次配管完成;③、给水系统官网安装完成90%.④、排水系统官网安装完成90%。

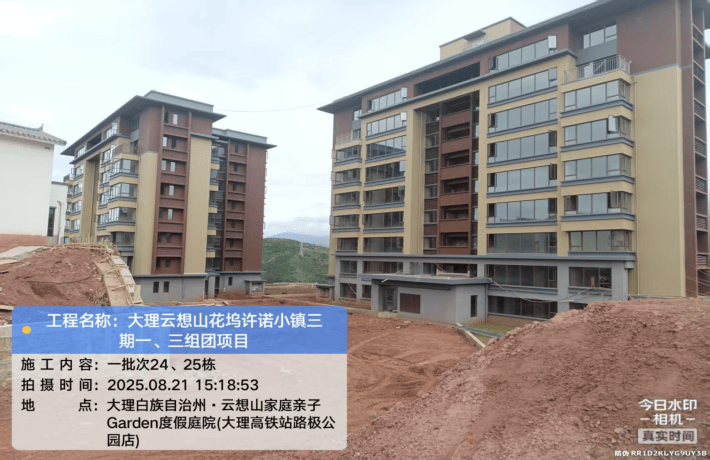

门窗工程:①、1~6栋、10、24、25栋门窗安装完成95%;②、29~31栋门窗安装完成95%。
外墙涂料:一批次大部分施工完成,仅剩每栋墙底脚收尾工作!
室外附属工程:①、1~2栋室外所属挡墙大部分施工完成;室外管网预埋完成90%。②、3~6栋毛石挡墙完成70%;室外管网预埋完成50%。③、29~31栋毛石挡墙完成80%;室外管网预埋完成80%。
1栋主体结构、二次结构、抹灰、外涂、门窗、给排水、电气等大部分施工完成,只待(室外附属工程)施工接通。
2栋主体结构、二次结构、抹灰、外涂、门窗、给排水、电气等大部分施工完成,只待(室外附属工程)施工接通。
3栋主体结构、二次结构、抹灰、外涂、门窗、给排水、电气等大部分施工完成,只待(室外附属工程)施工接通。
4栋主体结构、二次结构、抹灰、外涂、门窗、给排水、电气等大部分施工完成,只待(室外附属工程)施工接通。
5栋主体结构、二次结构、抹灰、外涂、门窗、给排水、电气等大部分施工完成,只待(室外附属工程)施工接通。
6栋主体结构、二次结构、抹灰、外涂、门窗、给排水、电气等大部分施工完成,只待(室外附属工程)施工接通。
10栋主体结构、二次结构、抹灰、外涂、门窗、给排水、电气等大部分施工完成,只待(室外附属工程)施工接通。

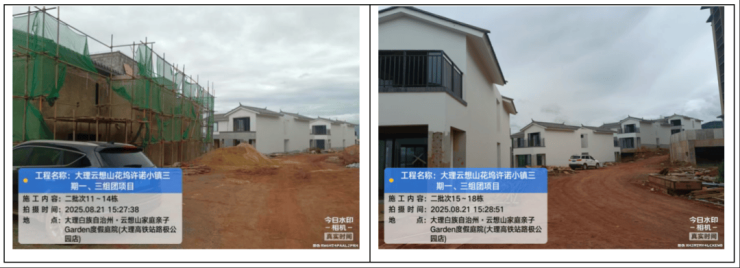

29栋主体结构、二次结构、抹灰、外涂、门窗、给排水、电气等大部分施工完成,只待(室外附属工程)施工接通。
30栋主体结构、二次结构、抹灰、外涂、门窗、给排水、电气等大部分施工完成,只待(室外附属工程)施工接通。
31主体结构、二次结构、抹灰、外涂、门窗、给排水、电气等大部分施工完成,只待(室外附属工程)施工接通。

(二)、三期一组团第二施工段(24-25#楼)整体施工情况:
土建工程:
①、主体结构施工完成。
②、二次结构施工完成。
③、内外墙抹灰施工完成。
水电工程:①、主体施工水电预埋完成;②、二次配管完成;③、给水系统官网安装完成90%;④、排水系统官网安装完成90%。
门窗工程:①、24、25栋门窗安装完成;②、24、25栋阳台栏杆安装完成;楼梯栏杆安装完成。
外墙涂料:24、25栋大部分施工完成,仅剩每栋墙底脚收尾工作!
室外附属工程:24、25栋,2#地下室顶板防水、保护层、给排水管网、电气线管、排水沟及种植土回填完成,只待种植绿化植被及穿线、通水。
24栋主体结构、二次结构、抹灰、外涂、门窗、给排水、电气等大部分施工完成,只待(室外附属工程)施工接通。
25栋主体结构、二次结构、抹灰、外涂、门窗、给排水、电气等大部分施工完成,只待(室外附属工程)施工接通。
2#地下室消防喷淋管网安装完成40%;墙体砌筑完成;抹灰完成70%。

三)、三期一组团第三施工段(7~23#楼)整体施工情况:
水电工程:7-11栋除内、外墙抹灰完成70%外,其余【主体结构、二次结构、给排水、电气等大部分施工完成,只待(室外附属工程)施工接通】。
门窗工程:11~21栋门窗框安装完成90%;其余栋号尚未安装!
外墙涂料:13~21栋外墙涂料大部分施工完成,其余栋号正在施工中!
7栋主体结构、二次结构、门窗框、抹灰、给排水、电气大部分施工完成,只待(室外附属工程)施工接通。
8栋主体结构、二次结构、门窗框、给排水、电气大部分施工完成;内外墙抹灰完成50%。
9栋主体结构、二次结构、门窗框、给排水、电气大部分施工完成;内外墙抹灰完成50%。
11栋主体结构、二次结构、门窗框、给排水、电气大部分施工完成;内外墙抹灰完成50%。
13~21栋主体结构、二次结构、门窗框、抹灰、外墙涂料、给排水、电气大部分施工完成,只待(室外附属工程)施工接通。
22~23栋主体结构、二次结构、给排水、电气大部分施工完成;内外墙抹灰完成50%。

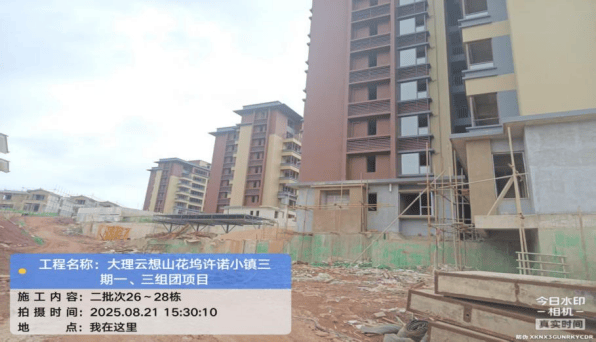

四)、三期一组团第四施工段(26-28#楼)整体施工情况:
26栋主体结构、二次结构、抹灰、外涂、门窗、给排水、电气等大部分施工完成,只待(室外附属工程)施工接通。
27栋主体结构、二次结构、抹灰、外涂、门窗、给排水、电气等大部分施工完成,只待(室外附属工程)施工接通。
28栋主体结构、二次结构、抹灰、外涂、门窗、给排水、电气等大部分施工完成,只待(室外附属工程)施工接通。
1#地下室墙体砌筑、二次结构大部分施工完成,正在进行抹灰施工中;强弱电桥架安装完成85%。

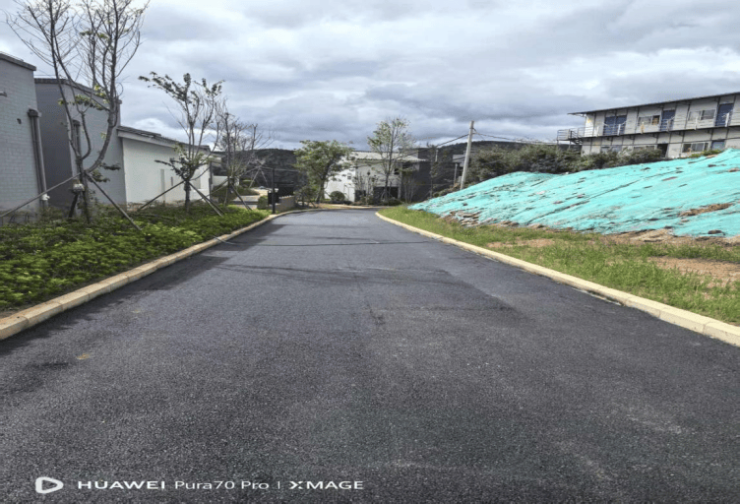

五)、室外管网、道路、绿化工程
①三期一组团1、2栋室外周边雨污水管网已安装完成;露台散水沟施工完成;挡土墙施工完成90%。

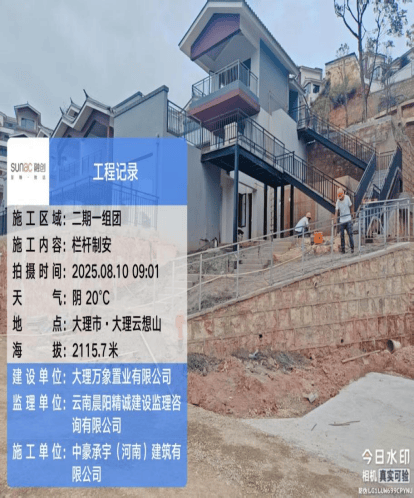

②、29、30、31栋范围内的挡土墙施工完成;雨污水管道安装完成;露台散水沟施工完成;31栋西侧台阶踏步结构基础施工完成;临边栏杆安装完成50%;露台栏杆安装完成30%。
③、3~6栋坡道挡墙完成70%;雨污管预埋完成;强弱电线管预埋完成。

(一)、三期三组团第一施工段(1-3#楼)整体施工情况:

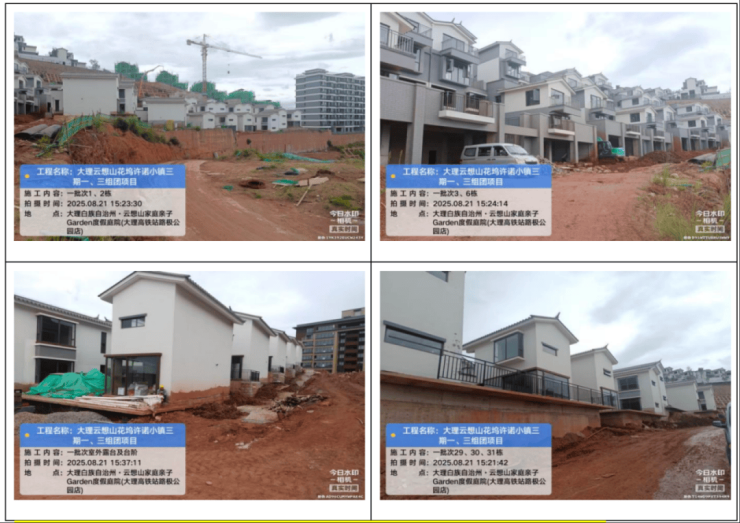

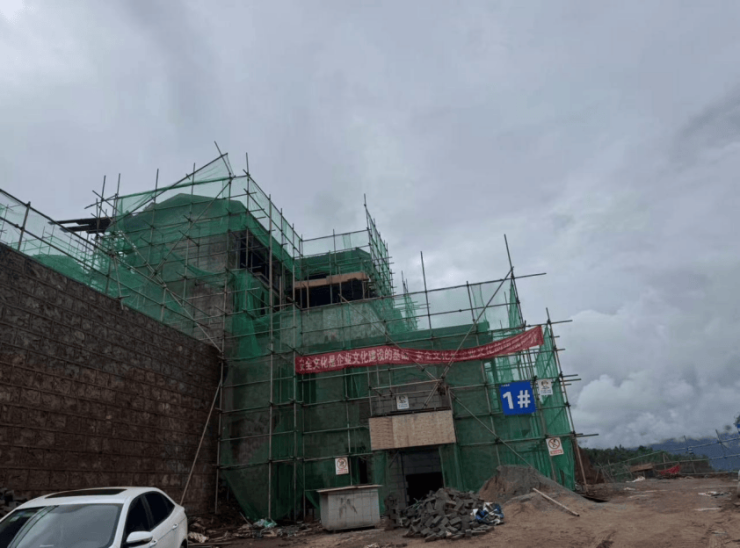

1栋主体结构、二次结构、抹灰、外涂、窗子、给排水、电气等大部分施工完成,只待(室外附属工程)施工接通。
2栋主体结构、二次结构、抹灰、外涂、门窗、给排水、电气等大部分施工完成,只待(室外附属工程)施工接通。
