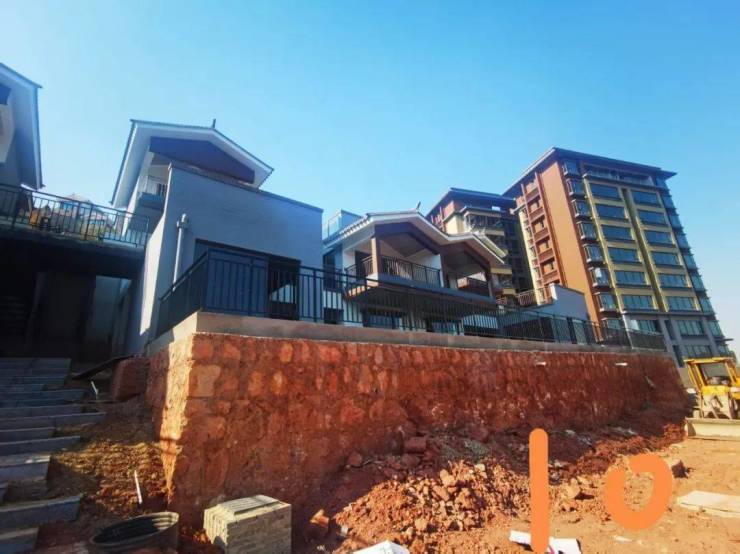

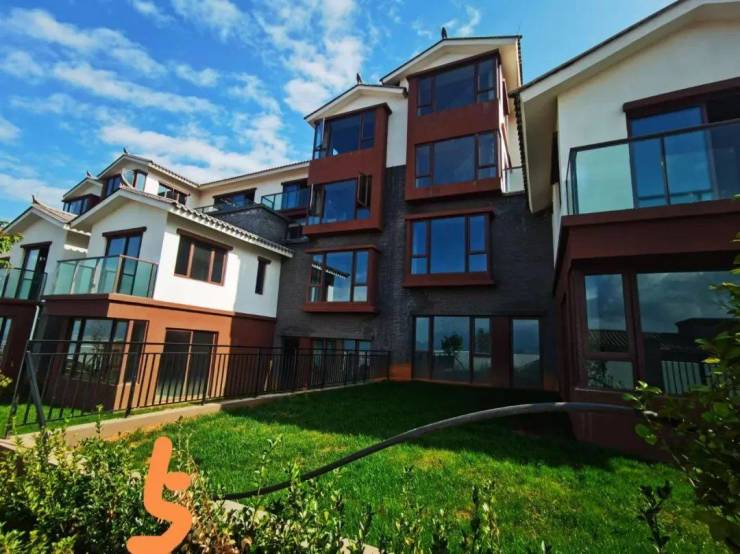

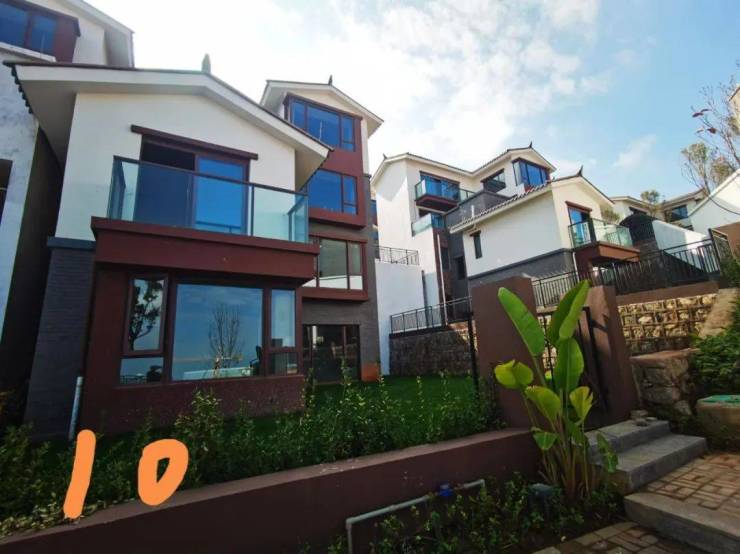

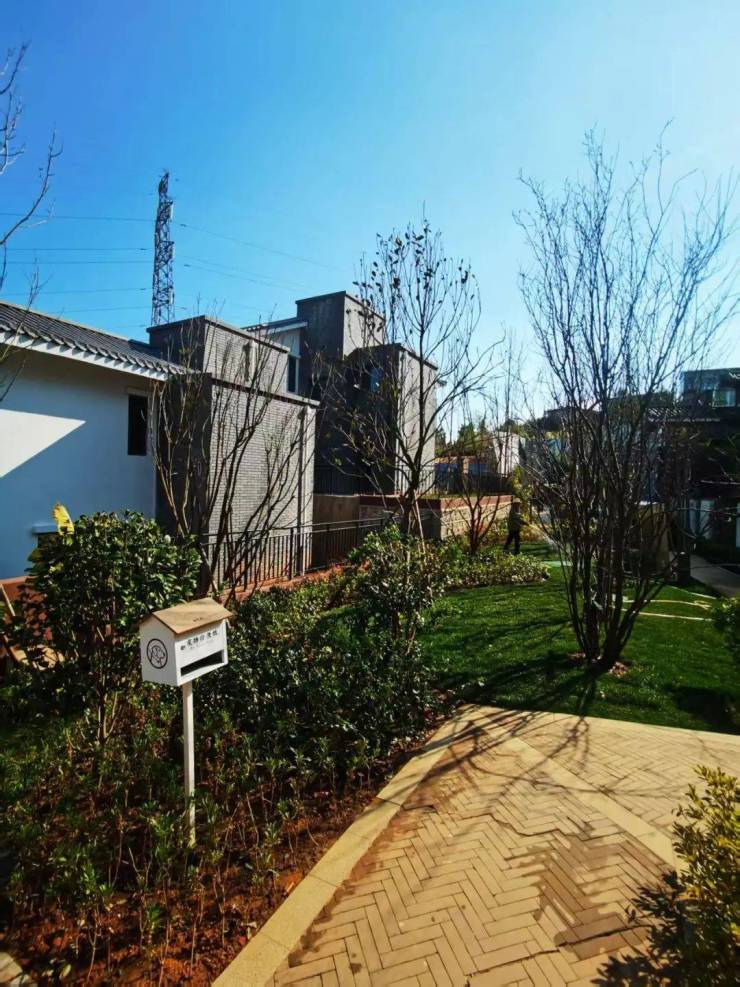

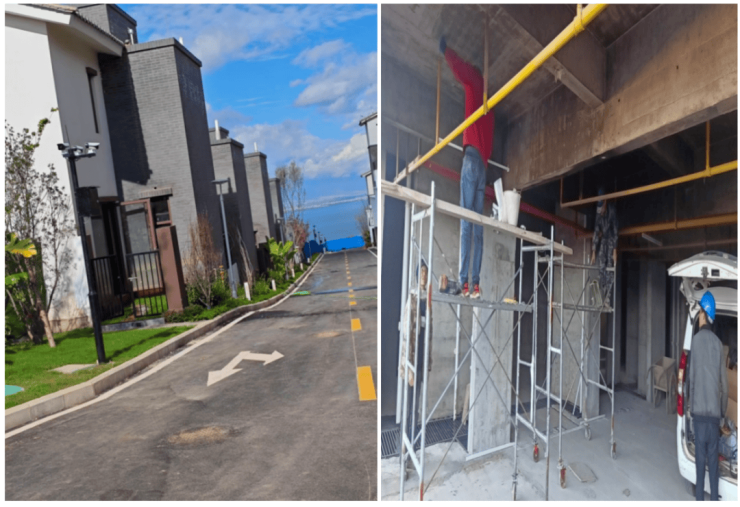

大理云想山,17栋主体已完成、外墙涂料已完成、屋面瓦已完成,庭院院墙完成,入户门完成。栏杆安装完成、室外管网埋设完成、室外景观工程完成...

一期二组团(17-22#)

现场实拍图

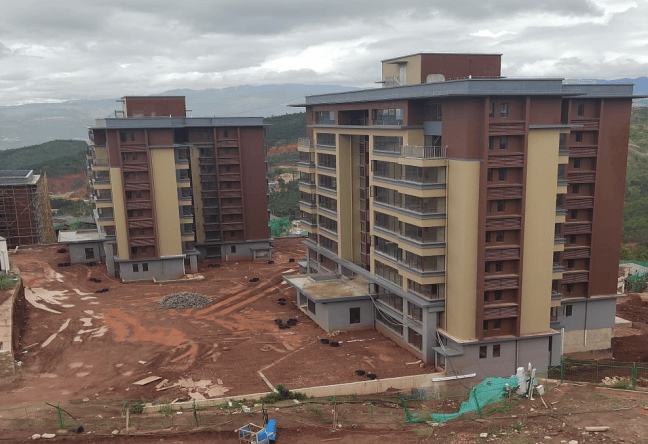

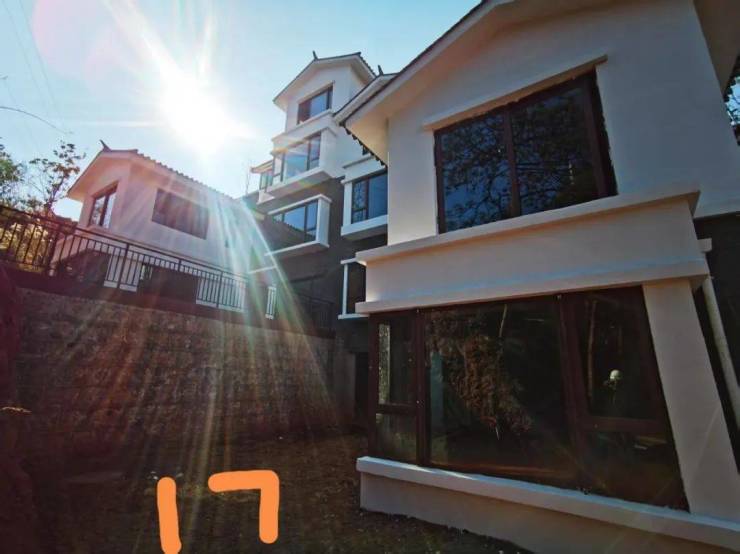

17栋主体已完成、外墙涂料已完成、屋面瓦已完成,庭院院墙完成,入户门完成。栏杆安装完成、室外管网埋设完成、室外景观工程完成;

现场实拍图

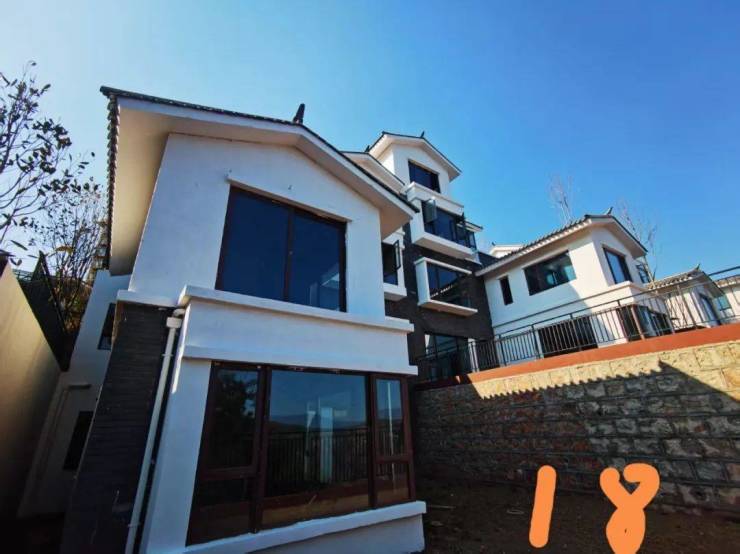

18栋主体已完成、外墙涂料已完成、屋面瓦已完成,庭院院墙完成,入户门完成。栏杆安装完成、室外管网埋设完成、室外景观完成;

现场实拍图

19栋主体已完成、外墙涂料已完成、屋面瓦已完成,庭院院墙完成,入户门完成。栏杆安装完成、室外管网埋设完成、室外景观完成;

现场实拍图

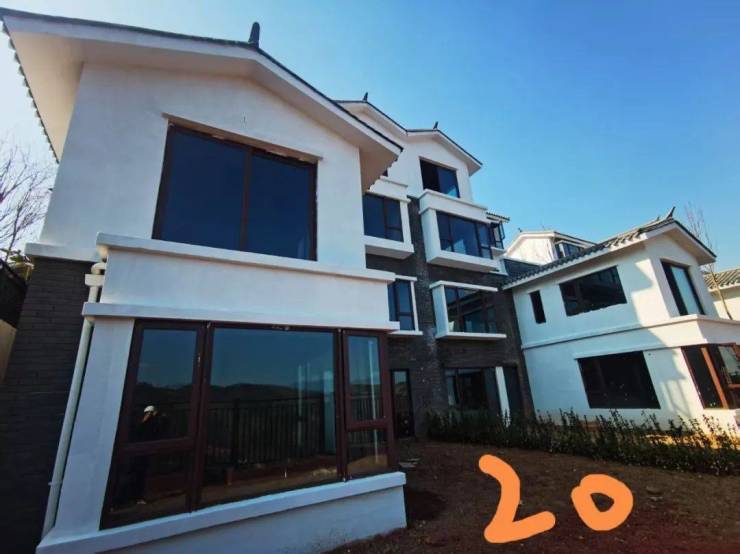

20栋主体已完成、外墙涂料已完成、屋面瓦已完成,庭院院墙完成,入户门完成。栏杆安装完成

室外管网埋设完成、室外景观完成;

现场实拍图

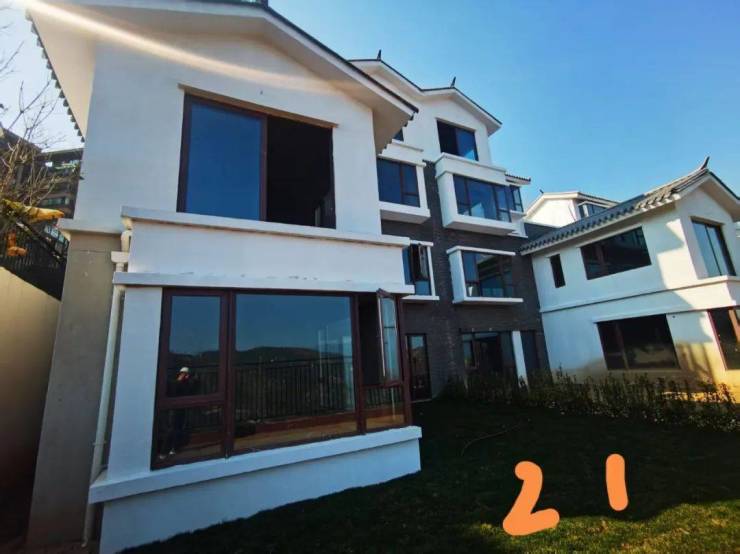

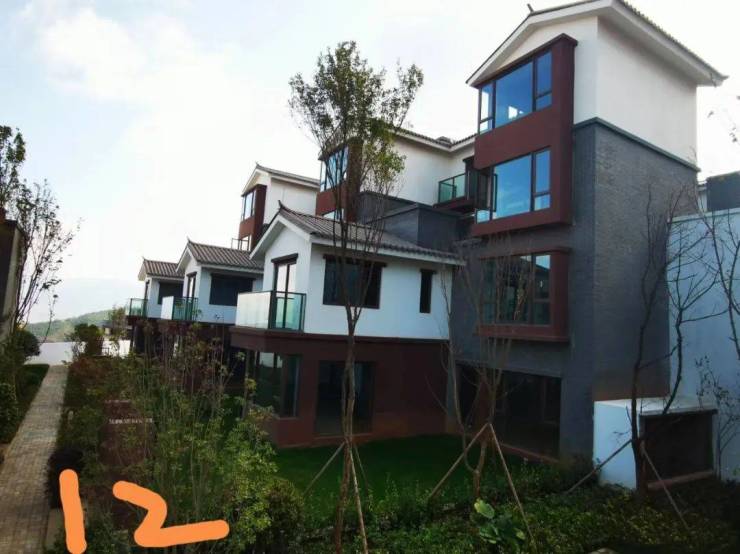

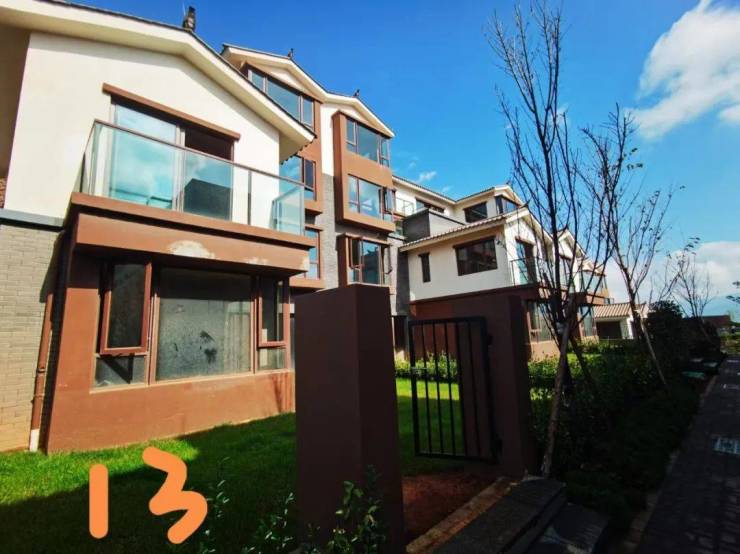

21栋主体已完成、外墙涂料已完成、屋面瓦已完成,庭院院墙完成,入户门完成、栏杆安装完成、室外管网埋设完成、室外景观完成;

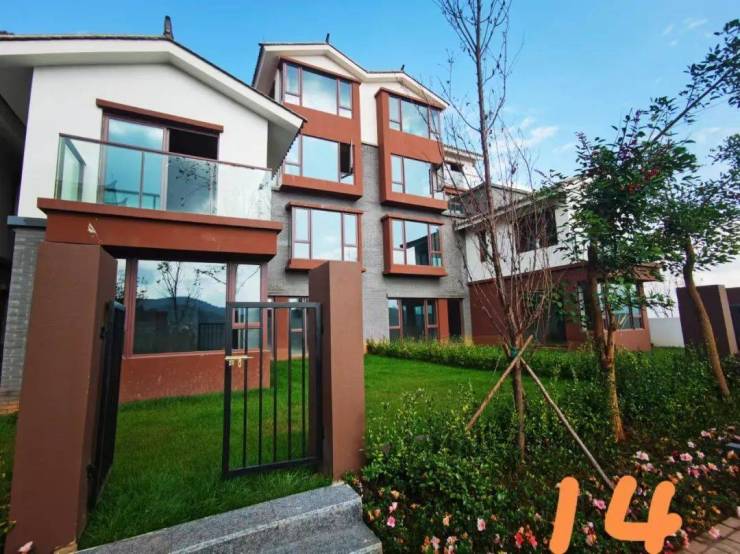

现场实拍图

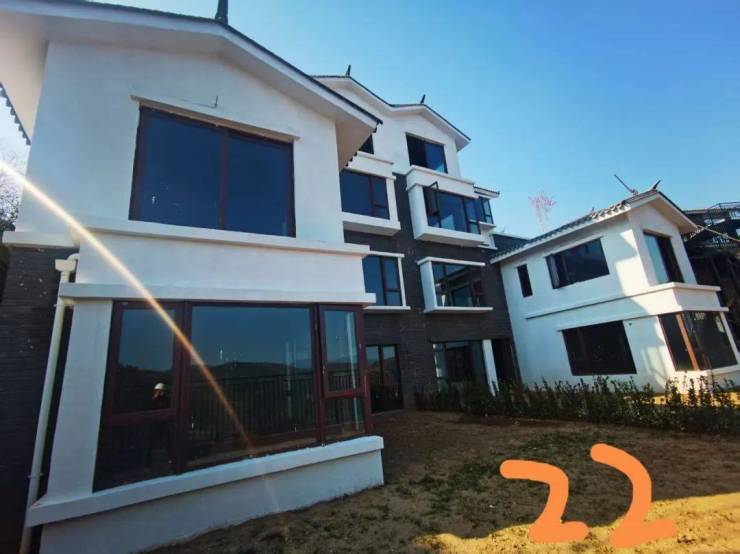

22栋主体已完成、外墙涂料已完成、屋面瓦已完成,庭院院墙完成,入户门完成。栏杆安装完成、室外管网埋设完成、室外景观完成;

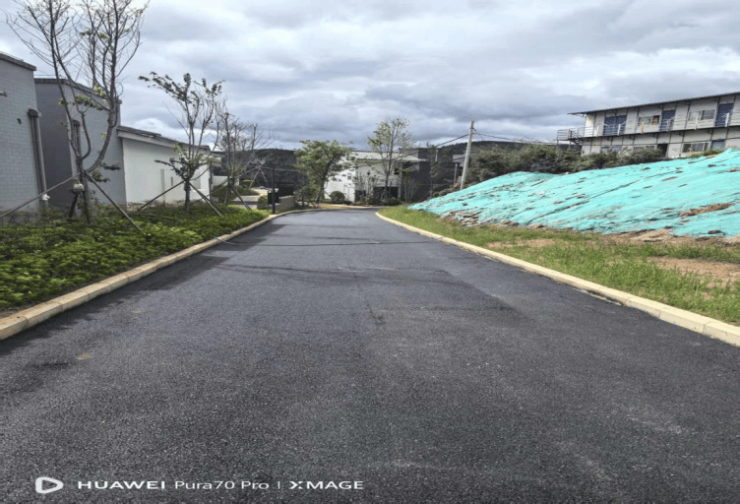

室外园路铺贴工程全面完成

室外道路沥青层铺设完成,景观工程已完成

室外绿化工程

室外铺贴工程已全面完成

二期一组团(7-11#)

现场实拍图

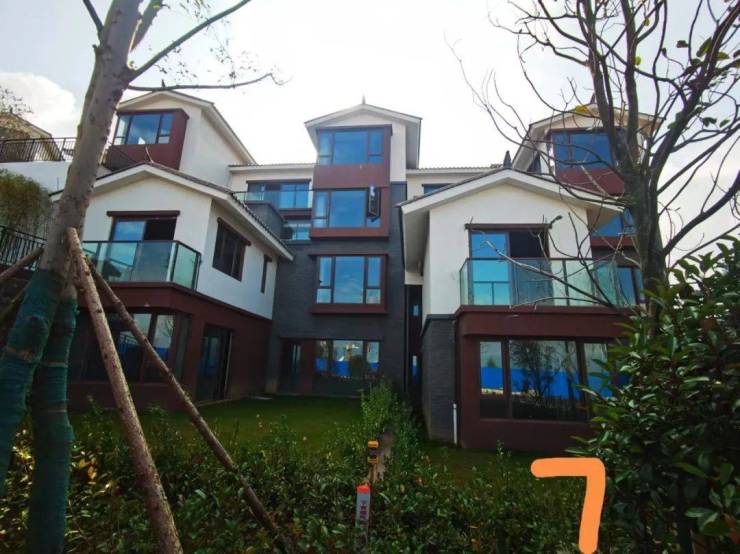

7栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,屋面防水完成,腻子完成100%,露台压顶小青砖完成100%,窗框及固定玻璃安装,钢楼梯安装完成,屋面盖瓦完成,室内二次电管网配管完成,给排水管安装完成,露台栏杆安装完成,涂料完成,外架拆除完成,室外附属工程施工中;

现场实拍图

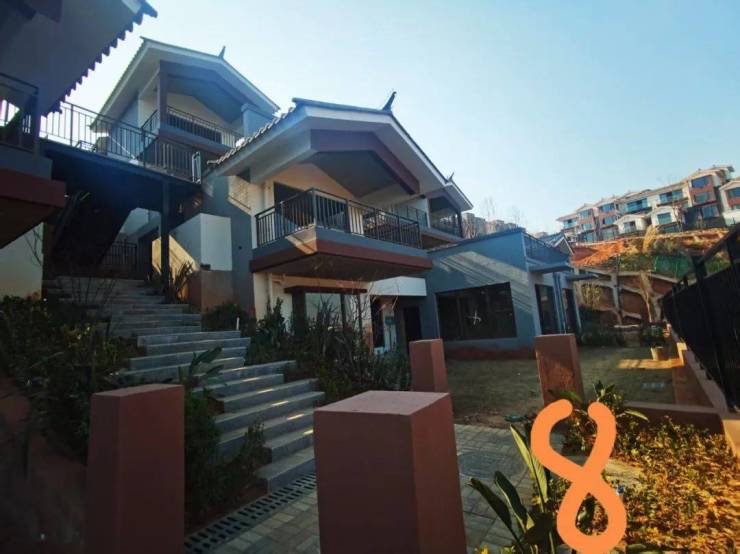

8栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,屋面防水完成,腻子完成100%,露台压顶小青砖完成100%,窗框及固定玻璃安装完成,屋面盖瓦完成,室内二次电管网配管完成,给排水管安装完成,露台栏杆安装完成,涂料完成,外架拆除完成,钢楼梯安装完成,室外附属工程施工中;

现场实拍图

9栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,屋面防水完成,腻子完成100%,露台压顶小青砖完成100%,窗框及固定玻璃安装完成,屋面盖瓦完成,室内二次电管网配管完成,给排水管安装完成,露台栏杆安装完成,涂料完成,外架拆除完成,室外钢楼梯安装完成,室外附属工程施工中;

现场实拍图

10栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,屋面防水完成,腻子完成100%,露台压顶小青砖完成100%,窗框及固定玻璃安装完成,屋面盖瓦完成,室内二次电管网配管完成,给排水管安装完成,露台栏杆安装完成,涂料完成,外架拆除完成,室外钢楼梯安装完成,室外附属工程施工中;

现场实拍图

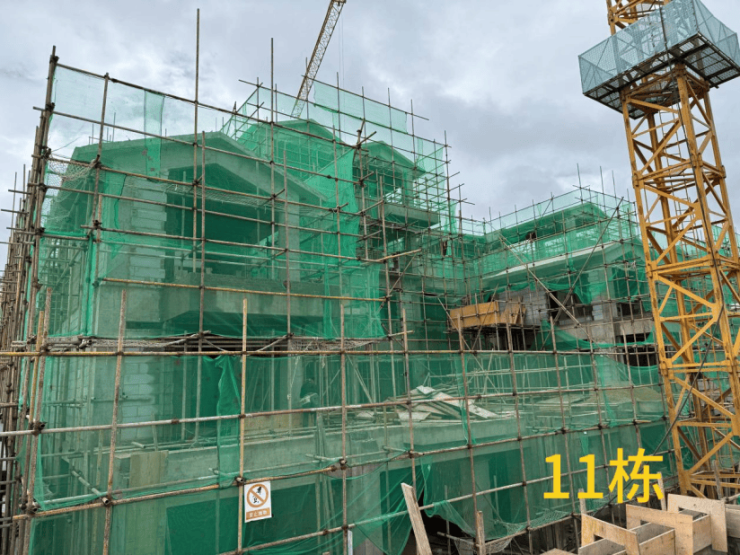

11栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,屋面防水及保护层完成,腻子完成100%,外墙保温完成,抗裂砂浆完成,外墙涂料完成,窗框及固定玻璃安装完成,生活阳台栏杆安装完成,室内烟道管安装完成,室内二次电管配管完成、给排水管安装完成,外架拆除完成、电梯安装完成、入户门安装完成,公区地砖铺贴完成、公区吊顶龙骨安装完成、弱电线布线完成、管井防火门门套安装完成;

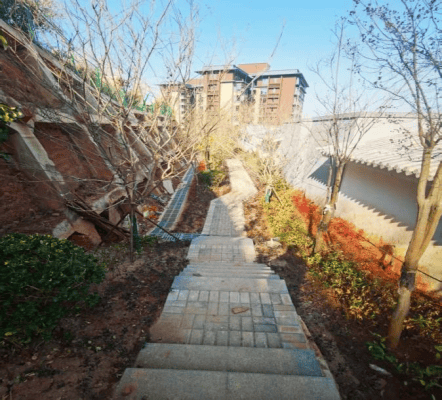

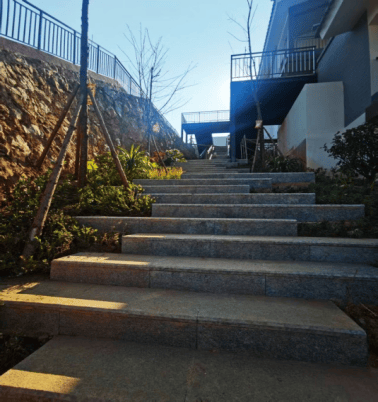

室外铺贴工程已完成

室外绿化工程已完成95%

室外栏杆及钢楼梯安装完成

11栋室外挡墙勾缝完成100% 圈梁浇筑砼完成100%

二期二组团(3-15#)

现场实拍图

3栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

现场实拍图

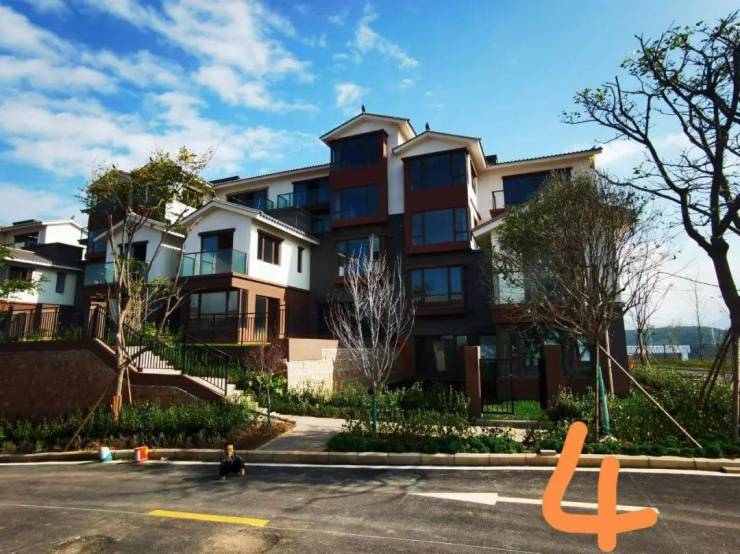

4栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

现场实拍图

5栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,室外给水管道完成100%,入户铁门安装完成、围墙栏杆安装完成,强弱电穿线完成,庭院走道铺贴完成;

现场实拍图

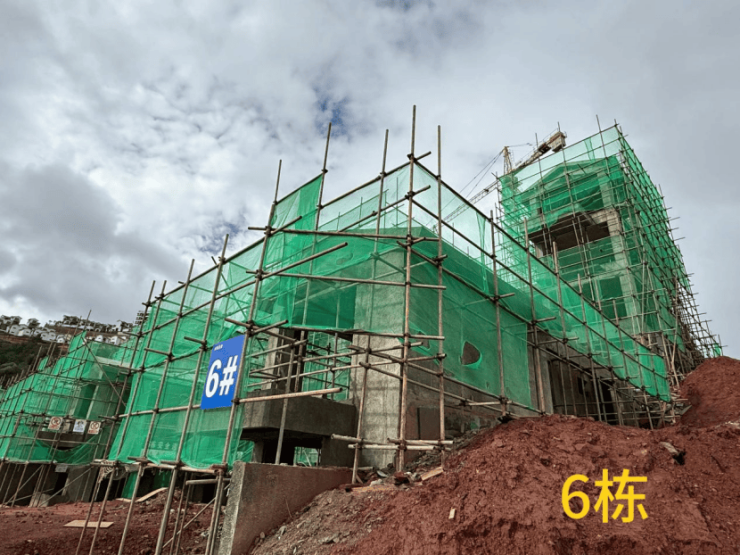

6栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

现场实拍图

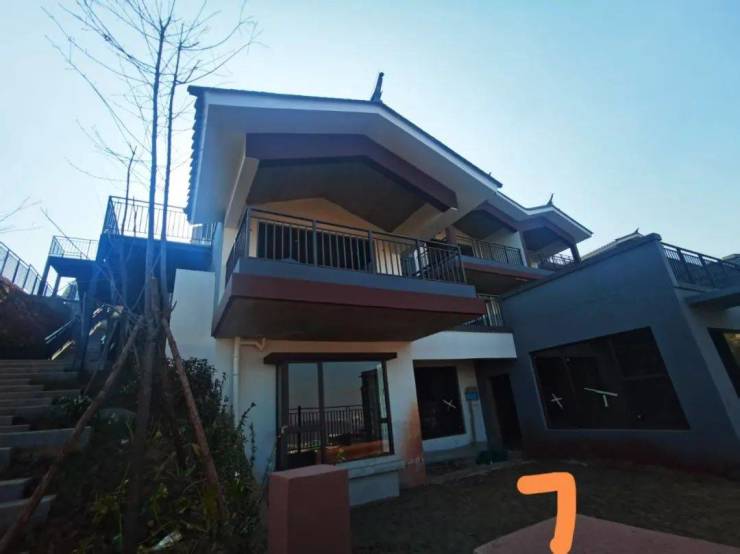

7栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

现场实拍图

8栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

现场实拍图

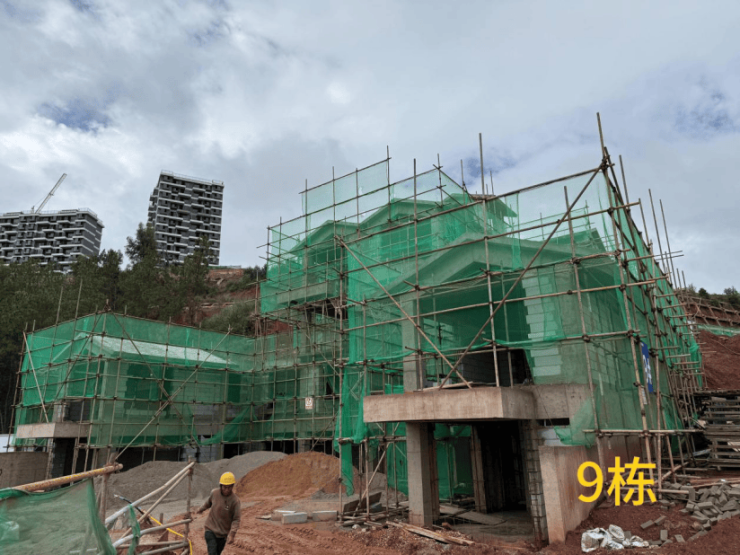

9栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

现场实拍图

10栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

现场实拍图

11栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

现场实拍图

12栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

现场实拍图

13栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

现场实拍图

14栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

现场实拍图

15栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

室外工程

小区监控系统安装完成、小区车库照明安装完成

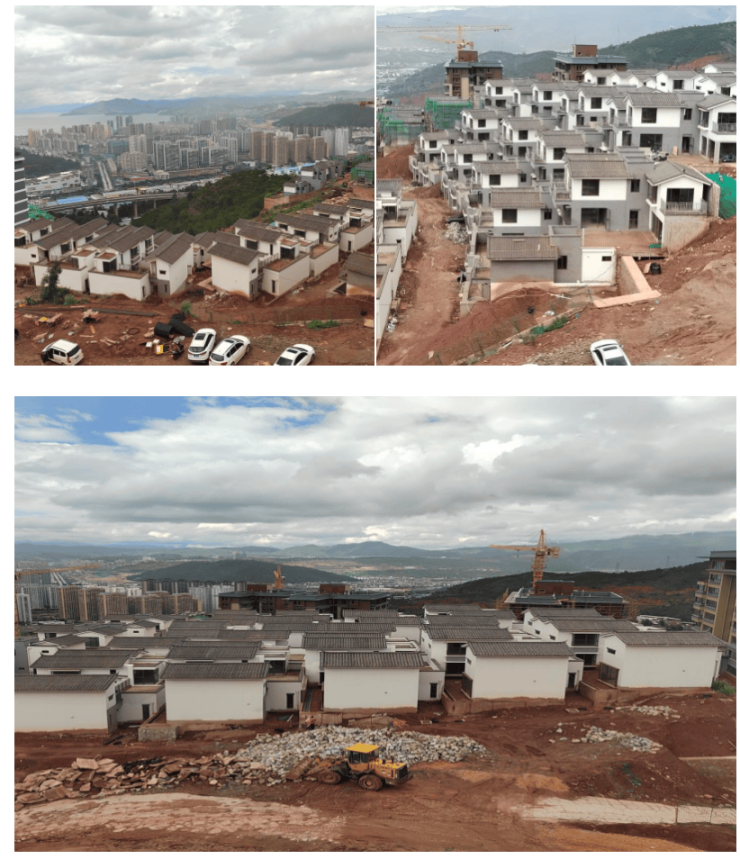

二期四组团

现场实拍图

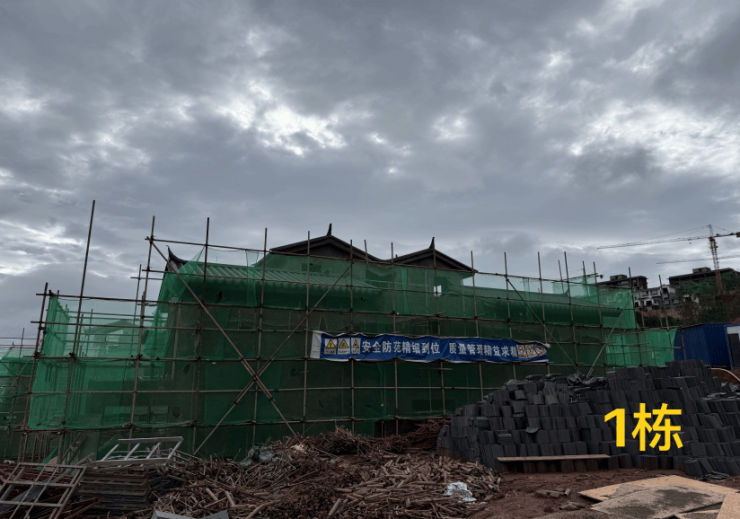

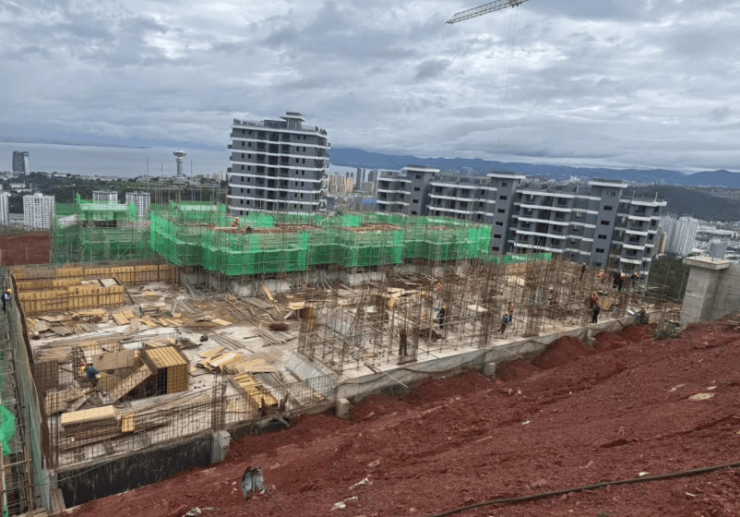

1#楼构造柱绑扎完成,反坎施工。

现场实拍图

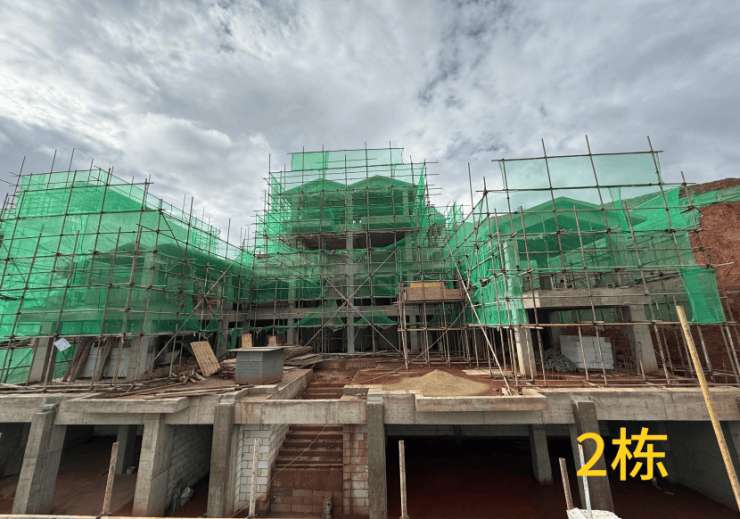

2#楼三层模板安装100%。

现场实拍图

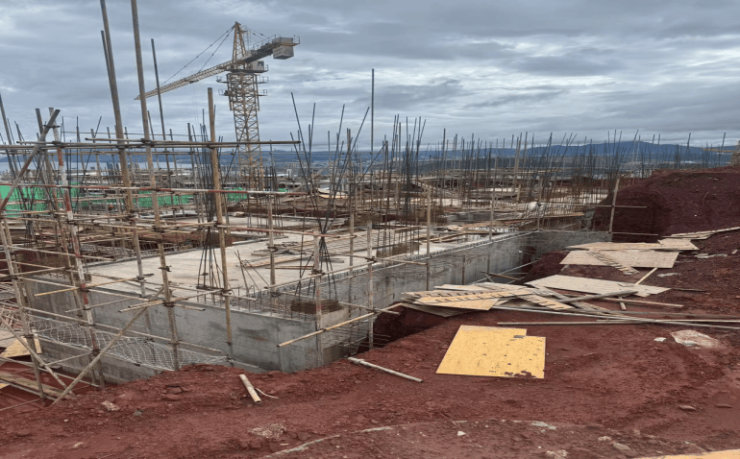

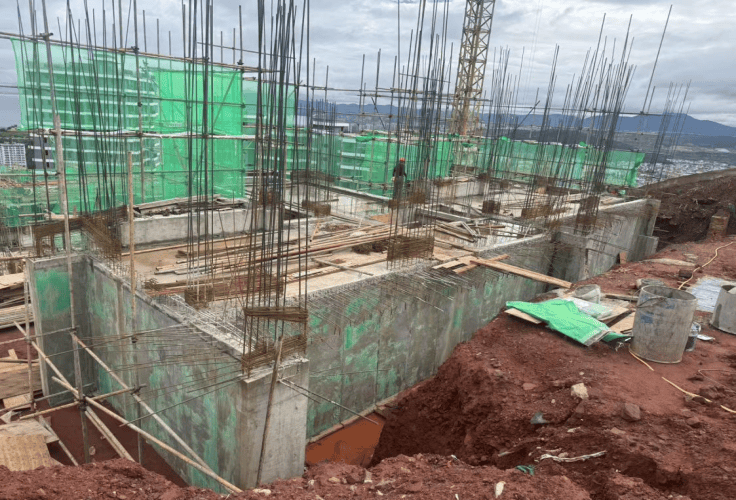

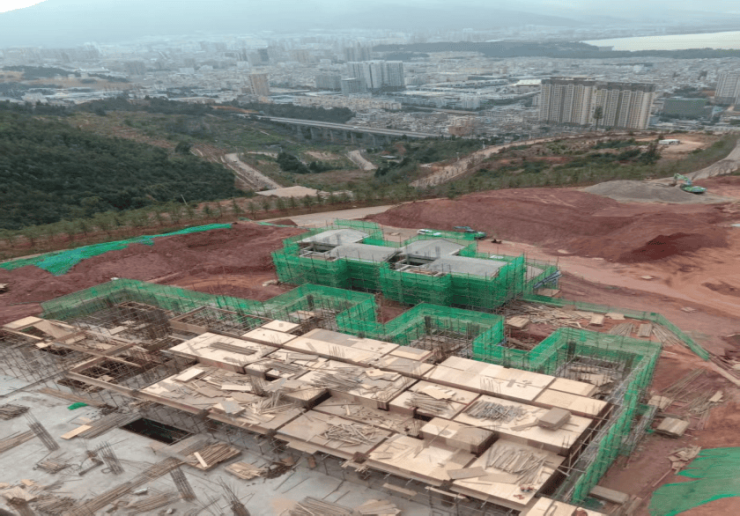

地下室负一层混凝土浇筑完成,室外楼梯及挡土墙施工完成50%。

现场实拍图

3#楼一层内架搭设完成80%,9~11轴基础开挖完成30%。

现场实拍图

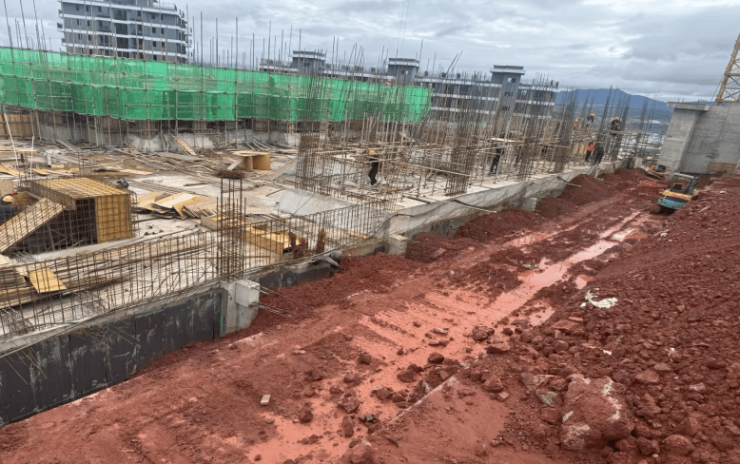

4栋7~27轴/H~Q轴一层混凝土浇筑完成;

现场实拍图

5栋1~11轴/D~H轴一层混凝土浇筑完成;11~31轴D~H轴一层底板浇筑完成。

三期二组团

现场实拍图

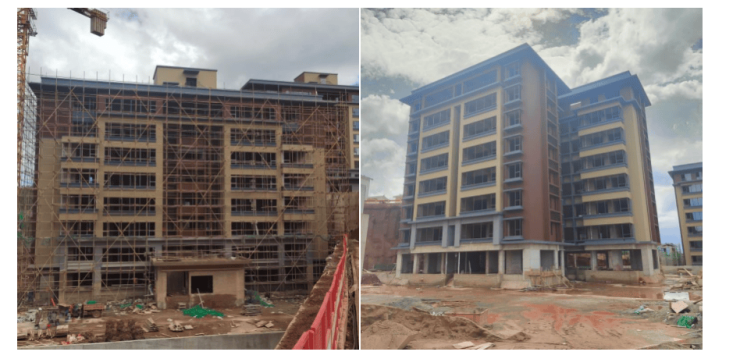

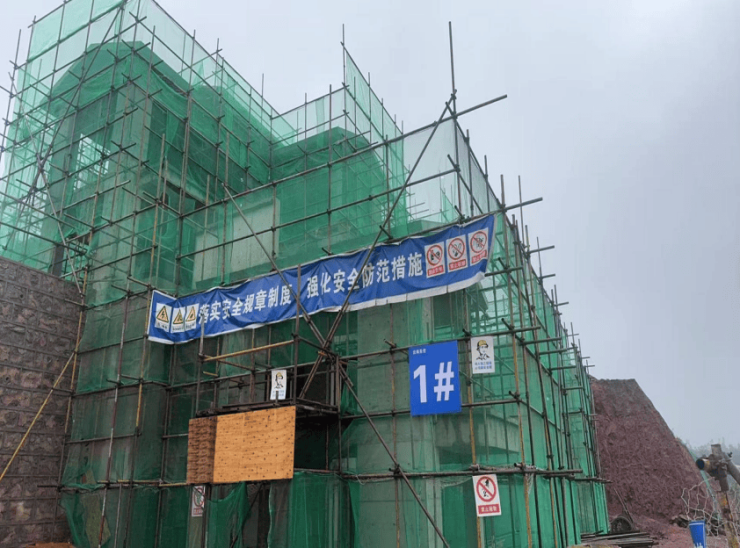

1#楼主体二次结构、室内外抹灰、坡屋顶盖瓦已完成、待室内门窗安装工作;

现场实拍图

2#楼主体已全部完成、吊一层二次结构已完成、一、二层结构植筋及构造柱制安已完成、待二次结构砖墙砌筑;

现场实拍图

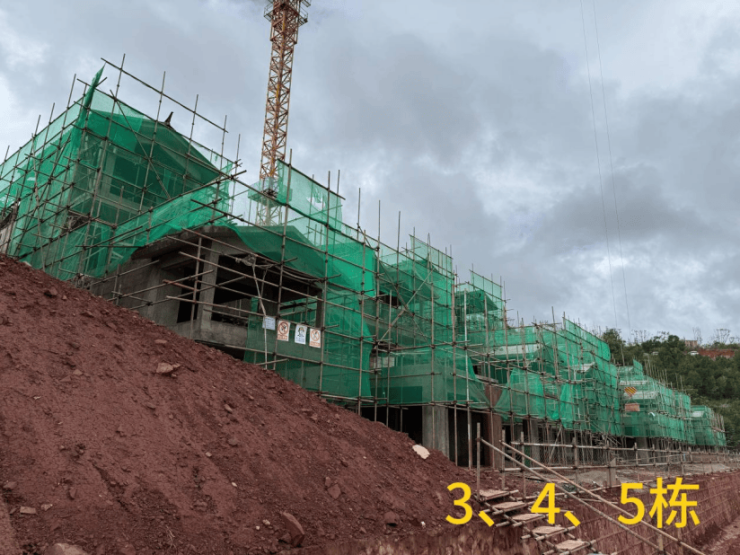

3、4、5#楼主体已全部完成、5#楼坡屋顶层盖瓦已完成、3、4#楼待盖瓦、二次结构已全部完成、三层砖墙开槽线管及线盒预埋已完成、四层待施工、一层内外墙抹灰已完成、二层内外墙正在施工;

现场实拍图

6#楼主体已全部完成、一至三层二次结构已完成、一、二砖墙水电预埋已完成、6#楼一、二层内外墙抹灰已完成;

现场实拍图

7#楼主体已全部完成、一至三层二次结构已完成、一、二砖墙水电预埋已完成、7#楼一、二层内墙抹灰正在施工、四层二次结构植筋正在施工;

现场实拍图

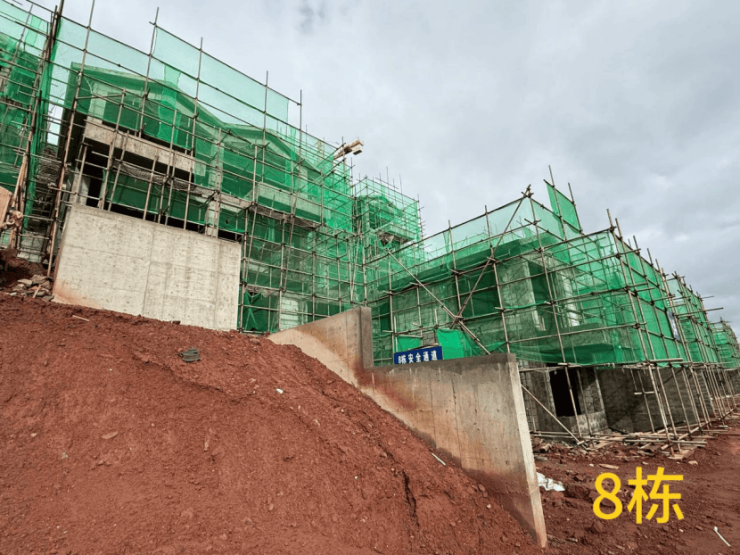

8#楼主体已全部完成、一二层二次结构已完成、砖墙开槽及线盒预埋已完成、待内外墙抹灰、三层待二次结构砖墙砌筑;

现场实拍图

9#楼主体已全部完成、一至三层二次结构砖墙砌筑已完成、四层正在施工、一层二次结构模板制安已完成、坡屋顶层待防水铺贴;

现场实拍图

10#楼主体已全部完成、二至四层二次结构砖墙砌筑已完成、待模板制安、一层二次结构砖墙待砌筑、坡屋顶层待防水铺贴;

现场实拍图

11#楼主体已全部完成、吊一层至三层二次结构砖墙砌筑已完成、吊一层至一层二次结构模板制安已完成、四层二次结构砖墙待砌筑、坡屋顶层防水非固化已完成待铺贴卷材;

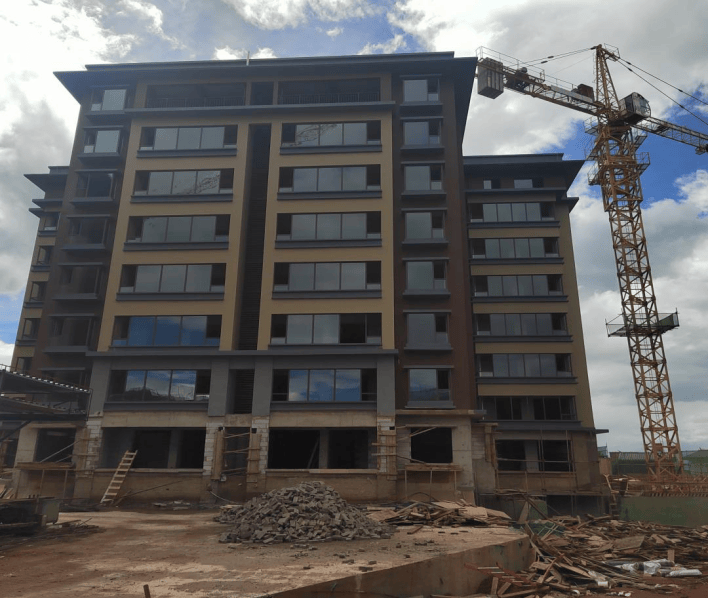

三期一组团(17-22#)

现场实拍图

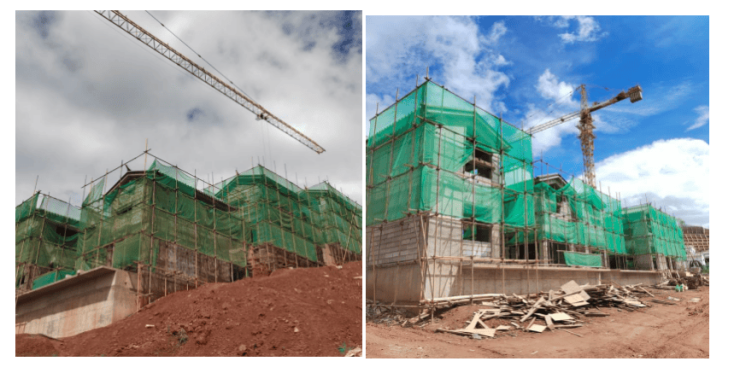

(一)、三期一组团第一施工段(1#-6#、10#、29#-31#)整体施工情况:

土建工程:

①、主体施工完成。

②、二次结构施工完成。

③、内、外墙抹灰施工完成。

水电工程:①、主体施工水电预埋完成。②、二次配管完成;③、给水系统官网安装完成50%.④、排水系统官网安装完成85%。

门窗工程: ①、1#-6#、10#楼窗框安装完成90%;②、29#-31#楼窗框安装完成90%。

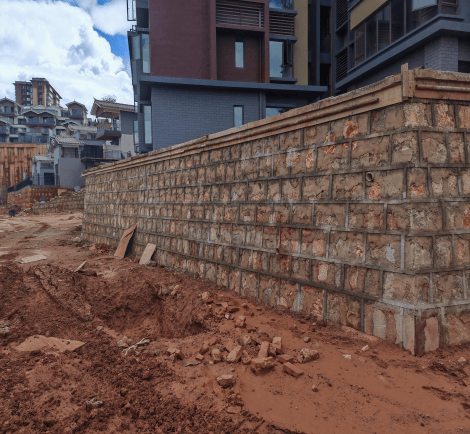

室外附属工程:①、1#、2#楼毛石挡墙完成,室外管网预埋完成40%。②、3#~6#楼毛石挡墙完成55%,室外管网预埋完成35%。③、29#~31#楼毛石挡墙完成50%,室外管网预埋完成70%。

1栋砌体完成,内墙抹灰完成,外墙抹灰完成,屋面防水完成,露台防水完成,屋面瓦施工完成100%;窗框安装完成100%;栏杆安装完成100%;外墙腻子完成100%,外墙平涂漆完成100%,室外雨污水管网完成100%。室外给水管道完成100%;外墙排水管未安装,室内给排水、二配安装完成;院内露台截水槽完成。

2栋砌体完成,内墙抹灰完成,外墙抹灰完成,屋面防水完成,露台防水完成,屋面瓦施工完成100%;窗框安装完成100%;玻璃安装完成90%;栏杆安装完成100%;外墙腻子完成100%,外墙平涂漆完成100%,室外雨污水管网完成100%。室外给水管道完成100%;室内给排水、二配安装完成;院内露台截水槽完成。

3栋砌体完成,内墙抹灰完成,外墙抹灰完成,门窗收口完成100%;门窗安装完成100%;玻璃安装完成90%;外墙腻子完成,外墙平涂漆完成,真石漆完成,栏杆安装完成100%;屋面防水完成,屋面瓦施工完成100%。室外雨污水管网完成100%。室内给排水、二配安装完成。

4栋砌体完成,内墙抹灰完成,外墙抹灰完成,门窗收口完成100%;门窗安装完成100%;玻璃安装完成90%;外墙腻子完成,外墙平涂漆完成,真石漆完成,栏杆安装完成100%;屋面防水完成,屋面瓦施工完成100%。室外雨污水管网完成100%。室内给排水、二配安装完成。

5栋砌体完成,内墙抹灰完成,外墙抹灰完成,门窗收口完成100%;门窗安装完成100%;玻璃安装完成90%;外墙腻子完成,外墙平涂漆完成,真石漆完成,栏杆安装完成100%;露台防水层施工完成70%,屋面防水完成,屋面瓦施工完成100%。室外雨污水管网完成100%。室内给排水、二配安装完成。

6栋砌体完成,内墙抹灰完成,外墙抹灰完成,门窗收口完成100%;门窗安装完成100%;玻璃安装完成90%;外墙腻子完成,外墙平涂漆完成,真石漆完成,栏杆安装完成100%;露台防水层施工完成70%,屋面防水完成,屋面瓦施工完成100%。室外雨污水管网完成100%。室内给排水、二配安装完成。

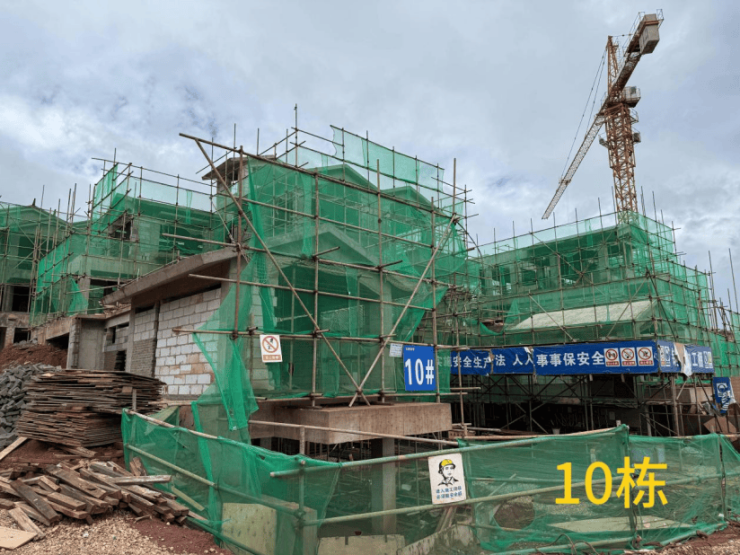

10栋砌体完成,屋面防水完成,外墙抹灰完成,内墙抹灰完成,屋面瓦施工完成95%,外墙腻子完成,外墙平涂漆完成。

29栋砌体完成,内墙抹灰完成,外墙抹灰完成,门窗收口完成100%;门窗安装完成100%;玻璃安装完成90%;外墙腻子完成,外墙平涂漆完成,栏杆安装完成100%;屋面防水完成,屋面瓦施工完成100%。室外雨污水管网完成100%。室内给排水、二配安装完成。

30栋砌体完成,内墙抹灰完成,外墙抹灰完成,门窗收口完成100%;门窗安装完成100%;玻璃安装完成90%;外墙腻子完成,外墙平涂漆完成,栏杆安装完成100%;屋面防水完成,屋面瓦施工完成100%。室外雨污水管网完成100%。室内给排水、二配安装完成;院内露台截水槽完成。

31栋砌体完成,内墙抹灰完成,外墙抹灰完成,门窗收口完成100%;门窗安装完成100%;玻璃安装完成70%;外墙腻子完成,外墙平涂漆完成,栏杆安装完成100%;屋面防水完成,屋面瓦施工完成100%。室外雨污水管网完成100%。室内给排水、二配安装完成;院内露台截水槽完成。

现场实拍图

(二)、三期一组团第二施工段(24-25#楼)整体施工情况:

土建工程:

1、2#地下室挡墙防水卷材施工完成100%,地下室顶防水卷材施工完成95%,防水保护层完成95%,滤水层(碎石层)铺设完成95%

水电工程:①、主体施工水电预埋完成。②、二次配管完成;③、给水系统官网安装完成20%.④、排水系统官网安装完成85%。

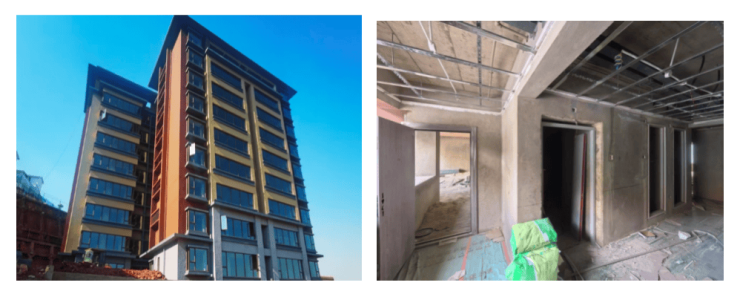

门窗工程:①、24及25栋窗子安装完成,玻璃安装完成;门尚未安装。②、24及25栋栏杆安装完成,楼梯栏杆安装完成。

室外附属工程:24及25栋一层室外绿化土方回填完成90%。

24栋砌体完成、内墙抹灰完成,外墙抹灰完成,屋面防水完成100%;外架拆除完成;门窗收口完成;窗安装完成;玻璃安装完成90%;外墙保温砂浆完成、抗裂砂浆完成,腻子粉完成,涂料完成;室外百叶窗安装完成,阳台栏杆安装完成,室内给排水、二配安装完成,室内电梯安装完成。

25栋砌体完成、内墙抹灰完成,外墙抹灰完成,屋面防水完成100%;外架拆除完成;门窗收口完成;窗安装完成,玻璃安装完成90%;外墙保温砂浆完成、抗裂砂浆完成,腻子粉完成,涂料完成;室外百叶窗安装完成,阳台栏杆安装完成,室内给排水、二配安装完成,室内电梯安装完成。

现场实拍图

(三)、三期一组团第三施工段(7-9#、11#-23#楼)整体施工情况:

水电工程:7-9栋主体水电预埋完成;11-23栋主体水电预埋完成。

门窗工程:暂时没施工!

外檐一体化工程:暂时没施工!

7栋主体结构完成,砖砌体完成;屋面防水完成,屋面瓦施工完成;

9#楼主体结构完成;砖砌体完成30%,屋面防水完成;

8#楼主体结构完成,砖砌体完成30%;屋面防水完成,屋面瓦施工完成50%;

11#楼主体结构完成;屋面防水层施工完成;屋面青瓦铺设完成,砖砌体完成,二次结构模板完成

13#楼主体结构完成;屋面防水层施工完成;屋面青瓦铺设完成,砖砌体完成,外墙抹灰完成50%,内墙抹灰完成20%

14#楼主体结构完成,屋面防水层施工完成;屋面青瓦铺设完成,砖砌体完成,外墙罩面抹灰完成50%,内墙抹灰完成,阳台栏杆完成20%

15#楼主体结构完成,屋面防水层施工完成;屋面青瓦铺设完成,砖砌体及二次结构完成,内外墙抹灰完成,外墙防水腻子完成,外墙涂料完成,门窗框完成,阳台栏杆完成,

16#楼主体结构完成,屋面防水层施工完成;屋面青瓦铺设完成,砖砌体及二次结构完成,内外墙抹灰完成,门窗框完成,阳台栏杆完成,外墙防水腻子完成70%,外墙涂料完成70%

17#楼主体结构完成,屋面防水层施工完成;屋面青瓦铺设完成,砖砌体,内外墙抹灰完成,门窗框完成,阳台栏杆完成;

18#楼主体结构完成,屋面防水层施工完成;屋面青瓦铺设完成,砖砌体完成,外墙抹灰完成30%,内墙完成40%

19#楼主体结构完成,屋面防水层施工完成;屋面青瓦铺设完成,砖砌体完成,砖砌体完成,外墙抹灰完成,内墙抹灰完成,

20#楼主体结构完成,屋面防水层施工完成;屋面青瓦铺设完成,砖砌体完成,外墙抹灰完成80%,内墙抹灰完成30%,

21#楼主体结构完成,屋面防水层施工完成;屋面青瓦铺设完成,砖砌体完成,外墙抹灰完成80%,内墙抹灰完成30%,

22#楼主体结构完成,砖砌体完成;屋面防水完成,防水保护层完成

23#楼主体结构完成,砖砌体完成;屋面防水完成,

现场实拍图

(四)、三期一组团第四施工段(26-28#楼)整体施工情况:

土建工程:

1#地库结构完成,1#地下室挡墙防水卷材施工完成90%

28#楼主体结构完成,内外墙砖砌体完成,二次结构完成,外墙抹灰施工完成,内墙抹灰施工完成,屋面防水层施工完成,防水保护层施工完成,窗安装完成;玻璃安装完成90%;外墙保温砂浆完成90%、抗裂砂浆完成90%,腻子粉完成90%,外墙涂料平涂完成90%,阳台栏杆完成,楼梯栏杆完成,一层砖砌体完成,二次结构模板完成

27#楼主体结构完成,内外墙砖砌体完成,二次结构完成,外墙抹灰施工完成,内墙抹灰施工完成,屋面防水层施工完成,防水保护层施工完成,外架拆除完成;门窗收口完成;窗安装完成;外墙保温砂浆完成90%、抗裂砂浆完成90%,腻子粉完成90%,外墙涂料平涂完成90%,阳台栏杆完成,楼梯栏杆完成,一层土方回填完成

26#楼主体结构完成,内外墙砖砌体完成,二次结构完成,外墙抹灰施工完成,内墙抹灰施工完成90%,屋面防水层施工完成,防水保护层施工完成,门窗收口完成;窗安装完成;外墙保温砂浆完成90%、抗裂砂浆完成90%,腻子粉完成90%,外墙涂料平涂完成90%,阳台栏杆完成,楼梯栏杆完成,

水电单位:主体施工水电预埋完成。

门窗工程:①、28及27栋窗子安装完成,28#楼玻璃安装完成90%;门尚未安装。②、28栋栏杆安装完成95%。

外檐一体化工程:暂时没施工!

三期三组团

现场实拍图

(一)、三期三组团第一施工段(1-3#楼)整体施工情况:

土建工程:

1#楼未开始施工

2#楼主体结构完成,砌体完成、内墙抹灰完成95%,外墙抹灰完成,屋面防水完成100%;门窗收口完成;窗安装完成;窗玻璃安装完成70%;阳台栏杆完成,屋面栏杆完成。外墙保温砂浆完成、抗裂砂浆完成,外墙防水腻子完成,外墙涂料完成;电井桥架安装完成,楼梯栏杆完成

3#楼主体结构完成,砌体完成、内墙抹灰完成95%,外墙抹灰完成,屋面防水完成100%;门窗收口完成;窗安装完成;窗玻璃安装完成70%;阳台栏杆完成,屋面栏杆完成。外墙保温砂浆完成、抗裂砂浆完成,外墙防水腻子完成,外墙涂料完成;电井桥架安装完成,楼梯栏杆完成30%

水电工程:3栋给、排水及强弱电预埋完成;2栋给、排水及强弱电预埋完成。2栋和3栋电井桥架完成

门窗工程:2栋和3栋窗安装完成;窗玻璃安装完成70%;

外檐一体化工程:暂时没施工!

8000元/平方米

在售 普通住宅 板楼 低层 公园地产 潜力楼盘

大理满江新区想山大道小镇生活中心 查看地图

2021年03月18日 70年

二居 三居 |72-145 m² 全部户型

400-616-2877 转 385003
微信扫码拨打
微信扫码,快速拨打
我要看房:近期看房活动,楼盘优惠信息通知我 已有22人报名
立即报名

声明:本文由入驻焦点开放平台的作者撰写,除焦点官方账号外,观点仅代表作者本人,不代表焦点立场。
