大理经开和园 一期建设项目进度播报
搜狐焦点大理站 2024-12-02 09:59:56
用手机看
扫描到手机,新闻随时看
扫一扫,用手机看文章
更加方便分享给朋友
(经开和园一期)建设项目1#、2#楼含地下室建筑面积57456.84㎡,计容面积49931.69㎡,共有464套住房,目前正在实施项目收尾工程。
(经开和园一期)建设项目1#、2#楼含地下室建筑面积57456.84㎡,计容面积49931.69㎡,共有464套住房,目前正在实施项目收尾工程。

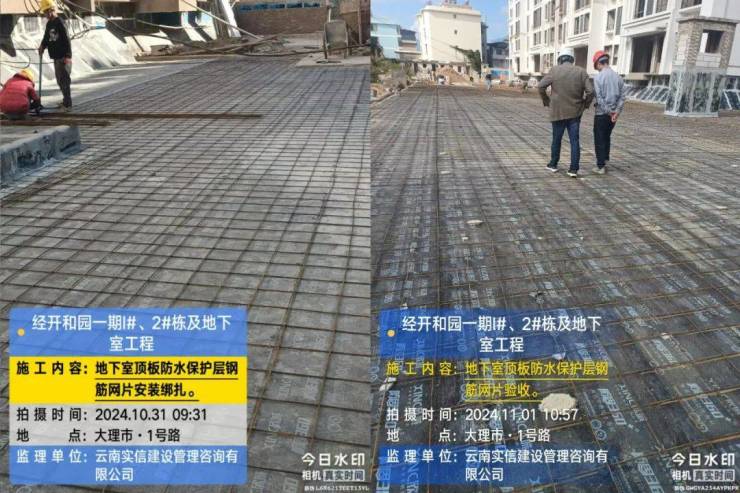

1、10月9日至11月6日完成地下室顶板防水施工

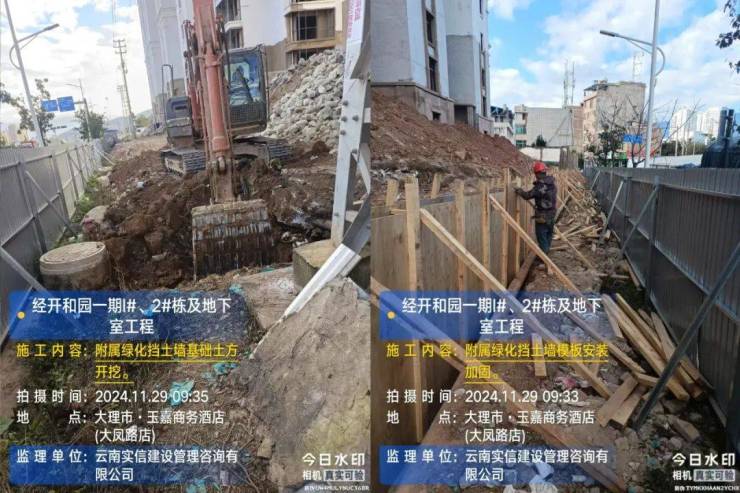

2、11月8日进场实施室外附属工程,正在实施1号路挡墙基础开挖工程,开挖进度50%,同步实施1号路混凝土挡墙模板架设,架设进度50%。

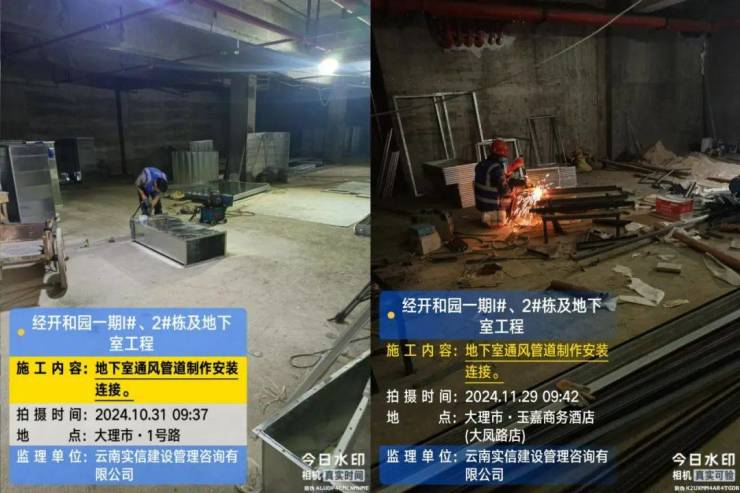

3、正在安装地下室通风管道,已完成1#楼风管安装,截止目前,2#楼风管安装进度35%。

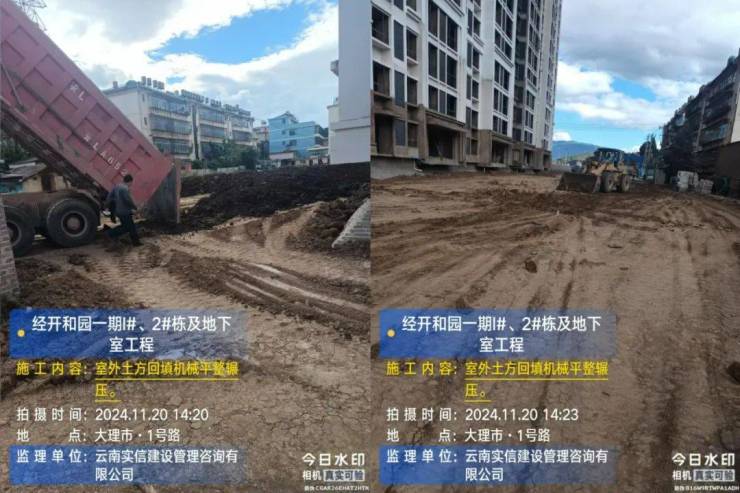

4、11月6日至11月26日完成地下室土方回填。
来源:大理经济开发投资集团有限公司
