大理云想山 十月家书|期待新家建成

搜狐焦点大理站 2025-10-28 11:04:40
用手机看
扫描到手机,新闻随时看

扫一扫,用手机看文章
更加方便分享给朋友

亲爱的云想山家人们:十月风凉,捎来桂花香,也捎来一个盼了许久的消息——我们的新家的模样。从一纸蓝图到一砖一瓦,这个家承载了我们太多的期盼。

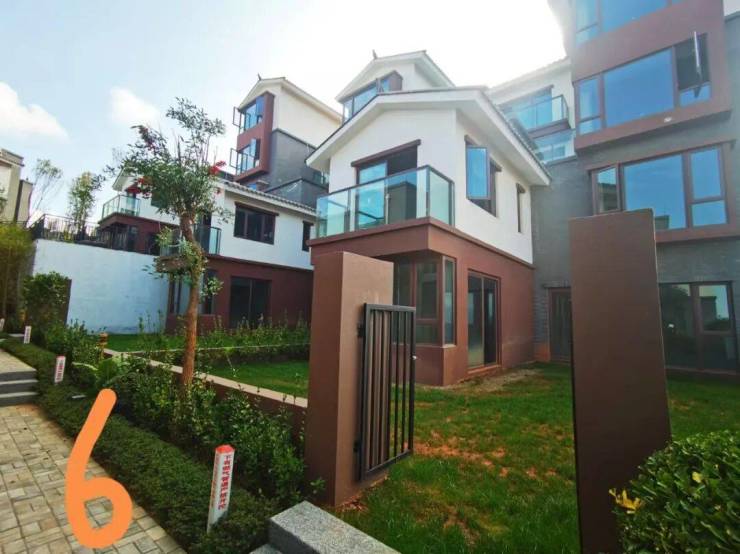

一期二组团(17-22#)

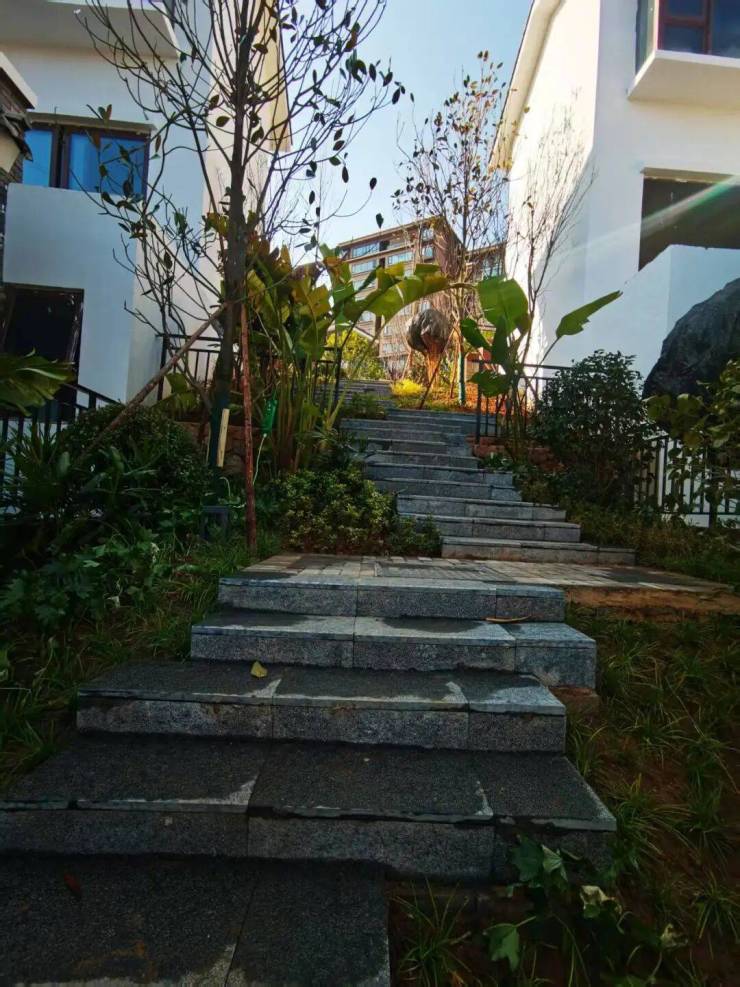

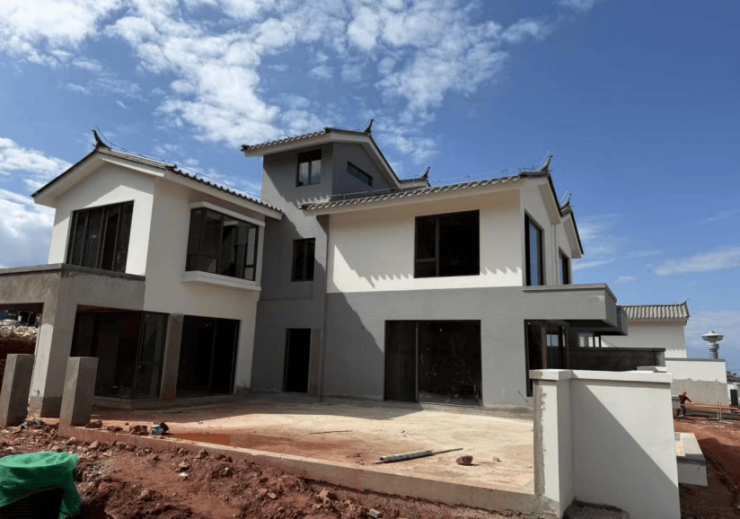

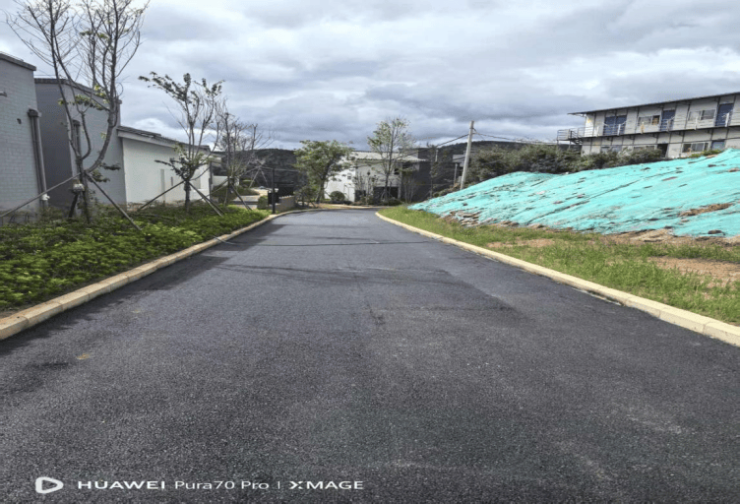

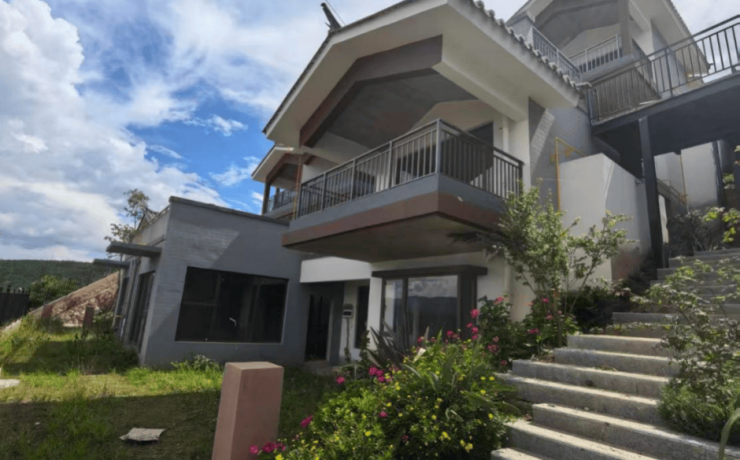

现场实拍图

17栋主体已完成、外墙涂料已完成、屋面瓦已完成,庭院院墙完成,入户门完成。栏杆安装完成、室外管网埋设完成、室外景观工程完成,燃气管网安装完成;

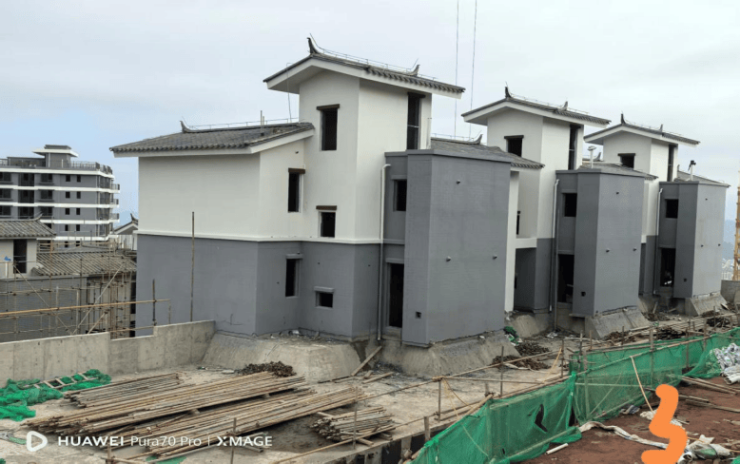

现场实拍图

18栋主体已完成、外墙涂料已完成、屋面瓦已完成,庭院院墙完成,入户门完成。栏杆安装完成、室外管网埋设完成、室外景观完成,燃气管网安装完成;

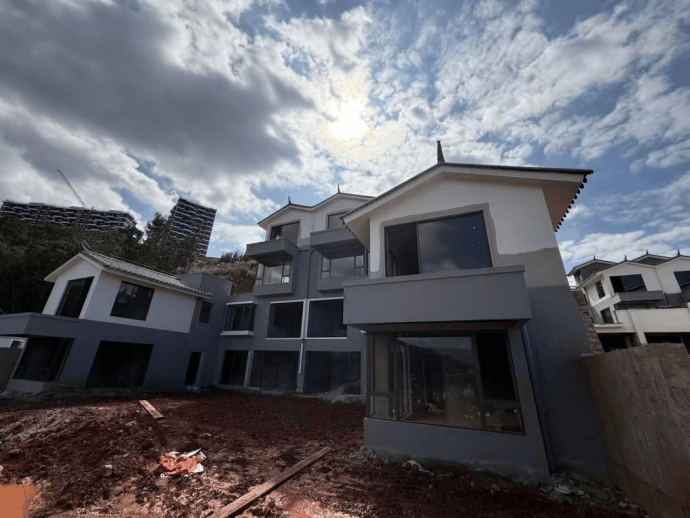

现场实拍图

19栋主体已完成、外墙涂料已完成、屋面瓦已完成,庭院院墙完成,入户门完成。栏杆安装完成、室外管网埋设完成、室外景观完成,燃气管网安装完成;

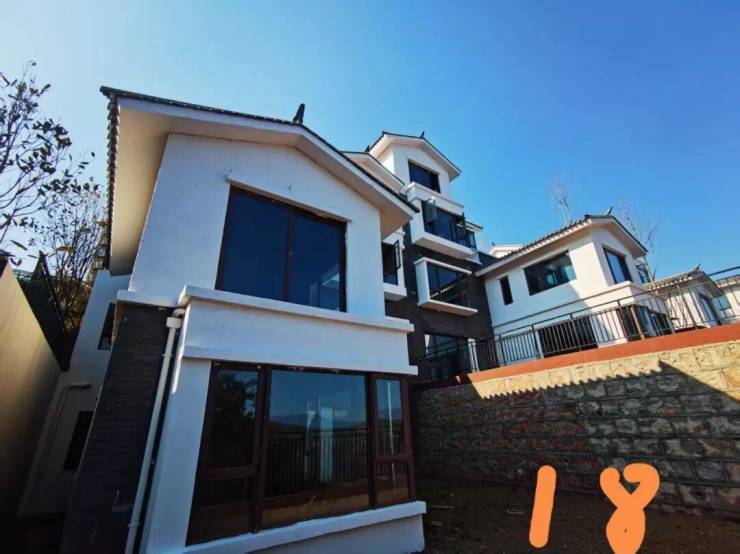

现场实拍图

20栋主体已完成、外墙涂料已完成、屋面瓦已完成,庭院院墙完成,入户门完成。栏杆安装完成;

室外管网埋设完成、室外景观完成,燃气管网安装完成;

现场实拍图

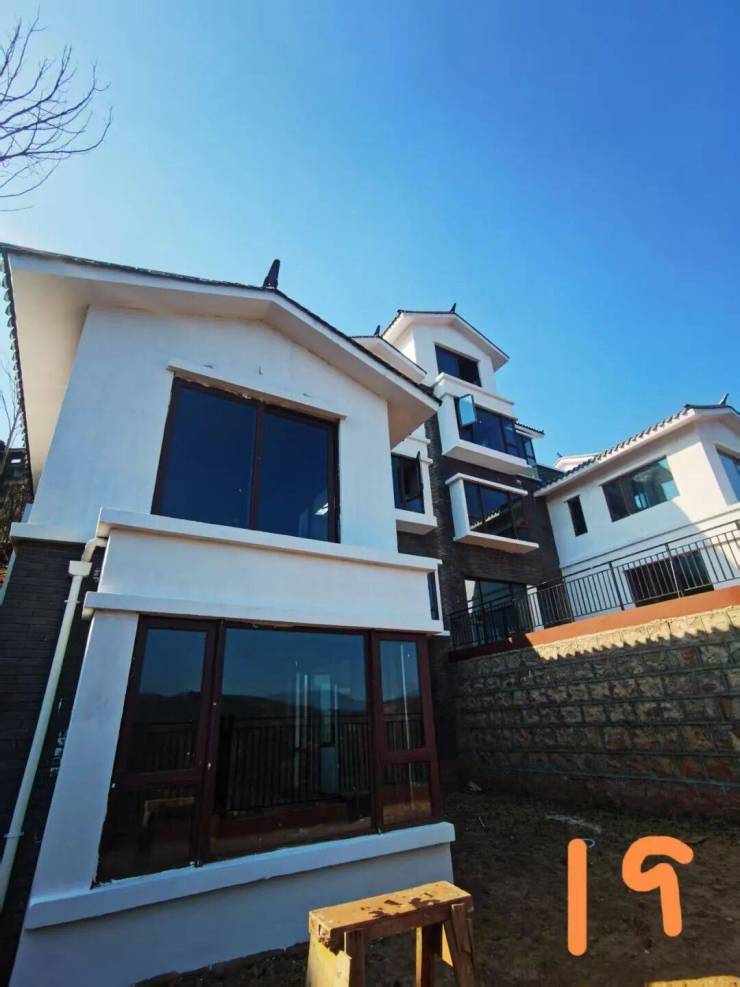

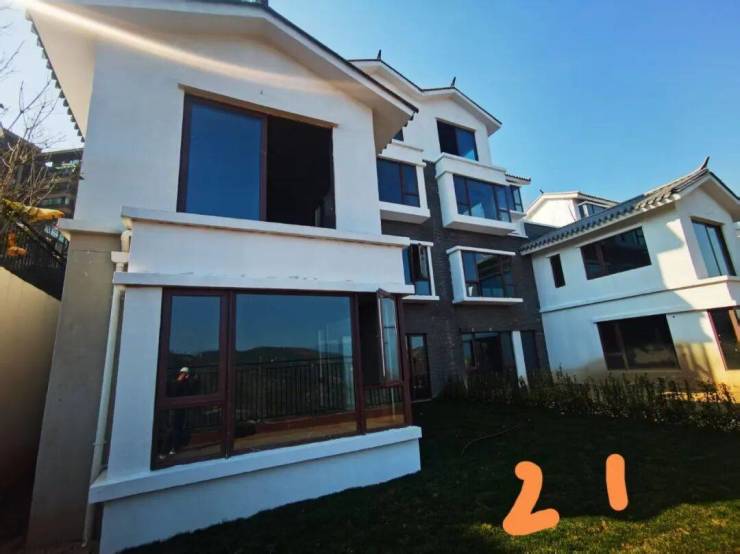

21栋主体已完成、外墙涂料已完成、屋面瓦已完成,庭院院墙完成,入户门完成、栏杆安装完成、室外管网埋设完成、室外景观完成,燃气管网安装完成;

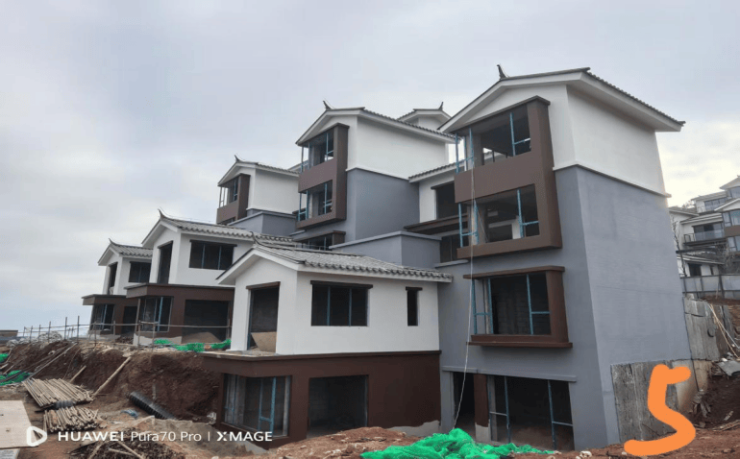

现场实拍图

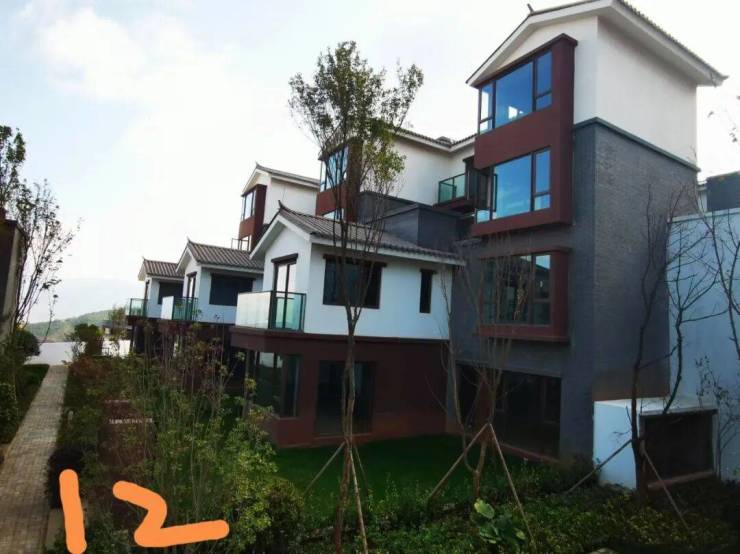

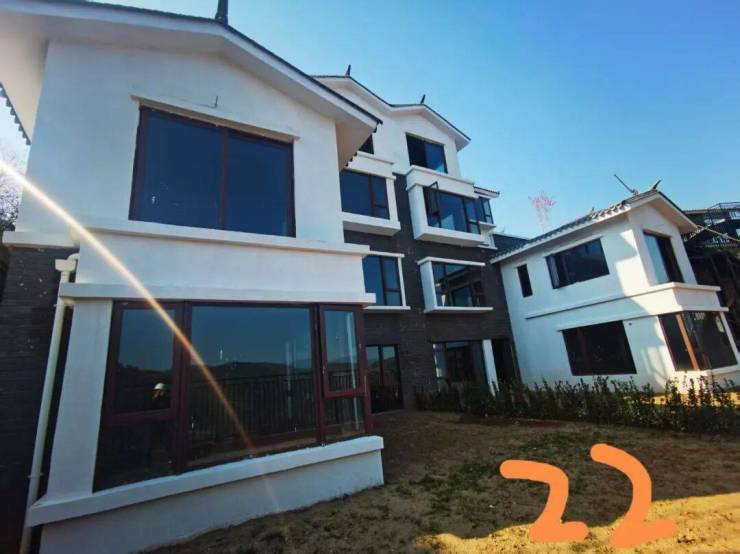

22栋主体已完成、外墙涂料已完成、屋面瓦已完成,庭院院墙完成,入户门完成。栏杆安装完成、室外管网埋设完成、室外景观完成,燃气管网安装完成;

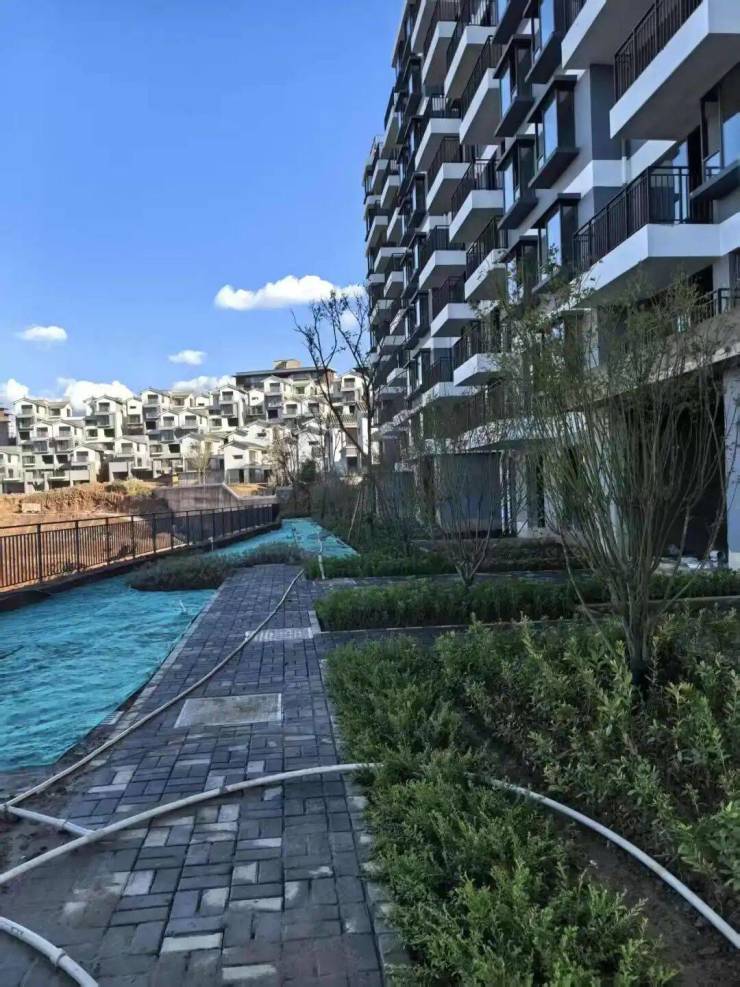

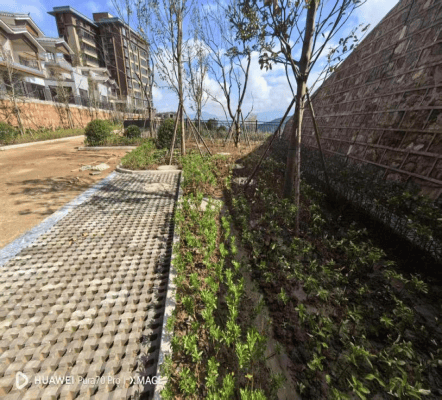

室外园路铺贴工程全面完成

室外道路沥青层铺设完成,景观工程已完成

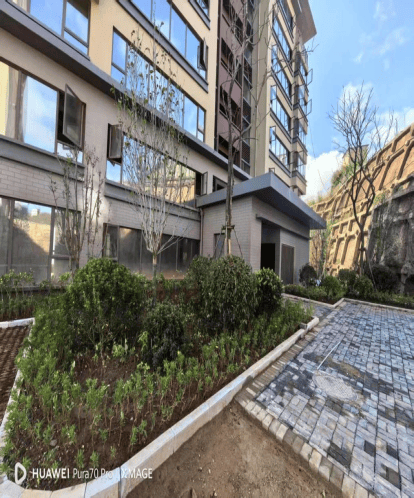

室外绿化工程

室外铺贴工程已全面完成

二期一组团(7-11#)

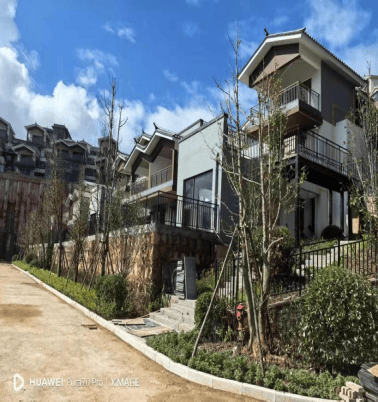

现场实拍图

7栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,屋面防水完成,腻子完成100%,露台压顶小青砖完成100%,窗框及固定玻璃安装,钢楼梯安装完成,屋面盖瓦完成,室内二次电管网配管完成,给排水管安装完成,露台栏杆安装完成,涂料完成,外架拆除完成,室外绿化施工完成;

现场实拍图

8栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,屋面防水完成,腻子完成100%,露台压顶小青砖完成100%,窗框及固定玻璃安装完成,屋面盖瓦完成,室内二次电管网配管完成,给排水管安装完成,露台栏杆安装完成,涂料完成,外架拆除完成,钢楼梯安装完成,室外绿化施工完成;

现场实拍图

9栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,屋面防水完成,腻子完成100%,露台压顶小青砖完成100%,窗框及固定玻璃安装完成,屋面盖瓦完成,室内二次电管网配管完成,给排水管安装完成,露台栏杆安装完成,涂料完成,外架拆除完成,室外钢楼梯安装完成,室外绿化施工完成,现目前清理卫生,待铺设沥青;

现场实拍图

10栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,屋面防水完成,腻子完成100%,露台压顶小青砖完成100%,窗框及固定玻璃安装完成,屋面盖瓦完成,室内二次电管网配管完成,给排水管安装完成,露台栏杆安装完成,涂料完成,外架拆除完成,室外钢楼梯安装完成,室外绿化施工完成,现目前清理卫生,待铺设沥青;

现场实拍图

11栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,屋面防水及保护层完成,腻子完成100%,外墙保温完成,抗裂砂浆完成,外墙涂料完成,窗框及固定玻璃安装完成,生活阳台栏杆安装完成,室内烟道管安装完成,室内二次电管配管完成、给排水管安装完成,外架拆除完成、电梯安装完成、入户门安装完成,公区地砖铺贴完成、公区吊顶龙骨安装完成、弱电线布线完成、管井防火门门套安装完成,室外绿化施工完成,现目前清理卫生,待铺设沥青;

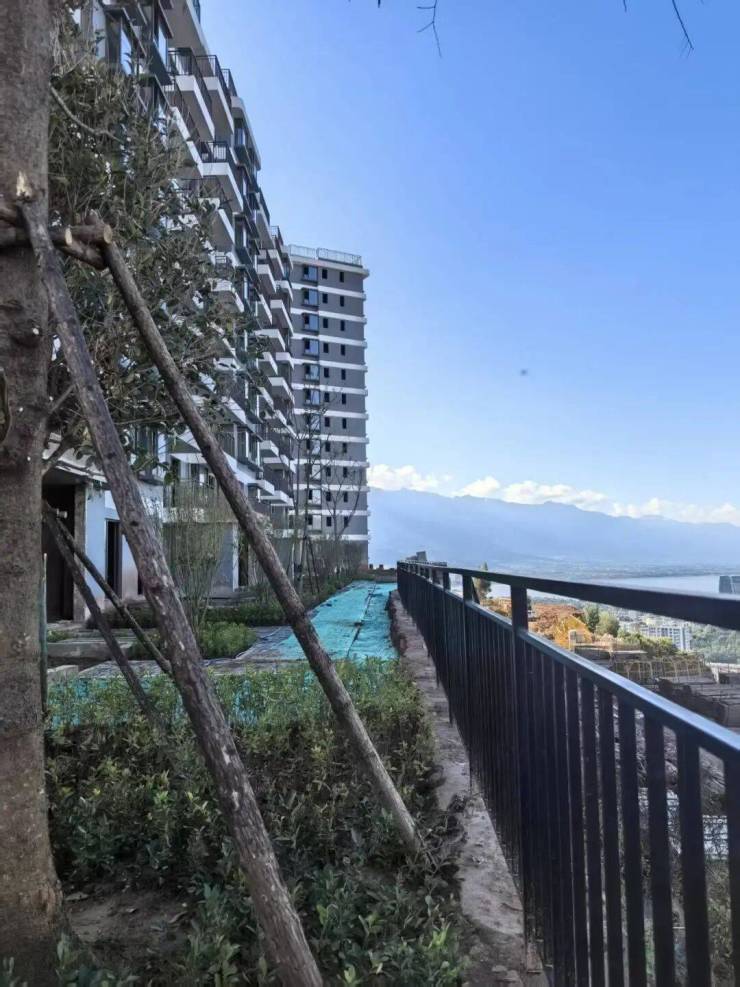

室外绿化工程

室外绿化工程

二期二组团(3-15#)

现场实拍图

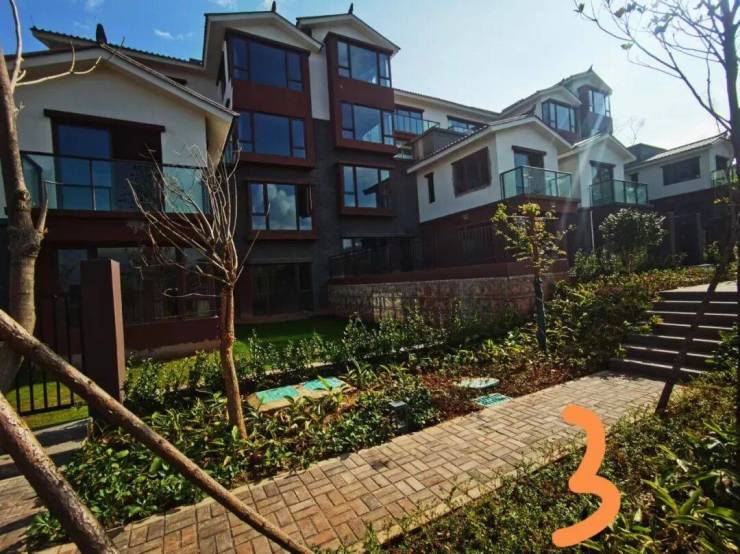

3栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

现场实拍图

4栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

现场实拍图

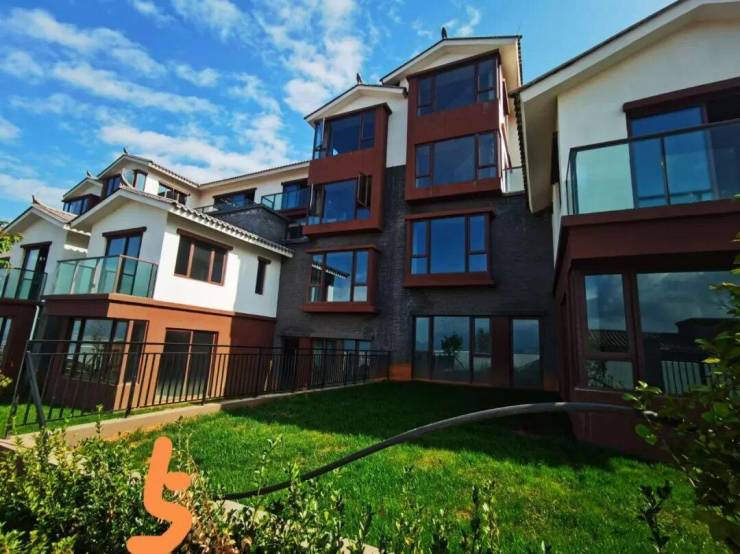

5栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,室外给水管道完成100%,入户铁门安装完成、围墙栏杆安装完成,强弱电穿线完成,庭院走道铺贴完成;

现场实拍图

6栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

现场实拍图

7栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

现场实拍图

8栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

现场实拍图

9栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

现场实拍图

10栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

现场实拍图

11栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

现场实拍图

12栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

现场实拍图

13栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

现场实拍图

14栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

现场实拍图

15栋主体封顶完成、砌体完成,内墙抹灰完成,外墙抹灰完成,外架拆除完成,屋面防水完成,露台防水完成,腻子完成100%,涂料完成100%,门窗玻璃安装完成,阳台栏板安装完成、小青砖完成100%,给排水管道完成100%,围墙栏杆安装完成,入户铁门安装完成、强弱电穿线完成、庭院走道铺贴完成;

小区门禁系统安装完成

小区监控系统安装完成、小区车库照明安装完成

大理满江理想生活小镇-花坞许诺小镇2-2地块和风组团项目,现阶段已完成毛坯阶段基础工作,在推进竣工验收等工作中。后续我司将按合同约定开展精装施工和交付工作。

现场实拍图

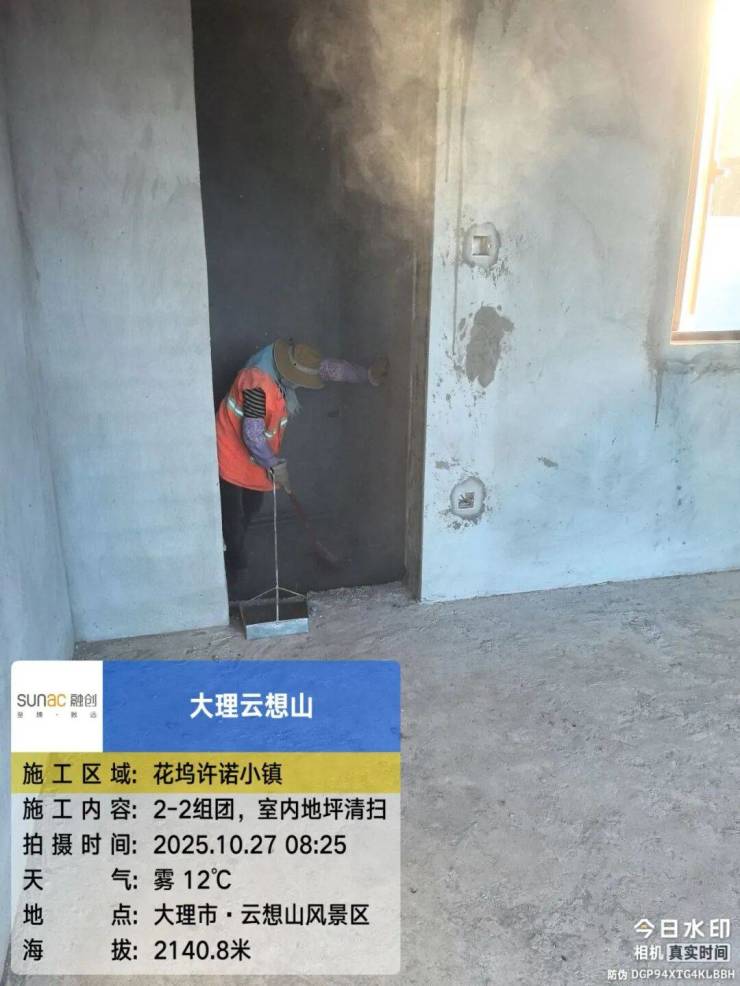

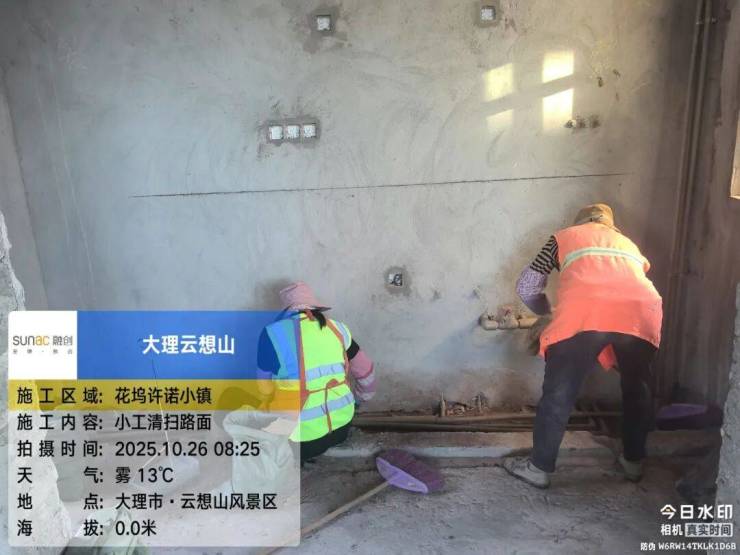

2-2精装入场前卫生清理以及遗留问题整改中

二期四组团

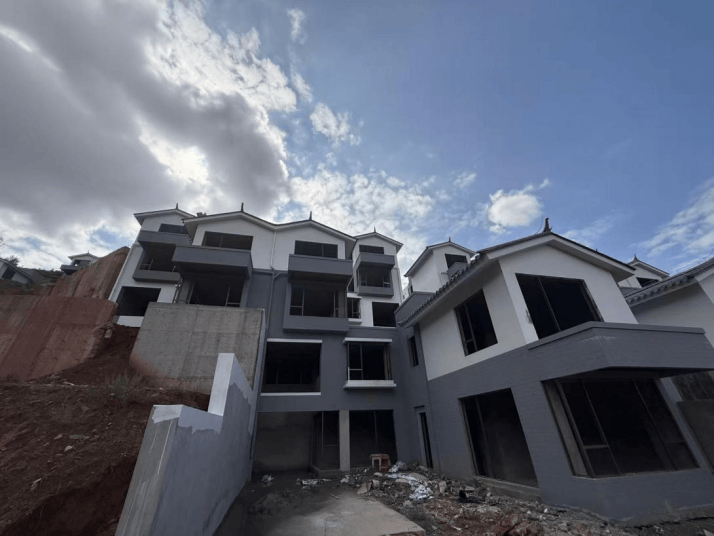

现场实拍图

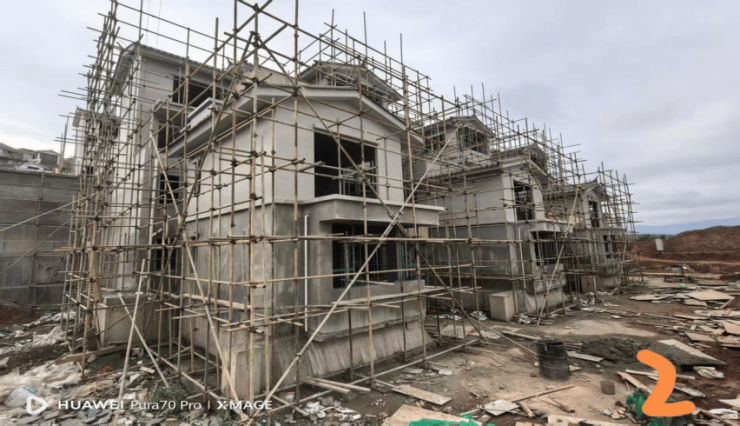

1#楼门窗安装完成,内墙抹灰完成40%。

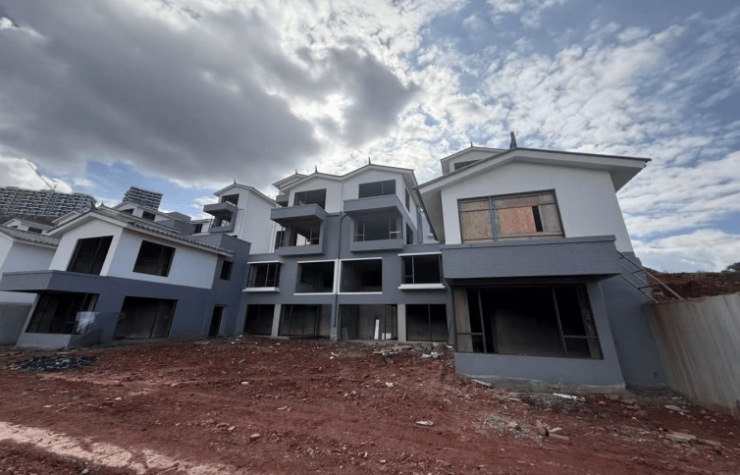

现场实拍图

2#楼门窗安装完成,外墙抹灰完成,屋面瓦施工完成,外墙涂料施工完成,内墙抹灰完成10%。

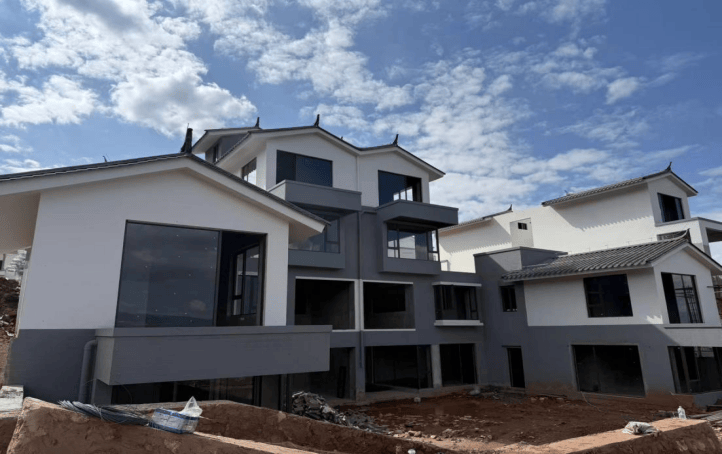

现场实拍图

3#楼砌筑完成,门窗安装完成,外墙抹灰完成,外墙涂料完成,内墙抹灰完成50%,外架已拆除。

现场实拍图

4#楼门窗安装完成,外墙抹灰完成,外墙涂料完成,内墙抹灰完成,外架已拆除。

现场实拍图

5#楼门窗安装完成,外墙抹灰完成,外墙涂料完成,内墙抹灰完成40%,外架已拆除。

三期二组团

现场实拍图

1#楼内外墙、吊一层内墙、院心内外墙反坎、抹灰已全部完成、室内门窗安装及玻璃窗扇已全部安装完成、院心、后庭院、厨房及卫生间立管、冷热给水立管已全部安装完成;

现场实拍图

2#楼内外墙、院心墙及反坎抹灰已全部完成、室内门窗玻璃及窗扇已安装完成、卫生间及厨房立管及给水冷热水立管已全部安装完成、吊一层排水管在安装施工中、室内卫生已全部清理完成;

现场实拍图

3、4、5#内外墙、院心反坎、采光井抹灰已全部完成、室内门窗玻璃安装已完成、窗扇安装正在施工中、室内卫生间立管及冷热水管正在安装施工中;

现场实拍图

6#楼内外墙抹灰、院心、后庭院、采光井反坎抹灰已全部完成、门窗保护膜已全部撕除、室内门窗玻璃安装施工中、室内卫生间及厨房立管、冷热水管安装已完成、待室内卫生清理;

现场实拍图

7#楼内外墙抹灰、院心、后庭院、采光井反坎抹灰已全部完成、门窗保护膜已全部撕除、室内门窗玻璃安装施工中、室内卫生间及厨房立管、冷热水管安装已完成、待室内卫生清理;

现场实拍图

8#楼内外墙抹灰、院心、采光井、后庭院反坎抹灰全部已完成、门窗保护膜已全部撕除、玻璃待安装、卫生间及厨房立管、冷热水管已安装完成、待室内卫生清理;

现场实拍图

9#楼内外墙抹灰已全部完成、院心及采光井反坎抹灰在施工中、卫生间及厨房立管、冷热水管安装已完成、10#楼室内卫生清理施工中、院心反坎抹灰施工中、9#楼卫生待清理、室内门窗玻璃及窗扇已全部安装完成;

现场实拍图

10#楼内外墙抹灰已全部完成、院心及采光井反坎抹灰在施工中、卫生间及厨房立管、冷热水管安装已完成、10#楼室内卫生清理施工中、院心反坎抹灰施工中、9#楼卫生待清理、室内门窗玻璃及窗扇已全部安装完成;

现场实拍图

11#楼内外墙抹灰已全部完成、院心后庭院、采光井反坎抹灰在施工中、室内门窗玻璃及窗扇已全部安装完成、厨房及卫生间立管、冷热给水管安装已完成、室内卫生清理已完成。

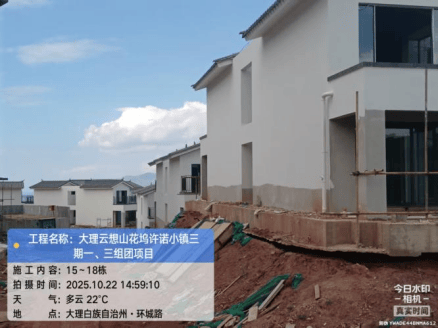

三期一组团(17-22#)

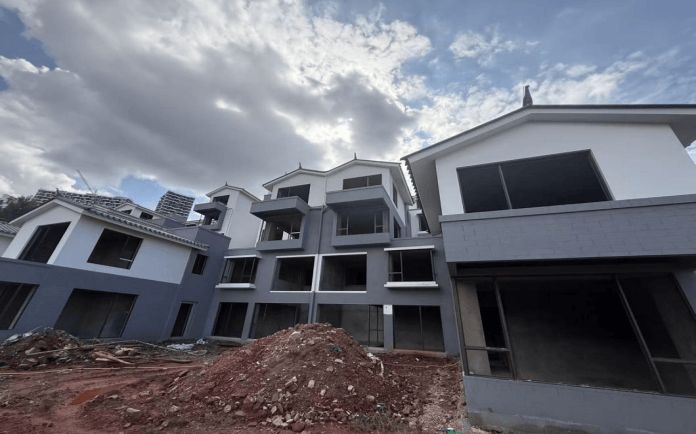

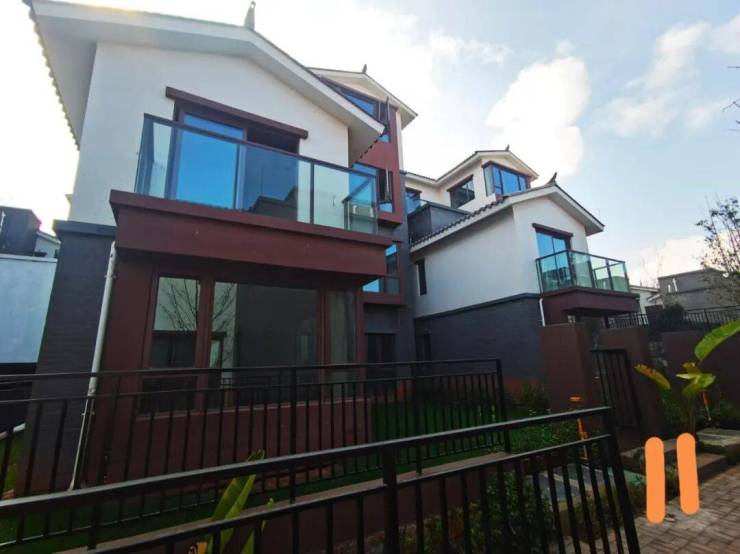

现场实拍图

(一)、三期一组团第一施工段(1#~6#、10#、29#~31#)整体施工情况:

土建工程:

主体施工完成;二次结构施工完成;内、外墙抹灰施工完成。

水电工程:①、主体施工水电预埋完成。②、二次配管完成;③、给水系统官网安装完成90%.④、排水系统官网安装完成90%。

门窗工程:①、1~6栋、10、24、25栋门窗安装完成95%;②、29~31栋门窗安装完成95%。

外墙涂料:一批次大部分施工完成,仅剩每栋墙底脚收尾工作!

室外附属工程:①、1~2栋室外所属挡墙大部分施工完成;室外管网预埋完成90%;阳台、露台栏杆安装完成65%;室外绿化完成20%;②、3~6栋毛石挡墙完成95%;室外官网预埋完成95%;室外踏步及栏杆施工完成80%;半层楼梯模板施工完成,正在绑扎钢筋;③、29~31栋毛石挡墙完成95%;室外管网预埋完成95%;阳台、露台栏杆安装完成95%;室外踏步及栏杆施工完成80%;室外绿化完成20%;【电气、给排水等大部分施工完成,只待(室外附属工程)施工接通】

现场实拍图

(二)、三期一组团第二施工段(24-25#楼)整体施工情况:

土建工程:

主体结构施工完成;二次结构施工完成;内外墙抹灰施工完成。

水电工程:①、主体施工水电预埋完成;②、二次配管完成;③、给水系统官网安装完成95%;④、排水系统官网安装完成95%。

门窗工程:①、24、25栋门窗安装完成;②、24、25栋阳台栏杆安装完成;楼梯栏杆安装完成。

外墙涂料:24、25栋大部分施工完成,仅剩每栋墙底脚收尾工作!

室外附属工程:24、25栋,2#地下室顶板给排水管网、电气线管、排水沟及种植土回填完成,只待种植绿化植被及穿线、通水;地下室顶板消防道路“水温料”施工完成;电气、给排水等大部分施工完成,只待(室外附属工程)施工接通。。

2#地下室消火栓及喷淋主管安装完成95%,干管和支管安装完成70%;墙体抹灰完成95%;暖通风管安装完成60%;配电房基础施工完成,接地极安装完成,动力配电箱已进场。

现场实拍图

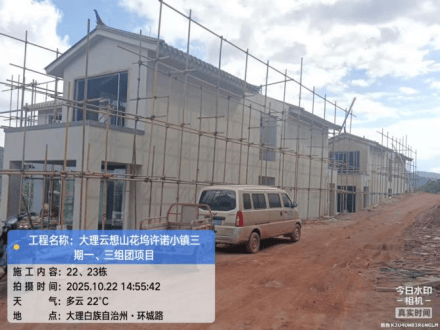

(三)、三期一组团第三施工段(7~23#楼)整体施工情况:

土建工程:主体结构、二次结构、抹灰、外涂、门窗、给排水、电气等大部分施工完成,只待(室外附属工程)施工接通。

水电工程:7-23栋:①、主体施工水电预埋完成;②、二次配管完成;③、给水系统官网安装完成95%;④、排水系统官网安装完成95%;只待(室外附属工程)施工接通】。

门窗工程:7-23栋除7、8、9栋外,其余栋号大部分安装完成!

外墙涂料:7-23栋除7、8、9、22、23栋外,其余栋号大部分施工完成!

现场实拍图

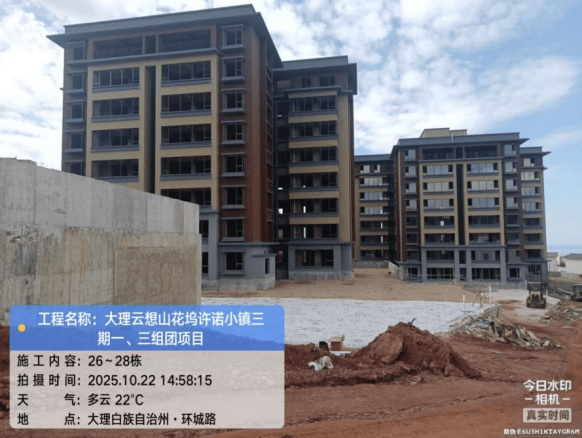

(四)、三期一组团第四施工段(26-28#楼)整体施工情况:

26栋主体结构、二次结构、抹灰、外涂、门窗、给排水、电气等大部分施工完成,只待(室外附属工程)施工接通。

27栋主体结构、二次结构、抹灰、外涂、门窗、给排水、电气等大部分施工完成,只待(室外附属工程)施工接通。

28栋主体结构、二次结构、抹灰、外涂、门窗、给排水、电气等大部分施工完成,只待(室外附属工程)施工接通。

1#地下室二次结构大部分施工完成,内墙抹灰完成80%;强弱电桥架安装完成90%;消防管道未施工;1#地下室顶板防水施工完成;保护层施工完成;1b、1c地下室顶板无纺透水布正在铺设中;地下室内墙抹灰完成85%。

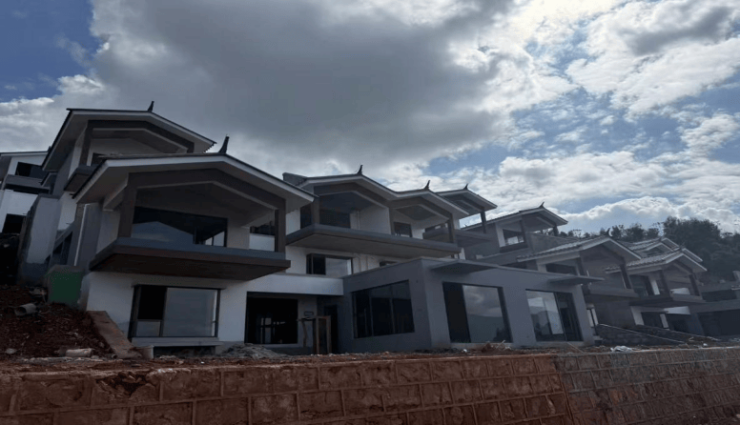

三期三组团

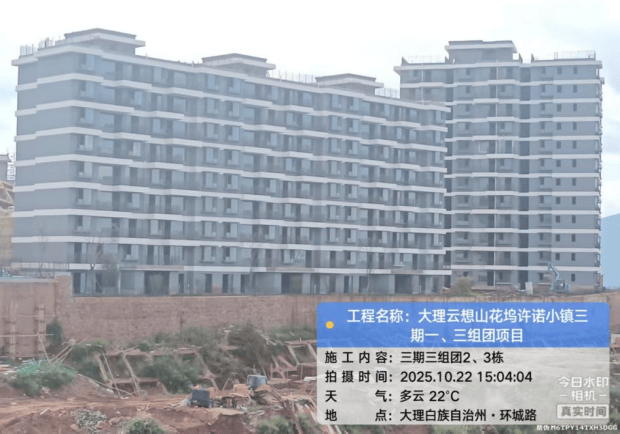

现场实拍图

(一)、三期三组团第一施工段(2-3#楼)整体施工情况:

2栋主体结构、二次结构、抹灰、外涂、窗子、给排水、电气等大部分施工完成,只待(室外附属工程)施工接通;电梯安装完成70%。

3栋主体结构、二次结构、抹灰、外涂、门窗、给排水、电气等大部分施工完成,只待(室外附属工程)施工接通;电梯正在施工中。

室外工程:室外给水、污水、雨水、消防水管道预埋完成;3栋室外人行道施工完成;绿化完成50%。

(二)、室外管网、道路、绿化工程

①三期一组团1、2栋室外周边雨污水管网已安装完成;露台散水沟施工完成;栏杆安装完成80%;绿化完成50%;挡土墙施工完成95%;室外新增楼梯浇筑完成。

②、29、30、31栋范围内的挡土墙施工完成;雨污水管道安装完成;露台散水沟施工完成;绿化完成50%;台阶踏步完成80%;临边栏杆安装完成90%;露台栏杆安装完成95%。

③、3~6栋坡道挡墙完成95%;台阶踏步完成80%;雨污管预埋完成;强弱电线管预埋完成。

④、三期三组团2、3栋室外周边雨污水管网已安装完成;3栋室外散水沟施工完成,2栋正在施工中;室外栏杆安装完成80%;室外消防管安装完成80%。

8000元/平方米

在售 普通住宅 板楼 低层 公园地产 潜力楼盘

大理满江新区想山大道小镇生活中心 查看地图

2021年03月18日 70年

二居 三居 |72-145 m² 全部户型

400-616-2877 转 385003
微信扫码拨打
微信扫码,快速拨打
我要看房:近期看房活动,楼盘优惠信息通知我 已有22人报名
立即报名

声明:本文由入驻焦点开放平台的作者撰写,除焦点官方账号外,观点仅代表作者本人,不代表焦点立场。
