(经开和园一期)建设项目1#、2#楼含地下室建筑面积57456.84㎡,计容面积49931.69㎡,共有464套住房,目前正在实施项目收尾工程。

(经开和园一期)建设项目1#、2#楼含地下室建筑面积57456.84㎡,计容面积49931.69㎡,共有464套住房,目前正在实施项目收尾工程。

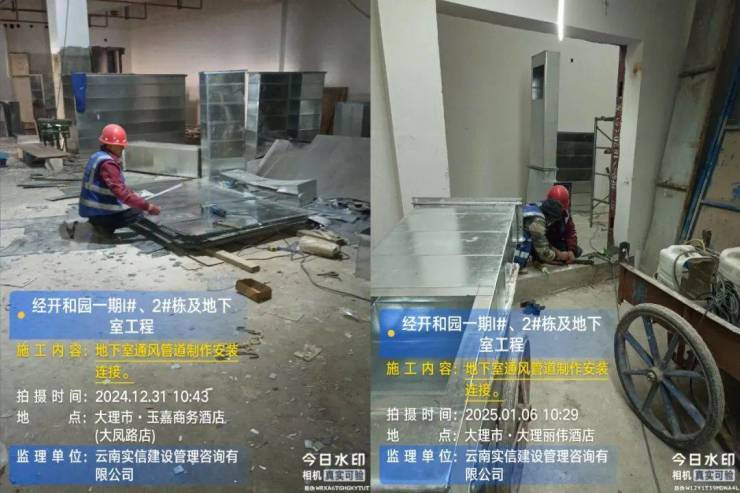

1、10月16日开始实施地下室风管安装,目前已完成1#楼安装,正在进行2#楼安装,安装进度95%。

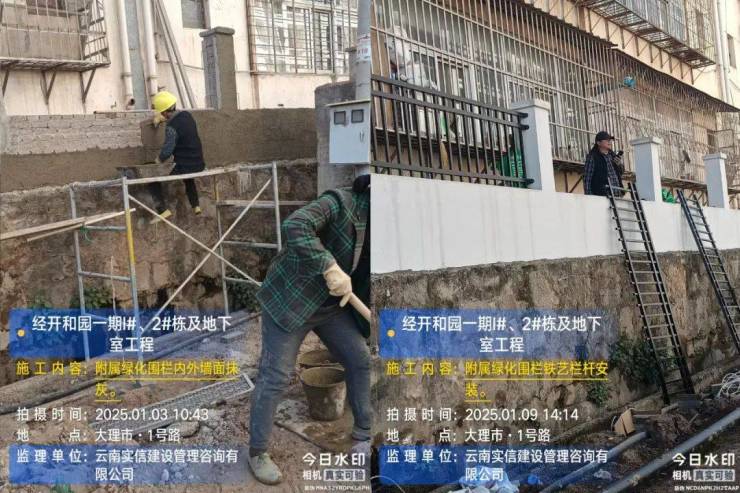

2、11月20日开始实施室外附属绿化挡墙工程,已完成室外附属绿化挡墙工程及围墙抹灰,正在进行围栏腻子粉施工,工程进度20%。

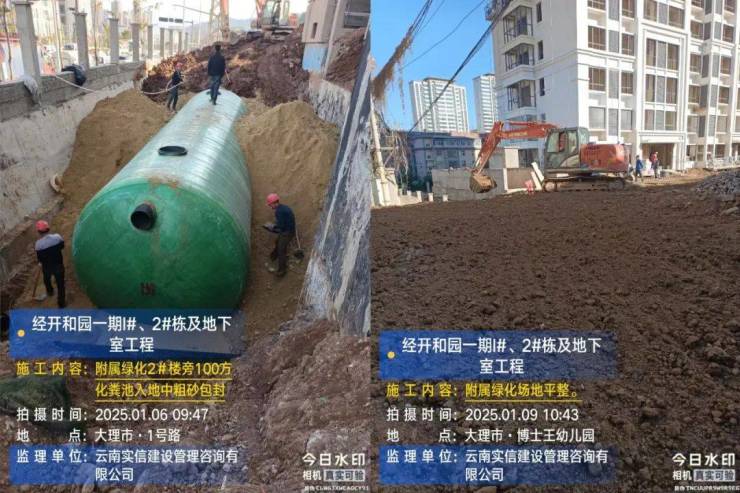

3、11月27日开始实施室外附属管网工程,于12月24日完成室外附属给排水管道安装,正在实施附属绿化场地平整。

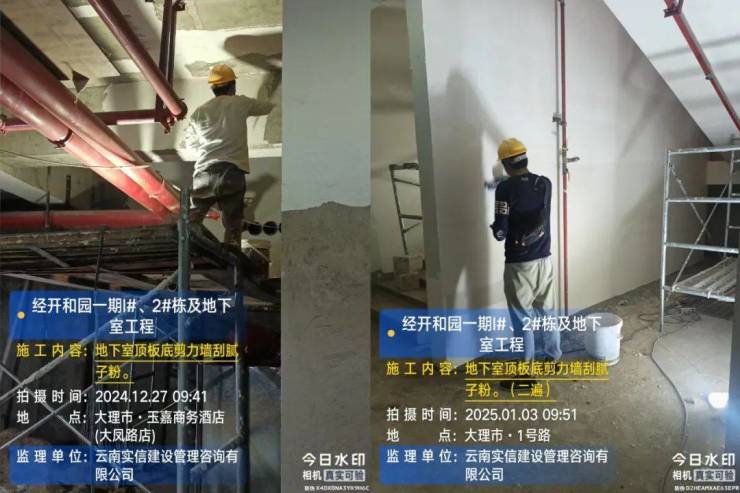

4、12月4日开始地下室顶板剪力墙腻子粉施工,已完成1#、2#楼剪力墙、夹层、样板间、一楼通道底层腻子粉施工,正在进行第二层腻子粉施工。

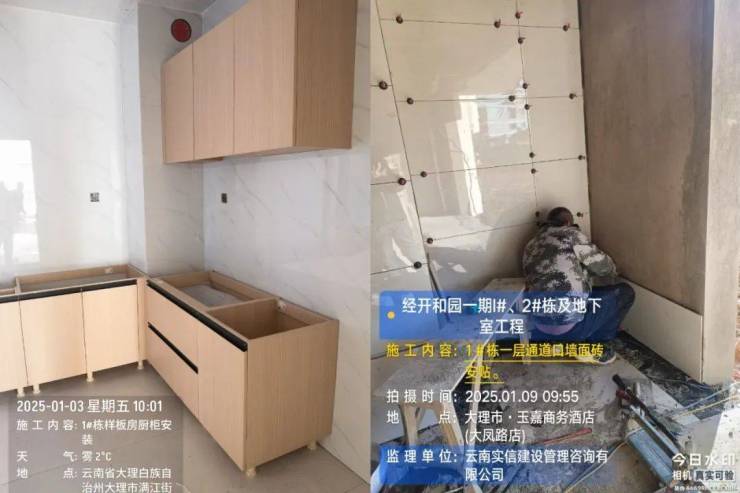

5、12月25日开始实施样板间装修,已完成一栋1单元4套、2单元2套样板间装修,样板间窗户玻璃已进场,拟于1月11日完成安装,正在实施1#、2#楼公共区域墙面、地面瓷砖铺贴。

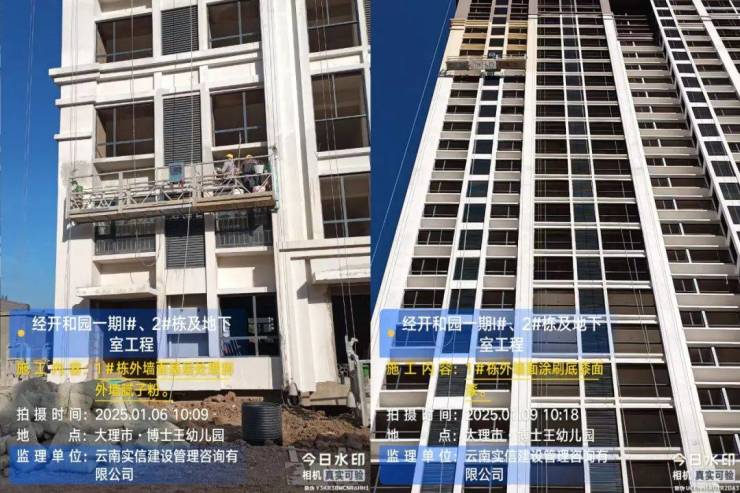

6、外墙涂料工程,于12月25日完成16台吊篮安装,1月3日吊篮检测合格可投入使用,目前4台吊篮正在实施1#楼外立面腻子粉、底漆修补,工程进度15%(冬季大风高空作业进度较为缓慢)。

来源:大理经济开发投资集团有限公司
