经开和园一期建设项目1#、2#楼含地下室建筑面积57456.84㎡,计容面积49931.69㎡,共有464套住房,目前正在实施项目收尾工程。
经开和园一期建设项目1#、2#楼含地下室建筑面积57456.84㎡,计容面积49931.69㎡,共有464套住房,目前正在实施项目收尾工程。

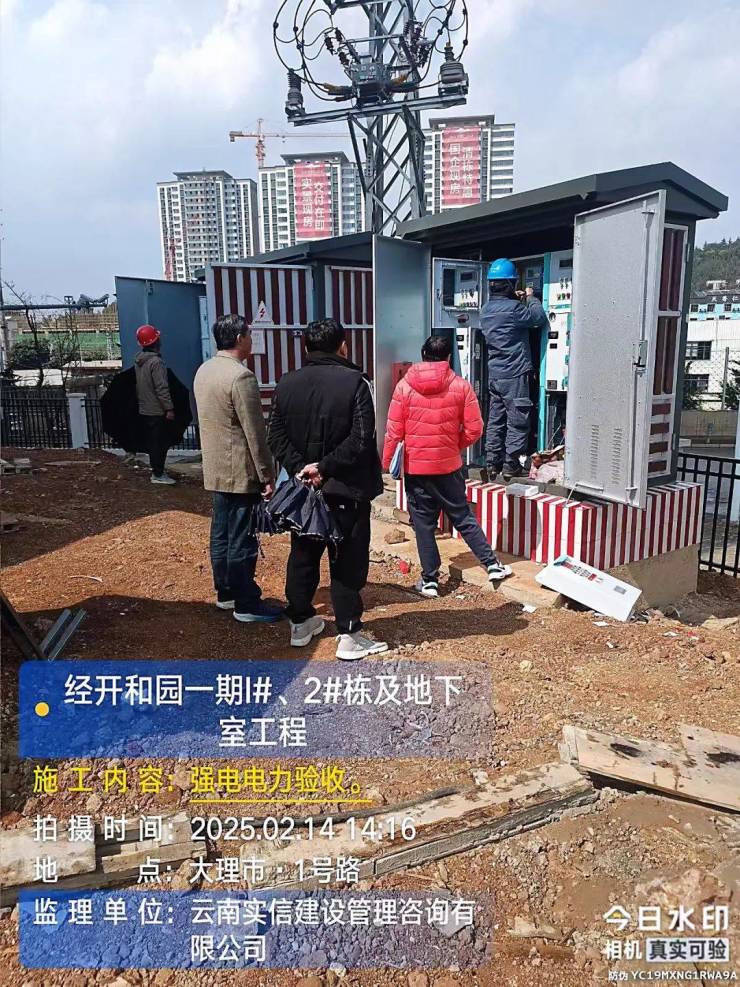

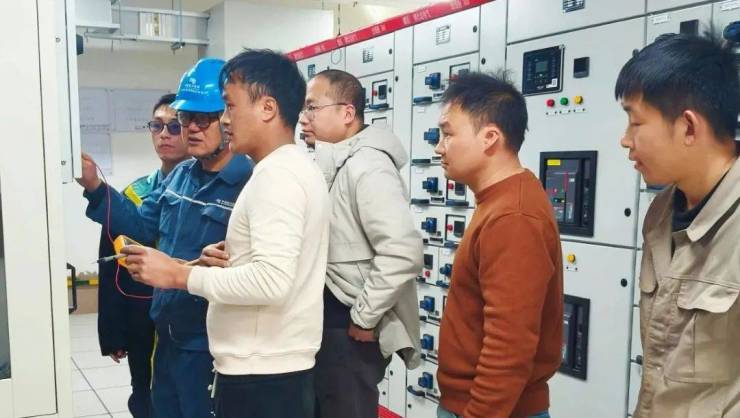

本项目永久用电工程于2月14日通过供电局验收,2月17日完成高压供电工作,项目通电后开关站及变配电房内设备运行情况正常。在项目永久用电工程施工过程中,公司严格统一部署,超前谋划、精心组织,根据情况变化对施工方案多次进行调整修正,并邀请供电局进行现场指导,确认供电设施建设细节,协调各方合作单位,确保如期通电。
随着电力设施的全面运行,一方面项目门窗安装工程可全面开展,另一方面将为住户提供安全、高效、稳定的用电环境。作为一项重要的基础设施,公司将持续关注电力设施的运行状况,加强维护与检修工作,确保设备长期稳定运行。
来源:大理经济开发投资集团有限公司
